项目进行时 | 融创嘉兴10月项目进度播报

项目进行时 | 融创嘉兴10月项目进度播报 融创嘉兴
2022-10-31
2
导读:筑造美好家园



篇首语


工程师的桌面上布满了一张又一张的图纸,工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。


在《项目进行时》栏目中,我们将带大家走进融创嘉兴各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。



LOADING···


01

杭州湾融创文旅城

<<左右滑动查看更多>>

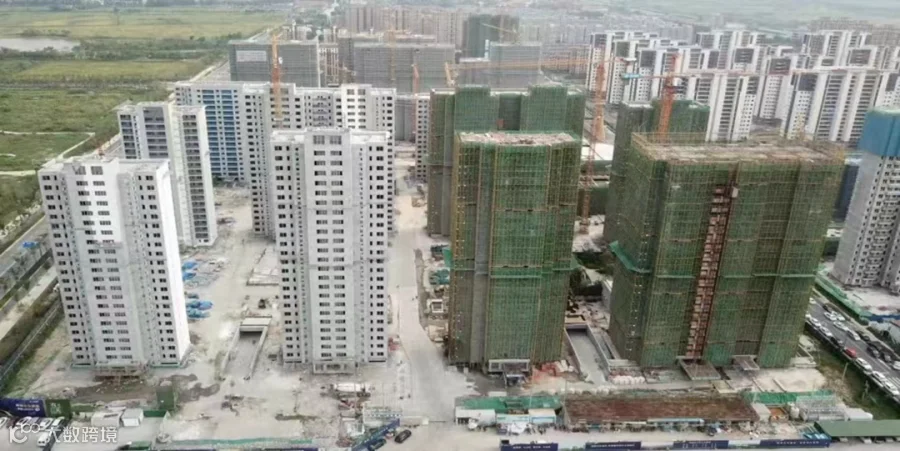

项目进度

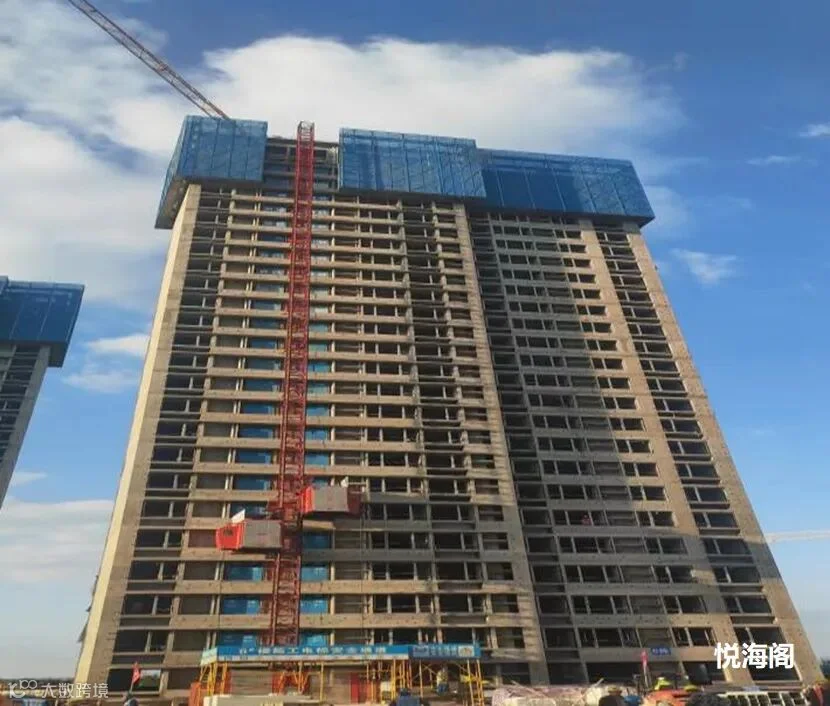

【悦海阁】1、2、6、8#楼结构封顶;3#楼25层梁顶板钢筋绑扎;4#楼屋面防水完成50%;5#楼23层墙柱合模完成50%;7#楼22层梁顶板浇筑完成;9#楼21层墙柱合模完成50%

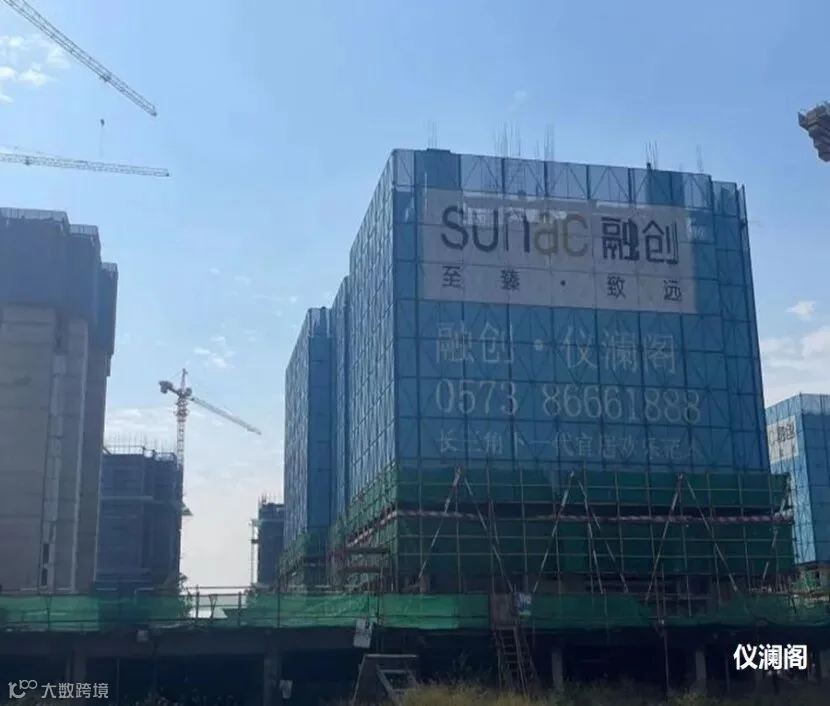

【仪澜阁】:1、2#楼4层梁顶板浇筑完成;3#楼5层梁顶板浇筑完成;4#楼6层梁顶板浇筑完成;5#楼2层梁顶板铺设90%;6#楼2层墙柱合模完成10%;7、8、9、10#楼负1层顶板浇筑完成;11#楼1层梁顶板浇筑完成。

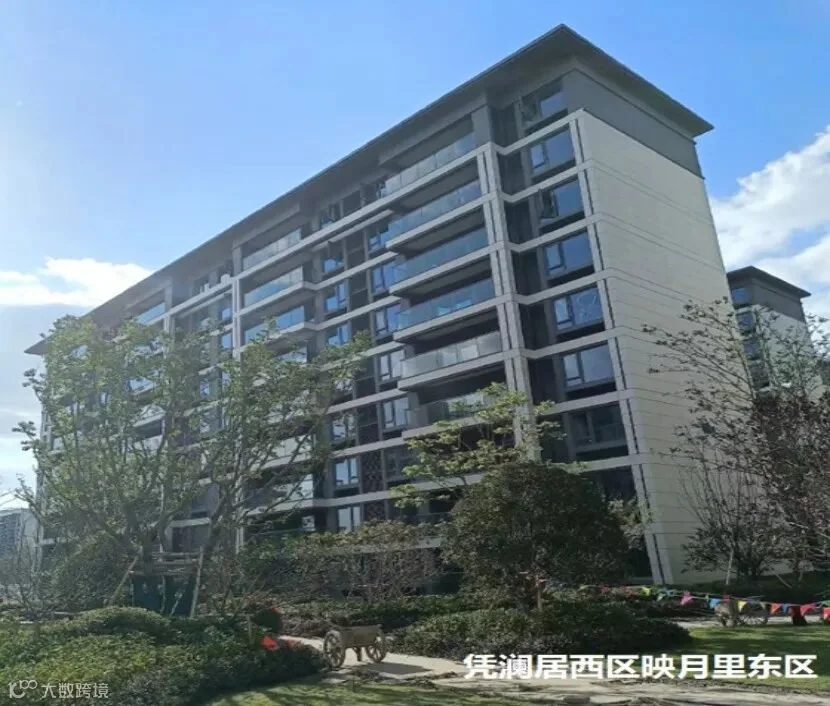

【凭澜居西区映月里东区】:1-4、6-9、11、13-20#内外粉刷完成、涂料完成、地坪完成、飘窗完成、楼梯栏杆完成、公区精装完成、入户门完成;5#内外粉刷完成、涂料完成、飘窗完成、楼梯栏杆完成、公区精装完成、入户门完成;10#内外粉刷完成、涂料完成、地坪完成、飘窗完成、涂料完成、公区精装完成、入户门完成;10#内外粉刷完成、涂料完成、地坪完成、飘窗完成、涂料完成、公区精装完成、入户门完成;12#内外粉刷完成、涂料完成、地坪完成、楼梯栏杆完成、公区精装完成、入户门完成;21#内外粉刷完成、涂料完成、地坪完成、地墙砖完成、公区吊顶完成;22#内外粉刷完成、涂料完成、地坪完成、地墙砖完成;23、24、27#内外粉刷完成、涂料完成、地坪完成;25、26、28、29、30#内外粉刷完成、涂料完成、地坪完成、地墙砖完成。

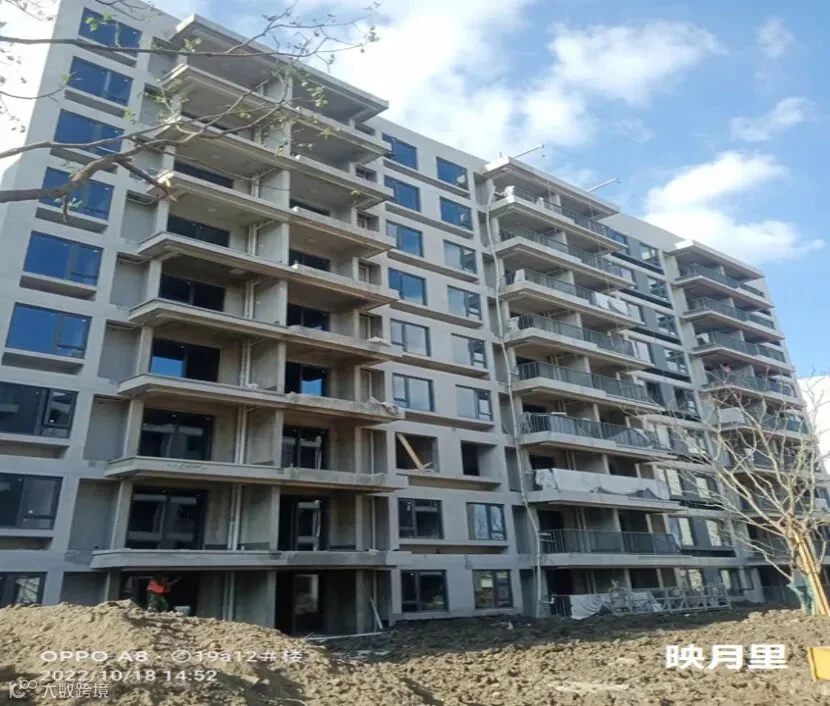

【映月里】:1、2、10#内外粉完成、外立面两遍腻子完成、涂料第一层完成、地坪完成、阳台栏杆完成、精装完成;3-5、7-9、16-19、21-26#内外粉完成、外立面两遍腻子完成、涂料第一层完成、地坪完成、阳台栏杆完成;6#内外粉完成、外立面两遍腻子完成、地坪完成、涂料第一层完成、阳台栏杆完成;7、8、9、12、13#内外粉完成、外立面两遍腻子完成、涂料第一层完成、阳台栏杆完成;11、14、15、20#外粉完成、外立面两遍腻子完成、涂料第一层完成。

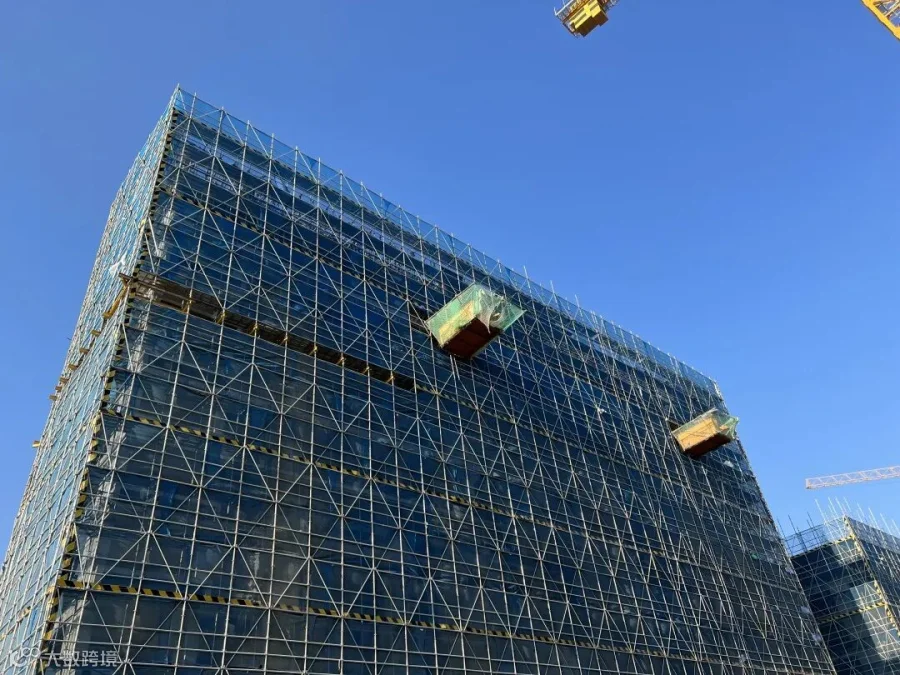

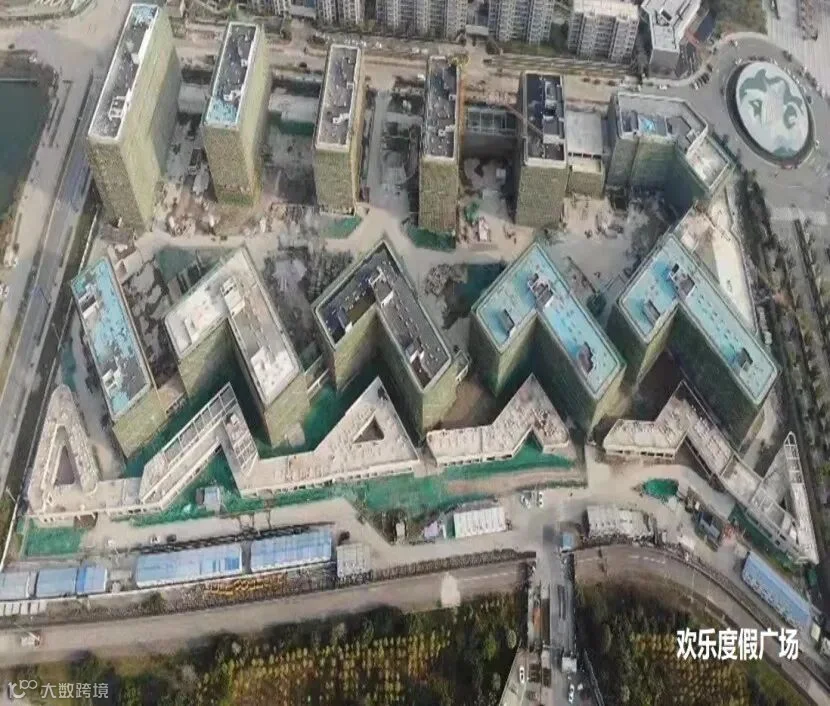

【欢乐度假广场】3-10#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁已完成,烟道安装完成70%,屋面完成75%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,铝板及玻璃等面板未安装;

1#、2#、11#、12#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁、栏板等已完成,烟道安装完成70%,屋面完成85%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,12#楼幕墙南立面龙骨安装完成100%,南立面铝板安装完成;

13-15#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工;

16-18#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工;

目前全区外架已拆除, 仅剩4#、5#号楼,预计月底前完成。

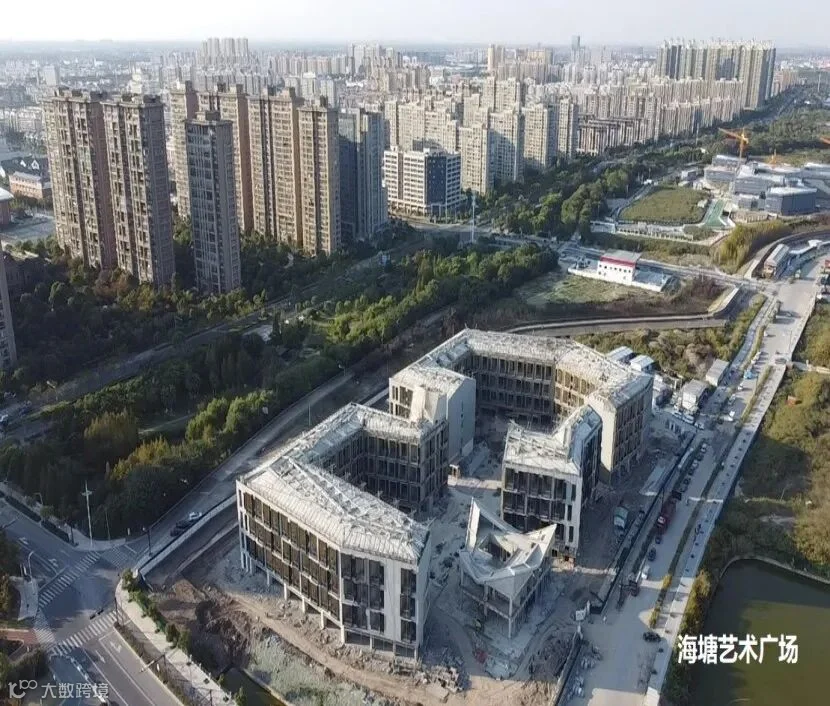

【海塘艺术广场】:1、2、3#楼屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区两遍腻子完成顶棚腻子完成,楼梯踏步完成,2-4地坪完成;4#楼浇筑完成,屋面挤塑板铺设完成,顶棚腻子完成,楼梯踏步完成,首层地坪完成。




02

观润轩&沁湖轩

<<左右滑动查看更多>>


项目进度:

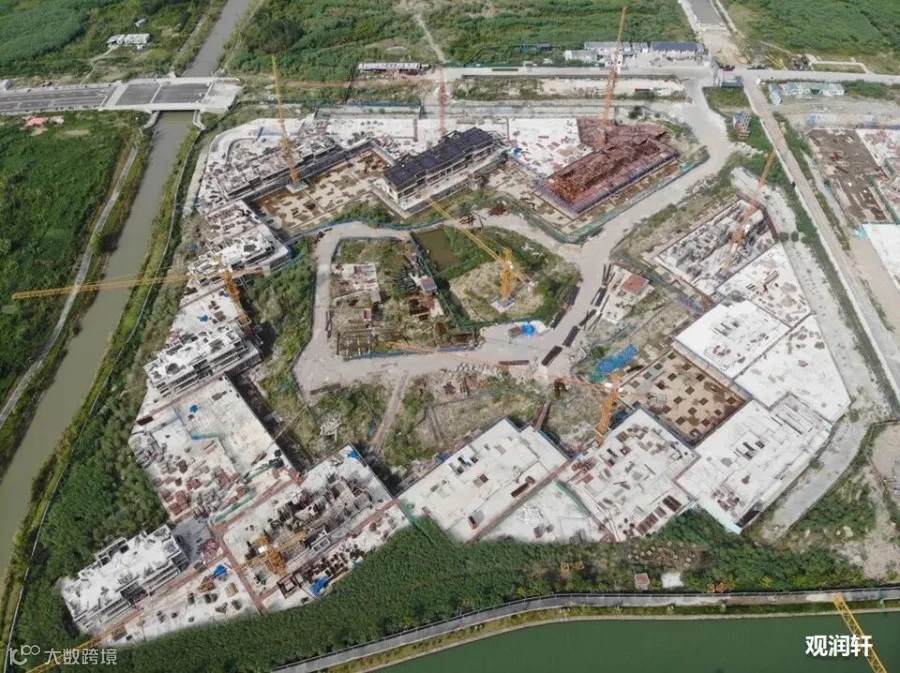

【观润轩】A06地块:1-4、10#楼1层结构施工,7、13、14#楼2层浇筑完成,5、6#楼3层浇筑完成,11、12#楼地库施工中。

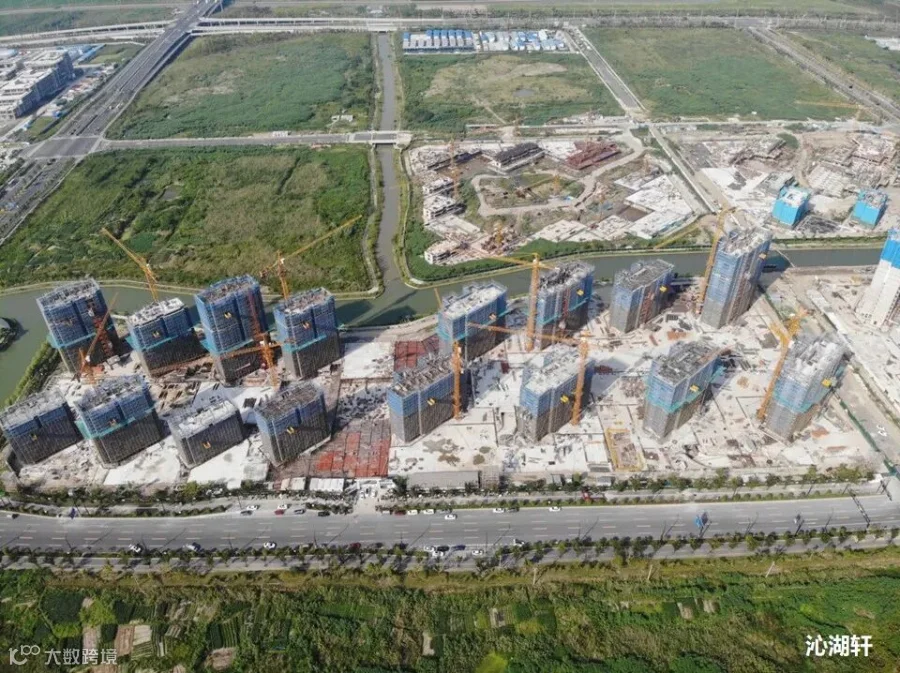

【沁湖轩】A04地块1#楼、 14#楼:20层结构浇筑完成;2#楼、13#楼:18结构浇筑完成;3#楼:16层结构梁板钢筋绑扎;4#楼:18层墙柱钢筋绑扎;5#楼、6#楼、7#楼、8#楼、 9#楼、10#楼、 11#楼、12#楼:结构封顶;15#楼:17层结构浇筑完成;16#楼:23层结构浇筑完成。




03


嘉潮府


项目进度:

1#主体封顶,砌体施工完成,外墙首遍腻子施工完成,门窗安装完成80%,锌钢栏杆安装完成80%;

2#主体封顶,砌体施工完成,外墙二遍腻子完成30%,门窗安装完成50%,锌钢栏杆安装完成80%;

3#主体封顶,砌体施工完成,外墙首遍腻子完成,门窗安装完成50%,锌钢栏杆安装完成40%;

4#主体封顶,砌体施工完成80%;

5#主体封顶,砌体施工完成,外墙涂料完成,门窗及玻璃栏板安装完成

6#主体封顶,砌体施工完成,外墙二遍腻子施工完成20%,外窗窗框安装完成

7#主体封顶,砌体施工完成,外墙首遍腻子完成40%;

8#主体封顶,砌体施工完成,外墙首遍腻子完成50%;

9#主体封顶,砌体施工完成,外墙二遍腻子施工完成20%,外窗窗框、固玻安装完成;

10#主体封顶,砌体施工完成,外墙二遍腻子施工完成20%,外窗窗框、固玻安装完成;

11#主体封顶,砌体施工完成60%;

12#26层顶板砼浇筑施工完成。




04


嘉望府


项目进度:

1#楼已封顶,现场二次结构完成100%,外墙抹灰完成40%;

2#楼六层面混凝土浇筑完成;

3#楼五层顶板搭设完成;

4#楼已封顶,二次结构九层完成;

5#楼已封顶;

6#楼八层混凝土浇筑中;

7#楼已封顶;

8#楼五层顶板浇筑完成;

9#楼正负零顶板钢筋绑扎中;

10#楼三层梁板钢筋绑扎完成;

11#楼八层叠合板安装中。

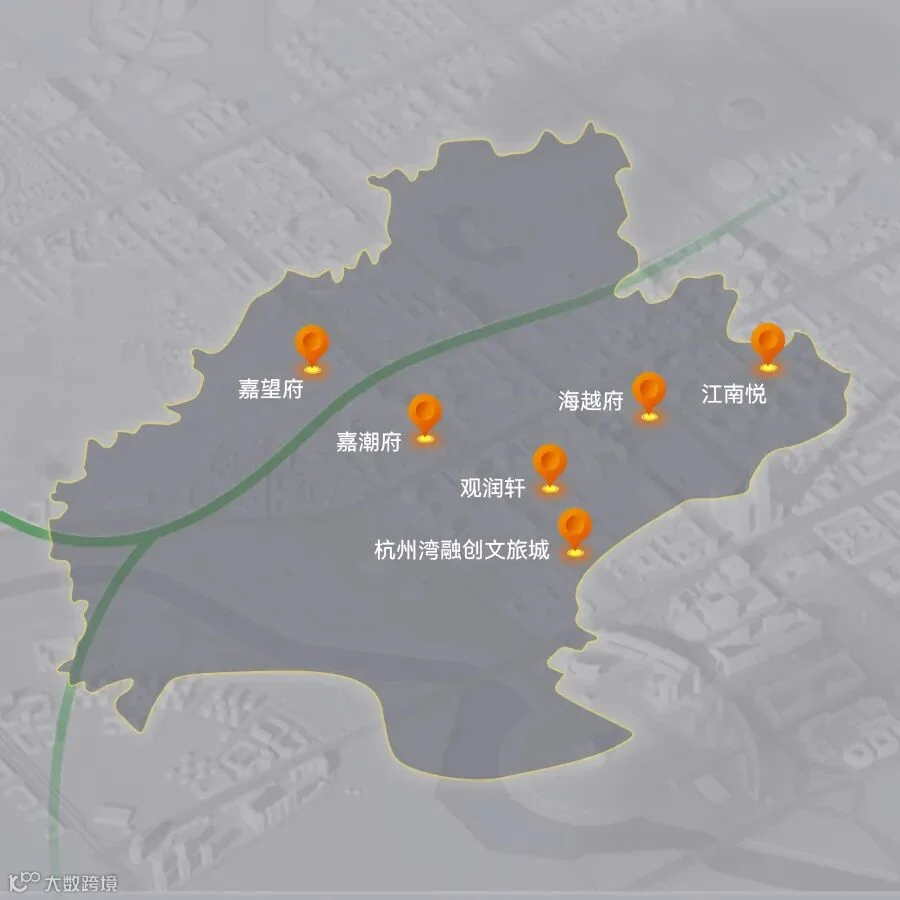

融创嘉兴项目地图

【声明】内容源于网络
0
0
融创嘉兴
融创中国(01918HK),香港联交所主板上市企业。以“美好城市共建者”为企业定位,经过多元发展,业务范围已覆盖住宅、文旅、服务等多元业态。在红船精神的源头,创造城市的活力与精彩,传递城市的爱与温暖,共建美好嘉兴。
内容 412
粉丝 0
融创嘉兴 融创中国(01918HK),香港联交所主板上市企业。以“美好城市共建者”为企业定位,经过多元发展,业务范围已覆盖住宅、文旅、服务等多元业态。在红船精神的源头,创造城市的活力与精彩,传递城市的爱与温暖,共建美好嘉兴。
总阅读173
粉丝0
内容412
