探索清洁能源项目开发新模式 —安吉永宁尔光伏项目投运及股转顺利完成

探索清洁能源项目开发新模式    —安吉永宁尔光伏项目投运及股转顺利完成 清能花开 风光浙江
2022-01-17
0
导读:探索清洁能源项目开发新模式 ——安吉永宁尔光伏项目投运及股转顺利完成 随着国家双碳战略的



探索清洁能源项目开发新模式

       ——安吉永宁尔光伏项目投运及股转顺利完成

     随着国家双碳战略的实施,清能分公司紧紧围绕提高发展质量和效益,以发展战略为指引,推进结构调整,优化产业布局,大力推进清洁发展,加快太阳能发电开发,抢抓太阳能发电开发机遇,大力发展分布式光伏业务,清洁能源项目比重不断增加。



01

探索“零元股权转让+合作建设”的新模式

    安吉永宁尔屋顶分布式光伏项目采用EPC模式,建设单位是安吉睿能新能源开发有限公司,EPC单位是华东勘测设计研究院有限公司,在项目建设过程中通过100%股权转让的形式移交华能(浙江)能源开发有限公司,由华能(浙江)能源开发有限公司清洁能源分公司管理。首创了“零元股权转让+合作建设”的新模式 。


02

   安吉永宁尔光伏项目简介

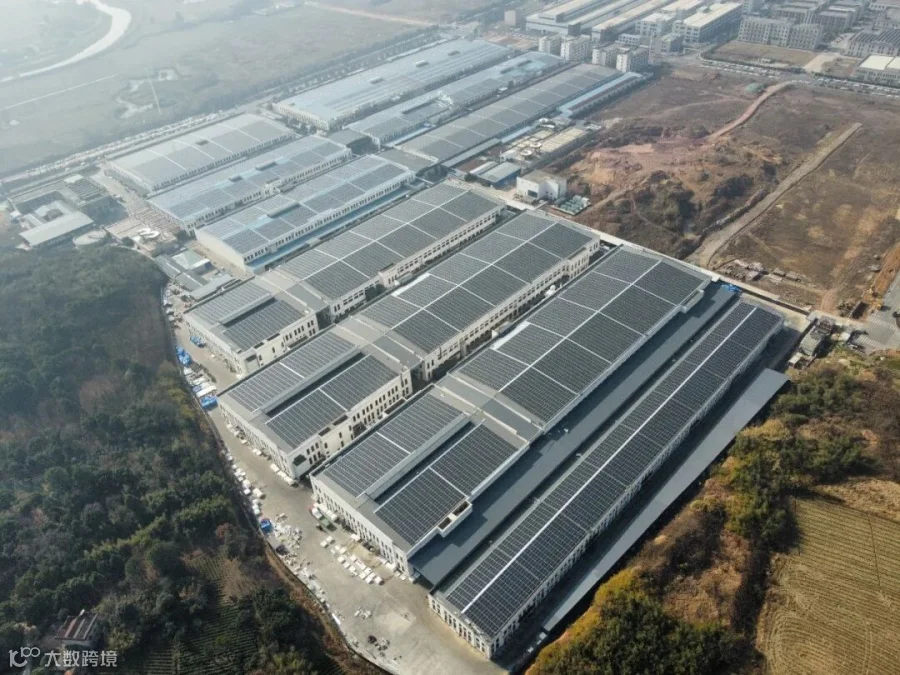

安吉永宁尔光伏项目位于浙江省安吉县天子湖工业区内,利用安吉永吉尔纺织有限公司的车间屋面建设分布式光伏电站。


   本项目利用永宁尔企业9个屋面,在屋顶彩钢瓦上覆盖光伏发电系统的BAPV(建筑物上的太阳能光伏发电系统)建设方案,实际安装容量1.06万千瓦,安装540Wp高效单晶光伏组件19636块,组串式逆变器39台,2000kVA变压器4台,1600kVA变压器2台,10kV开关预制仓2个,±1250kVar SVG2台,本项目分2个10kV接入用户35kV配电站10kV母线,采用“自发自用、余电上网”模式。


03

  安吉永宁尔光伏项目开花过程

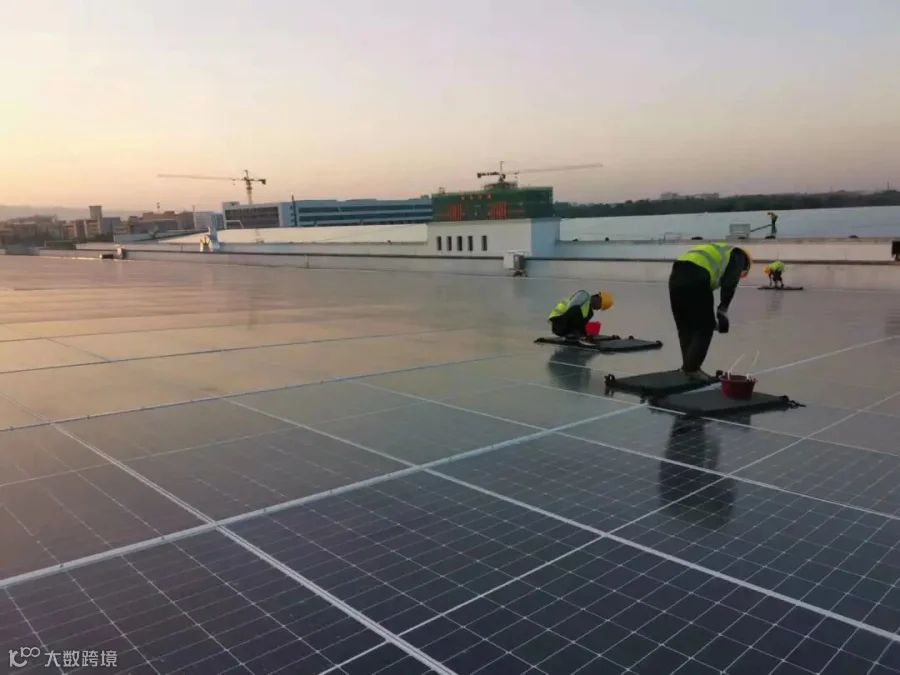

   为推进股权转让进度,清能分公司开发部积极协调集团公司、浙江公司、西安院等各单位,确保项目收购各环节快速、合法、合规。同时,为了保证工程施工质量,项目专班人员全程值守项目现场,组织设计、施工、供货、电网等各单位,合理调整工期、优化施工顺序,克服了设计方案不完善、供货延迟、天气恶劣、疫情防控等种种不利因素,确保了电网验收通过、全容量并网。

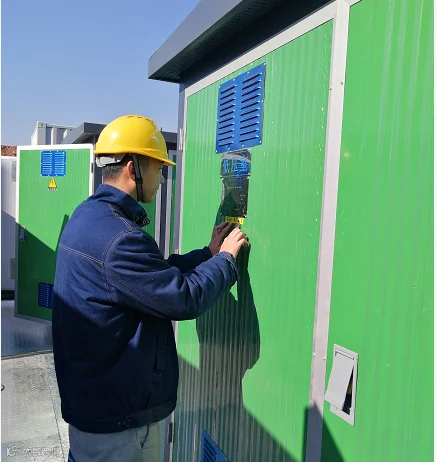

     为了项目平稳移交,清能分公司运维部提前介入,开展了设备命名、电气主接线图绘制、电力监控系统安全防护方案编制、并网调度协议提资、启动操作方案、运行规程、检修规程和维护规程以及各类台账编制等工作。后续清能分公司将持续开展精细化管理,确保电站安全稳定运行,结合永宁尔BAPV(建筑物上的太阳能光伏发电系统)安装方式,研发组件清洗、防漏等新技术,增发电量,实现更大的效益。




04

  安吉永宁尔光伏项目修成正果

    2022年1月10日,经过华能、永宁尔、泛太、华东院、众能等几家单位通力协作,历时小半年的谈判、收购、签约,经过3个月的施工、调试、验收。项目经历了一波三折的建设过程,终于全容量并网投产、顺利交割。


    随着安吉睿能公司股权转让协议正式签订和永宁尔项目的正式全容量投产,清能分公司已投产的清洁能源装机容量将达到49.558万千瓦,迈上了一个新的台阶。

     通过新模式的推广和应用,清能分公司的业务将达到一个新的高度

           编辑:石   壮

           审核:王海明、人资党建部




探索清洁能源项目开发新模式

     ——安吉永宁尔光伏电站投运及股转顺利完成
