缩短工期!降低造价! ——带柱帽大钢模现浇柱框架结构体系案例解析

缩短工期!降低造价! ——带柱帽大钢模现浇柱框架结构体系案例解析 优造建筑科技
2022-06-09
3
导读:一种针对楼面荷载大、柱截面较大的建筑项目的经济高效结构体系
1

项目概况

项目概况

拓普股份鄞州滨海项目位于浙江省宁波市鄞州区滨海新区,建筑面积69748㎡。主体为三层厂房,其中一层9米高,最大跨度20米。


项目难点

(1)建设方要求尽量缩短工期,尽快投产。

(2)该项目跨度为20m,且层数较多,采用常用的全钢结构和后张法现浇结构主体结构造价较高。


2

解决方案

01

设计思路

本项目采用了带柱帽大钢模现浇柱框架结构体系,即柱为带柱帽大钢模现浇混凝土柱,梁采用先张法预应力预制叠合梁,楼板采用免支撑的钢筋桁架楼承板。这是目前应用于大跨度厂房的一种常用的经济快速建造方案。

预制梁由就近的预制构件厂制作,梁运输至施工现场进行安装。

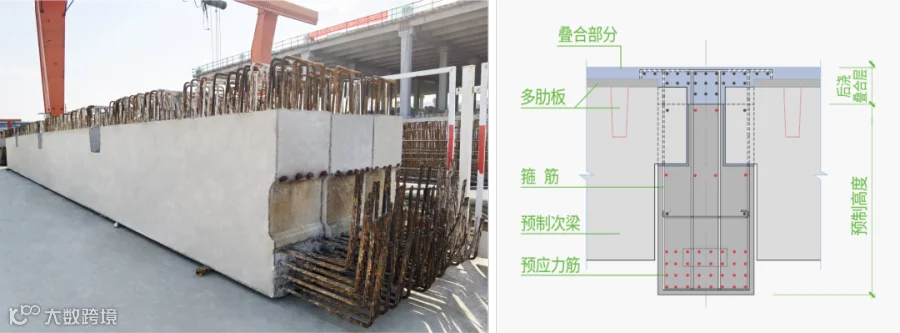

先张法预应力主梁

预制梁采用先张法预应力技术,可以提高梁的跨越性能,高跨比达1/15~1/20。为减轻梁的自重,次梁采用倒T型截面。

预应力薄腹倒T次梁

项目现场采用整体式大钢模同步进行框架柱施工。框架柱带柱帽,预制梁可直接搁置在柱帽上,楼板搁置在次梁上,整个过程无需搭设高支模和脚手架。


02

施工过程

① 一层柱施工

② 先张法预应力预制梁生产/普通钢筋砼叠合梁生产

③ 预制梁吊装

④ 多肋板叠合楼板安装

⑤ 二层柱施工

↑  上下滚动查看更多  ↓


03

施工工艺特点

▶ 大量采用机械代替人工,专业分工流水作业;
▶ 预制梁可根据项目实际情况选择工地现场或附近工厂进行预制;
▶ 柱模、梁模可重复使用,周转效率高;
▶ 梁柱节点、梁叠合部分和楼板混凝土一次整浇;
▶ 柱梁同步施工,无支模架,上下层可提前进入立体交叉作业,大大加工了施工进度。



3

效果评估

该结构体系从三个方面为建设方取得了传统建造方式无法实现的效益:

降低

造价

该结构体系采用先张法预应力技术,使用的钢绞线强度是普通钢筋的4倍,单价仅增加1000元/吨,可以大幅降低梁主筋用钢量。预制梁制造工厂的固定投入非常少,所以摊销成本很低。整个施工过程无需木模板和支模架,大幅降低施工措施费用。钢柱模和梁模可重复使用,工效高,摊销成本低。在施工中多采用机械代替人工,大流水作业,降低了人工费用。应用在本项目中,相比其他结构方案主体造价节约200元/㎡以上。
缩短

工期

先张法预应力梁采用专用预应力张拉台座在工厂预制,与现场柱施工可同步进行。预制梁搁置在柱帽上,楼板用钢筋桁架楼承板代替木模,省去高支模和脚手架的施工时间,工期大幅缩短。同时,采用这种技术可实现上下层同步施工,进一步压缩了工期。
实现

大跨度

采用先张法预应力技术预制梁并优化截面形式,在控制梁高的同时实现20m的大跨度,充分满足业主的使用需求。







为业主提供相比传统现浇方式更优化的工业化建造技术和实施方案,是优造最擅长的工作。针对建筑面积大、楼面荷载大、层高高、柱截面较大的多层工业建筑,如物流库、大空间厂房、交通建筑等,带柱帽大钢模现浇柱框架结构体系作为一个降本增效的方案,值得业主和设计院参考和采用。


- End -
