项目进行时 | 4月融创嘉兴项目建设进度播报

项目进行时 | 4月融创嘉兴项目建设进度播报 融创嘉兴
2022-04-30
3
导读:共筑美好未来

篇首语

工程师的桌面上布满了一张又一张的图纸,工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。

在《项目进行时》栏目中,我们将带大家走进融创嘉兴各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。

LOADING···

01

杭州湾融创文旅城

<<左右滑动查看更多>>

项目进度:

荷风庭:1-24#楼外墙涂料施工中。

悦海阁:

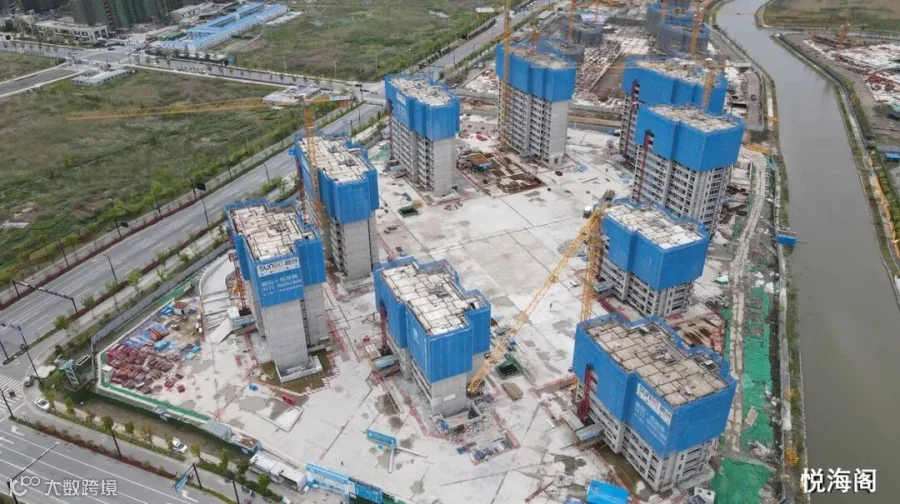

1-9#楼结构顶板钢筋分别绑扎完成至11、11、12、14、14、14、8、9、8层。

仪澜阁:

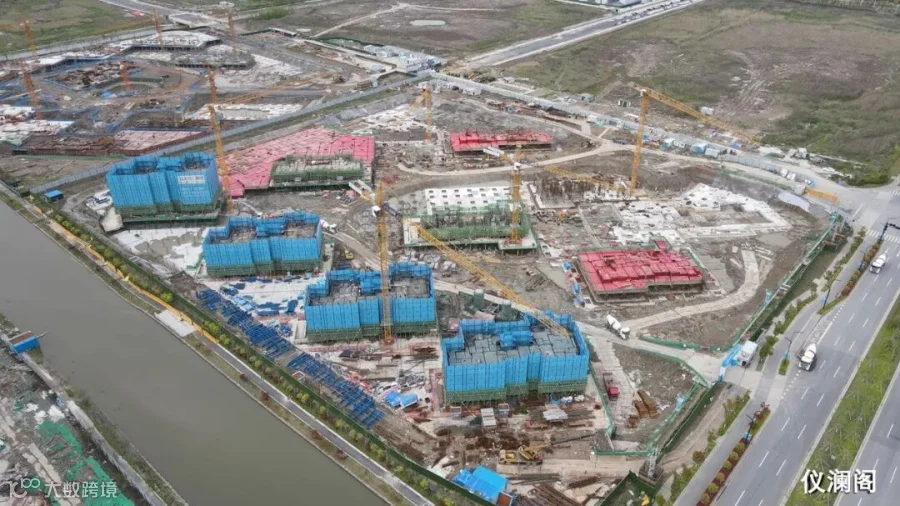

1-6#楼主体完成至2、2、2、3、1、1层;7#楼负一层墙柱钢筋;8#楼防水完成;9#楼底板浇筑;10#楼墙柱钢筋;11#楼防水完成。

凭澜居西区、映月里东区:

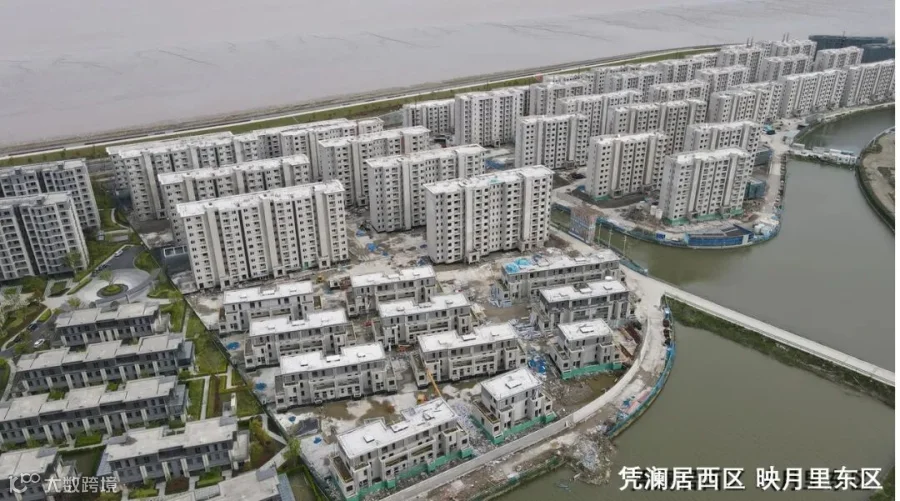

1-30#楼外架拆除完成、外立面一遍腻子完成。

映月里:

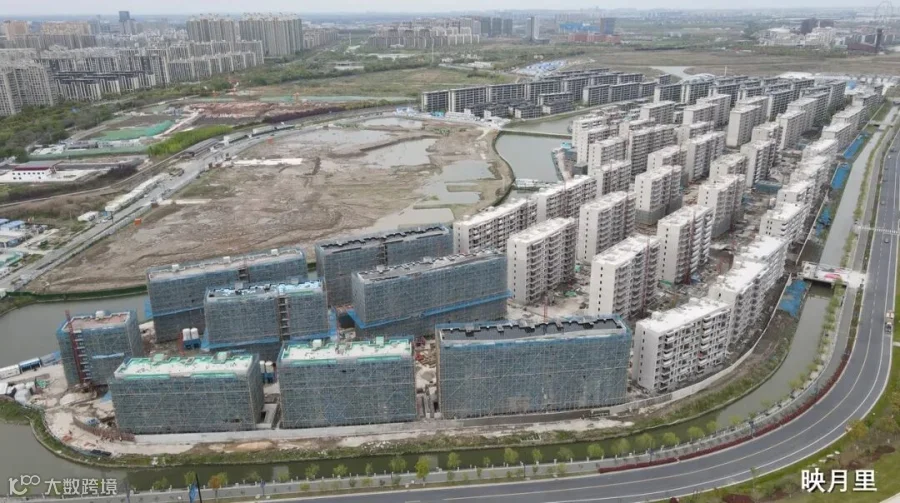

1-6#楼、10#楼、12-13#楼、16-17#楼、21-23#楼、26#楼外架拆除完成;7-9#楼、11#楼、14-15#楼、18-19#楼、20#楼、24-25#楼砌体完成。

欢乐度假广场:

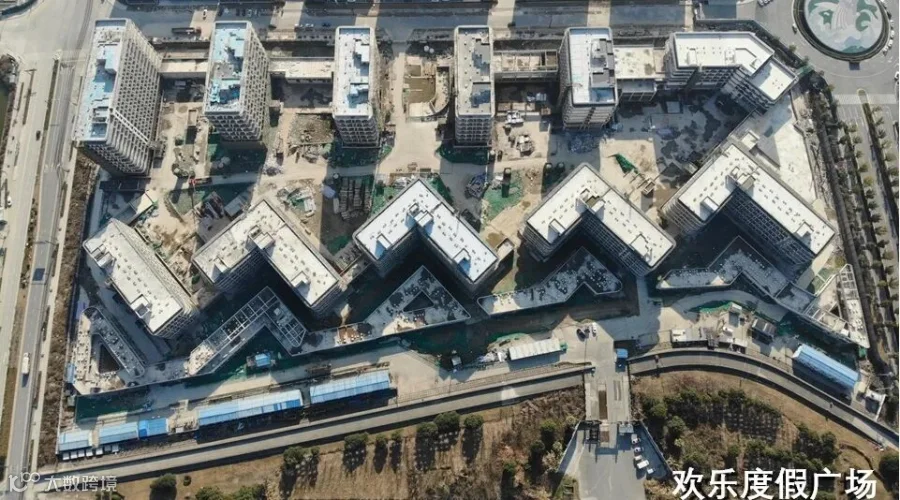

主体结构已封顶,二次结构砌筑已完成,内抹灰、外抹灰、幕墙、消防、机电施工中,已全部落架。

海塘艺术广场:

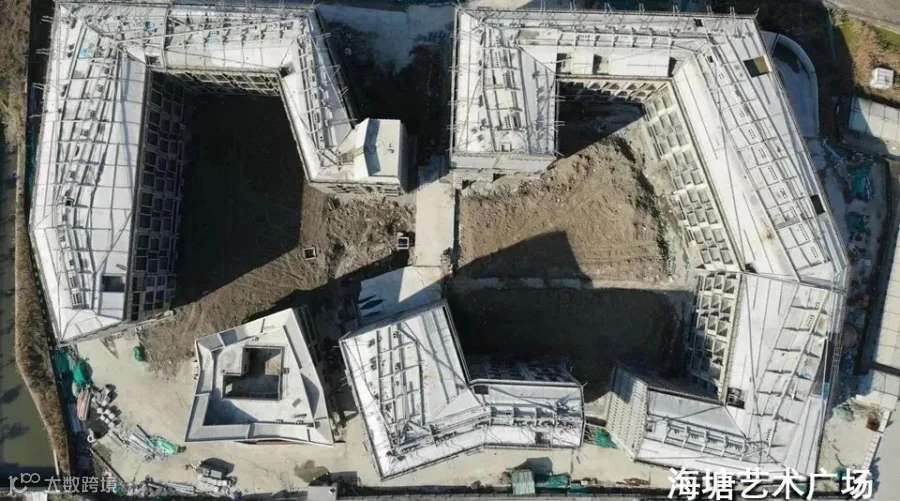

土建工程主体二次结构完成,内外抹灰、外保温、涂料、烟道、楼地面、室内腻子、栏杆完成;安装工程1#楼、2#楼、3#楼、4#楼电力电缆施工中, 给排水管道完成 100%,消火栓管道完成 100%;地下室电力电缆施工中,给排水施工中,消火栓管道完成;幕墙工程预埋龙骨完成,面板施工中。

02

观润轩&沁湖轩&水岸邸

<<左右滑动查看更多>>

项目进度:

沁湖轩:

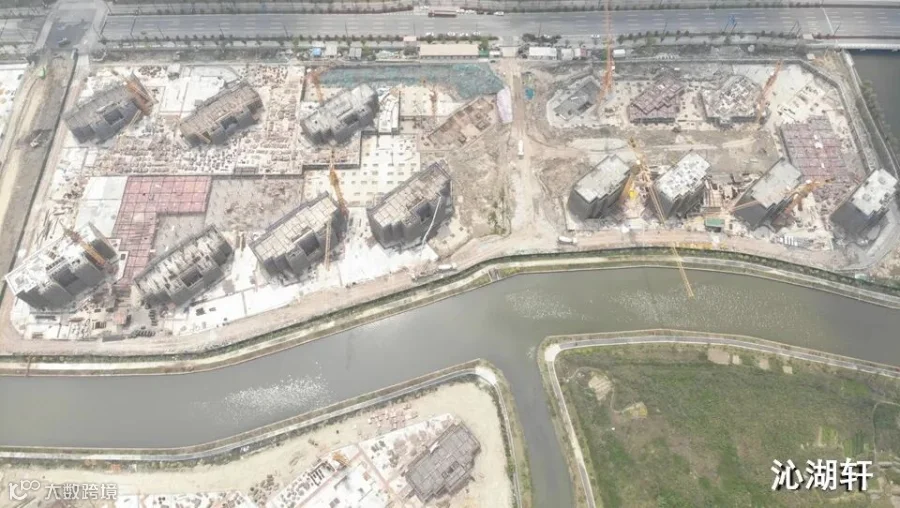

1-3#楼完成结构四层,4-5、8#楼顶板施工,6-7#楼一层完成,9-12#楼六层已施工完成,13-14#楼五层已完成,15#楼四层已完成,地库封顶施工中。

观润轩:

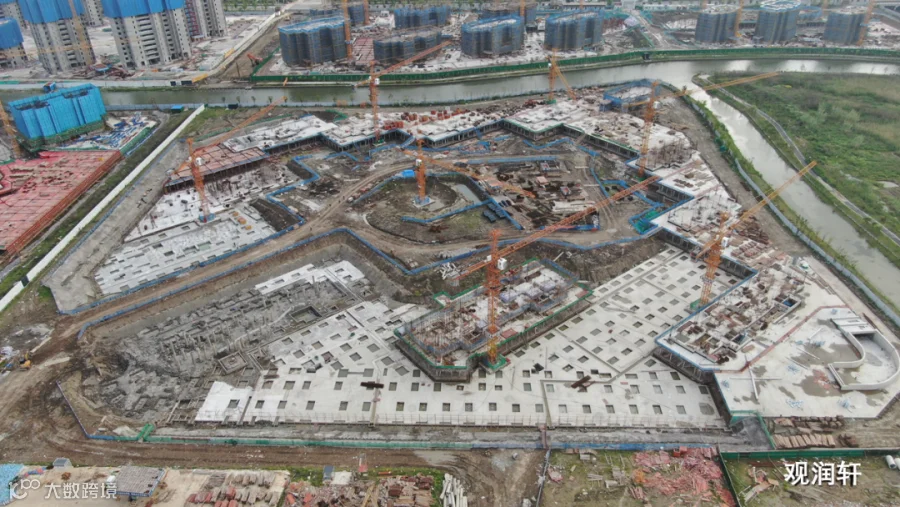

A06,5#楼完成至2层,1-4#、6#、7#、13#、14#楼完成至正负零,10#楼底板完成。

水岸邸:

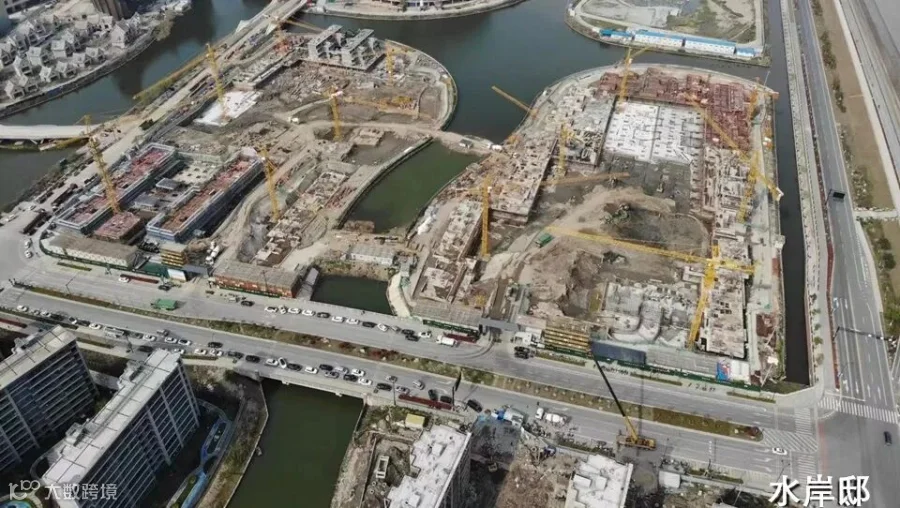

B08,土方开挖完成,垫层完成,15#16#17#18#19#20#23#24#25#26#楼完成正负零。B09,土方开挖施工中,垫层施工中,1#3#9#楼三层楼板完成;14#楼正负零完成,4#楼封顶,样板房精装施工中。

融创嘉兴在售项目地图
【声明】内容源于网络
0
0
融创嘉兴
融创中国(01918HK),香港联交所主板上市企业。以“美好城市共建者”为企业定位,经过多元发展,业务范围已覆盖住宅、文旅、服务等多元业态。在红船精神的源头,创造城市的活力与精彩,传递城市的爱与温暖,共建美好嘉兴。
内容 412
粉丝 0
融创嘉兴 融创中国(01918HK),香港联交所主板上市企业。以“美好城市共建者”为企业定位,经过多元发展,业务范围已覆盖住宅、文旅、服务等多元业态。在红船精神的源头,创造城市的活力与精彩,传递城市的爱与温暖,共建美好嘉兴。
总阅读173
粉丝0
内容412
