10月1日-4日,清能分公司总经理刘艳贵组织召开海上施工专题会后带队出海,前往苍南海风项目风电场现场指导并检查工作情况,给大家带来了节日慰问。

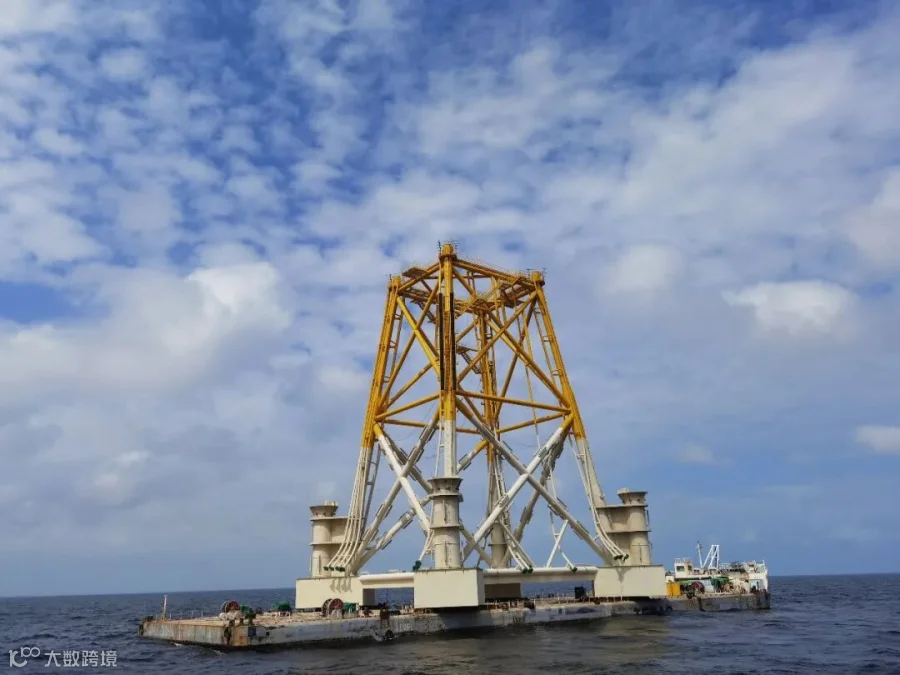

海上施工现场

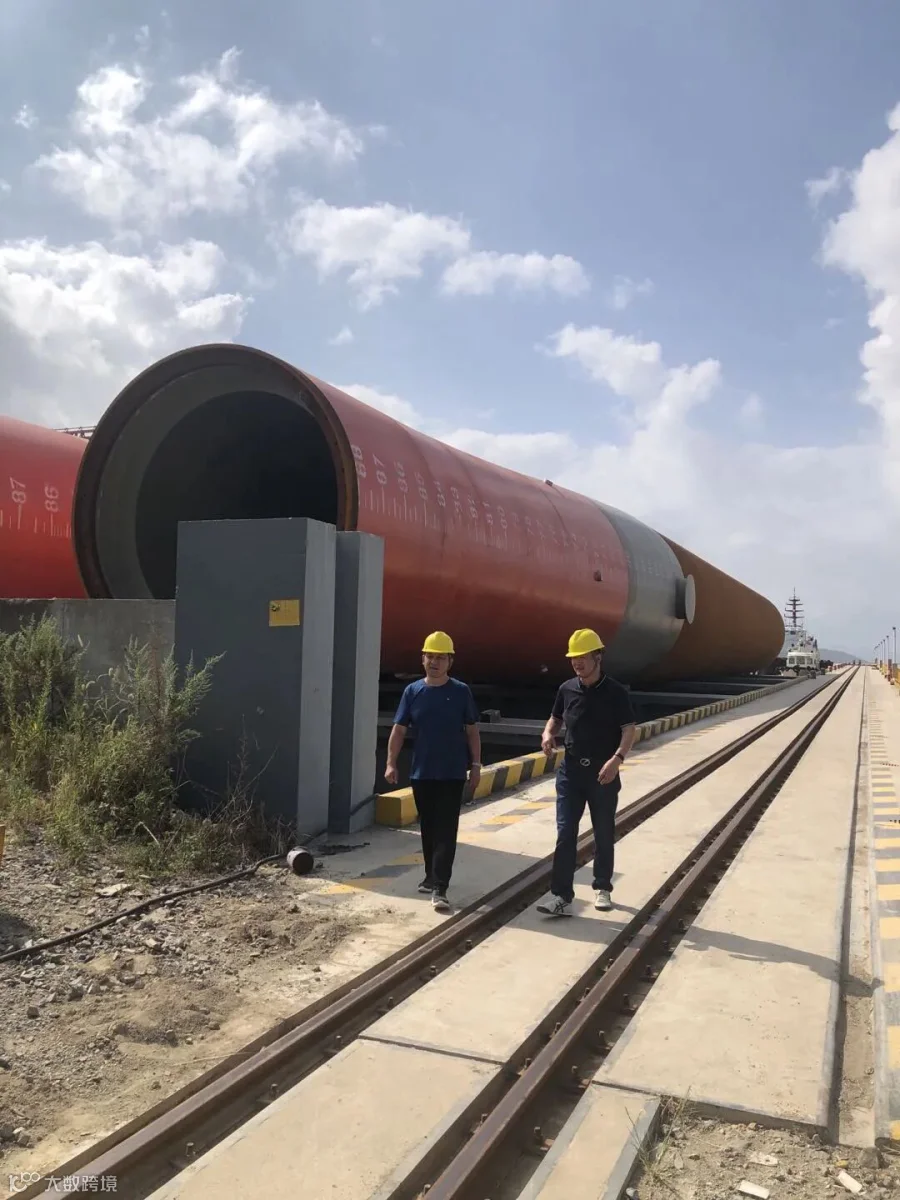

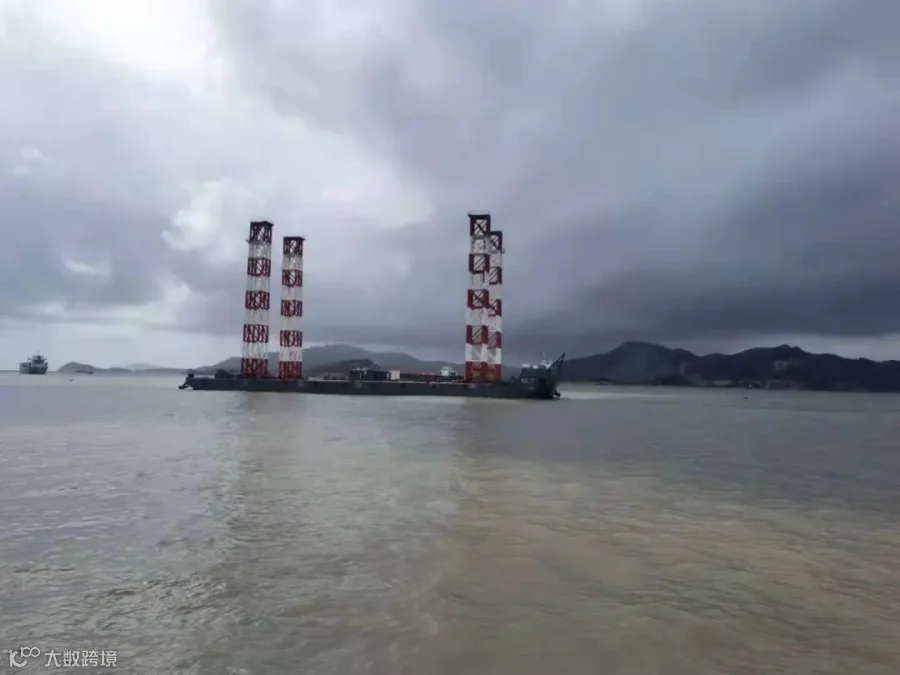

10月7日,首条风机运输船“鑫岳华339”进点金港码头,提前熟悉苍南海域,为后期风机吊装打下坚实基础。

▲ 鑫岳华339

10月3日清能分公司副总经理白壮志带队前往岱山基地,现场查看预制承台进展。

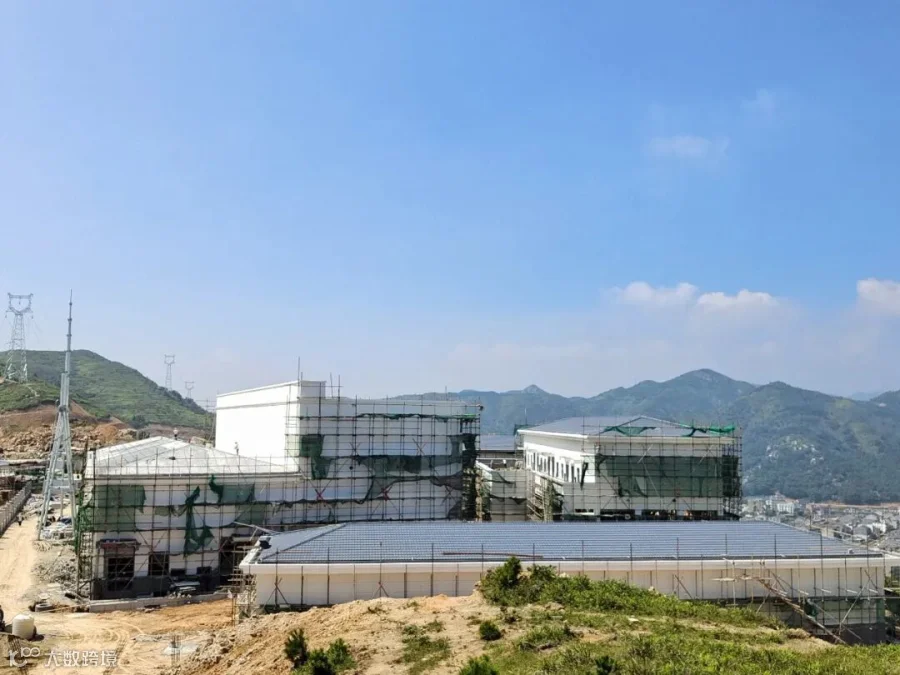

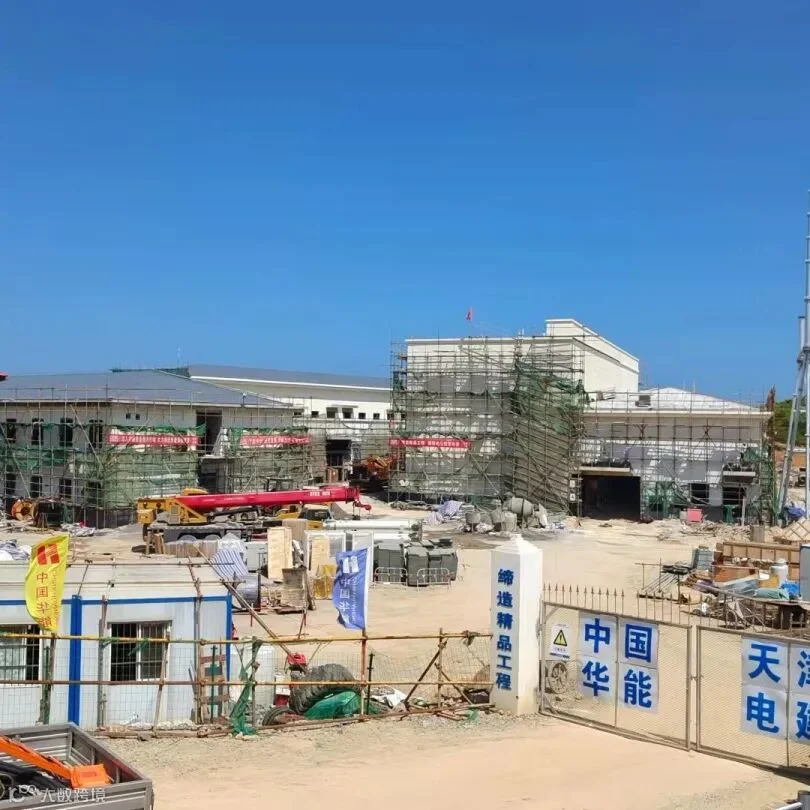

▲ 岱山基地

CANG NAN

陆上计量站

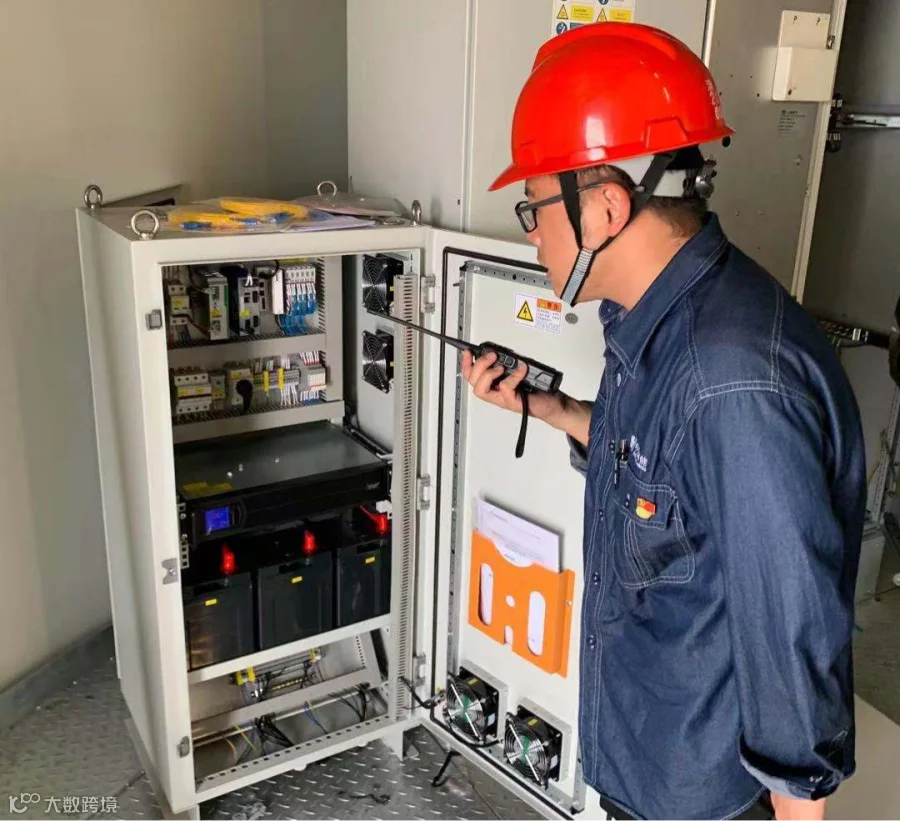

10月1日,清能分公司副总经理白壮志带队对苍南海风项目陆上计量站开展国庆期间安全检查工作,国庆期间项目部成员协调各参建单位全力推进陆上计量站建设。

CANG NAN

外送线路

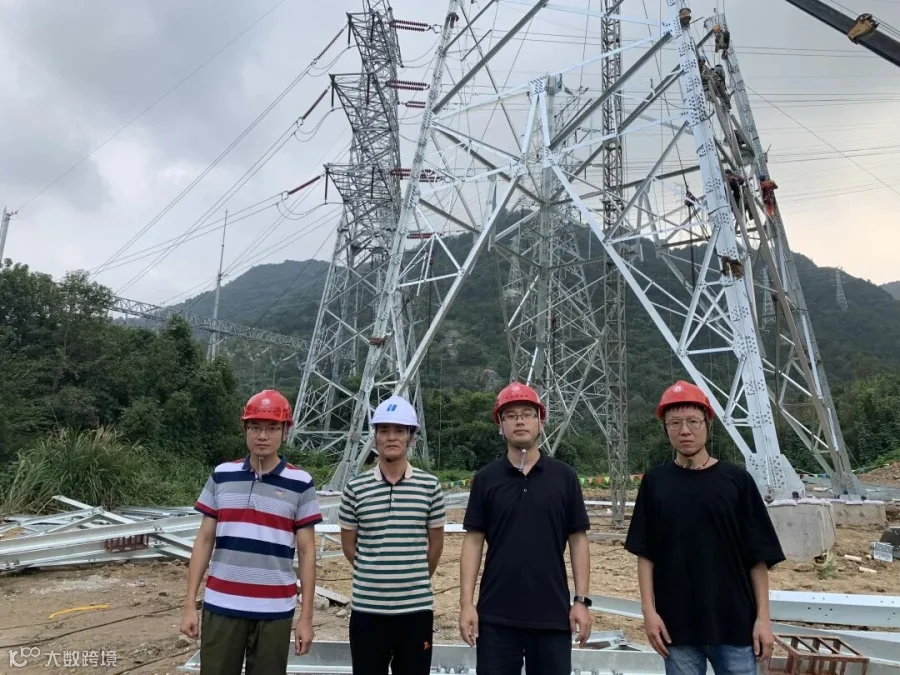

10月3日-6日,清能分公司副总经理白壮志、杜伟安,分别前往苍南海风项目部外送线路现场,截止至10月7日,已完成全部33基组塔,架线工作也已全面启动

Oct.1st-7th · 2021

致平凡耕耘,敬不凡坚守

线

·

致敬

坚守岗位

JIA XING

海上主体施工

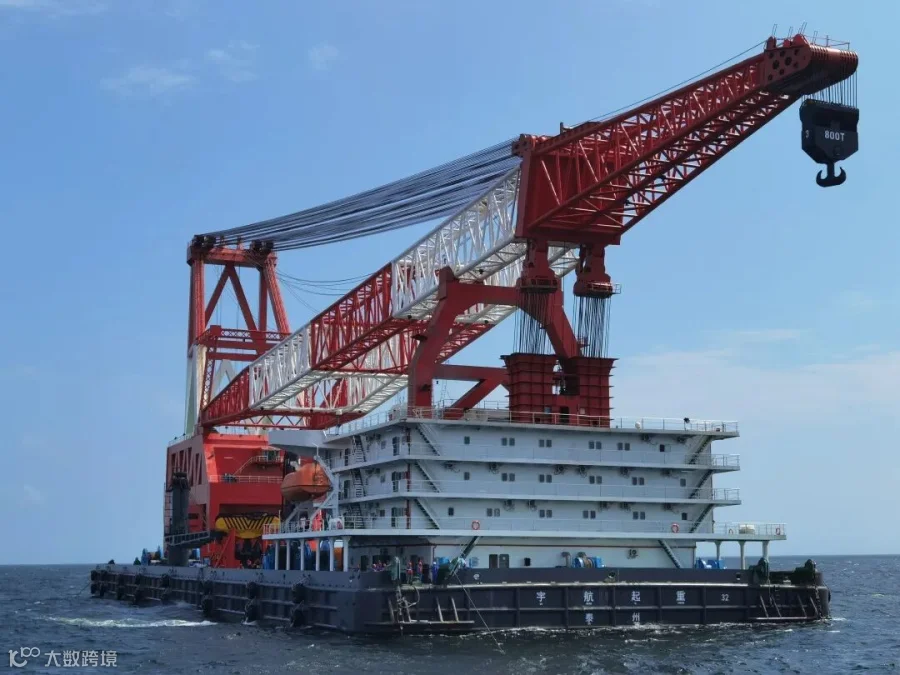

▲ 巨杰702

▲ 福船三峡

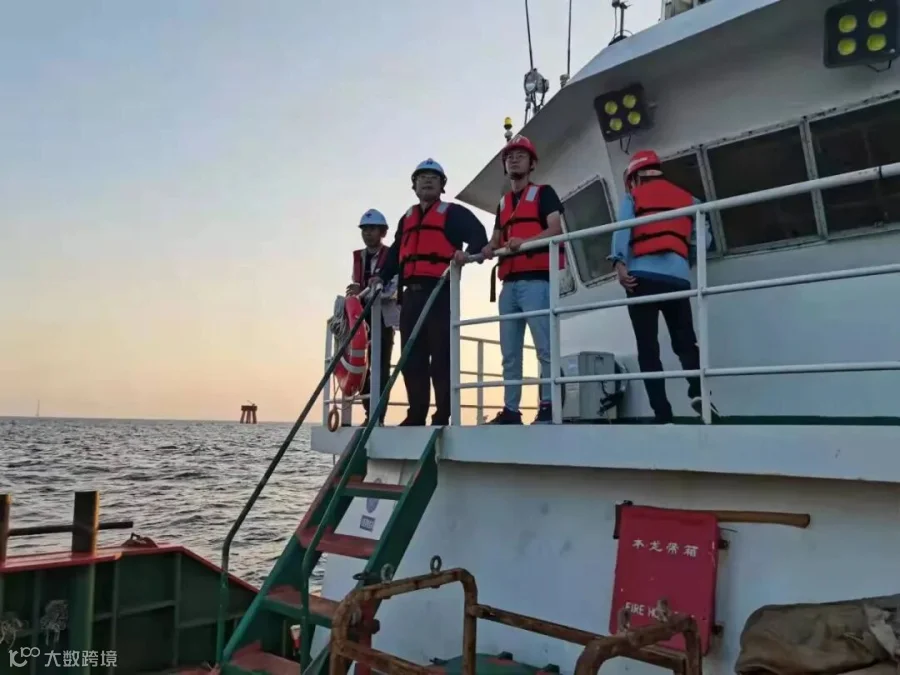

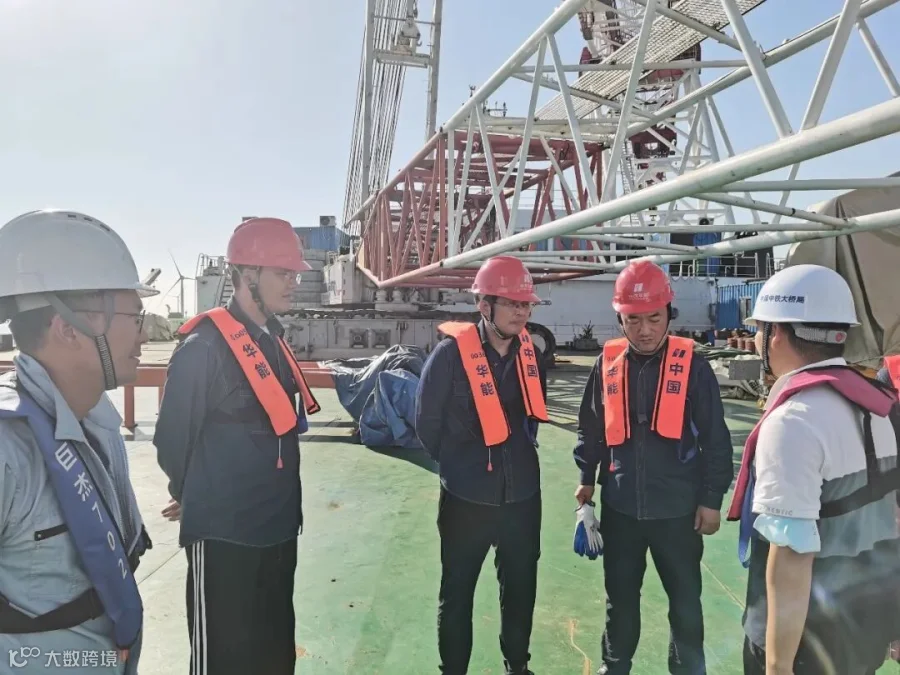

10月1日,清能分公司党委书记张晓辉,副总经理郑海前往海上风机吊装船“巨杰702”、“福船三峡”现场检查指导工作,并向一线工作人员带来慰问。

JIA XING

风机吊装

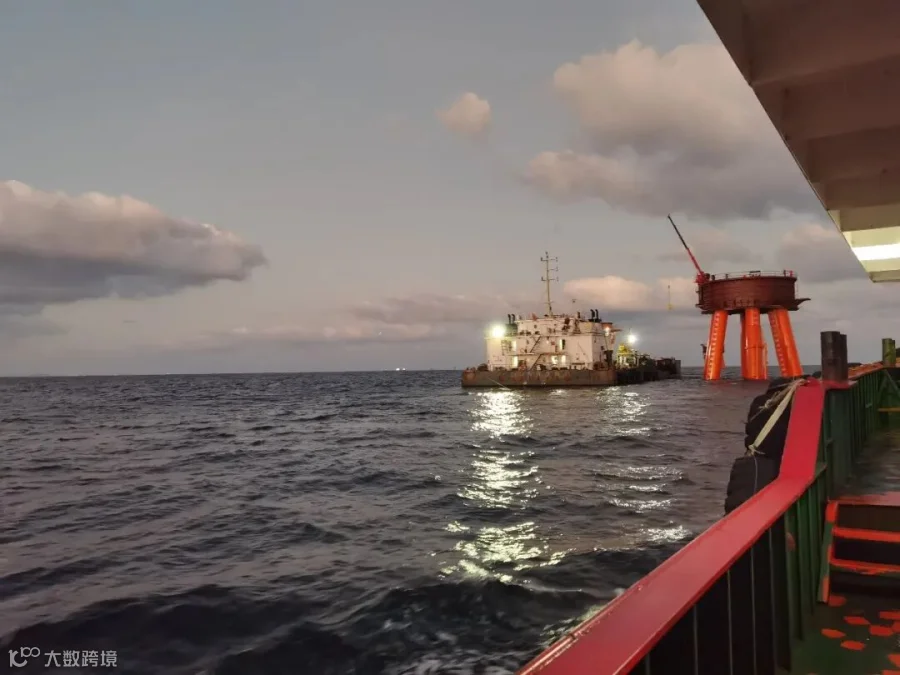

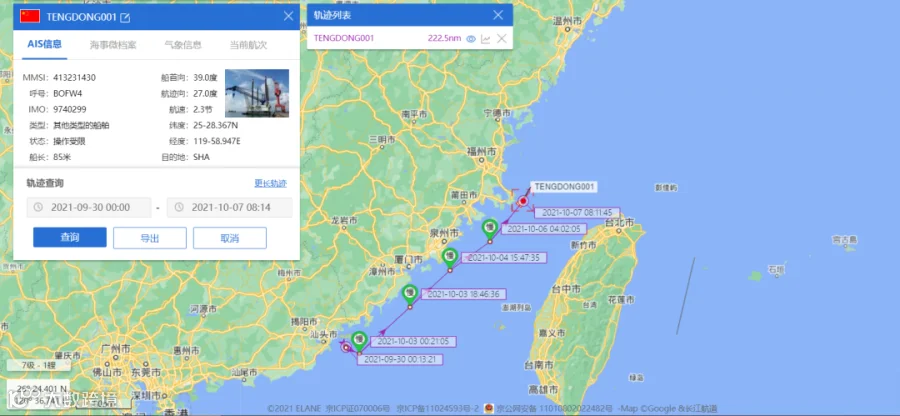

腾东001起拖前往嘉兴海域施工现场

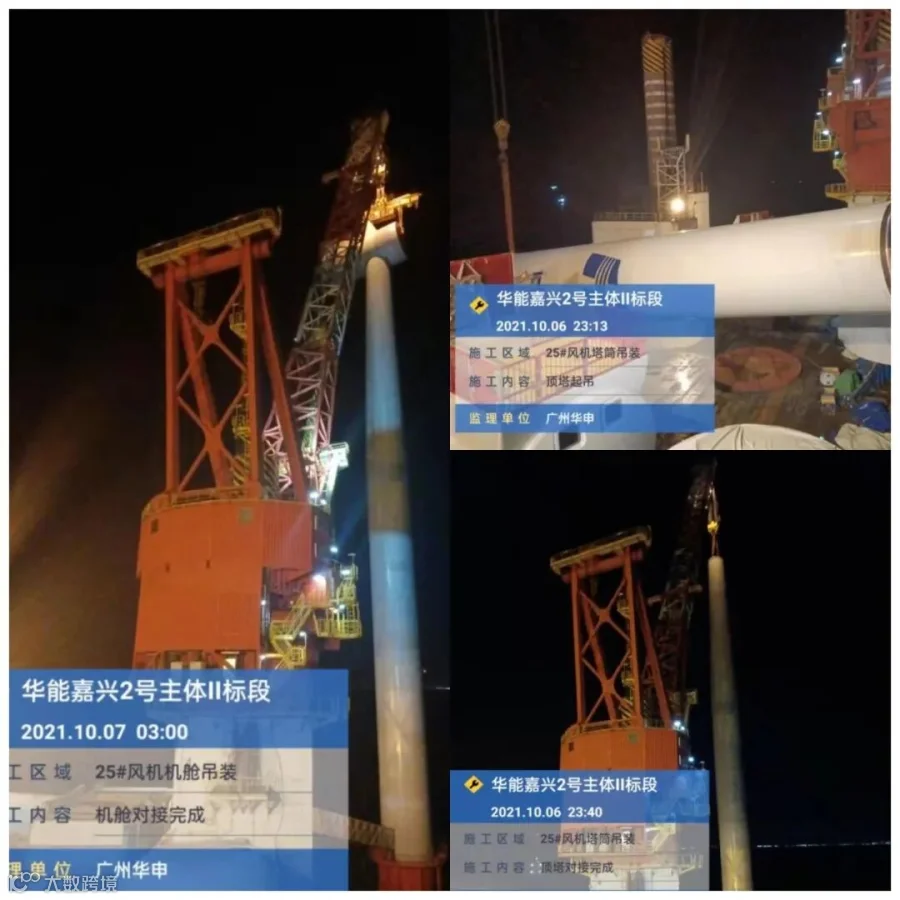

9月30日-10月1日,37号风机吊装

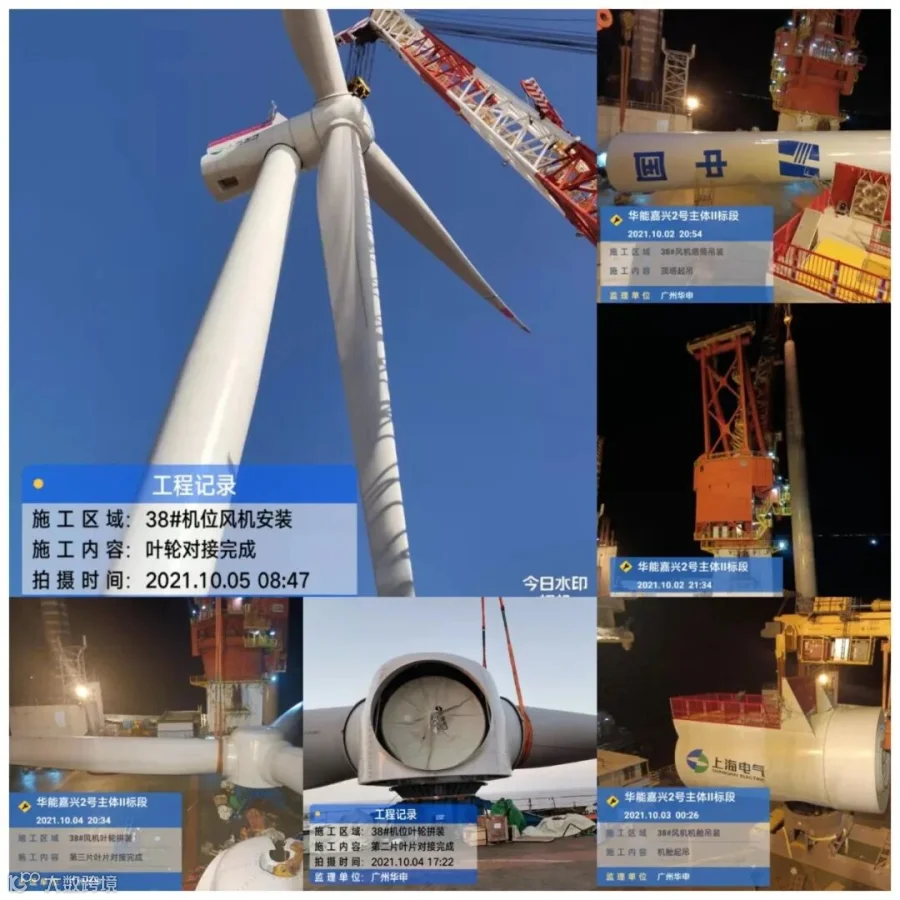

10月2日-10月5日,38号风机吊装

10月6日-10月7日,25号风机吊装

JIA XING

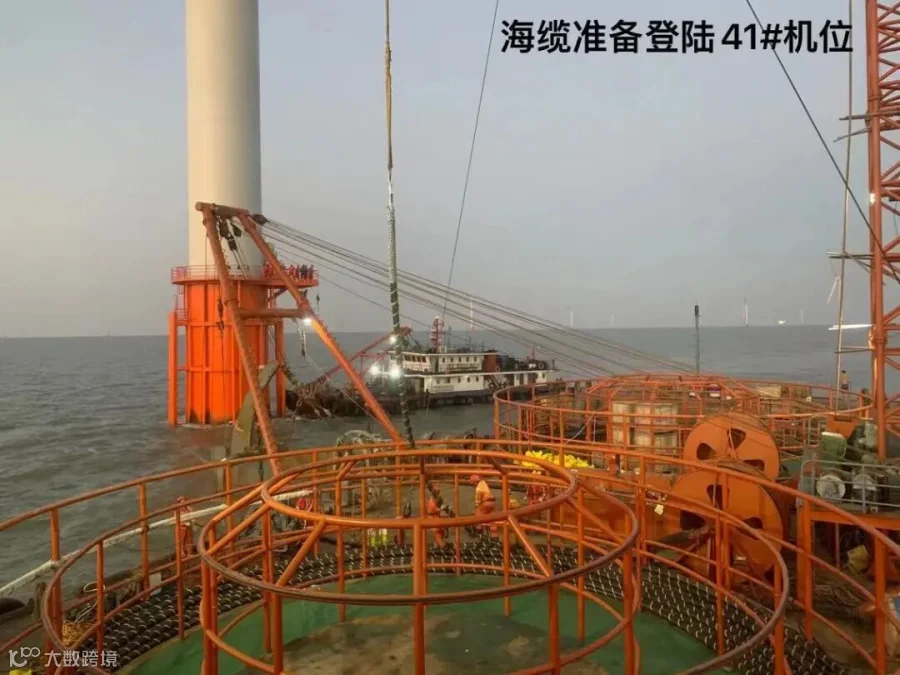

海缆敷设

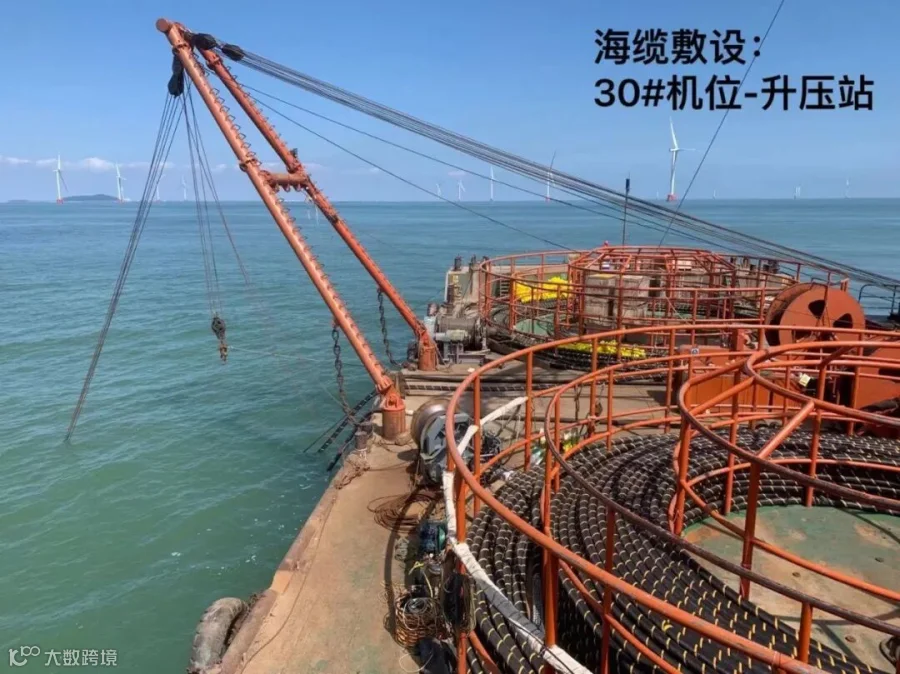

35kV海缆敷设现场

JIA XING

并网调试

Oct.1st-7th · 2021

致平凡耕耘,敬不凡坚守

·

HAI FENG JI JIAN

初心·坚守·永恒

在浙江公司、清能分公司的大力支持下,各级领导共同关心、支持和指导下,全体参建单位的共同努力下,截至10月7日,嘉兴海风项目已完成37台风机吊装,21台风机并网;苍南海风项目累计沉桩168根,力争陆上计量站10月15日具备倒送电条件。

1

策划:白壮志 杜伟安 郑    海

编辑:吴阳阳 薄一凡

审核:人资党建部

清能花开  风光浙江

清能 清风 清新 |

 | 有为 做为 成为

1

【声明】内容源于网络
0
0
清能花开 风光浙江
企业文化宣传
内容 275
粉丝 0
清能花开 风光浙江 企业文化宣传
总阅读91
粉丝0
内容275
