★党建引领 催货保供 ★
催货保供突击队再行动
经营党支部催货保供突击队自2020年成立以来,在应对疫情、保障工程等紧要关头,始终迎难而上,党建引领攻坚克难。圆满完成了防疫物资保供、嘉兴2号海风主机催交、苍南4号海风陆缆运输、苍南4号海风主机催交等多个困难任务。
自深入开展主题教育学习活动以来,在催交保供工作上,重实践,建新功的信念在突击队员心中生根发芽。摸排调研,将催交工作再向前迈一步,是本次工作最初的出发点。10月12日,经营党支部催货保供突击队扩编,增加傅凌霄、陈祺两名新队员,与胡彦涛、徐非、周晟3名老队员一同出发,利用3天时间,分别奔赴泰安、南京、合肥、济南、南通、连云港共6地,协调9家生产厂家,催盯岱山1号海风、莲都光伏及富通光伏等项目的工程物资供应进度。
一、泰安------催盯岱山陆上GIS设备

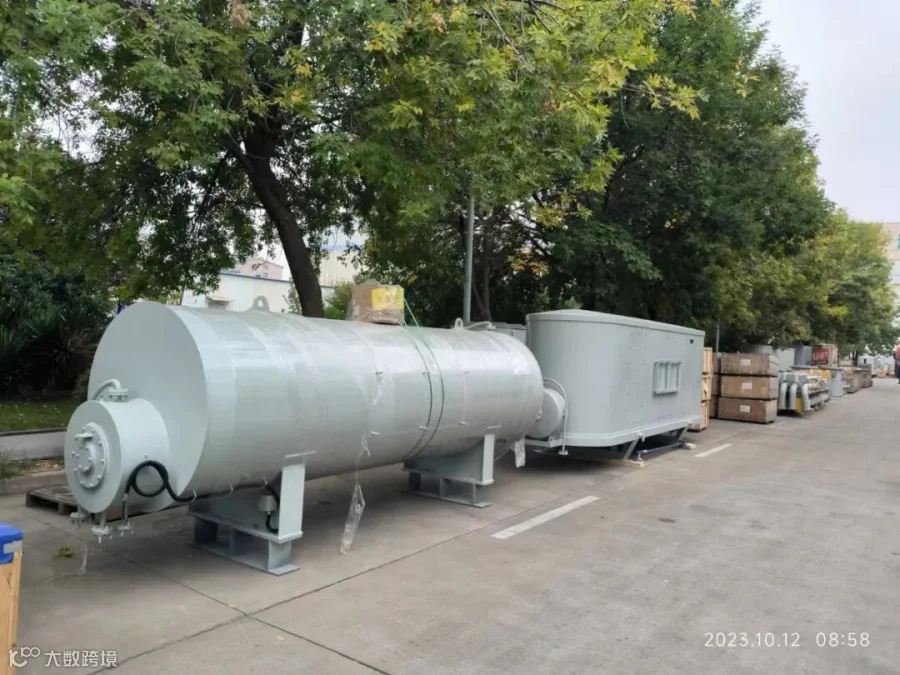

岱山1号海风项目陆上站建安工程推进迅速,目前即将进入交安阶段。但受限于陆上GIS生产厂家图纸提交晚、厂内产能紧张等原因,通过多次电话沟通,对方单位仍无法满足现场需求。
10月12日,通过现场持续沟通协调,成功争取提前生产顺序,将交付时间提前10天,目前计划11月5日发货。
二、南京------催盯电气二次设备

岱山1号海风项目海上站2层平台已铺设完毕,3层平台急需二次设备及基础模块到位安装,以免影响后续工序。由于二次设备合同签订较晚,设备厂家排产进度目前无法满足现场需求。10月12日,突击队员与设备厂家在车间现场,对供货内容、生产工序进行逐项梳理,并协助厂家协调备料、配件供应,成功将交付进度大幅提前。
目前,供货进度方面确定按10月25日开始交货,进行倒排生产及物流工作,后续突击队也将紧密跟踪催盯各项进度计划。
三、合肥------催盯光伏组件
10月13日,突击队来的合肥,协调莲都、富通两个光伏项目组件生产。

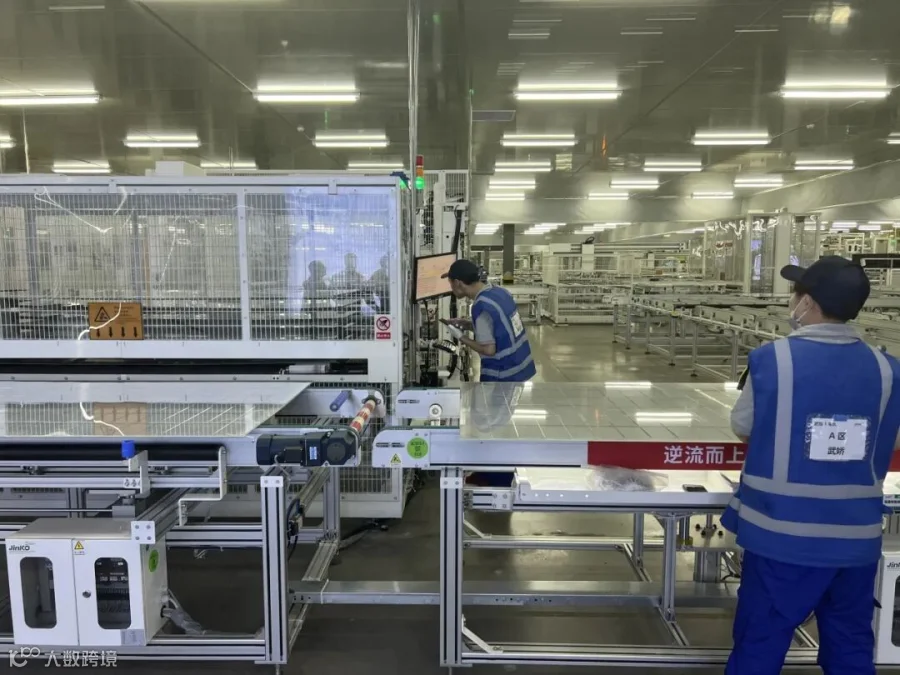

1.莲都光伏项目组件由晶科肥东工厂生产,现场需10月20日到货2MW。工厂内部原计划10月19日-20日排产上线。本次赴工厂协调沟通,成功完成插队,安排10月16日开始上线,20日开始到货。
2.富通光伏项目组件由晶澳合肥工厂生产,目前已发运15MW。本次赴晶澳工厂摸排生产进度情况,经了解,目前工厂排产正常,计划10月份完成所有组件生产。
四、济南------摸排电抗器、变流器生产
10月13日,突击队赴济南考察电抗器厂家产能,并摸排主机变流器工厂生产情况。
1.陆上电抗器是岱山海风陆上计量站第一个发货设备,制造周期较以往项目短近一周。本次赴电抗器制造工程考察总体产能,为后续项目合作做好调研。
2.岱山1号海风风机主机变流器等部件在济南生产,本次对变流器工厂产能进行摸排,对备料情况及生产工序进行了充分调研,目前工厂产能可满足主机装配需求。会后与现场监造人员进行沟通,提出了严把质量关、服务好工程运营等要求。
五、南通------跟踪主机排产
10月13日,突击队赴上海电气位于南通的主机工厂及塔筒工厂,摸排生产情况。
1.主机厂目前累计排产25台,已产成SU平台6套、轮毂6套,大部件均已备料完成。目前工厂产能均为岱山项目保留,无其他项目竞争。本次突击队协调生产厂长提前谋划筹备,安排备用班组,为即将开始的大规模供货做好准备,坚决保障生产,避免影响施工进度。

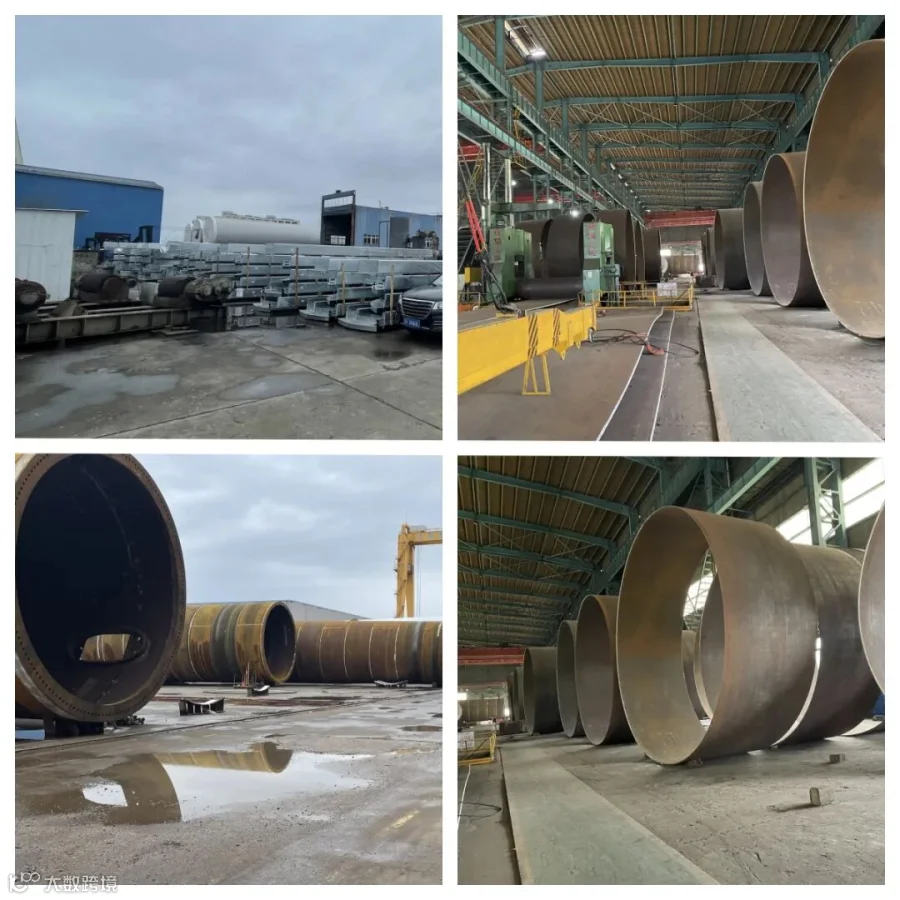

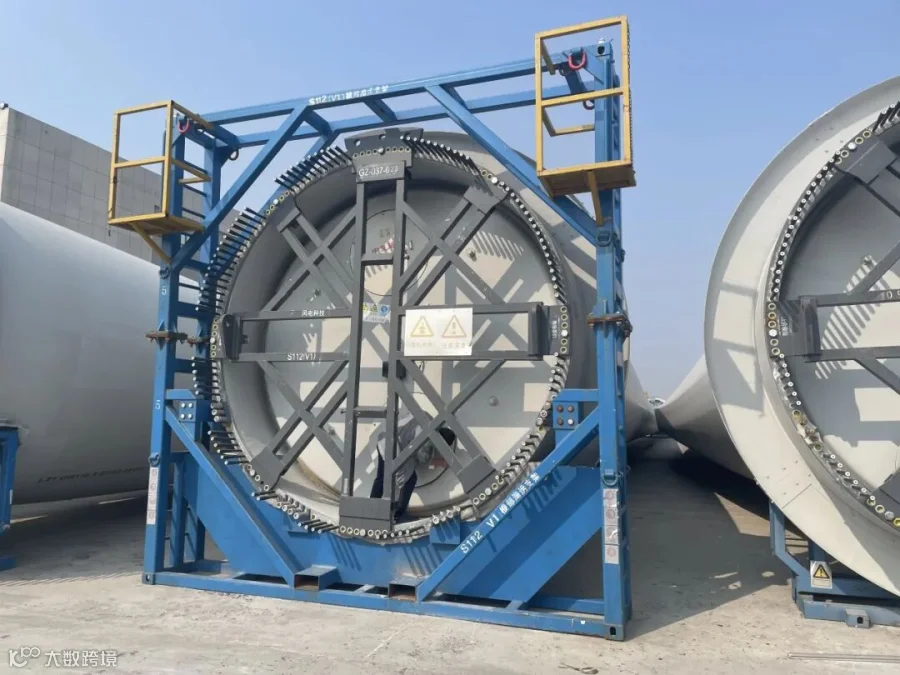

2.海力塔筒厂目前10套塔筒均已下料,法兰全部到货,内外附件完成备料。现已完成卷圆6套,黑塔3套,20日开始产出白塔,11月中旬可完成产出。同时,通过了解,泰盛塔筒工厂已完成下料18套,黑塔11套,白塔6套。综上,目前所有塔筒已完成下料28套,已完成黑塔14套,白塔6套,可满足后续大规模交货要求。

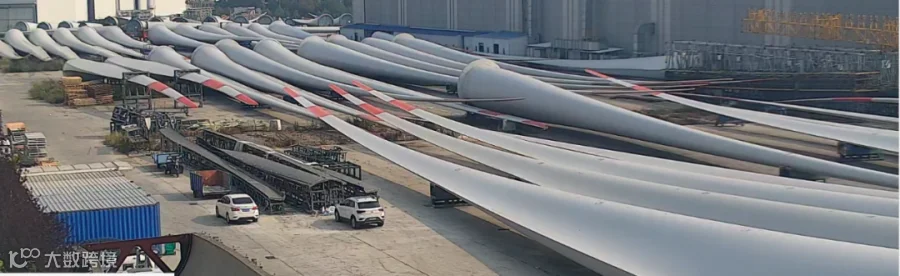

六、连云港------跟踪叶片生产
10月14日,突击队赴连云港摸排中复叶片工厂生产情况。目前叶片工厂具有S112模具4套,常规产能可达到2只/天,但受限于前序项目提货过慢,叶片积压过多,导致产线产能无法释放。突击队本次摸排了岱山项目碳骨、轻木、树脂等原材料的备货及供应情况,要求工厂严把质量关口,在低产能阶段着力提升产品质量,做好产品消缺。同时尽可能腾挪场地,提升库存,为即将开始的大规模供货安排好熟练工人,保障后续产能。后续,突击队将持续关注叶片工厂在产能爬升阶段遇到问题,加强沟通协调,保障叶片连续供应。
