【项目介绍】
项目名称:米地亚干式混装地暖项目
项目地址:长沙市望城区报业文化城米地亚家园9栋702
项目户型:三室两厅,建筑面积110㎡
项目概括:
1、采暖面积:94.8㎡ 采暖方式:水暖 铺装方式:干式地面铺装
2、铺装区域:客餐厅地砖、卧室地板。

【设备说明】
1、锅炉:沃克拉欧曼OM 24 C两用燃气壁挂炉
2、管材:铭仕管,浙江铭仕管业有限公司
3、分水器:意大利艾米尼科分集水器
4、模块:天脉远红外干式地暖模块
【设计依据】
1.《低温热水地面辐射供暖系统安装图集》(12K404)
2.《绝热用挤塑聚苯乙烯泡沫塑料》(GB/T 10801.2-2002)
3.《冷热水用交联聚乙烯(PE-X)管道系统》(GB/T 18992-2003)
4.《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)
5.《热塑性塑料管材通用壁厚表》(GB/T 10798-2001)
6.《辐射供暖供冷技术规程》(JGJ 142-2012)
7.《民用建筑电气设计规范》(JGJ 16-2008)
8.《供热计量技术规范》 (JGJ 173-2009)
9.《天脉远红干式节能地暖施工工艺验收标准》
【设计说明】
1、本项目为远红外干式地暖,客餐厅地砖模块+卧室木地板模块,以热水为热媒,采用预制轻薄供暖板加热地面,不需要填充混凝土即可直接铺设面层。
2、本项目共设七个回路,每间卧室一个回路,客餐厅共三个回路。
每个独立区域设置一个温控面板,共计五个温控面板。
2、本项目共设七个回路,每间卧室一个回路,客餐厅共三个回路。
每个独立区域设置一个温控面板,共计五个温控面板。

【施工现场流程】

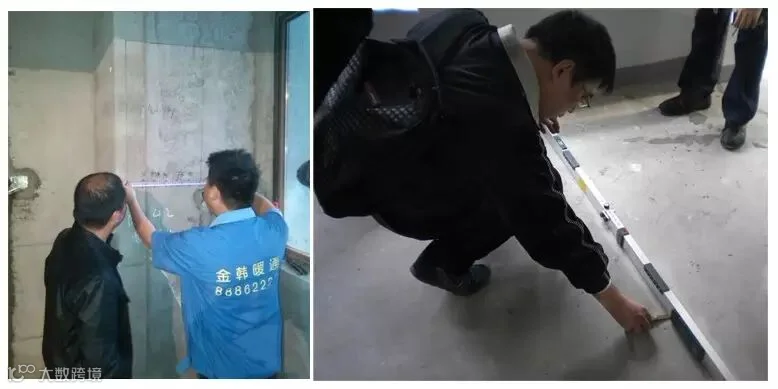

一、现场定位、交底
(铺设地板型干式地暖模块前必须对地面平整度进行确认,需达到铺设地板要求(平型地面对角高低差小于1.5cm,弧形地面每2米落差小于5mm),平整度不合格地面必须抺灰整平后方可铺设模块。)

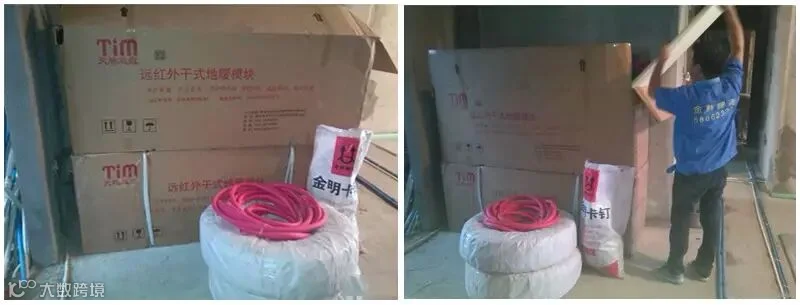

二、运送材料

三、材料堆放

四、清扫场地

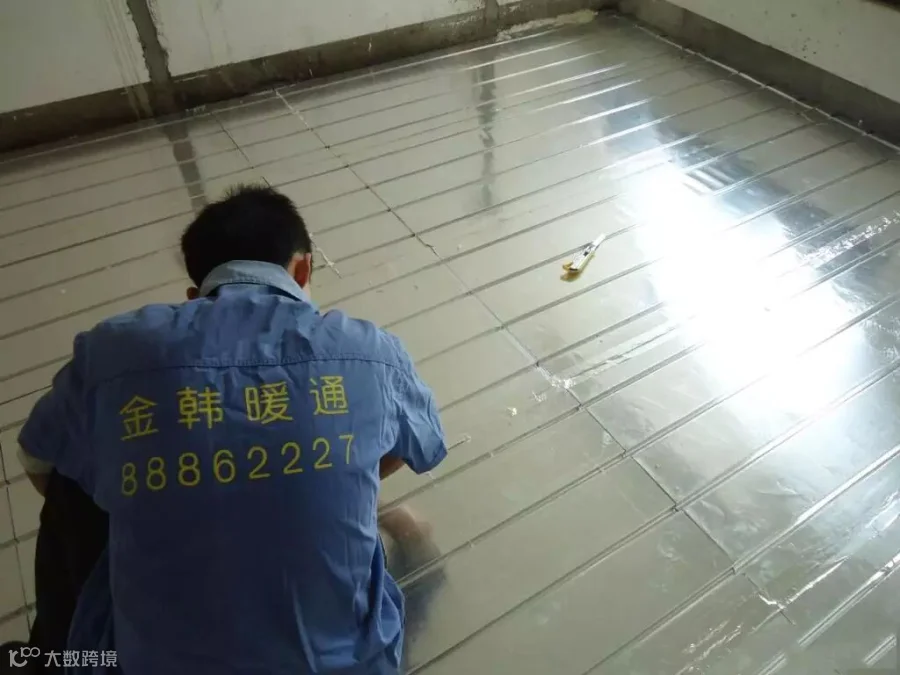

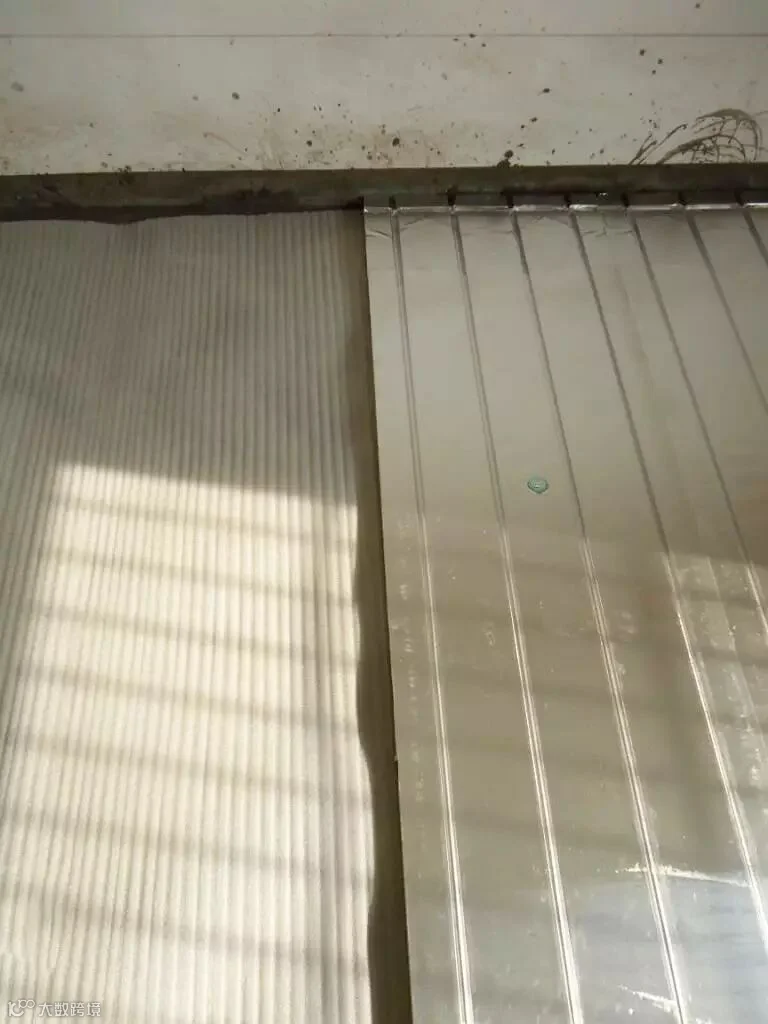

五、铺放保温板

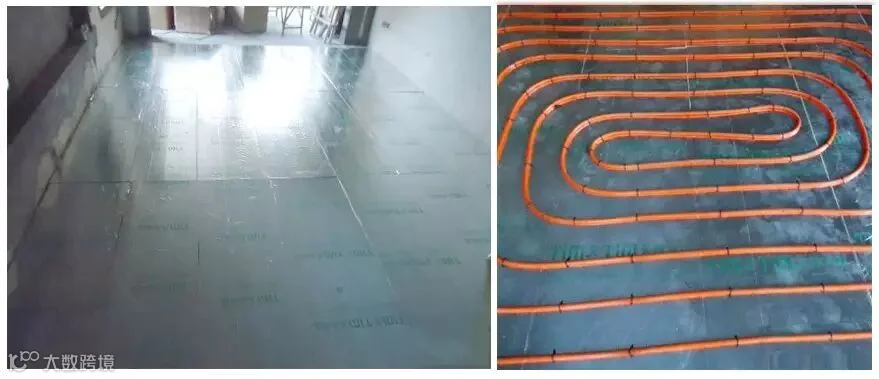

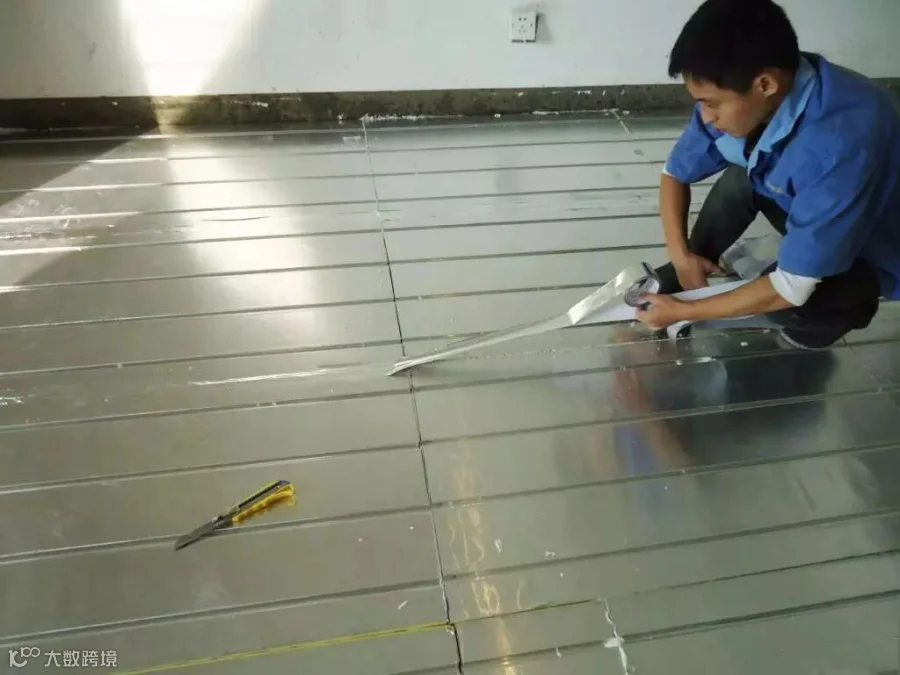

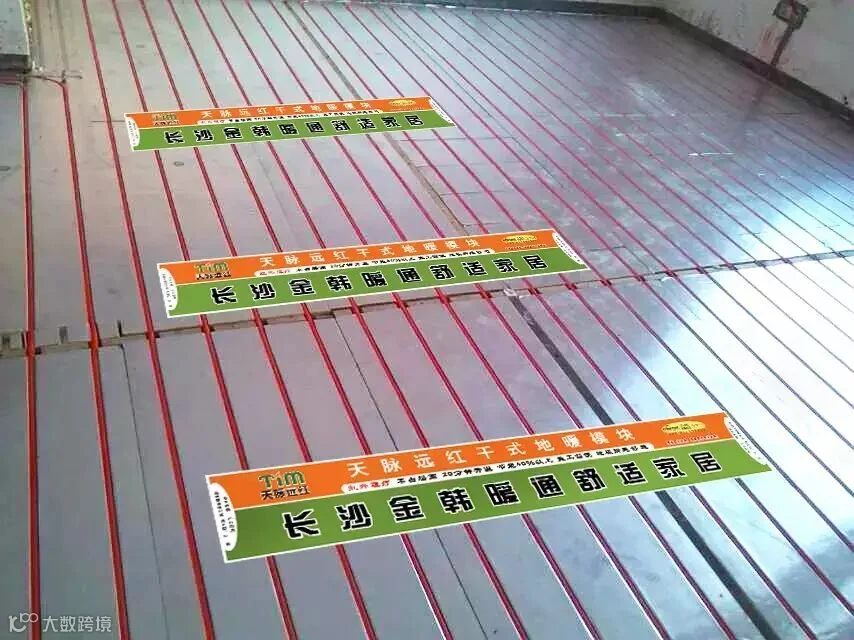

先铺小房间后铺大房间,先在地面铺设一层薄型防潮垫(干式地暖国标要求),第1张模块合理定位后,按顺序放置模块,墙根放置带弯头模块,中间区域根据剩余尺寸裁切模块嵌入平整(裁切铝板去毛刺)。在进门处、落地窗等不能安装踢脚线场合和不够服帖模块用少量发泡剂粘接地面(划开防潮垫)。整板放在四周,切割板放中间;板与板之间用胶带连接;平整度,高差不允许超过正负5MM;缝隙不大于5MM。地暖能不能起到地暖应起的作用,关键是做好绝热层。地暖应在散热管下铺设绝热层(保温层、隔热层)防止热量向下层散失;也可以避免完工后地板发出声响。)

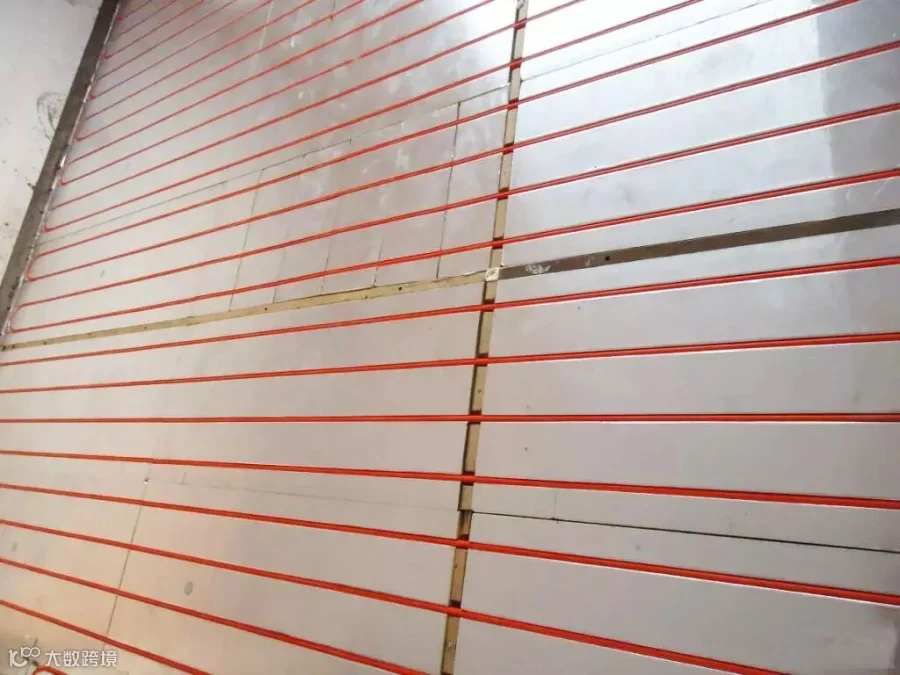

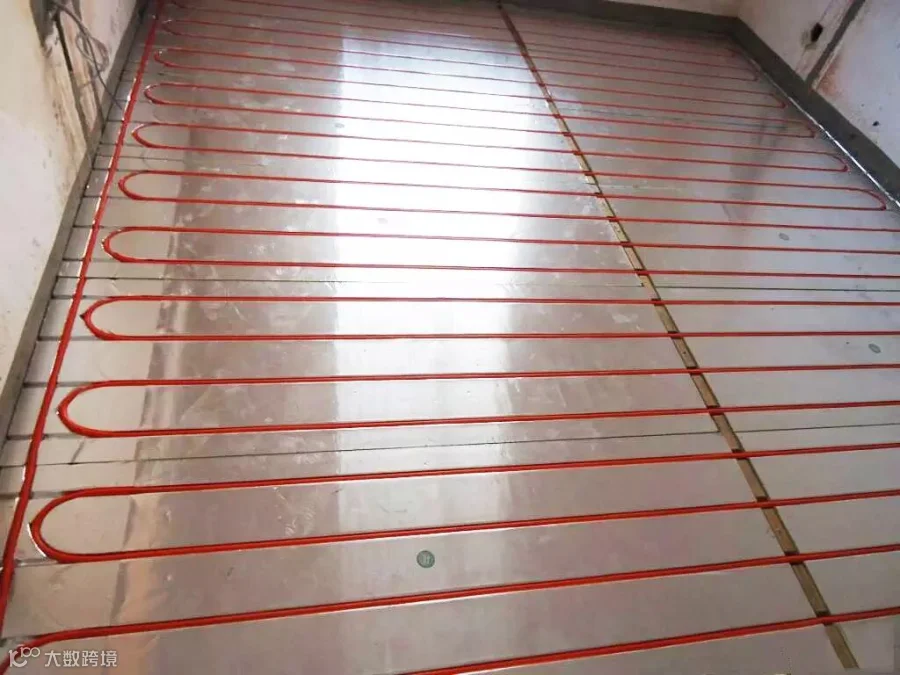

六、铺放地暖管道

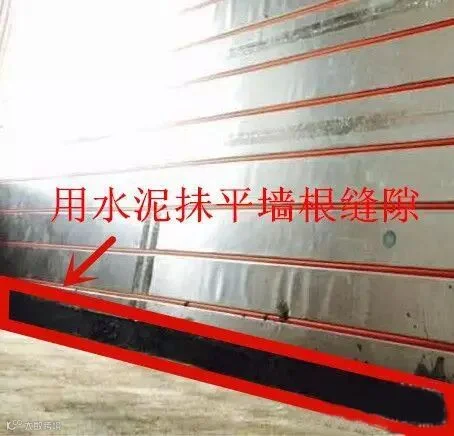

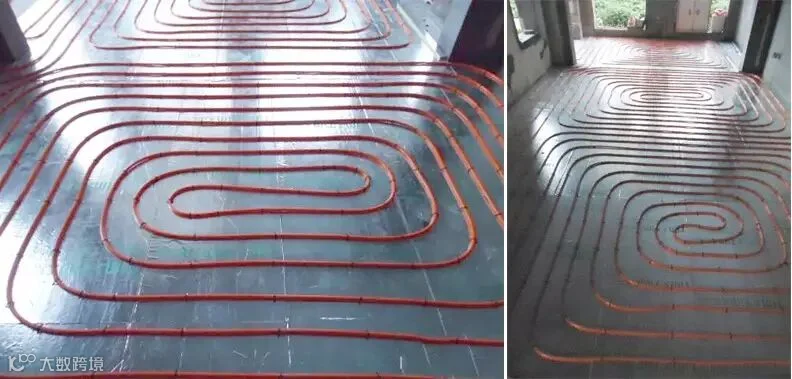

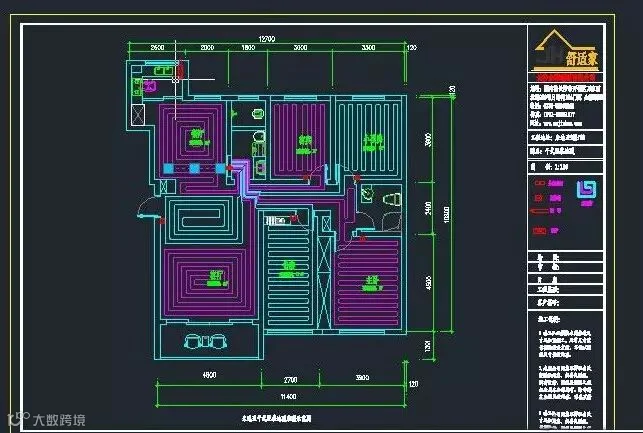

按进回水管槽嵌入地暖管,用脚踩管入槽不需要任何固定,管道弯头处不得折弯地暖管。小面积房间采用单S盘管,大面积房间采用双S盘管,以保证系统水力平衡。干式地暖区所有装潢线管开槽暗埋或沿墙跟明装,墙根过管区用水泥抺平。为避免积热隐患,电地暖模块弯头处不得覆盖胶带。管道铺设需与设计回路相符合;间距与设计相符;如管道回路之间实际铺设长度差距大于30米,则从新调整及时通知公司;管道与墙体之间距离在100-150MM;主管必须要做保温,安装时要横平竖直并用管卡固定牢固;坚决制止出现管道交叉现象;分水器到地面部分管道必顺加保温套管。

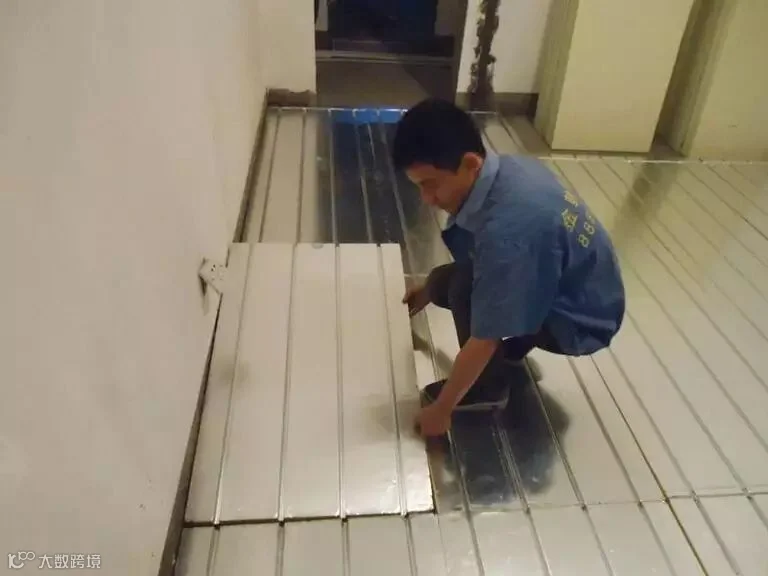

【木地板区】
放置固定地板专用木楞骨可以很好解决地板晃动问题和地面不平、地板松软问题,提高地板表面踏实脚感。在大于14平方的地暖区在房间中部模块拼接缝处沿着垂直地板方向放置1根专用木楞骨、客餐厅不明确地板铺设方向的放置2根十字形木楞骨,用美固钉固定地面,地板方向与模块交叉铺用竖条楞骨、平行铺用横条楞骨。



【地砖区】

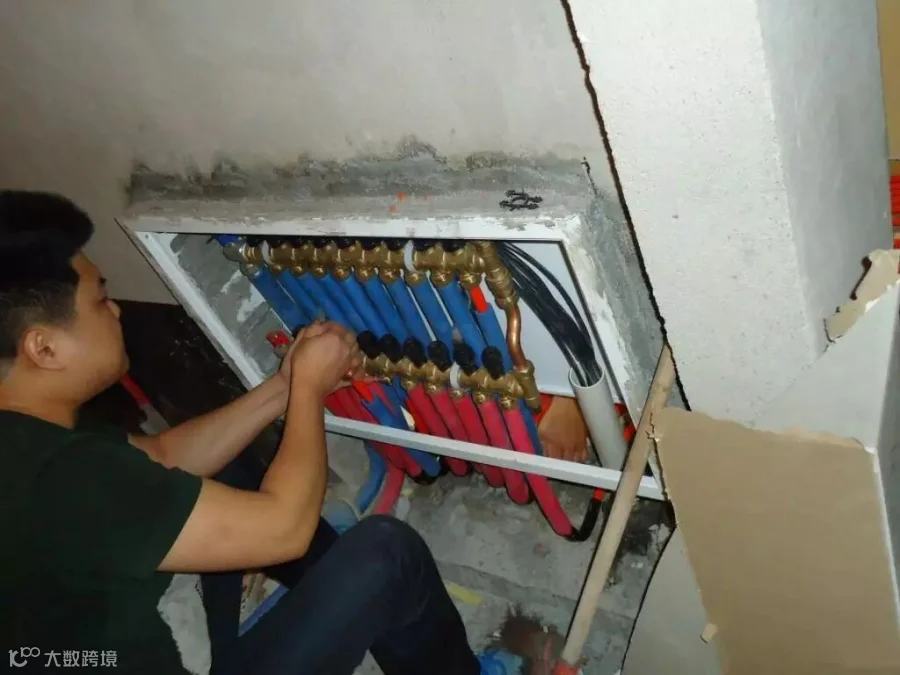

七、安装分集水器
安装分集水器可以第一时间避免自来水管理漏洞,可进行集中安装和管理水表;可以分多路来控制地暖温度。分配器安装在墙壁和专用箱内,住宅一般安装在厨房间;分集水器安装时要注意供回水的连接;集水器下面阀门距离地板30㎝以上处;供水阀门安装在分水器前面,回水阀门安装在集水器后面;分水器安装要保持水平、安装完毕后要擦拭干净、最后要记得需要标明分集水器每个回路的供暖区域。

八、打压、试压
地暖盘管完毕、分集水器连接固定完毕对地暖试压。地面采暖系统未经调试,严禁运行使用。水压试验之前,应对试压管道和构件采取安全有效地固定和保护措施。试验压力为设计压力的1.5倍,且应不小于0.6Mpa;稳压1小时,压降不大于0.05Mpa,不渗不漏为合格。在打压试验前应先对分水器的进水和回水阀门进行彻底清洗,之后在将地暖管路清洗干净注入软水。

九、成品保护
地面做完以后,其他分项工程施工时,对地暖系统设备应采取有效的保护措施铺上专用保护板,不得污染分配器及管道,不得剔凿填充层或向填充层楔入任何物件;严禁在地面上运行重荷载(2t/m2以上)或放置高温物体。
