以技术手段攻克内卷时代的主体结构成本管控难关

以技术手段攻克内卷时代的主体结构成本管控难关 优造建筑科技
2024-07-26
2
导读:武汉这一冷库项目凭借技术创新,在装配式建造中降本增效保工期

 编者按:

当下建筑行业内卷严重,许多低价中标的项目赚钱难、履约也难,按图施工通过管理挖潜降本空间十分有限。

在越来越多地区有最低装配率要求的政策背景下,如何控制成本更是亟待解决的问题。

那么,总承包公司是否能通过更优化的技术组合来实现经济建造,确保项目扭亏为盈?

看看这个武汉的项目的总包方是如何实现经济高效建造的。




优化方案助力项目盈利

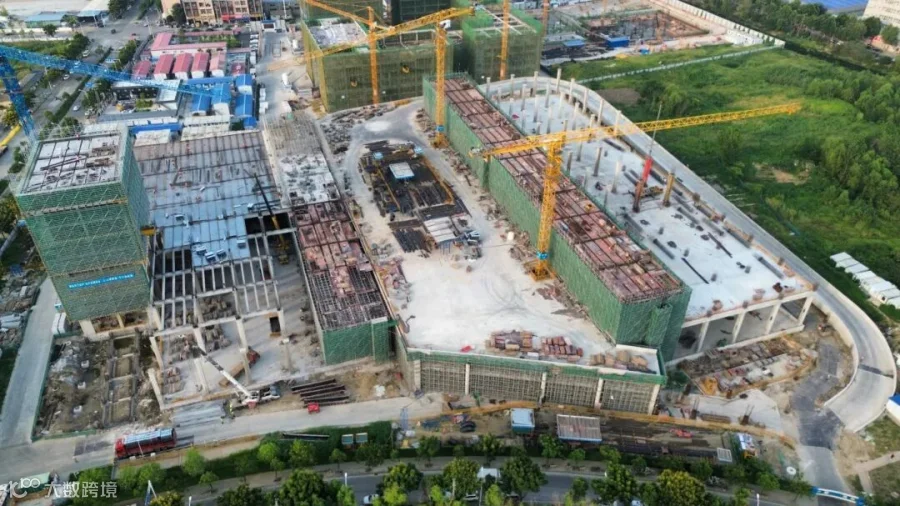

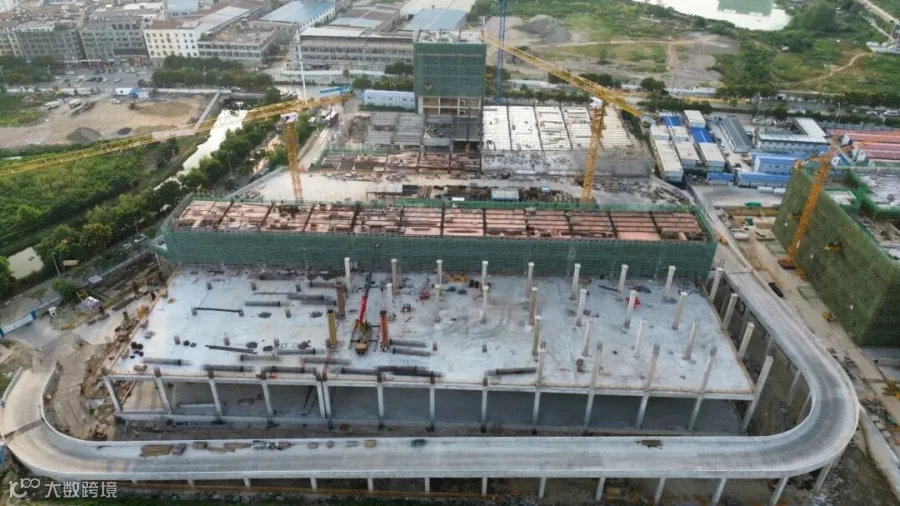

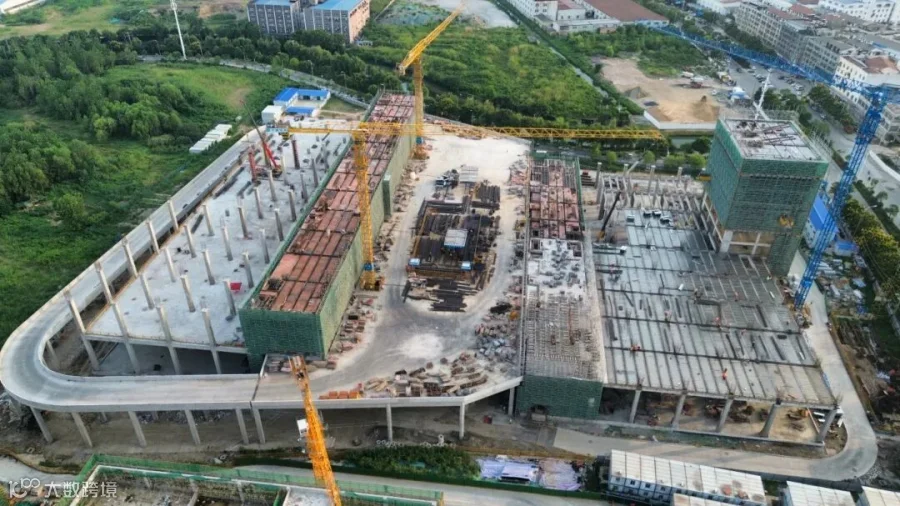

武汉银合温控产业综合体4.0项目,总建筑面积8.4万平方米(其中冷库面积约3.5万平),共建有四栋3层冷库。

效果图

根据《武汉市装配式建筑装配率计算细则》的要求,项目主体结构部分的装配率评分不低于 20 分,整体装配率不低于50%。

为了满足当地装配率要求,同时尽可能的降低成本,项目将原方案中“木模现浇柱+普通预制梁+普通叠合楼板”的技术组合,优化为先张法预应力预制整浇结构。经总包专业团队测算,主体结构成本较原方案降低超600万元,既保证了总包的利润,又能按时履约。



材料和措施费双降

本项目冷库标准单元柱网尺寸为10m×12m,楼面活荷载较大,达到了30kN/㎡。若按照原方案采用普通预制梁,大跨度、大荷载意味着大幅增加材料用量且梁高较高;12米层高带来的支模脚手架成本占比更是惊人。

为了达到装配率要求,也为了尽可能的控制成本,本项目采用先张法预应力技术预制梁,用强度是普通钢筋4倍的高强钢绞线替代普通钢筋,用高标号混凝土替代低标号混凝土,从而缩小了梁截面,梁高减小,梁的用钢量降低约20kg/㎡。

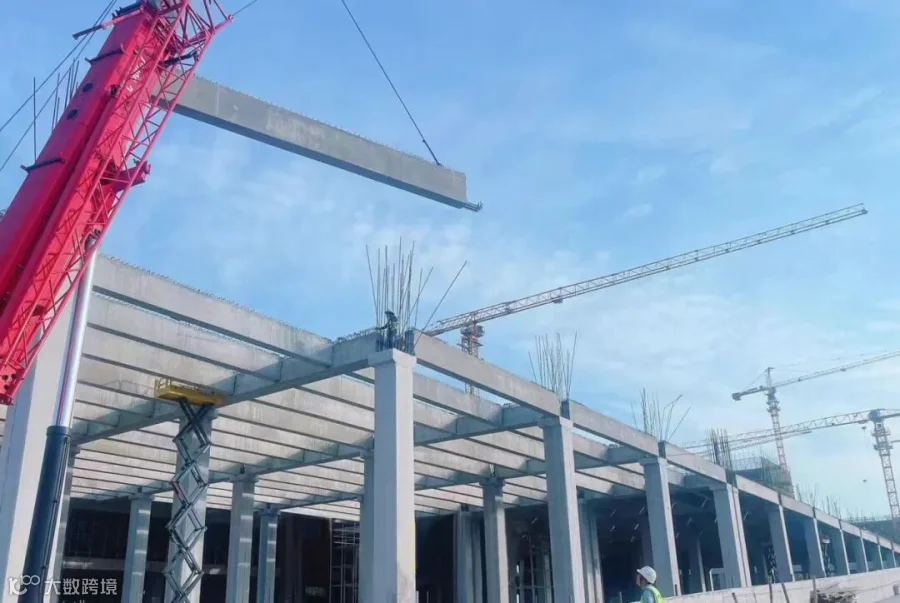

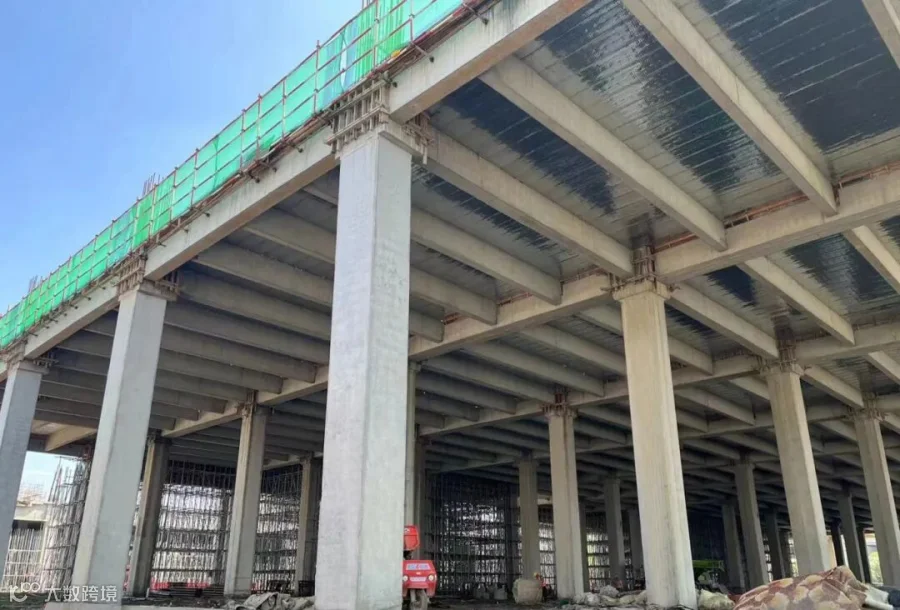

优化方案中,采用一体式模块化大钢模替代原方案的木模在原位现浇框架柱,柱顶设置柱帽用来搁置预制梁,楼承板搁置在预制次梁之间。整个施工过程无需搭设支模脚手架,措施费大幅降低(约160元/㎡)


更快的施工速度

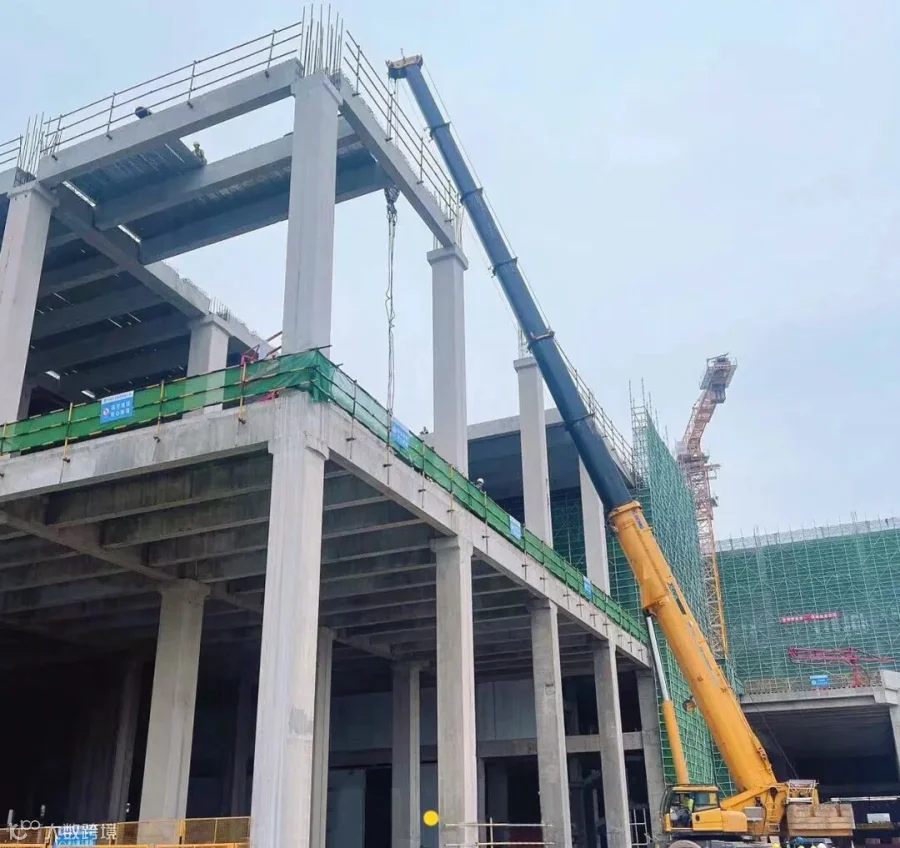

机械化的柱施工和梁安装,每天可吊装完成1000㎡左右,单层1万㎡的楼面可在35天之内施工完成(原方案约50天/层)。

本项目预制梁由项目周边构件厂供应,与现场框架柱同步施工。工厂制作和现场施工多以机械作业为主,机械代替人,效率大幅提升。

主体结构施工免去了脚手架搭设和拆除的环节,现场施工管理更加便利。上层梁板在吊装期间,下层可以同时进行砌体结构和水电管线施工,施工周期大大缩短,整体工期近似于钢结构。



先张法预应力预制整浇结构体系,打破了业内关于传统装配式建筑施工麻烦、造价高的刻板印象,显著降低了工程造价,施工工期也得以保证,获得了业主和总包的一致认可。
