杭州湾融创文旅城
<<左右滑动查看更多>>
项目进度:

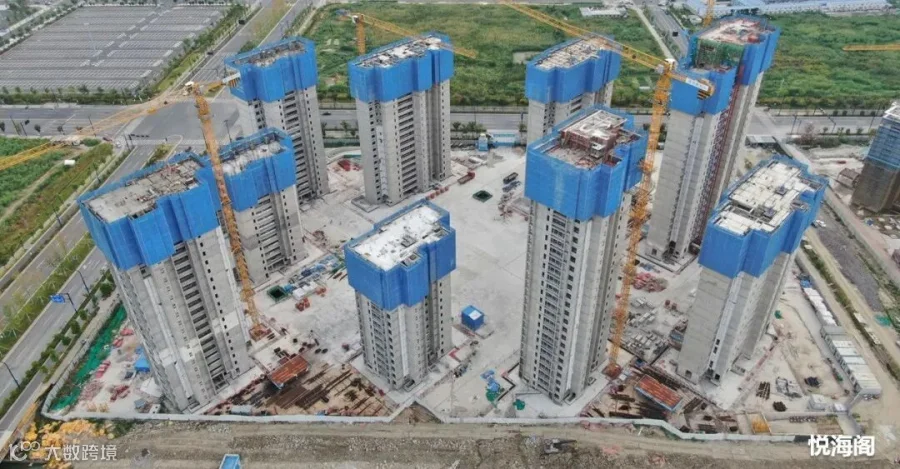

【悦海阁】:1#楼21层墙柱钢筋绑扎完成;2#楼20层墙柱合模完成30%;3#楼20层梁顶板铺设完成70%;4#6#楼封顶完成;5#楼18层结构铝膜拼装完成80%;7#楼15层结构顶板浇筑完成;8#楼22层梁顶板铺设完成;9#楼15层墙柱钢筋绑扎完成。

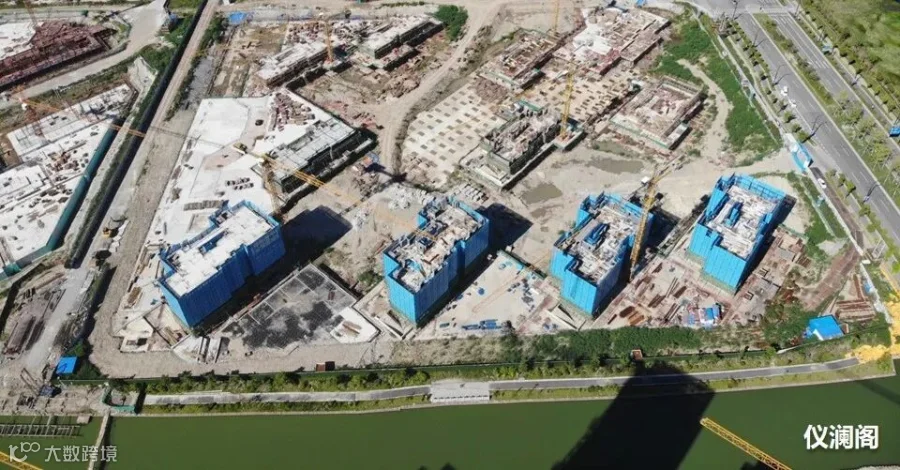

【仪澜阁】:1#楼4层顶梁板浇筑完成;2#楼5层墙柱钢筋绑扎;3#楼5层顶板浇筑完成;4#楼6层顶板钢筋绑扎;5#6#楼2层墙柱合模;7#8#9#楼1层墙柱钢筋绑扎;10#楼1层顶浇筑完成;11#楼1层顶板浇筑完成。
【凭澜居西区映月里东区】:

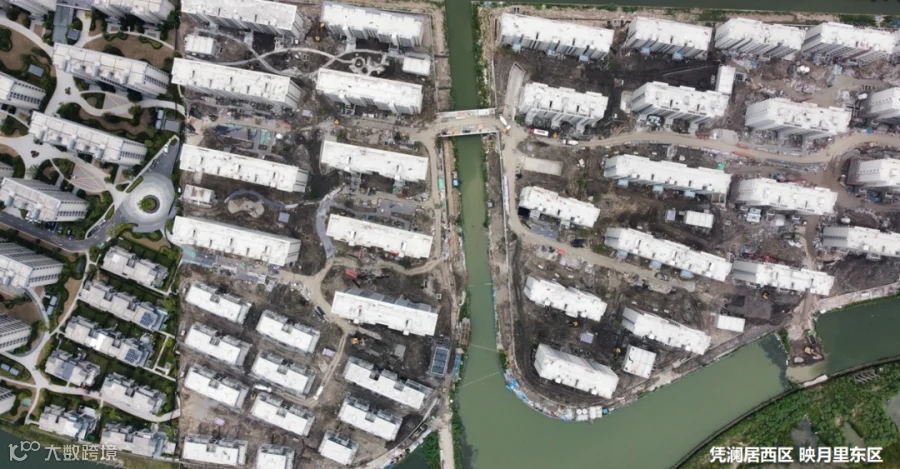

1#2#3#4#6#7#8#9#10#11#13#14#16#17#19#20#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、涂料完成、地坪完成、飘窗完成;5#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、涂料完成、飘窗完成;12#15#18#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、涂料完成、地坪完成、涂料完成、飘窗完成;21#22#24#25#26#28#29#30#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、涂料完成、地坪完成;23#27#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、地坪完成。

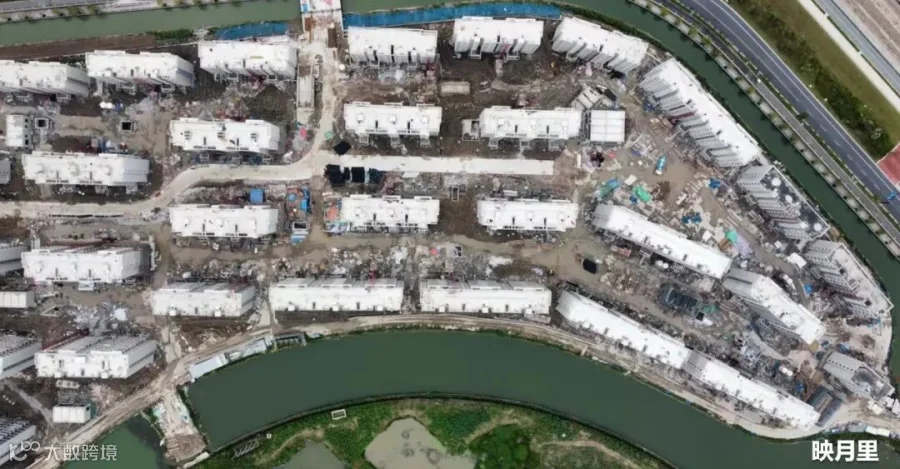

【映月里】:1#2#3#5#10#12#13#外架拆除完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成、地坪完成;4#7#24#26#外架拆除完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成;6#外架拆除完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、地坪完成、涂料第一层完成;8#9#11#14#15#20#砌体完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成;16#18#外架拆除完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成;17#19#21#22#23#外架拆除完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成、地坪完成;25#砌体完成、屋面防水完成、内外粉完成、外立面两遍腻子完成、涂料第一层完成、地坪完成。

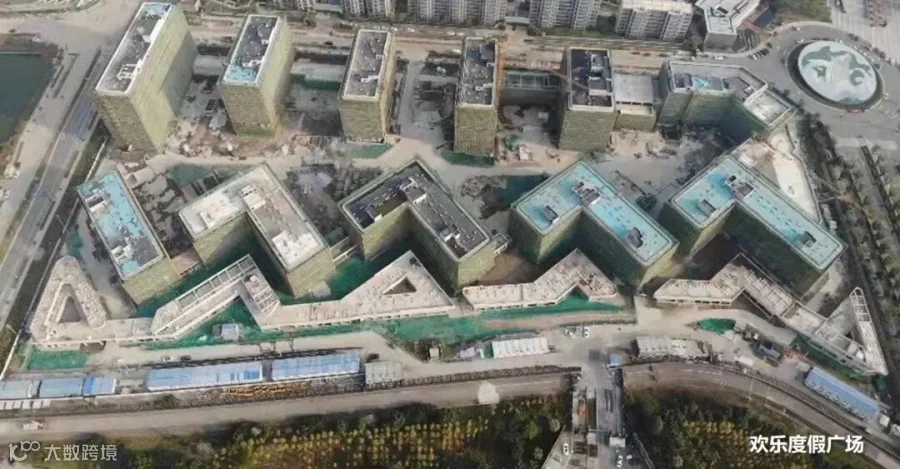

【欢乐度假广场】:主体结构已封顶,二次结构砌筑已完成,内抹灰已完成80%,外抹灰完成60%,幕墙已完成30%,消防已完成60%,机电已完成40%,已全部落架。

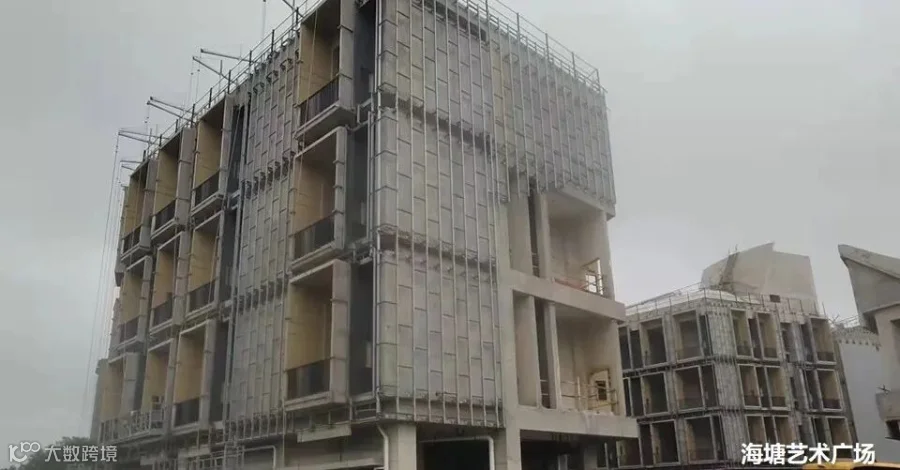

【海塘艺术广场】:1#楼 2-4 层户内及卫生间顶腻完成;2-4 层室内地坪完成;屋面阳 台防水、防水保护层完成;1-4 层外墙龙骨施工完成;2-4 层阳台栏 杆施工完成;2-4 层公区腻子完成,2-4层防火门安装完成;室外景 观土方完成,市政管道完成。2#楼 2-4 层户内及卫生间顶腻完成;2-4 层室内地坪完成;屋面阳 台防水、防水保护层完成;1-4 层外墙龙骨施工完成;2-4 层阳台栏 杆施工完成 90%;2-4 层公区腻子完成,2-4层防火门安装完成,3- 4层公区地面铺砖完成;室外景观土方完成,市政管道完成。3#楼 2-4 层户内及卫生间顶腻完成;2-4 层室内地坪完成;屋面阳台 防水、防水保护层完成;1-4 层外墙龙骨施工完成;2-4 层阳台栏杆 施工完成;2-4 层公区腻子及地砖完成,2-4层防火门安装完成,4 层入户门安装完成;室外景观土方完成,市政管道完成。4#楼 1-2 层顶腻完成;屋面阳台防水、防水保护层完成;室外景观土方 完成,市政管道完成。
观润轩&沁湖轩&水岸邸
<<左右滑动查看更多>>
项目进度:

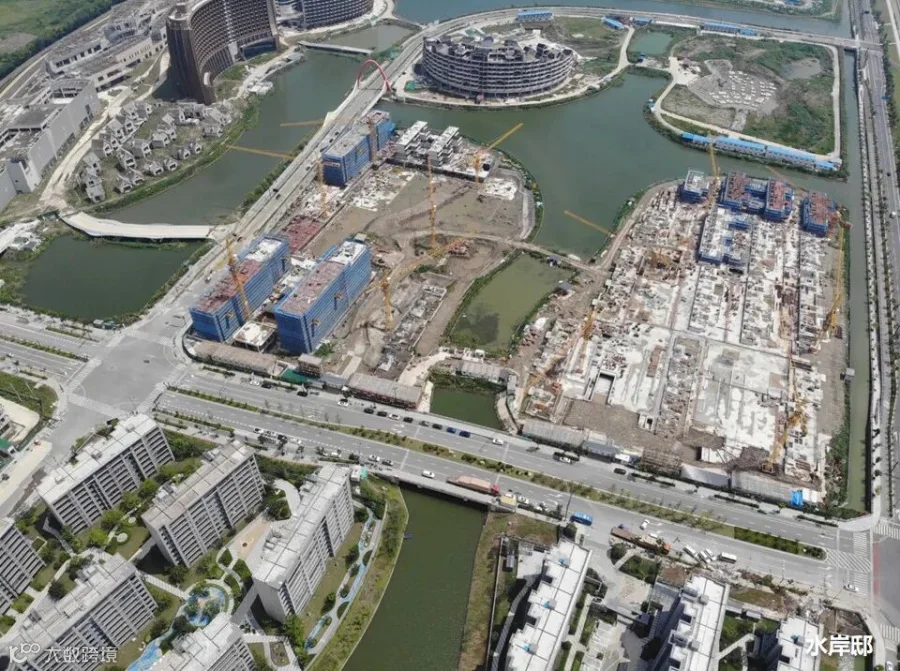

【水岸邸】08地块:正负零全部完成,15#19#23#二层完成,20#一层完成;09:1#4#9#封顶 ,3#七层,2#10#14#正负零完成,土方开挖即将完成。

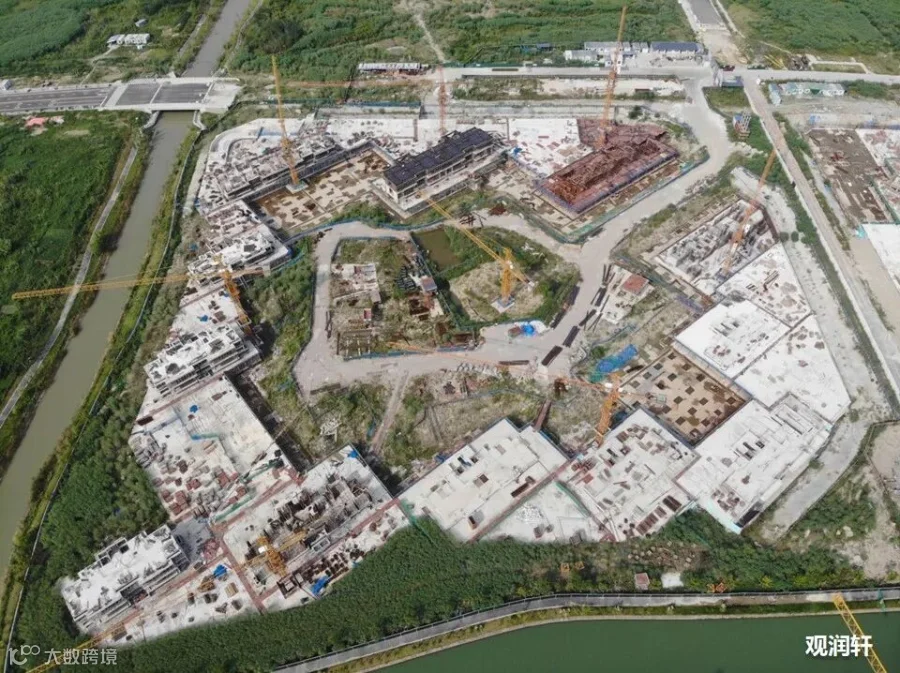

【观润轩】A06地块:1-4、10#楼1层结构施工,7、14#楼2层浇筑完成,5、6、13#楼3层浇筑完成,11、12#楼地库施工中。

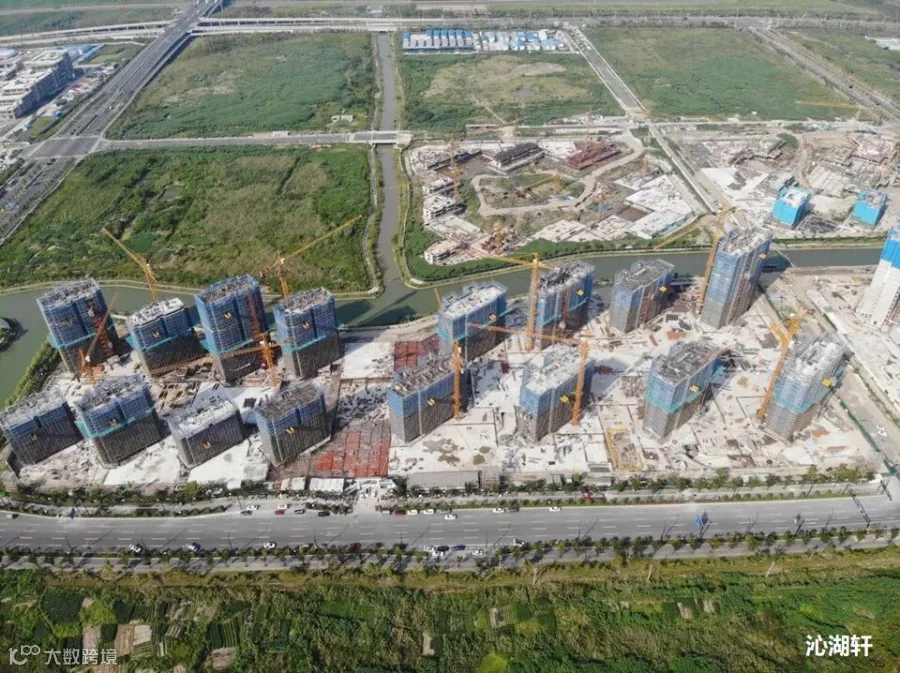

【沁湖轩】A04地块:1#、10#楼:14层墙柱钢筋绑扎;2#楼:13层外架搭设;3#、4#楼:11层梁板钢筋绑扎;5#楼:11层墙柱钢筋绑扎;6#楼:9层支模架搭设;7#楼:13层结构梁板钢筋绑扎;8#楼:10层墙柱钢筋绑扎;9#楼:16层墙柱封模,支模架搭设;11#楼:18层结构梁板铺设 ;12#楼:15层结构梁底板铺设 ;13#楼:13层墙柱钢筋焊接;14#楼:14层墙柱钢筋焊接 ;15#楼:11层结构梁板钢筋绑扎;16#楼:18层支模架搭设。

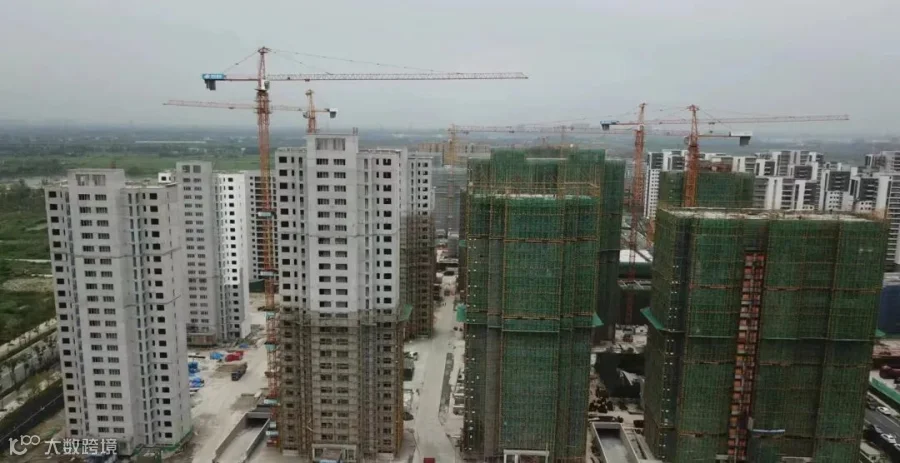

嘉潮府
项目进度:
1#楼主体封顶,砌体施工完成,外墙首遍腻子施工完成,外架拆除完成,外窗窗框安装完成、固玻完成30%;
2#楼主体封顶,砌体施工完成,外墙首遍腻子施工完成30%,外窗窗框安装完成80%;
3#楼主体封顶,砌体施工完成40%,外墙粉刷施工完成30%;
4#楼主体封顶,砌体完成20%;
5#楼主体封顶,砌体施工完成,外架拆除完成,外墙二遍腻子施工完成40%,外窗窗框安装完成,固玻、开启扇及玻璃栏板施工完成70%;
6#楼主体封顶,砌体施工完成,外架拆除完成50%,外墙首遍腻子施工完成60%;
7#楼主体封顶,砌体施工完成50%;
8#楼主体封顶,砌体施工完成40%;
9#楼主体封顶,砌体施工完成,外墙首遍腻子施工完成,外窗窗框、固玻安装完成70%;
10#主体封顶,砌体施工完成,外墙首遍腻子施工完成,外窗窗框安装完成60%;
11#楼22层铝模拼装完成;
12#楼21层顶板浇筑完成。
嘉望府

项目进度:
1号楼已封顶 二次结构2层施工中;4号楼已封顶;5号楼10层平板铺设中;6号楼4层钢筋绑扎;7号楼4层钢筋绑扎 3号楼3层顶板施工中。
