这本安装说明手册由圣戈邦建材编写。参照国外同类产品的施工方法,是比较成功的施工技术和经验。使得产品的最终用户获得最大的使用价值。
屋面坡度 通常玻纤胎沥青瓦用于坡度为20~90度的屋顶。
水泥砂浆 玻纤胎沥青瓦是一种柔性瓦片,基层的平整度会直接影响到玻纤胎沥青瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的表面平整度。具有以下要求:
自封粘结胶 玻纤胎沥青瓦上有一条自封粘结胶。自封粘结胶上封有一条透明塑料薄膜带,在施工时,撕掉这条塑料薄膜带,自封粘结胶受阳光照射,慢慢会自动把上下两片瓦片粘结。
钉子

图1玻纤胎沥青瓦上钉子的位置
贮存 提货后,如果你没有马上施工,那么您一定要正确贮存玻纤胎沥青瓦,存放在阴凉、干燥处,平放,叠放不得超过12包的高度。
安装 从屋面底部开始向上铺设。在安装过程中,一些色彩的明暗是正常的,建议使用混合色。这样色彩明暗会不太明显,更能增加屋面效果。 色彩明暗是视觉上的问题,绝对不影响玻纤胎沥青瓦屋面的耐用性和美观性。一些色彩明暗是正常的。
弹线 (见图2) 每张玻纤胎沥青瓦的尺寸差异不是很明显,但是在一大片的屋面上,这些细小的差异积累起来,可能会导致玻纤胎沥青瓦底边或装饰缝歪斜。因此弹线有助于确保铺设玻纤胎沥青瓦时,横向和竖向成一直线。 屋檐到屋脊之间的弹线必须垂直。垂直方向的每一条线之间的距离为167mm。而后从屋檐端开始呈水平线依次向上弹线;第一条水平线要弹在距初始层玻纤胎沥青瓦的底部188mm处,此后每一条水平线之间的间隔145mm。


3第二层玻纤胎沥青瓦的安装
玻纤胎沥青瓦的起始层 玻纤胎沥青瓦的初始层是用玻纤胎沥青瓦切割而成的。玻纤胎沥青瓦去掉它的外露面后,留下来的部分,我们称作搭接部分,这就是我们所需的初始层。
第一层玻纤胎沥青瓦 用整张玻纤胎沥青瓦开始并按顺序依次铺设玻纤胎沥青瓦。沿着山墙边缘和檐口要确保第一层玻纤胎沥青瓦同初始层玻纤胎沥青瓦的边缘相对齐。第一层的铺设是最关键的。在铺设过程中不断地检查玻纤胎沥青瓦是否同所弹的水平线对齐,确保这一层铺得很直。错开落水槽,使落水槽垂直呈直线。
第二层到第五层玻纤胎沥青瓦天沟
对于玻纤胎沥青瓦屋面,天沟的铺设方法有三种,敞开式,编织式,切割式。其中,单层玻纤胎沥青瓦较适用于编织式和切割式天沟。双层玻纤胎沥青瓦不能用编织式天沟。 在国内的单层玻纤胎沥青瓦的施工中我们建议使用切割式天沟,这不仅易于安装并且外观上也比较好看。注:不要在距天沟中心150mm以内定任何钉子。
Ø 切割式天沟 (如图4、图5)

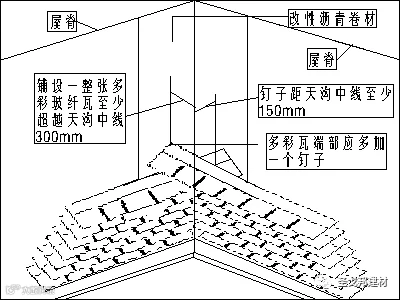

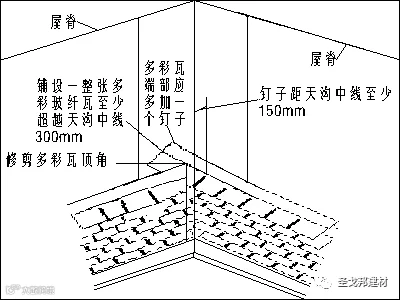

先沿其中一个屋面铺设玻纤胎沥青瓦,并延伸过天沟。为了正确引导排水流过经修剪的玻纤胎沥青瓦,应先从坡度较小或排水量较少的屋面开始施工,起始屋面上每层最后一张玻纤胎沥青瓦应至少延伸到相邻屋面300mm,天沟处的玻纤胎沥青瓦不要拼接,如果玻纤胎沥青瓦偏短,修剪相邻的玻纤胎沥青瓦,这样可以使用整张玻纤胎沥青瓦来搭接天沟,使拼接缝落在天沟线之外。用相同的方法继续铺设其余的玻纤瓦层,既要延伸过到沟,又要搭接相邻屋面上,把玻纤胎沥青瓦按紧在天沟之中,并用钉子固定,但要注意:沿天沟中心线两侧至少150mm范围内不能设钉子,但每层伸过天沟的最后一张玻纤胎沥青瓦的末端都要多加一个钉子。
图4
图5
图6
图7
泛水
对于所有屋面上的两个坡面交接处,如屋面烟囱,通风口,正确安装泛水是必需的。
A) 女儿墙泛水节点 踏步泛水的安装方法 安装踏步泛水时,先把第一张泛水铺设在初始层的末端之上,且这一位置正好能使它完全被第一层玻纤胎沥青瓦的最后一张遮盖。用钉子把其水平边部分缘固定在屋面上,不要把泛水钉在墙面上,因为一旦发生屋顶沉降,会破坏密封层。接着,就把第一层玻纤胎沥青瓦铺贴到墙面处。自距第一层最后一张玻纤胎沥青瓦的底边上方145mm起,铺设第二张踏步泛水。这样,第二层的最后一张玻纤胎沥青瓦的外露面又能完全覆盖住它。用钉子把泛水水平边缘固定在屋顶,继续铺设第二层玻纤胎沥青瓦。与前几层相同,玻纤胎沥青瓦的末端被后一层泛水盖住,并以此类推,一直安装至交会处顶端。
图8坡度不同屋面交接处多彩瓦的安装 图9烟囱四周的泛水
B) 坡度不同屋面交接处多彩瓦铺设(见图8)

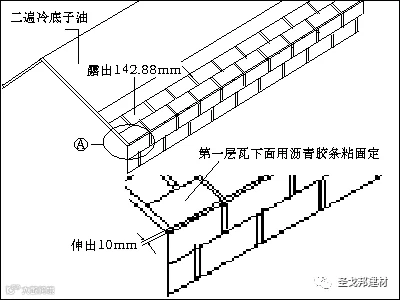

对于坡度不同的屋面交接处玻纤胎沥青瓦的铺设,应先铺设下面的屋面,在转角处,玻纤胎沥青瓦弯曲并铺设在上面的屋面上。然后开始铺设上面的屋面的玻纤胎沥青瓦。上面屋面的第一层玻纤胎沥青瓦应伸出转角处10mm。在每张上面屋面的第一层玻纤胎沥青瓦下面涂抹沥青胶。 D) 烟囱周围的泛水(见图9) 安装泛水之前,先要铺设玻纤胎沥青瓦层直至烟囱的正面边缘,在烟囱砖墙墙面涂上一层沥青冷底子油以密封表层。
图8
图9
斜脊和屋脊上玻纤胎沥青瓦的安装
在铺设脊瓦前,先要把屋顶上两个屋面的玻纤胎沥青瓦向上铺设到斜脊和屋脊处,为了便于收口,最后的几层玻纤胎沥青瓦铺设时要略作调整,使屋脊玻纤胎沥青瓦可以充分覆盖最顶层的屋面玻纤胎沥青瓦,且与屋脊两侧屋面的搭接宽度相等。
用玻纤胎沥青瓦进行脊瓦的制作 把单层玻纤胎沥青瓦切割成三片333mm的瓦片。
安装斜脊玻纤胎沥青瓦
1、在屋檐处紧固第一张玻纤胎沥青瓦。
2、沿屋面边檐剪裁玻纤胎沥青瓦。

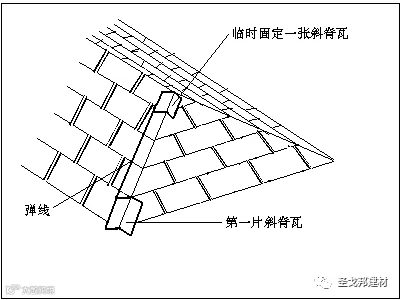

3、用钉子把一张斜脊玻纤胎沥青瓦临时固定在斜脊的最高点。(见图10)
4、沿第一张斜脊玻纤胎沥青瓦的侧边至临时斜脊玻纤胎沥青瓦的侧边,弹一条线。
5、然后把临时斜脊玻纤胎沥青瓦移去。
6、自斜脊底部起,开始安装斜脊玻纤胎沥青瓦。
7、每张玻纤胎沥青瓦留出145mm的外露部分。
8、在每张玻纤胎沥青瓦的两边各钉一个钉子以作固定,设钉的位置应在距离侧边 25mm,紧挨自粘胶的地方。
9、剪裁每条斜脊上的最后一张脊瓦,使它们在屋顶中央的交会处自然贴合。
10、沿着第一张屋脊玻纤胎沥青瓦中线割开长100mm的一段,并把它固定在屋脊上。(见图11)
11、把分叉的两个半张脊瓦分别置放在两条相交的斜脊上,并固定。
12、在外露的钉子上涂上沥青胶。
图10脊瓦
图11脊瓦
清洁 所有的玻纤胎沥青瓦施工完毕后,请清扫屋顶上的零碎材料,彻底检查并清洁屋顶。
