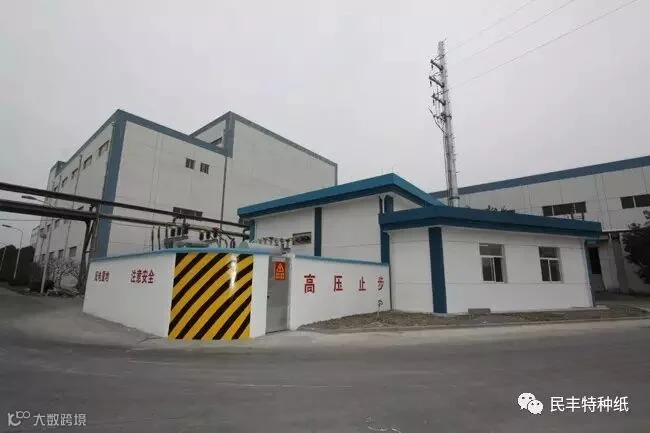

经过半年多的紧张建设,民彩变外电扩容工程于2017年3月10日正式通电投运。
本次外电扩容工程是实施热电改造项目必备的前提条件。扩容方案为利用35KV的冶金#411线T接延伸至民丰,新建容量为10000KVA的民彩变,通过民彩变向已有的彩高配即21号机及其涂布、超压系统供电,新建线路长约1.6公里,共9根钢杆塔;新民彩变由民丰投资委托市电力局恒创设计院总承包建设,新线路由市电力局投资建设。

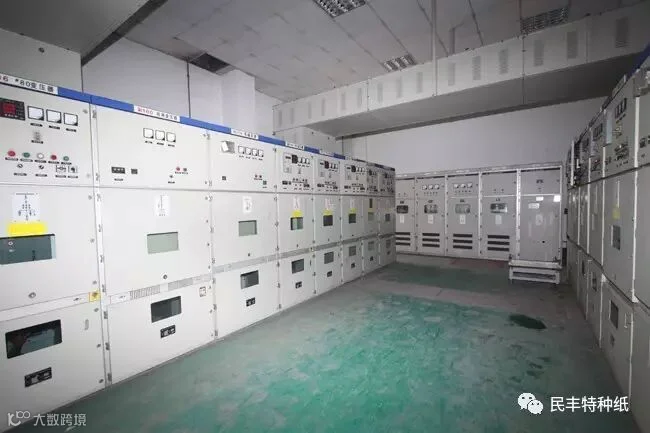

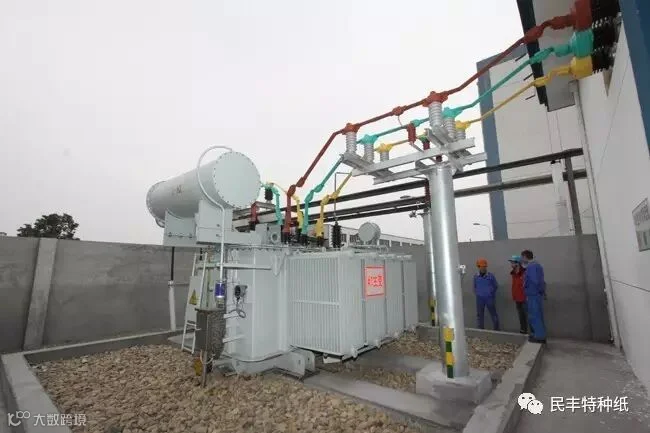

2016年下半年以来,外电扩容工程进入实施阶段,先后签署了设备材料采购、工程总承包、土建等各项合同。10月1日土建开工建设, 12月20日完成房屋建筑施工,通过了市电力局营销中心组织的综合验收;12月中旬起主设备陆续到货,下旬全面铺开电力设备安装施工。2017年1月底完成设备安装和线路建设,2月底完成系统调试,3月初通过了电力系统验收,办理了调度、整定、运规典操、供电等各项手续,3月10日在市电力局和公司动力分厂、机修分厂、装备能源处、热电改造项目部等单位的共同努力下,成功通电投入运行。
热电改造项目的各项工作也在按照计划稳步推进,近期完成了汽轮机改造、锅炉局部改造、锅炉引风机、锅炉给水泵等工程与采购招标;去年招标签约的超低排放工程正在紧锣密鼓地实施,已经完成设备基础施工、正在安装首台脱硫塔;在外电扩容和5号、7号锅炉消缺检修之后,预计于4月初进行首台锅炉即8号炉的停炉改造。
