风好正扬帆,奋楫新征程
—华能嘉兴2号、苍南4号等海风项目顺利通过竣工验收
近日,集团公司组织工程竣工验收委员会对华能嘉兴2号、苍南4号等海上风电项目开展竣工验收,并顺利通过竣工验收。

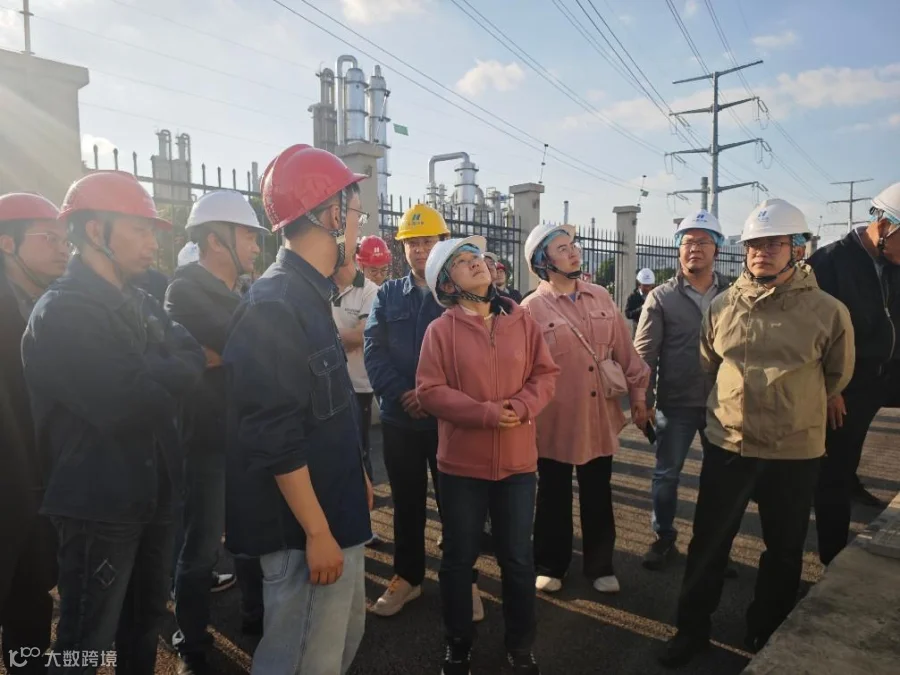

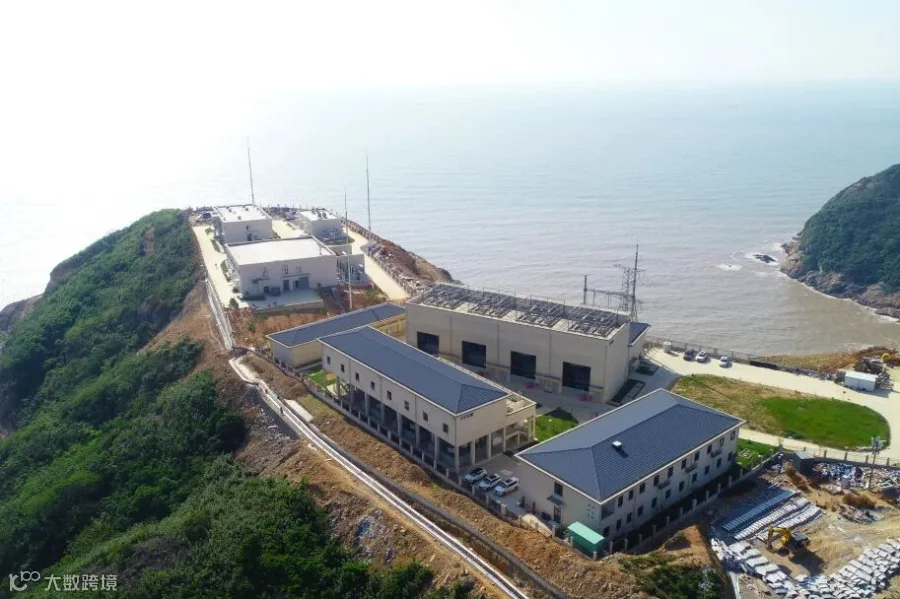

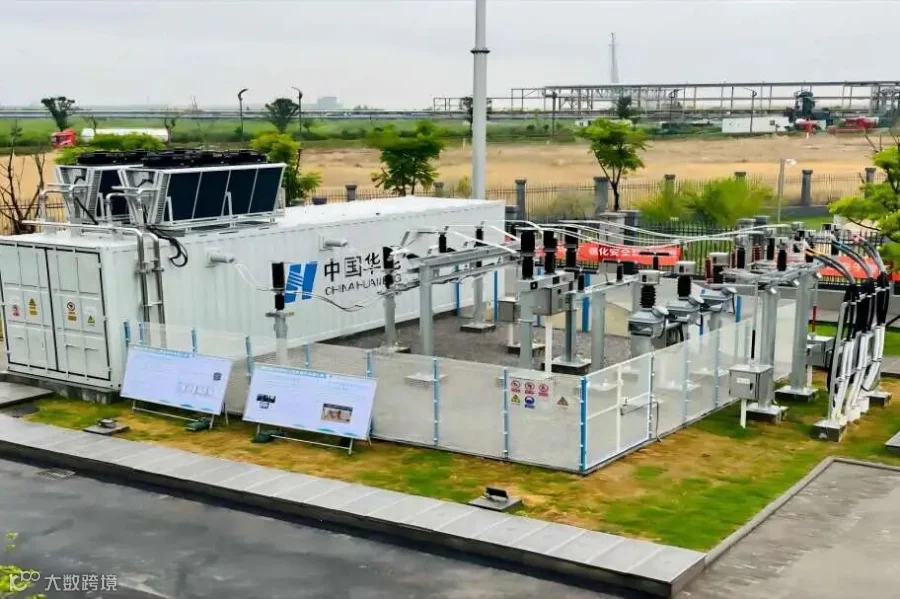

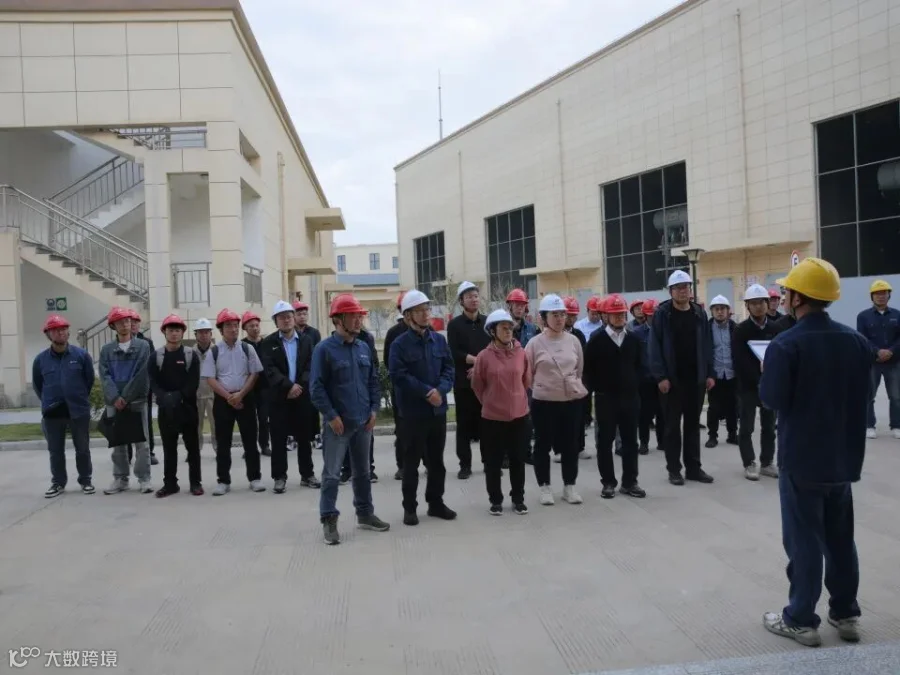

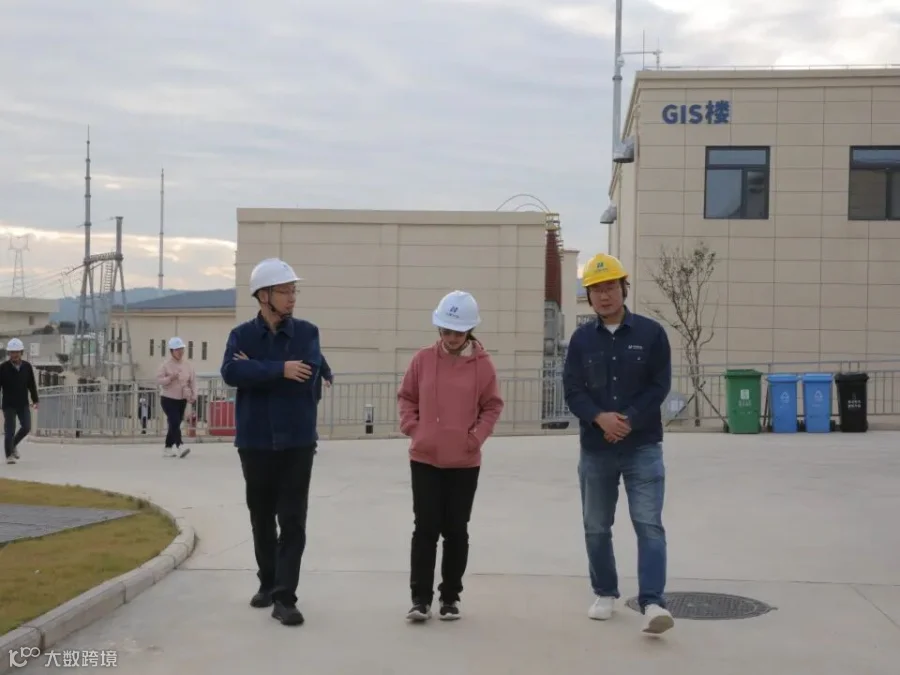

陆上计量站现场检查

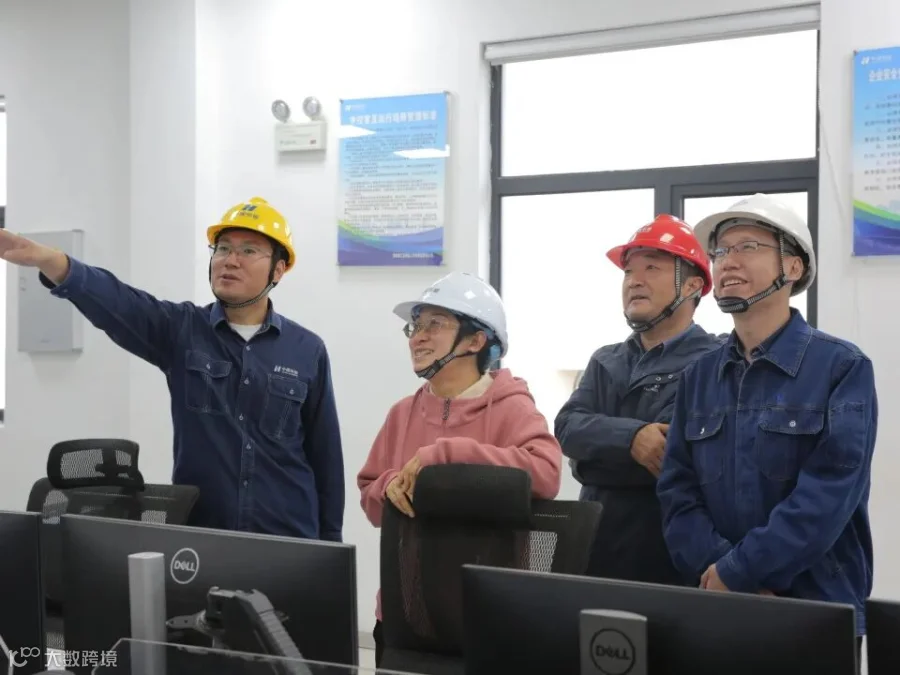

竣工验收专家组对嘉兴2号、苍南4号等海风项目陆上计量站进行现场实地检查。专家一行对土建工程、电气安装工程、消防给排水工程进行实体抽查,对风机、电气设备运行指标逐项进行核对。实地查看了嘉兴2号谐波治理成套设备,深入了解了高压有源滤波装置设计原理以及谐波补偿方式。

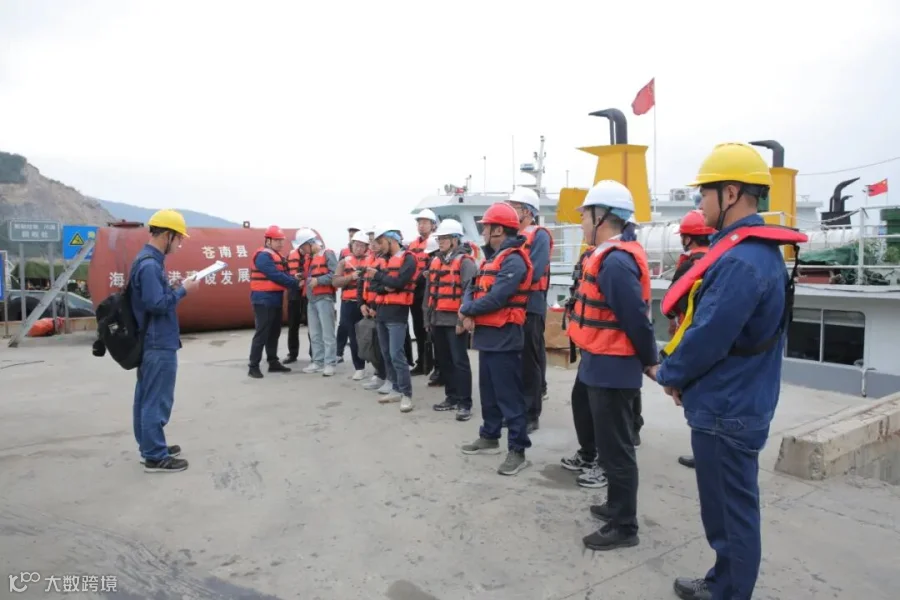

出海检查

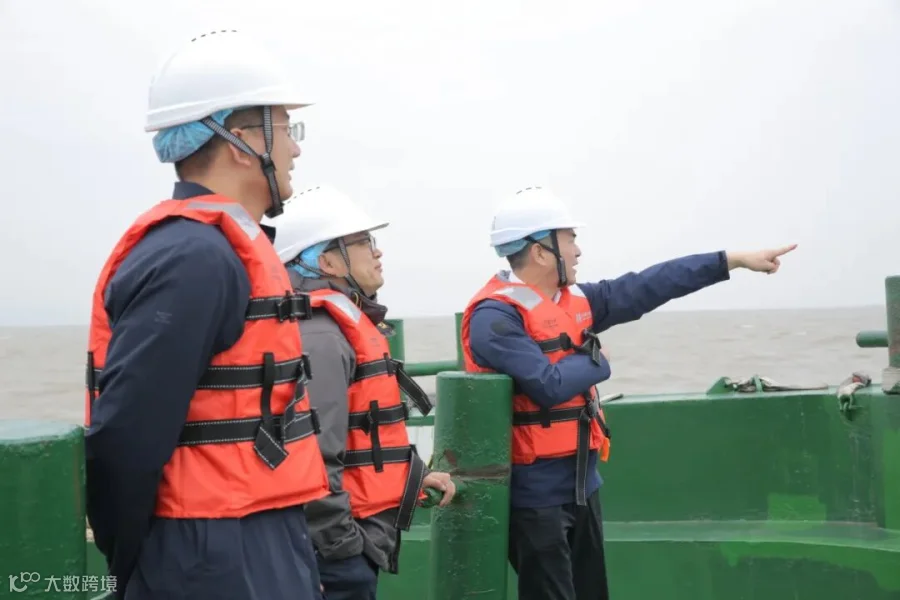

竣工验收专家组分别赴嘉兴2号、苍南4号等项目海上风场进行海上主体检查。专家一行登上海上升压站,对钢结构施工、防腐施工工艺进行检查,对火灾报警装置进行抽验。通过与运维人员交流提问的方式,了解主设备运行情况。
经过为期两周的竣工验收工作,专家组一致认为,项目已按设计要求建设完成,工程项目手续齐全,各专项验收完成符合相关规定、标准,安全、质量、进度管理规范可靠,一致同意项目通过竣工验收。
嘉兴2号
嘉兴2号海上风电项目投运了全国首套 220 千伏高压有源滤波装置,风电场谐波含量将降低 90%以上,同时标志着我国已率先掌握面向海上风电电能质量治理的高压有源滤波技术。
苍南4号

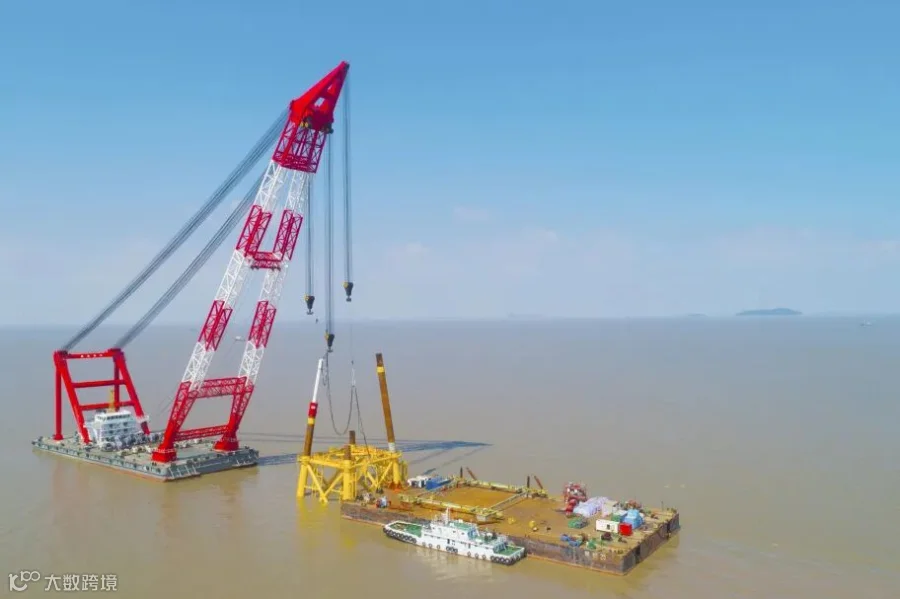

苍南4号项目是温州苍南东部海域首个使用高桩承台基础和单桩基础相结合的大型风力发电机组的海上风电项目,风机单桩基础最重达2000余吨,长度最长达120余米,创下了国内同期桩重、桩长的最高纪录;海上升压站导管架高达60余米,重达2300余吨,是国内首个在大水深、大涌浪和厚淤泥等多重不利条件下建设的升压站基础。
END
