杭州湾融创文旅城
项目进度:
【悦海阁】:

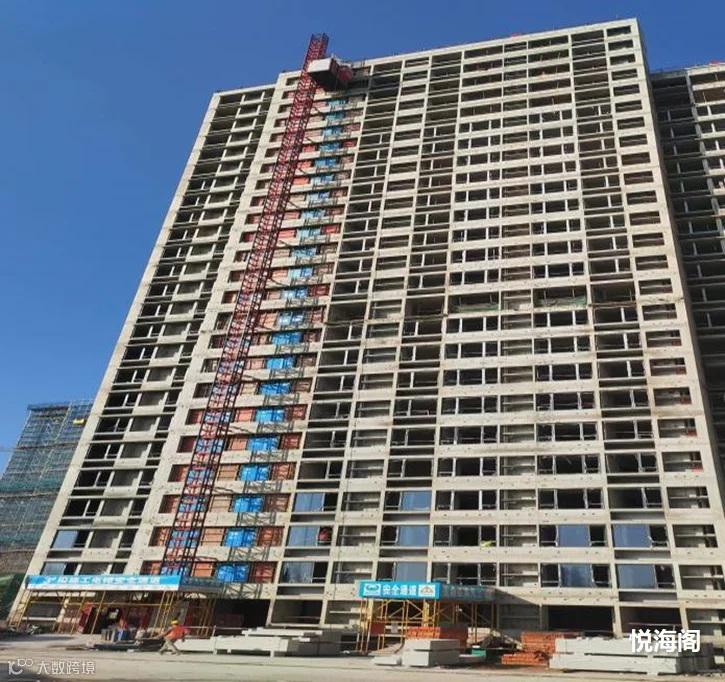

1-9#楼封顶完成。

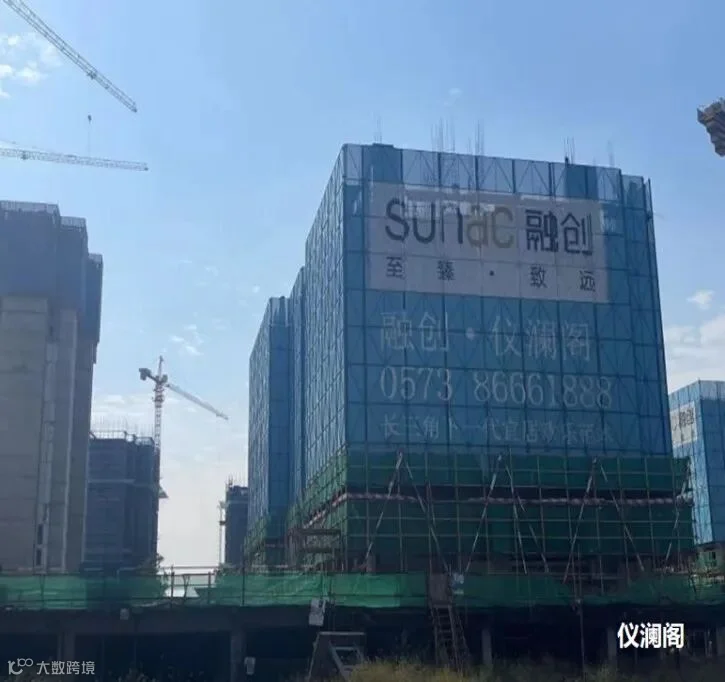

【仪澜阁】:1、2#楼4层梁顶板浇筑完成;3#楼5层梁顶板浇筑完成;4#楼6层梁顶板浇筑完成;5#楼2层梁顶板铺设90%;6#楼2层墙柱合模完成10%;7、8、9、10#楼负1层顶板浇筑完成;11#楼1层梁顶板浇筑完成。

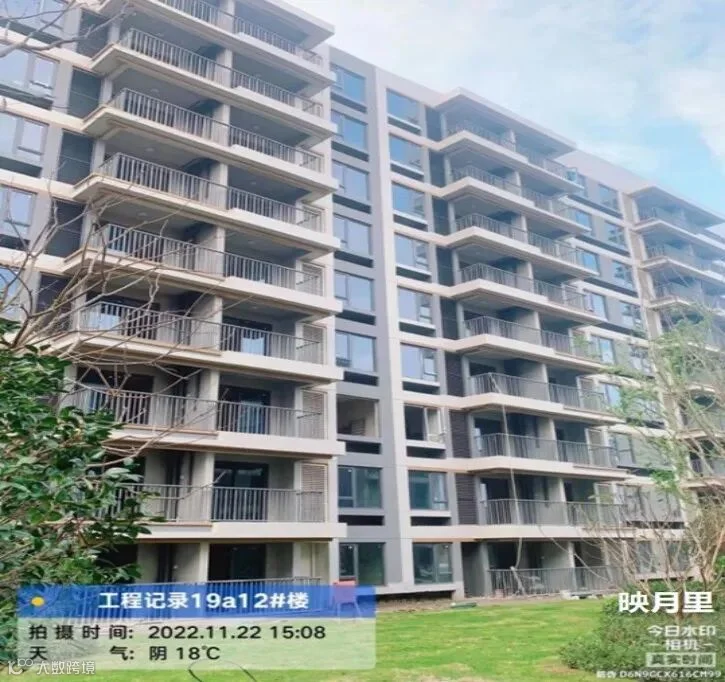

【映月里】:1-8#楼、10-13#楼、16-26#楼外墙涂料完成,门窗安装完成50-95%,百叶安装完成70-90%,户内墙面抹灰完成,地坪完成,顶棚腻子完成,开关插座安装完成,入户门安装完成90-95%;9#外墙涂料完成85%,门窗安装完成85%,百叶安装完成85%,户内墙面抹灰完成,地坪完成,顶棚腻子完成,开关插座安装完成,入户门安装完成90%;14#外墙涂料完成70%,门窗安装完成50%,百叶安装完成30%,户内墙面抹灰完成,地坪完成,顶棚腻子完成,开关插座安装完成,入户门安装完成50%;15#外墙涂料完成70%,门窗安装完成50%,百叶安装完成30%,户内墙面抹灰完成,地坪完成,顶棚腻子完成,开关插座安装完成,入户门安装完成50%。
【欢乐度假广场】:

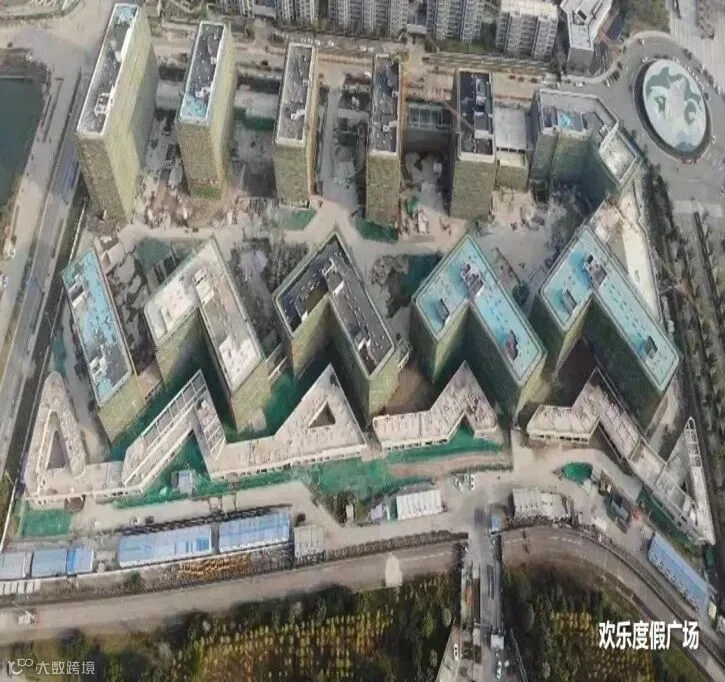

3-10#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁已完成,烟道安装完成70%,屋面完成75%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,铝板及玻璃等面板未安装;
1#、2#、11#、12#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁、栏板等已完成,烟道安装完成70%,屋面完成85%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,12#楼幕墙南立面龙骨安装完成100%,南立面铝板安装完成;
13-15#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工;
16-18#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工;
目前全区外架已拆除, 仅剩4#、5#号楼,预计月底前完成。

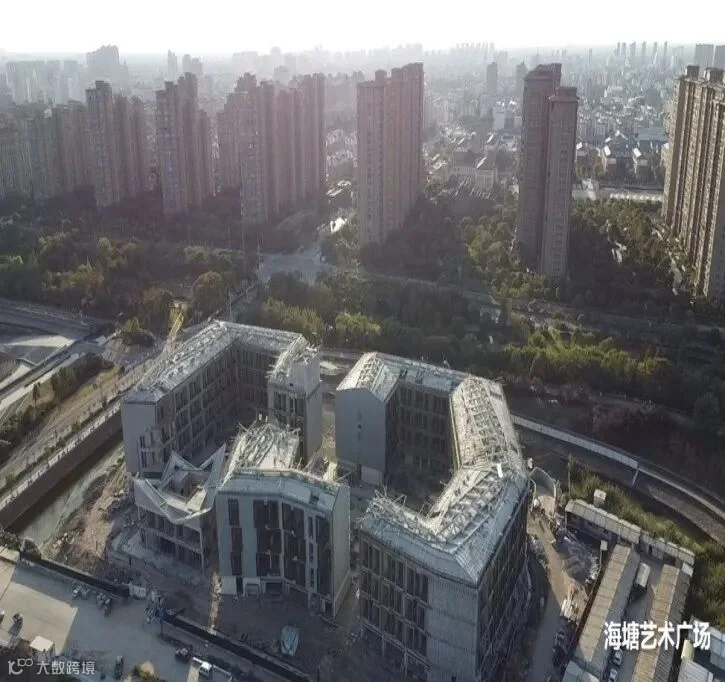

【海塘艺术广场】:1、2#楼屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区乳胶漆完成,楼梯踏步完成,地坪完成;3#屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区两遍腻子完成,顶棚腻子完成,楼梯踏步完成,2-4层地坪完成;4#楼浇筑完成,屋面挤塑板铺设完成,顶棚腻子完成,楼梯踏步完成,首层地坪完成。
观润轩&沁湖轩
项目进度:

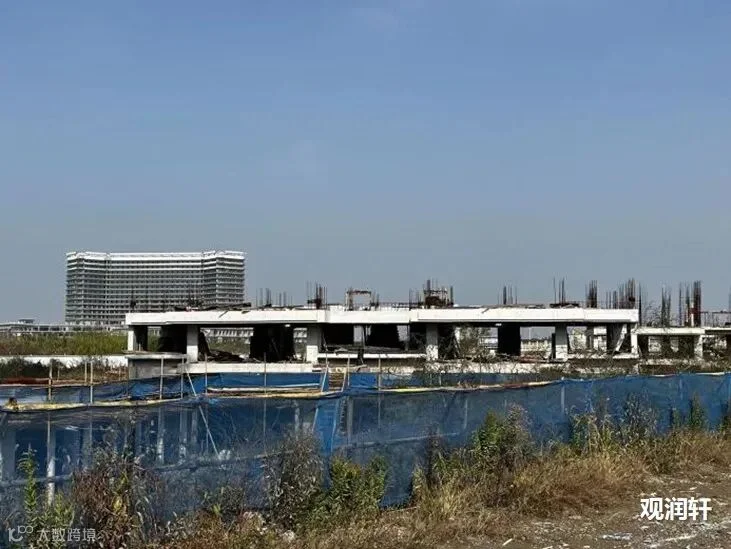

【观润轩】A06地块:1、2、3、10、11、12#楼地库顶板砼浇筑完成;4#楼一层墙柱钢筋绑扎完成;5、6#楼三层砼浇筑完成;7#楼二层砼浇筑完成;13#楼三层平板铺设完成;14#楼二层墙柱钢筋绑扎完成。

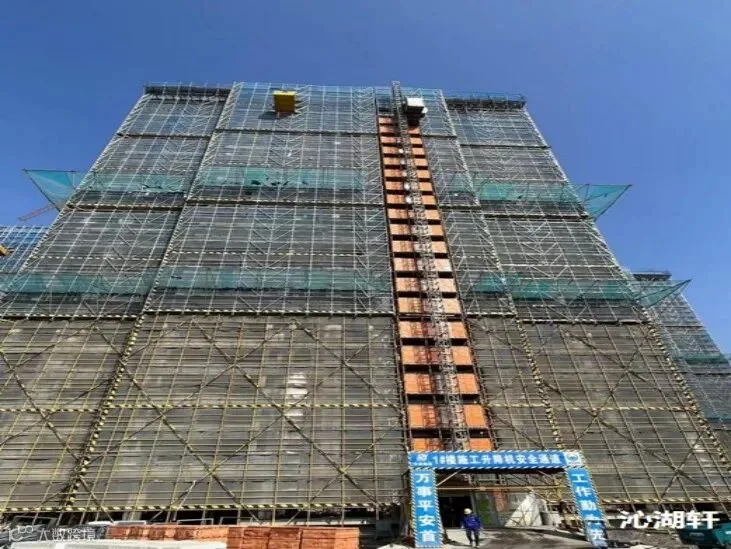

【沁湖轩】A04地块:1#楼屋面层待浇筑;2#楼24层梁底板模板安装;3#楼22层墙柱钢筋绑扎;4#楼24层梁板钢筋绑扎;5#楼结构已封顶,9层构造柱支模;6#楼结构已封顶9层水电安装;7#楼结构已封顶,9层墙面喷浆;8#楼结构已封顶,9层水电安装;9#楼结构已封顶,16层构造柱支模;10#楼结构已封顶,18层构造柱待浇筑;11#楼结构已封顶,17层构造柱待浇筑;12#楼结构已封顶,11层构造柱待浇筑;13#楼23层墙柱加固;14#楼24层墙柱加固;15#楼22层梁板铺设;16#楼3层石膏粉刷。
嘉潮府
项目进度:

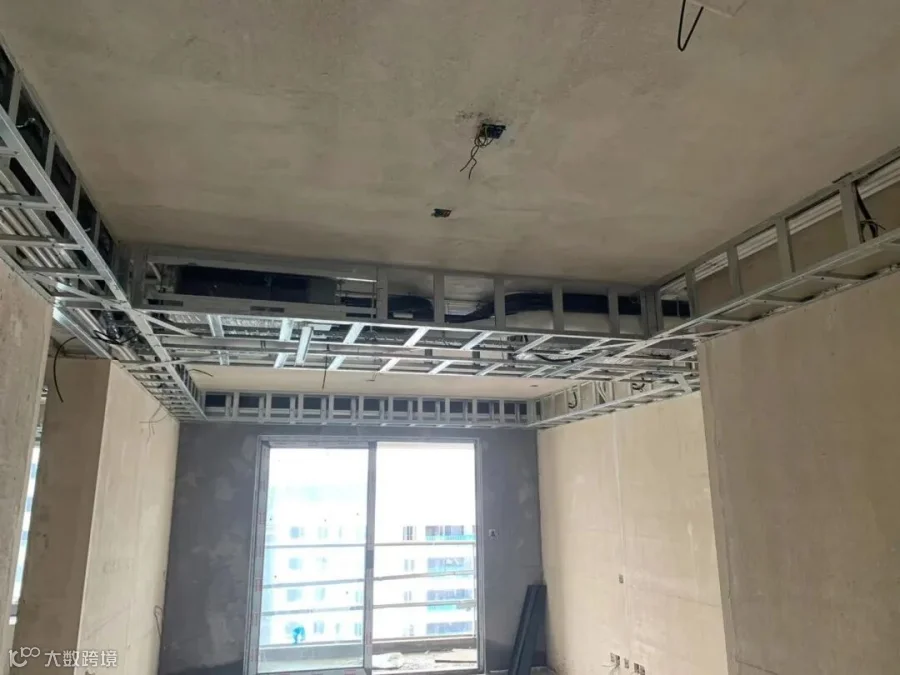

1#主体封顶,砌体施工完成,外墙首遍腻子施工完成,外窗安装施工完成,锌钢栏杆安装施工完成,装修水电布管施工完成,内墙粉刷施工完成,吊顶龙骨安装完成80%;
2#主体封顶,砌体施工完成,外墙涂料施工完成30%,外窗安装施工完成80%,锌钢栏杆安装施工完成,装修水电布管施工完成,内墙粉刷施工完成,吊顶龙骨安装完成30%;
3#主体封顶,砌体施工完成,外墙首遍腻子施工完成,门窗安装完成80%,锌钢栏杆安装施工完成,装修水电布管施工完成,内墙粉刷施工完成,吊顶龙骨安装完成80%;
4#主体封顶,砌体施工完成,外墙首遍腻子施工完成,玻璃幕墙龙骨安装施工完成80%
5#主体封顶,砌体施工完成,外墙涂料施工完成,门窗及玻璃栏板安装施工完成,装修水电布管施工完成,内墙粉刷施工完成80%,吊顶龙骨安装完成80%;
6#主体封顶,砌体施工完成,外墙涂料施工完成60%,外窗安装施工完成80%,装修水电布管施工完成,内墙粉刷施工完成60%,吊顶龙骨安装完成70%;
7#主体封顶,砌体施工完成,外墙首遍腻子施工完成,外窗窗框安装施工完成90%,装修水电布管施工完成,内墙粉刷施工完成,吊顶龙骨安装完成10%;
8#主体封顶,砌体施工完成,外墙首遍腻子完成,外窗安装施工完成80%,装修水电布管施工完成,内墙粉刷施工完成50%;
9#主体封顶,砌体施工完成,外墙涂料施工完成60%,外窗安装施工完成,装修水电布管施工完成,内墙粉刷施工完成20%,吊顶龙骨安装完成50%;
10#主体封顶,砌体施工完成,外墙涂料施工完成50%,外窗安装施工完成,装修水电布管施工完成,内墙粉刷施工完成,吊顶龙骨安装完成10%;
11#主体封顶,砌体施工完成,外墙粉刷施工完成,装修水电布管施工完成40%;
12#主体封顶,砌体施工完成70%,外墙粉刷施工完成30%。
嘉望府
项目进度:
1#楼已封顶,现场二次结构完成100% 外墙抹灰完成100%;
2#楼8层墙柱钢筋绑扎完成50%;
3#楼6层梁板钢筋绑扎完成100%;
4#楼已封顶二次结构7层已完成;
5#楼已封顶;
6#楼8层楼层梁板支模;
7#楼已封顶;
8#楼10层梁板模板安装完成100%;
10#楼4层梁板砼浇捣完成100%;
11#楼12层梁板钢筋绑扎完成100%。
