篇首语
工程师的桌面上布满了一张又一张的图纸,工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。
在《项目进行时》栏目中,我们将带大家走进融创嘉兴各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。
LOADING···

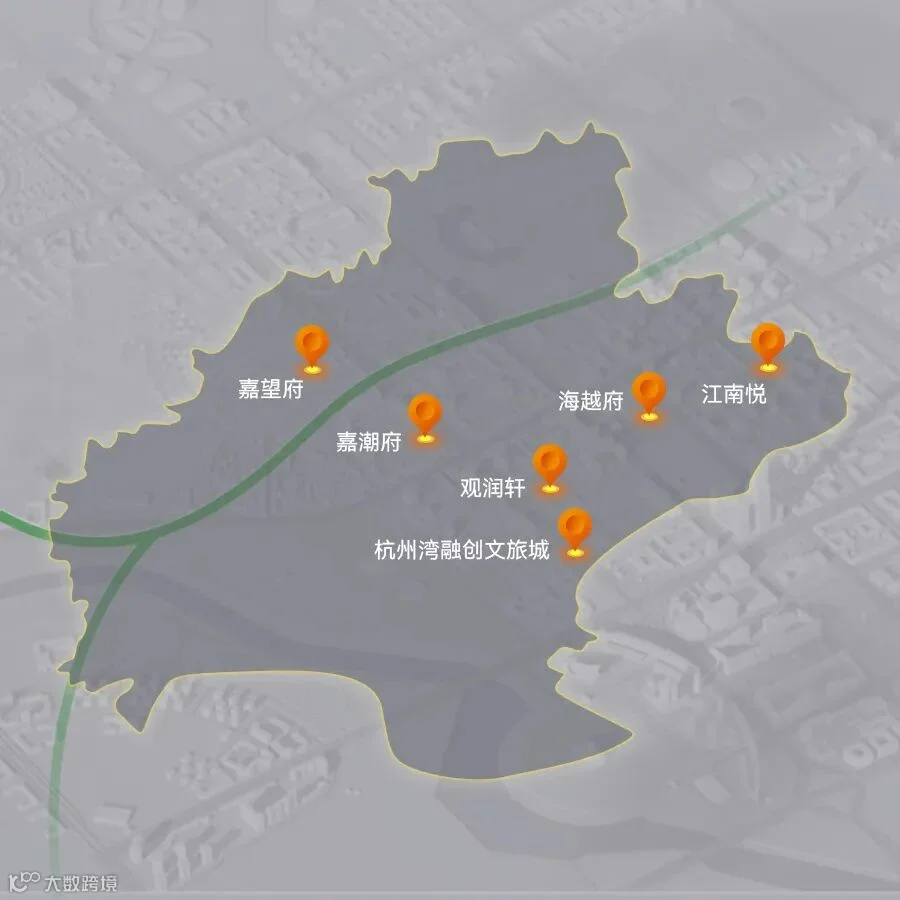

杭州湾融创文旅城
项目进度:
【悦海阁】:

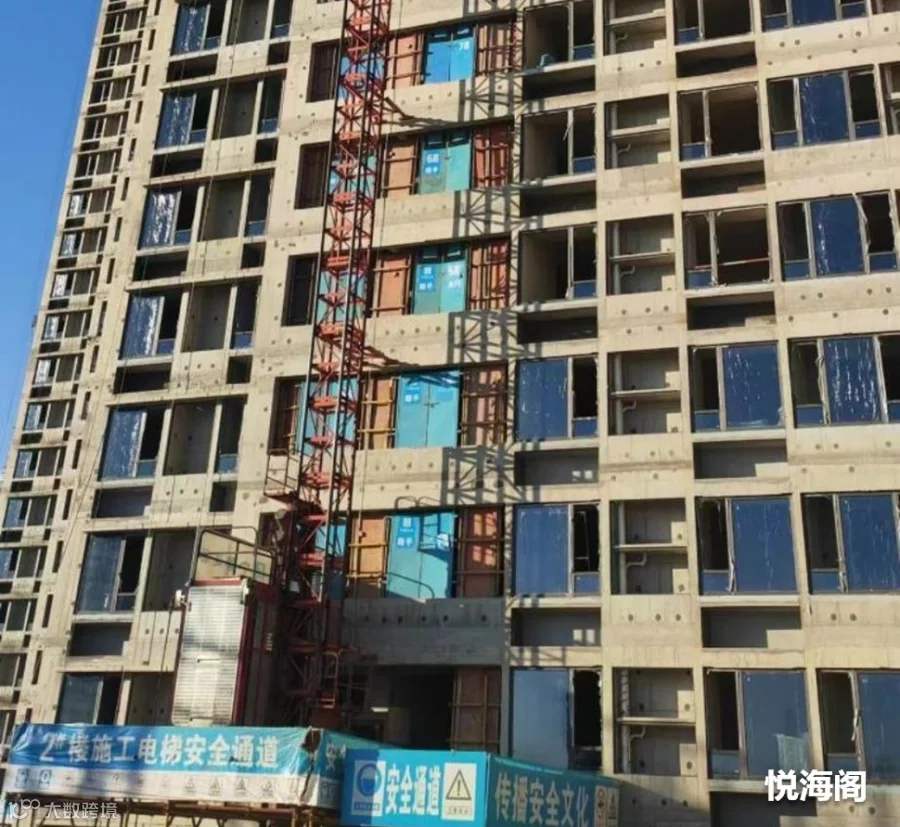

1-9#楼封顶完成。
【仪澜阁】:

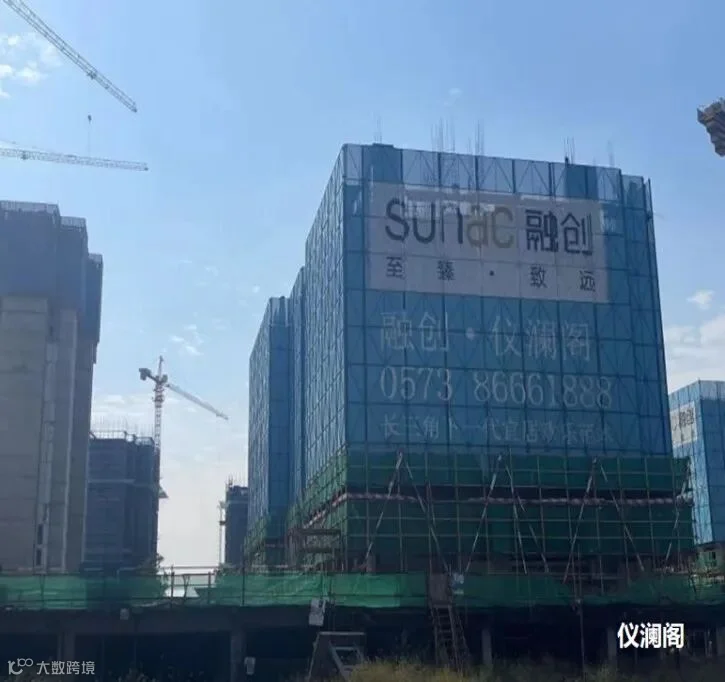

1、2#楼4层梁顶板浇筑完成;3#楼5层梁顶板浇筑完成;4#楼6层梁顶板浇筑完成;5#楼2层梁顶板铺设90%;6#楼2层墙柱合模完成10%;7、8、9、10#楼负1层顶板浇筑完成;11#楼1层梁顶板浇筑完成。
【欢乐度假广场】:

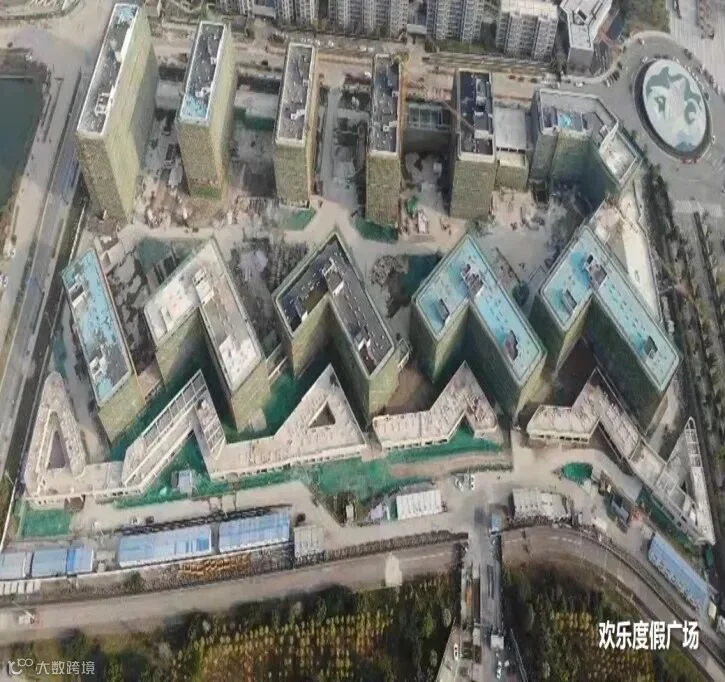

3-10#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁已完成,烟道安装完成70%,屋面完成75%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,铝板及玻璃等面板未安装;
1#、2#、11#、12#楼土建工程:主体结构已封顶,二次结构砌体、构造柱、圈梁、栏板等已完成,烟道安装完成70%,屋面完成85%,内外墙抹灰完成95%,外墙腻子完成90%;幕墙后置埋件安装90%、栏板杆件安装完成80%,12#楼幕墙南立面龙骨安装完成100%,南立面铝板安装完成;
13-15#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工;
16-18#楼商业土建工程:基础与主体结构、二次结构均已完成,内外墙抹灰完成95%,屋面及烟道未施工;幕墙后置埋件安装完成80%,其他未施工。

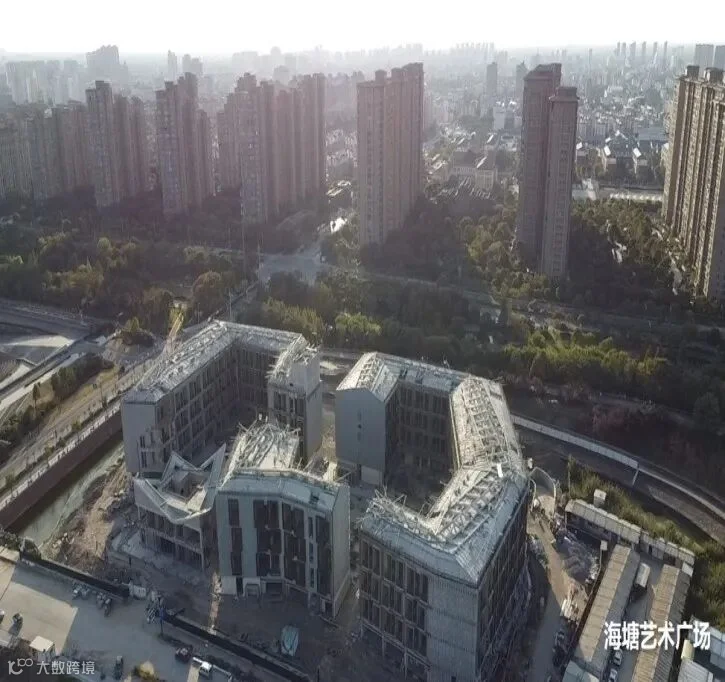

【海塘艺术广场】:
1号楼屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区乳胶漆完成,楼梯踏步完成,2-4层地坪完成,2-4层公区玻璃完成80-90%,石材完成95%;
2号楼屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区乳胶漆完成,楼梯踏步完成,2-4层地坪完成,2-4层公区玻璃完成90%,2-4层楼梯地坪漆完成,石材完成98%,户内阳台玻璃完成15%;
3号楼屋面防水保护层已完成,1-4层石膏砂浆抹灰完成,2-4层公区两遍腻子完成,顶棚腻子完成,楼梯踏步完成,2-4层地坪完成,石材完成95%,户内阳台玻璃完成20%;
4号楼浇筑完成,屋面挤塑板铺设完成,顶棚腻子完成,楼梯踏步完成,首层地坪完成,玻璃完成70%。
观润轩&沁湖轩
项目进度:

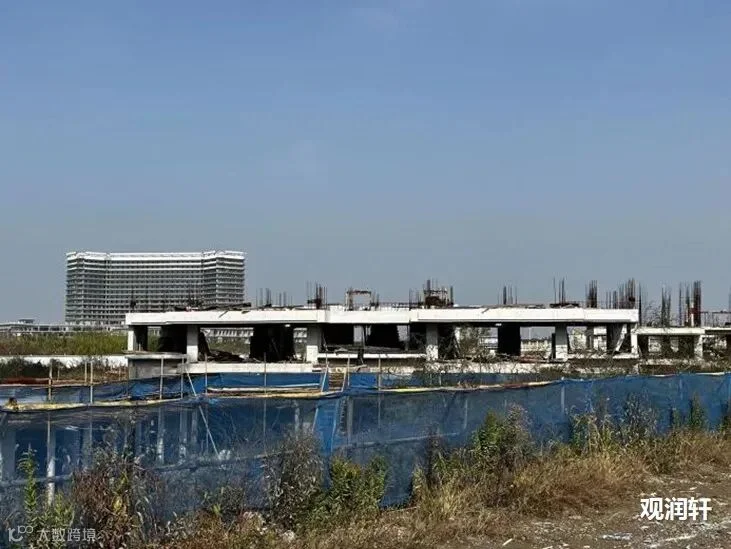

【观润轩】A06地块:1、2、3、10、11、12#楼地库顶板砼浇筑完成;4#楼一层墙柱钢筋绑扎完成;5、6#楼三层砼浇筑完成;7#楼二层砼浇筑完成;13#楼三层平板铺设完成;14#楼二层墙柱钢筋绑扎完成。

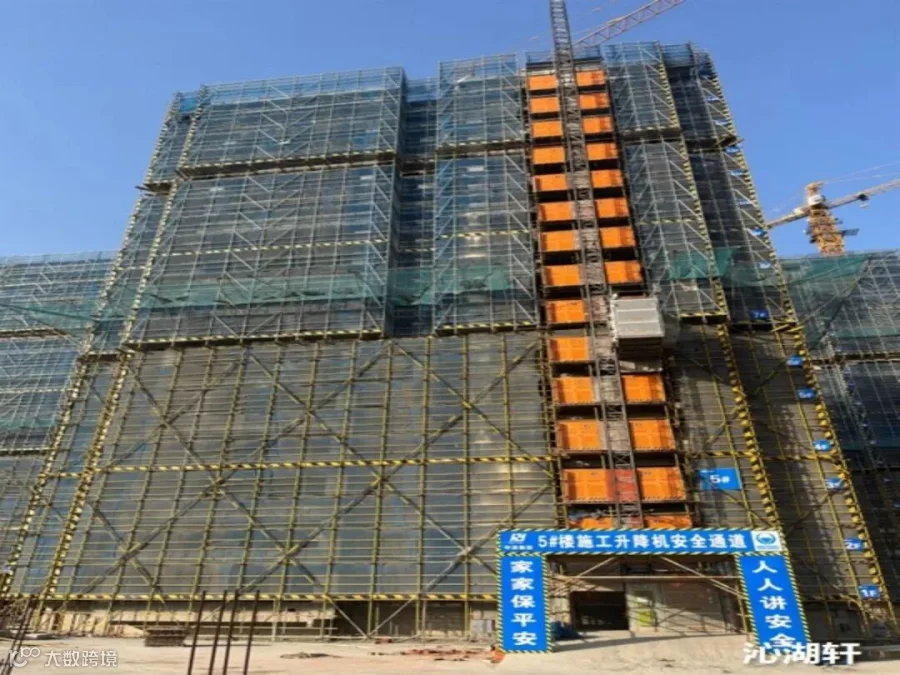

【沁湖轩】A04地块:1#楼主体封顶,砌筑20层;2#楼26层楼面完成,砌筑21层;3#楼26层楼面完成,砌筑14层;4#楼27层楼面完成,砌筑19层;5-8#楼主体封顶,砌筑完成;9#楼主体封顶,砌筑完成,内粉50%,外粉完成;10#、11#楼主体封顶,砌筑完成,外粉完成;12#楼主体封顶,砌筑完成,外粉66%;13#楼26层楼面完成,砌筑21层,外粉30%;14#楼27层楼面完成,砌筑21层,外粉30%;15#楼26层楼面完成,砌筑22层,外粉30%;16#楼主体封顶,砌筑完成,构造柱23层,外粉30%。
嘉潮府
项目进度:
1#外立面涂料首遍腻子、门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
2#外立面涂料施工完成70%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
3#外立面涂料首遍腻子、外窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
4#砌体施工完成,外墙首遍腻子施工完成,幕墙龙骨安装施工完成90%;
5#外立面涂料、门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
6#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成70%;
7#外立面涂料首遍腻子、外窗施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成30%;
8#外立面涂料二遍腻子完成50%,外窗施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、内墙粉刷施工完成;
9#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成60%;
10#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成20%;
11#外架拆除、砌体、外墙首遍腻子施工完成,外窗框安装施工完成,室内装修水电布管施工完成50%;
12#砌体施工完成,外墙粉刷施工完成80%,外墙腻子施工完成70%
。
嘉望府
项目进度:
现场所有楼栋桩基施工打桩完成,南侧东侧北侧回土完成100%;
1#楼主体封顶二次结构全部完毕外墙抹灰完成100%;外墙腻子完成100%;
2#楼11层顶板浇筑挖完毕;
3#楼7层浇筑完毕;
4#楼封顶,二次结构砌筑完成11层;
5#楼封顶;
6#楼9层顶板浇筑完毕;
7#楼封顶;
8#楼11层顶板浇筑完成;
9#楼正负零顶板浇筑完成;
10#楼三层混凝土浇筑完成;
11#楼14层顶板浇筑完成;
13#正负零板浇筑完毕;
14#楼四层混凝土浇筑完成;
15#正负零板浇筑完毕;
16#正负零顶板浇筑完成;
17#四层顶板浇筑完毕;
18#正负零顶板浇筑完毕;
12#正负零顶板浇筑完毕;
商业S1、S2封顶外墙抹灰完成,外墙腻子施工完成,金属屋面完成100% 。
