2026年4月30日15时50分,随着最后一台逆变器合闸送电,华能浙江省内粮库分布式光伏项目圆满实现全容量并网发电。这是清能分公司2026年首个全容量并网项目,为年度新能源投产任务打响头炮,为全面完成年度绩效目标提供了坚实支撑。

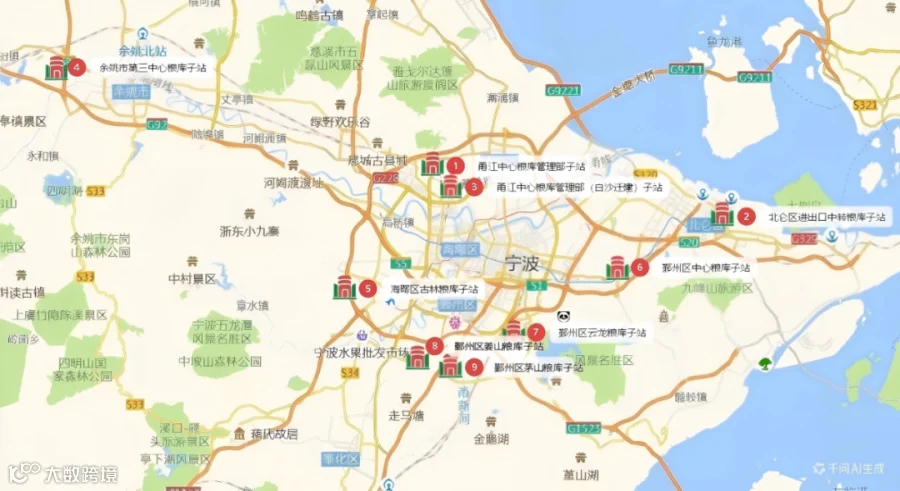

华能浙江省内粮库分布式光伏项目位于浙江省宁波市,依托粮库屋顶资源建设,是典型屋顶分布式光伏项目。项目共设9个光伏子站,采用自发自用、余电上网模式,在不占用土地、不影响粮食仓储功能的前提下,高效盘活闲置屋顶资源,实现绿色电力就近生产、就近消纳,有力推动粮食仓储行业低碳转型。
项目于2025年12月3日开工。自开工以来,项目部锚定节点、挂图作战,统筹推进施工组织、设备安装、调试验收等各项工作,各子站分批有序并网、梯次投产:
· 2026年1月31日17时18分,甬江中心粮库管理部子站成功并网!
· 2026年3月20日15时50分,北仑区进出口中转粮库子站成功并网!
· 2026年4月17日12时26分,甬江中心粮库(白沙迁建)子站成功并网,为项目最大容量子站!
· 2026年4月21日15时28分,余姚第三中心粮库子站成功并网!
· 2026年4月23日16时28分,海曙古林粮库子站成功并网!
· 2026年4月29日11时25分,鄞州中心粮库子站成功并网!
· 2026年4月29日14时08分,云龙粮库子站成功并网!
· 2026年4月29日17时15分,姜山粮库子站成功并网!
· 2026年4月30日15时50分,茅山粮库子站成功并网!
历经连续奋战,项目于2026年4月30日顺利实现全容量并网,圆满完成年度首个重要投产目标。
项目建设期间,得到各级领导高度重视与亲切关怀。清能分公司多位领导先后深入项目现场检查指导,提出明确要求:项目部要始终坚守安全底线、严把工程质量关口、科学统筹施工进度,持续强化风险防控与多方协同联动;要科学配置施工资源,优化施工组织方案,强化全过程精细化管控,紧盯关键节点、压实各方责任,主动破解政策协调、设备供货、现场施工等各类堵点难点;在严守安全底线、严把质量关口的前提下,全力以赴保投产、保节点,以高标准、严要求、实举措全力打造清洁能源精品工程,确保项目安全、优质、高效、按期实现全容量并网发电。
粮库屋顶施工环境特殊、安全风险高、技术要求严,项目部迎难而上、精准施策,逐一破解各类难题:
严防高空坠落风险

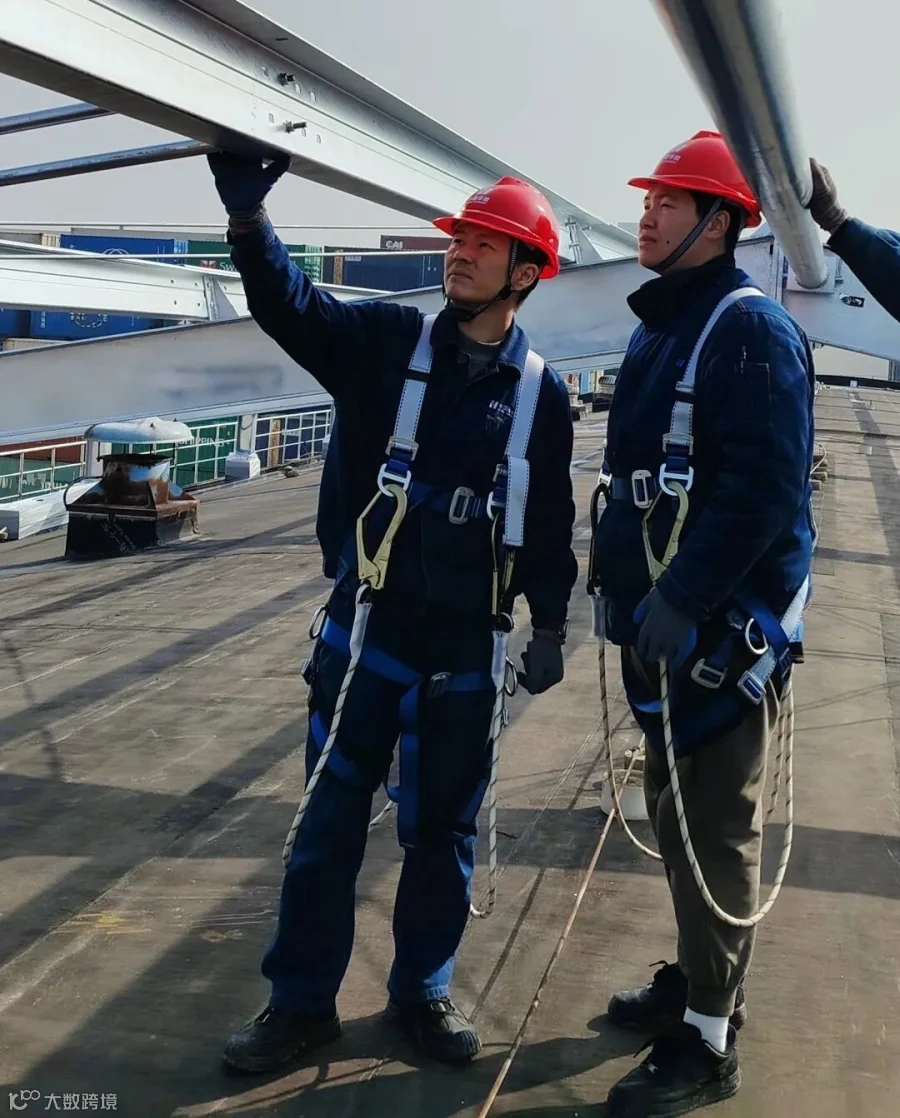

粮库屋顶作业高度高、临边区域多、行走空间有限,高空坠落风险突出。项目部多措并举筑牢安全防线:在屋顶临边全面安装安全护栏,关键区域满挂安全防护网;创新采用在牢固构件处架设安全绳作为生命线的方式,施工人员全程挂设安全带,实现 “人到绳到、全程防护”,从源头杜绝高空坠落隐患。
破解屋顶作业难题
针对粮库屋顶坡度大、瓦片滑、易破碎等问题,采用防滑作业装备、轻量化安装工艺,优化施工路线与操作流程,最大限度降低瓦片破损与人员作业风险。
严守房屋防渗漏底线
为守护粮库仓储安全,专项制定防渗漏施工方案,选用高品质防水配件,规范打孔、密封、验收全流程,逐点检测、逐项验收,坚决杜绝屋面渗漏隐患。
项目部以 “安全第一、质量至上、进度可控” 为原则,凝心聚力、攻坚克难,顺利完成全容量并网任务,为清能分公司光伏项目建设积累了宝贵经验。
再
接
再
厉
项目全容量并网后,项目部将持续做好设备运行监测、缺陷消除及试运行维护工作,确保电站安全稳定、高效发电。同时,系统总结粮库屋顶光伏建设经验,持续拓展分布式光伏市场,以绿色能源赋能地方低碳发展,加快建设“浙江领先 华能前列”的一流清洁能源企业。
