截至9月20日,极地海洋地块(XH1710-21集散中心、XH1710-23极地海洋)仅用20天时间就完成了做地前期任务并挂牌。

8月31日


接到做地任务,迅速组成专项小组;

摸清该地块剩余的做地工作;

做出相应的倒排计划,完成了地块控规调整暨规划条件公示图张贴。

9月1日

安排好于三天后召开该地块选址论证方案暨控规局部调整审查会。

9月2日

将该地块原有权证注销进件;

完成发改赋码和管线迁移公告登报;

完成地块宗地测绘、供地测绘预审核稿;

现场开展定桩插旗;

委托预环评;

预配套核查申请送达市建委。

9月3日

完成控规调整及选址论证文本全部的发放;

取得电力局选址论证审查意见;

完成XH1710-23地块原土地证注销;

委托地块500米市政图制图;

现场完成围墙定位拉彩旗;

安排预配套核查会议;

完成控规调整及选址论证进件工作,取得了区政府出让承诺.

(市土地储备交易中心姚靖处长带队对之江度假区单元XH1710-23地块进行做地检查指导。)

9月4日

-7日

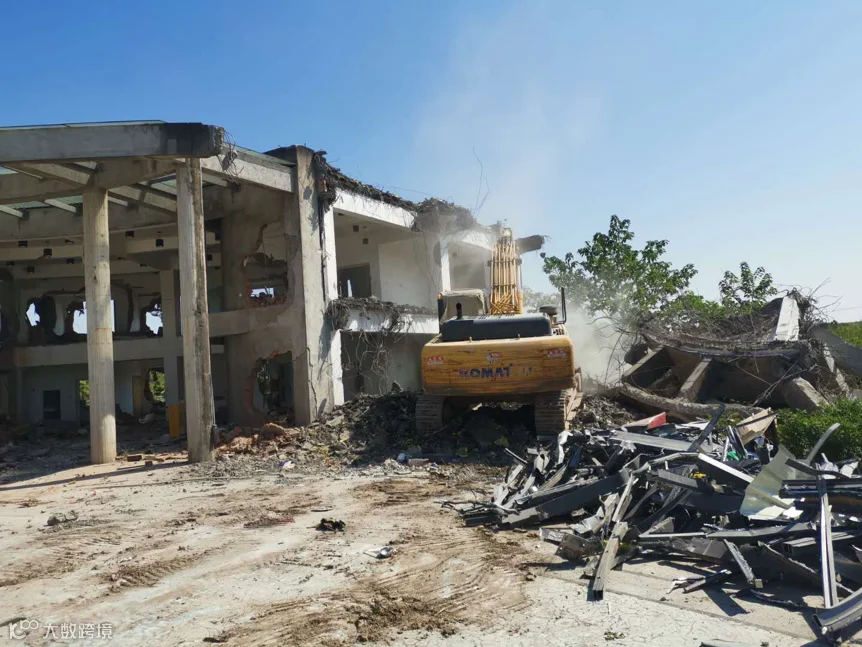

现场原极地海洋公园售票大楼完成拆除;

地块预配套核查审查会顺利召开并且收齐各部门核查意见;

(原极地海洋公园售票大楼拆除中)

9月8日

-14日


完成预配套核查成果材料审核;

完成供地审批单、不动产权籍调查初稿以及环评初评。

9月17日


取得控规局部调整批复、规划意见及用地预审出件;

9月18日

地块红线入库更新已完成;

取得规划条件;

取得配套核查意见;

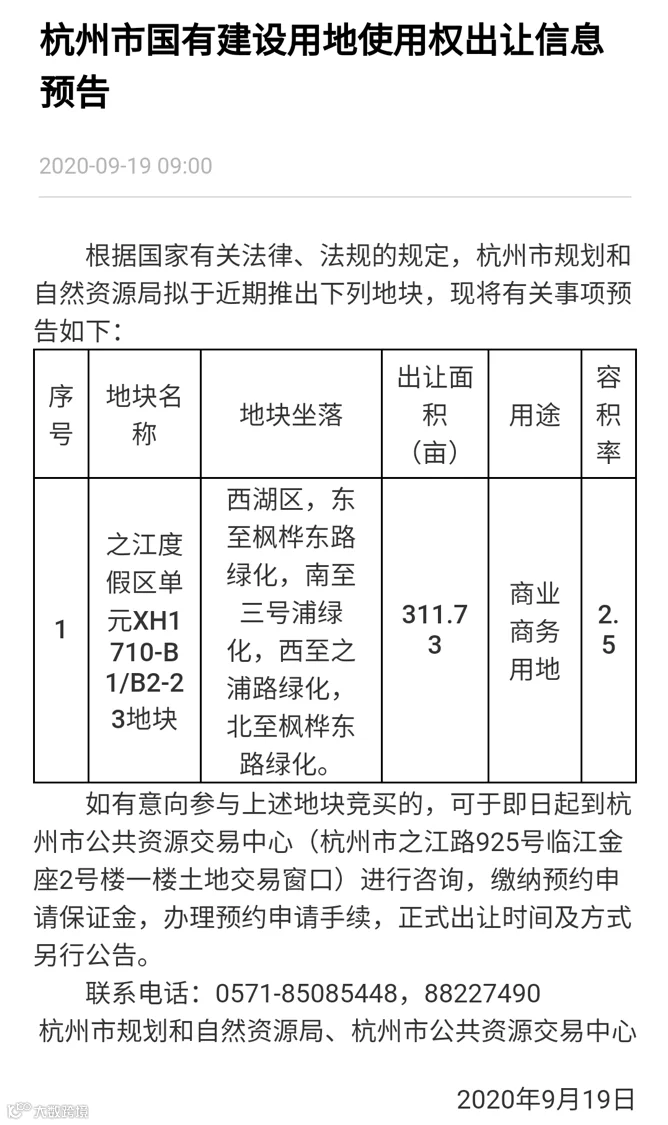

完成不动产权证办理,提交挂牌资料到储备交易中心。

目前,该地块已顺利挂牌,连续二十天的努力,终于在这一刻收获了成功的喜悦。当然,并不仅仅是这一个地块的工作,专项小组成员们还将继续奋斗在之江片区经营性用地做地出地工作的 “第一线”,确保每年的年度任务都可以高效顺利的推进和完成!
