近期,由集团承建的之江文体中心项目完成正负零结构进入主体结构施工阶段,较区重点项目考核节点计划提前了8天。

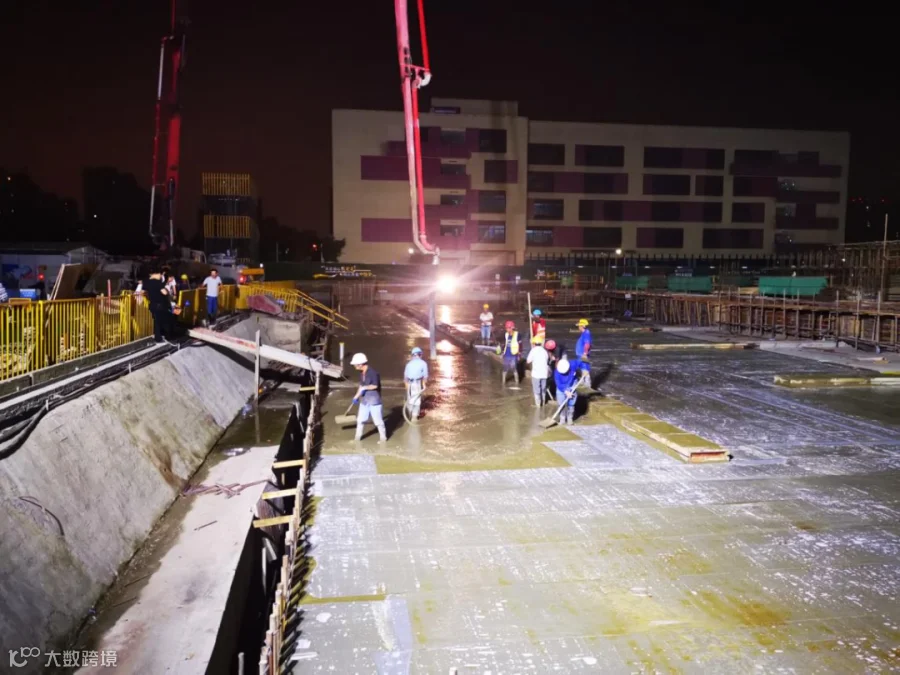

▲ 项目现场实景
该项目位于西湖区之江度假区单元XH1705-A4-21地块,之江青少年宫东侧,总用地面积7477平方米,总建筑面积30288平方米。项目为独栋单体建筑,包括地上7层、地下2层,建筑高度47米,建设内容主要包括篮球馆、乒乓球馆、羽毛球馆等运动场馆和多功能会议厅、图书馆、国民体质检测中心等配套服务场馆。
▲ 项目效果图
作为2021年度区民生实事考核项目,该项目同时被列入了区亚运城市行动工作清单。区领导高度重视项目的实施,多次带队调研,我司坚持实施精细化管理,按需增加现场劳动力和材料投入力度。由于项目开挖较深,其中负一层局部区域基坑底部深度近12米,在建设过程中,面临专业面广、技术性强、外部条件复杂等因素,参建各方齐抓共管,提前完成了地下室结构施工,为完成年度目标开了好头,也为建设“拥江揽湖核心区”奠定了基础。

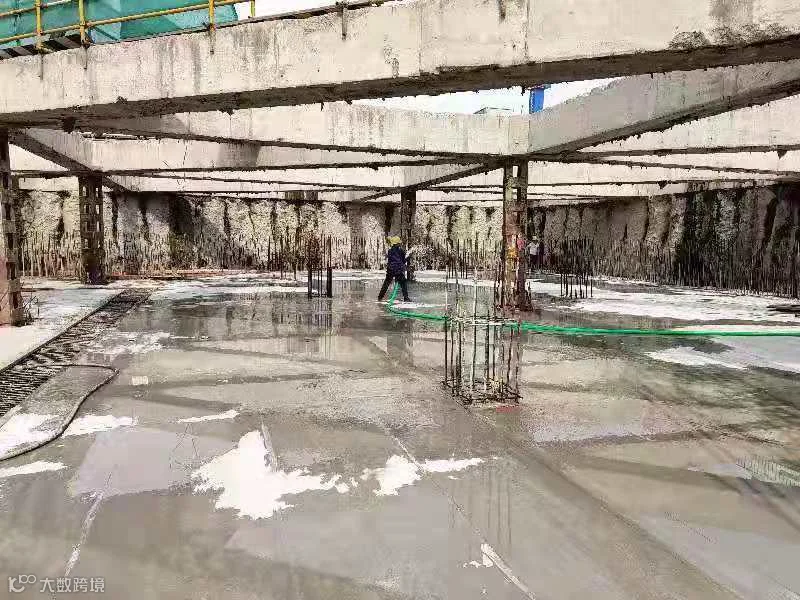

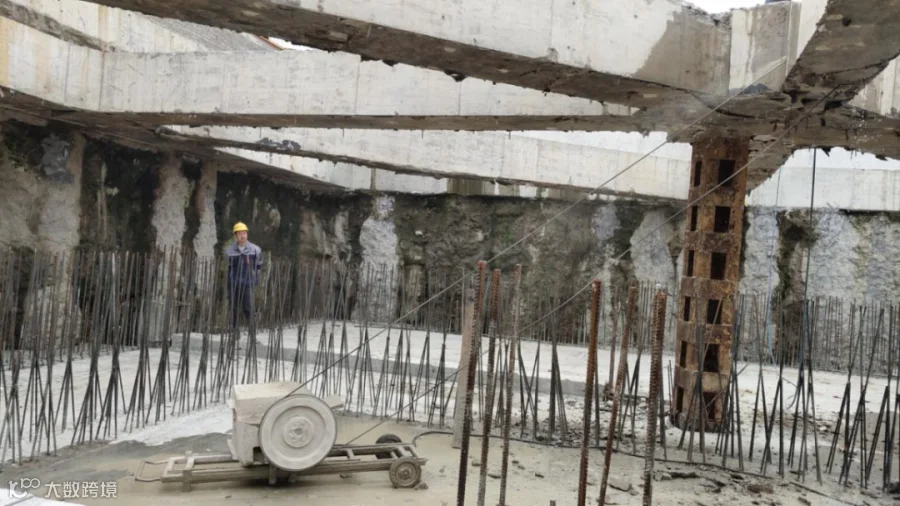

项目现场实景
过程中,我司严格把控施工质量,有序推进项目建设。一是2021年春节期间,在督促现场做好值班工作的同时安排专人对地下室钢筋混凝土底板定期进行养护,保证混凝土观感质量。二是鼓励施工单位摒弃传统的镐头破除方式,采用链式切割的拆撑方式,一方面拆除效率高,其中第二道支撑仅用时7天就完成了拆除、吊运和清理工作,另一方面可有效保护下部竖向钢筋和底板面层,保障钢筋的施工质量。三是进一步优化施工工艺,后浇带采用新型建筑材料(鱼鳞网片),替代传统后浇带繁琐的制作工艺,降低人工成本,提高施工效率。四是引进了BIM技术建立地下室管线碰撞模型,事前第一时间发现问题、解决问题,在现场施工前查漏补缺,优化预埋管线走向、调整预留洞口,避免后期因管线架设导致地下室净高不足而影响机械车位安装等问题的出现。
下一步,我司将继续做好上部结构和精装修施工工作,争取早日实现项目完工。
