“十二五”以来,杭州市大力实施快速路网及配套主次干路建设,实施“决战东部”、推进“畅通西部”三年行动计划,完善城市北部区域路网,努力打通“断头路”,城市道路网建设进入高峰期。我市将加快推进“四纵五横三连十一延”快速路网建设,支持城乡区域统筹发展,支持大城西、大江东建设以及杭富、杭临一体化发展,实现主城、副城及组团“45分钟”时空圈。
目前:之江城投建设的镇北路二期;转之路;珊瑚沙路;梦湖路已于5月相继开工。后续龙心路,江涵路三期等工程也正在大力推进中,届时,之江地区核心区块路网进将得到一步完善。

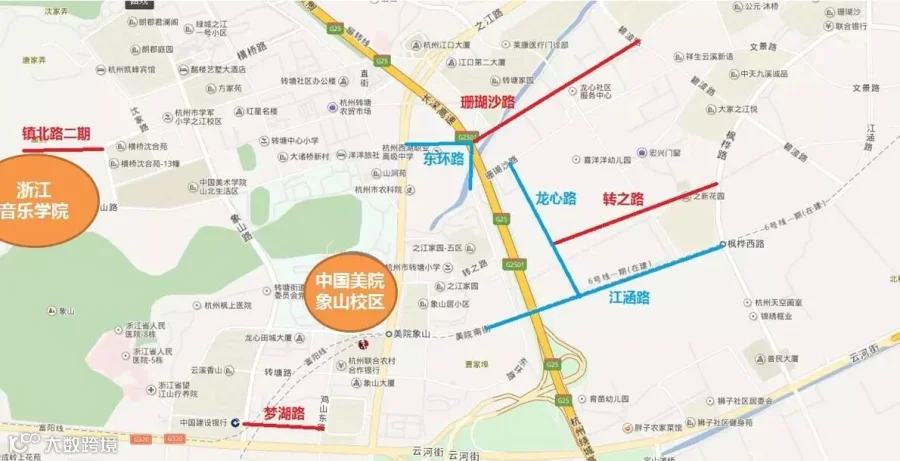

道路区位示意图

镇北路二期工程概况
镇北路二期西起庙前路,东至凯迪路,规划红线宽度24米,设计全长约450米,为单元内城市次干路。
计划工程节点
2017年5月计划开工
2017年8月排水管道完成
2017年10月道路路面完成
2017年11月完工
转之路工程概况
转之路(16米支路-枫桦西路)是杭州市之江度假区单元(XH17)的一条城市支路,道路全长约802 米,设计车速40 Km/h。道路西起规划16米支路(龙心路),与现状东丽景路相交,东至现状枫桦西路,主要是服务周边地块的功能。道路沿线跨越新淀山浦,需新建桥梁一座。
计划工程节点
2017年5月份计划开工
2017年9月污水管道完成
2017年10月道路路面完成
2017年11月完工
珊瑚沙路工程概况
珊瑚沙路(东环路-碧波路)是杭州市之江度假区单元(XH17)的一条城市支路,全长约1007米,设计车速30Km/h。道路西起东环路,分别与规划龙心路和现状丽景路相交,东至碧波路,主要是服务周边地块的功能。道路沿线跨越象山浦和新淀山浦,其中跨越象山浦需新建桥梁一座。
计划工程节点
2017年5月计划开工
2017年8月排水管道完成
2017年10月道路路面完成
2017年11月完工
梦湖路工程概况
梦湖路(望江山路~鸡山东路)道路工程西起望江山路,东至鸡山东路,道路全长735.685m。道路标准段宽度为16m。在设计起点与终点处分别与现状望江山路和鸡山东路接顺。其中望江山路——象山路段为现状已建道路,象山路——鸡山东路为新建道路。
计划工程节点
2017年6月开工
2017年7月份排水管道铺设施工完成
2017年8月完成道路路面施工
2017年9月完工
下一步目标:完善路网建设,解决周边地块配套建设问题;打通断头路,连通污水管网,解决污水出入问题;解决出行,治堵措施,分流交通,缓解主干道压力。
