由之江城投集团投资建设的枫桦东路(四号浦-军师路)道路工程3月已顺利完成验收并顺利通车。道路位于双浦镇东北沿江区域,北起四号浦,南至军师路,全长约2.7公里,是双浦连接紫之隧道、之江大桥、杭富城际线的重要交通干道。作为道路重要配套,目前绿化景观工程正加紧稳步推进中。

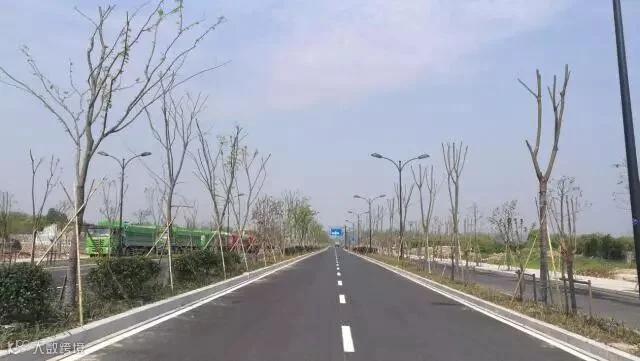

施工过程中照片
枫桦东路景观绿化工程
工程景观用地面积约为4.87万平方米,其中硬质铺装面积0.42万平方米,绿化面积4.45万平方米。
秉承种类多样化,增加绿量、合理配置、丰富色彩的原则,本工程中央隔离带采用榉树、石楠、无刺构骨球间隔种植,地被植物为大花六道木、书带草;机非隔离带采用黄山栾树、紫薇间隔种植,地被植物为金森女贞、兰花三七;行道树采用香樟种植。

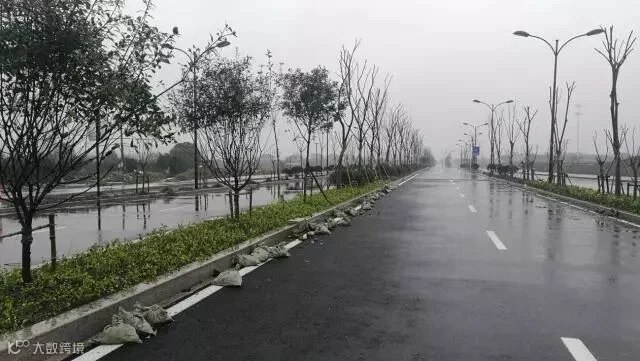

施工过程中照片
绿化提升后的枫桦东路,景美生态优,将为来往市民提供赏心悦目的春色秋景。

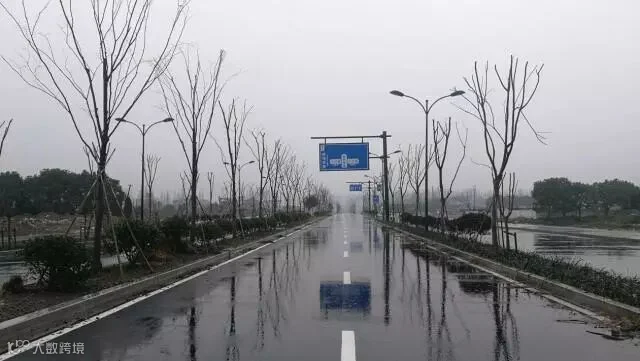

节点完成照片
项目于2018年2月开工建设,截止目前已完成中央隔离带、机非隔离带及行道树的绿化种植工作:累计完成香樟种植630棵,黄山栾树种植553棵,榉树种植255棵,完成绿化面积约1.0万平方米,完成施工总量45%左右。目前,项目西侧绿化带正在平整土方,同时根据施工时序倒排计划并加紧实施中,预计5月底全面完工。
内容来源:工程三部
内容编辑:综合部
