涉及高校、中学,之江这些学校项目更新建设进度

涉及高校、中学,之江这些学校项目更新建设进度 杭州之江城投集团
2024-08-09
2

点击上方蓝字关注“公众号”

近期

之江又有一批学校项目更新建设进度

涉及高校、中学、幼儿园

快看看有没有你家附近的吧!

国科大杭高院双浦校区

国科大杭高院双浦校区位于西湖区双浦镇,毗邻铜鉴湖公园,东至科海路、西至铜鉴湖大道、南至袁富路、北至陈家河。该项目为浙江省“千项万亿”重大项目,总用地面积269728平方米。目前,一期地下室结构完成,地上主体结构完成60%;二期将于2024年三季度全面开工建设。

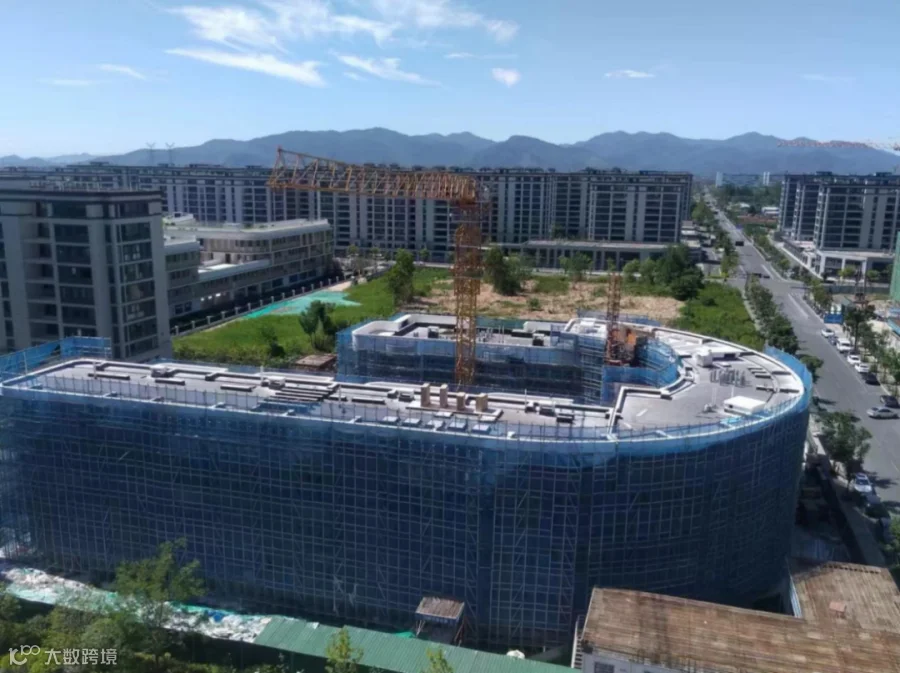

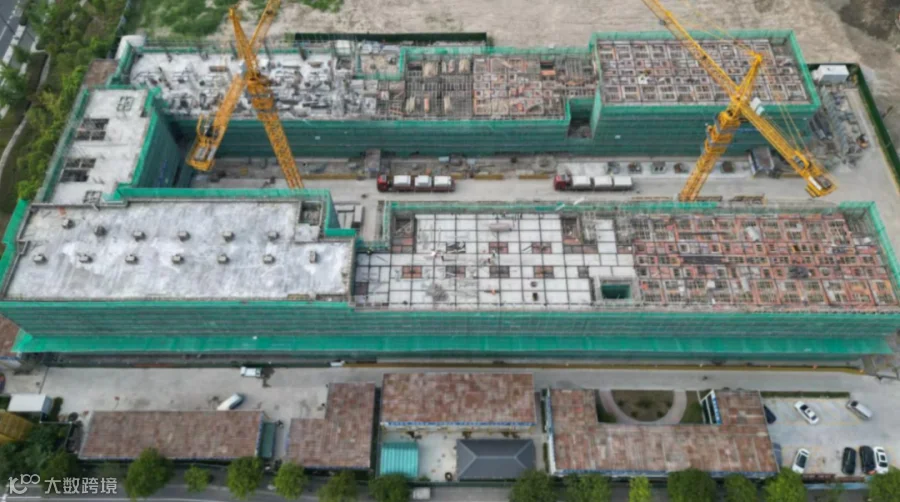

▲ 国科大一期项目现场

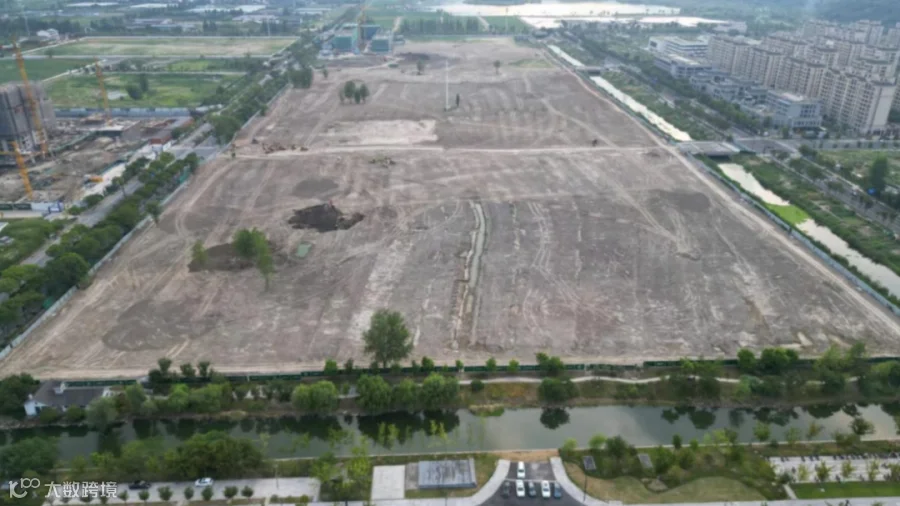

▲ 国科大二期项目现场

双浦单元XH23-R22-B38地块

15班幼儿园

双浦单元XH23-R22-B38地块15班幼儿园位于西湖区双浦镇云浦街,总建筑面积约10700平方米建设15班幼儿园,附设5个托班,目前处于精装修施工阶段,计划2024年年底完工。

▲ 双浦15班幼儿园项目现场

双浦单元XH23-R22-B14地块

12班幼儿园

双浦单元XH23-R22-B14地块12班幼儿园位于西湖区双浦镇云浦街,总建筑面积约9400平方米,建设12班幼儿园,附设4个托班。目前处于精装修施工阶段,计划2025年年初完工。

▲ 双浦12班幼儿园项目现场

双浦单元A33-B24(1)地块

36班中学

双浦单元A33-B24(1)地块36班中学位于西湖区双浦镇,东至G1-20(1)地块,南至规划规划夏家桥路,西至袁六路,北至G1-19地块。项目总建筑面积约68000平方米,目前已完成施工图设计工作,正在开展招标报建,计划2024年9月开工。

▲ 双浦中学效果图

之江度假区单元XH1711-A33-07地块

36班初中

之江度假区单元XH1711-A33-07地块36班初中(钱塘枫雅中学)位于西湖区之江度假区单元,东至八号支路,西至梧桐支路,南至梧桐路,北至桕树地街。项目总建筑面积约64000平方米,建设36班初中,目前已完成主体结顶,计划2026年年底完工。

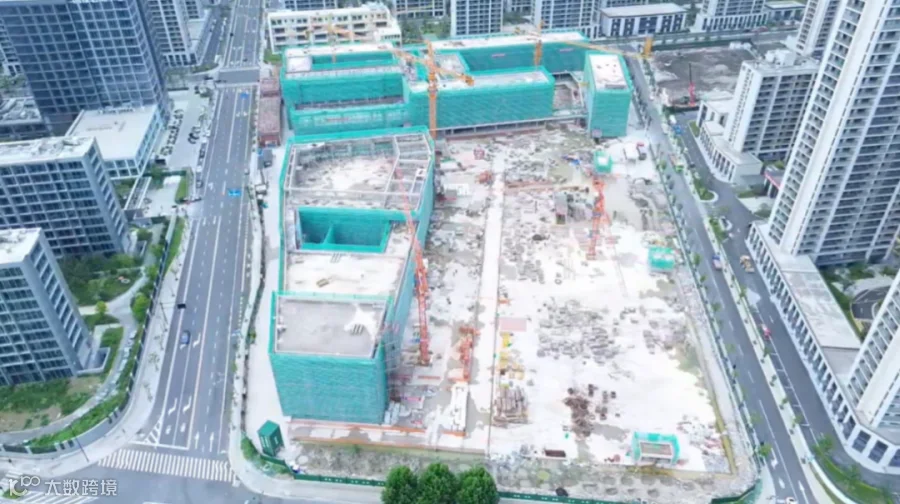

▲ 钱塘枫雅中学项目现场

之江度假区单元XH1710-18地块

54班九年一贯制学校

之江度假区单元XH1710-18地块54班九年一贯制学校位于西湖区之江度假区单元XH1710-A33-18地块,东至规划未来五路,南至三号支路,西至规划未来四路,北至规划二号支路,总用地面积约81700平方米,目前已发布招标公告,计划2024年9月开工。

▲ 之江度假区单元XH1710-18地块54班效果图

浮山单元XH2007-02地块

18班初中

浮山单元XH2007-02地块18班初中位于西湖区转塘街道,河山街与回龙沙路交叉口,建设18班中学。项目总建筑面积约40800平方米,目前主体工程完成结构验收,钢结构完成86%,粉刷施工完成10%,计划2025年上半年完工。

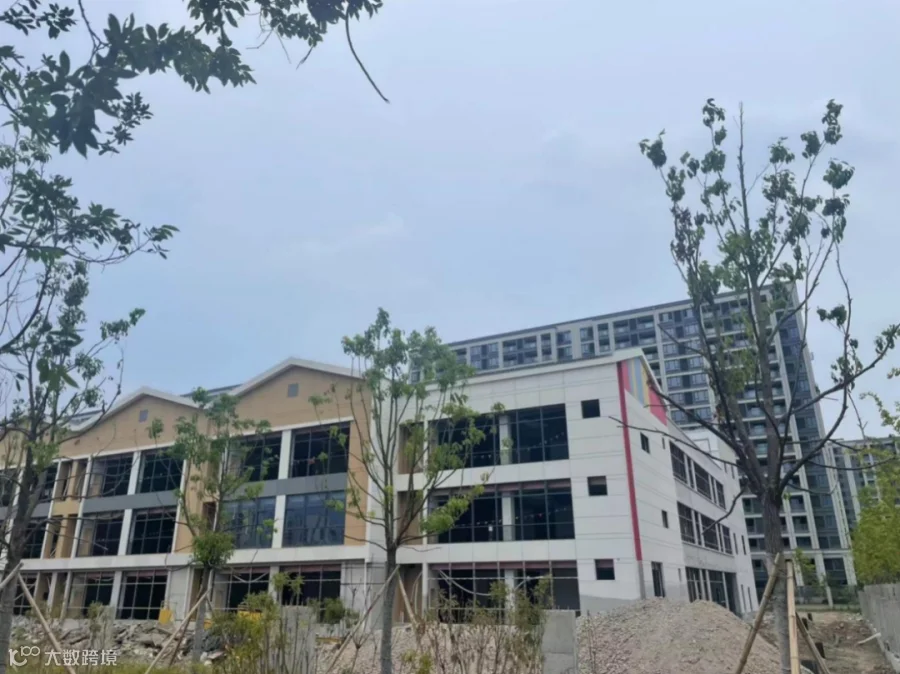

▲ 浮山单元XH2007-02地块18班初中项目现场

浮山单元XH2007-04地块

12班幼儿园

浮山单元XH2007-04地块12班幼儿园位于西湖区转塘街道,橫南路与四号浦路交叉口东南200米。项目总建筑面积约9300平方米,共建设12班幼儿园,附设4个托班,目前项目安装工程完成68%,室内装饰装修完成23%,计划2024年年底完工。

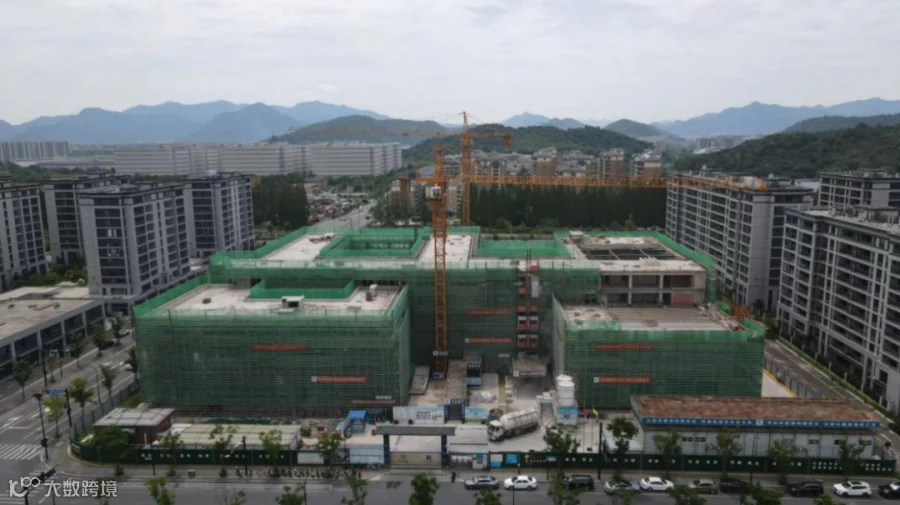

▲ 浮山单元XH2007-04地块12班幼儿园项目现场

来源|融城公司
