阳光普照大地,热情驱散严寒。

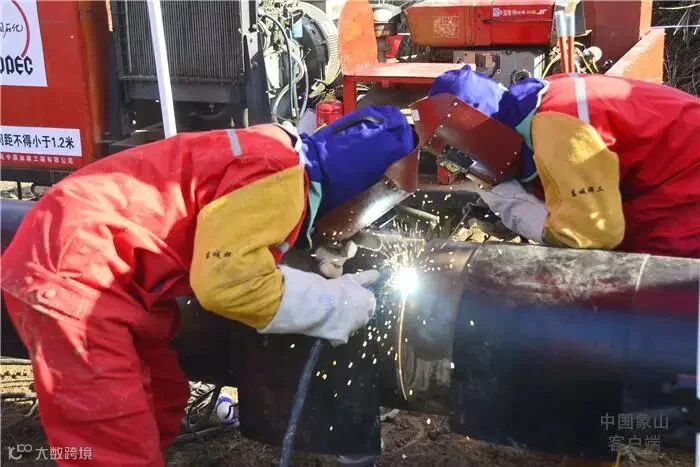

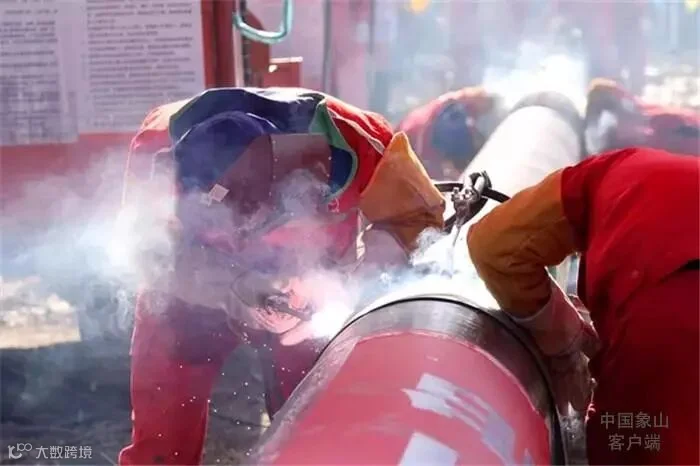

12月21日上午,宁海县大佳何天然气阀室站焊花闪闪,热闹非凡。

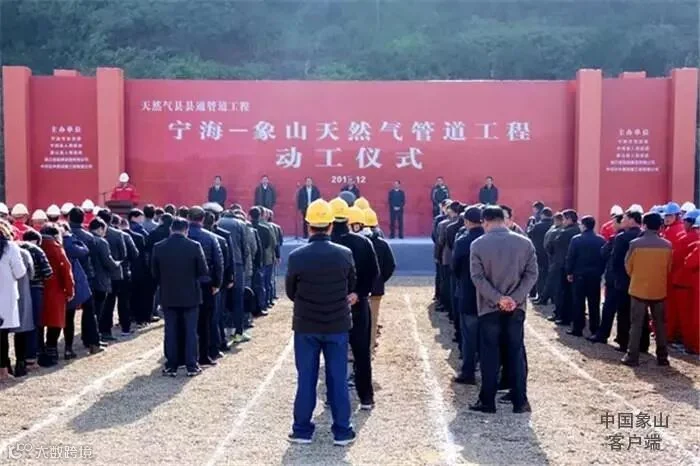

浙能集团、市发改委以及宁海、象山两地领导见证宁海至象山天然气管道工程开工,该工程将结束我县不通管道天然气的历史。

据了解,宁海至象山天然气管道工程,是省重点工程,起于甬台温天然气管道宁海县西店镇江瑶阀室,止于我县西周镇新建的象山末站。

管道全长约33公里,设计压力6.3兆帕,管径DN400毫米,设计年输气量1.34亿立方米。
管道需新建桥头胡和大佳何2座阀室、1座象山末站,扩建江瑶阀室。

该项目预算总投资2.68亿元,具体由浙能集团子公司省天然气开发有限公司和省电力建设有限公司实施,明年年底建成投运。

我县目前使用的天然气都是在零下160℃液化运输进来,再经气化后输送至居民和工业企业使用,成本较高。
天然气管道工程有利于完善全省天然气管网基础设施的同时,还能优化象山能源结构,促进节能减排,降低使用成本,提高象山人民对清洁、高效、安全的天然气利用水平。
