一封来自越南的感谢信

一封来自越南的感谢信 苏美达成套
2019-06-19
2

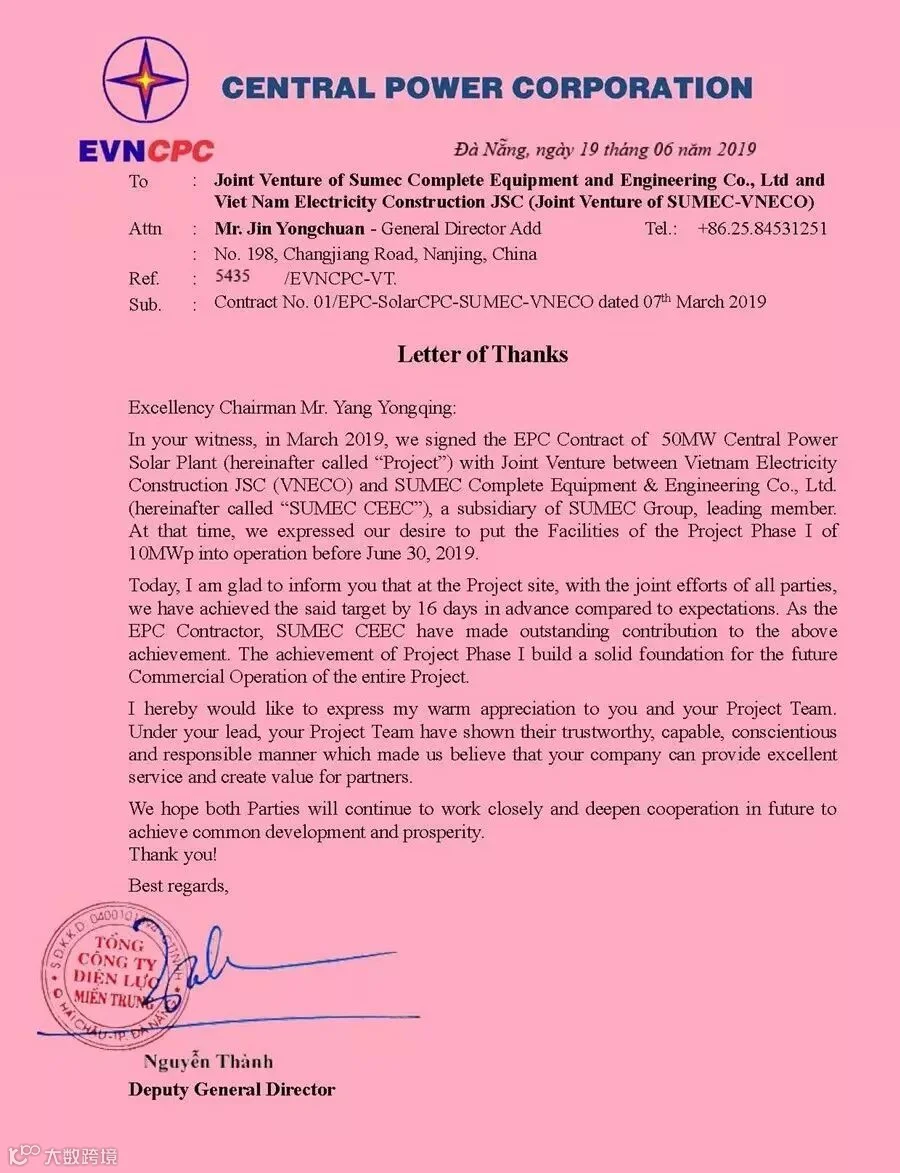

今天,我们收到了一封来自越南的感谢信,这封从越南金兰项目现场发来的感谢信,是越南中部电力CPC公司副总经理阮清先生写给苏美达股份党委书记、董事长杨永清先生的,他在信中写道:“今天我在项目现场欣喜的告知您,在各方共同努力下,我们提前16天实现了项目一期并网目标。苏美达成套作为EPC承包商,为此目标的提前实现做出了卓越的贡献。在此,向您及您的团队表示衷心的感谢!”

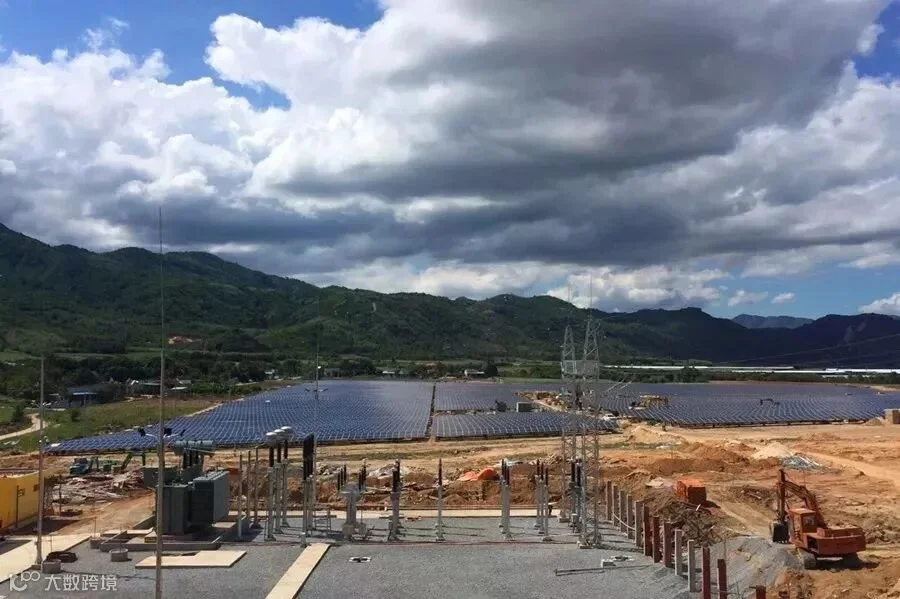

感谢信中所提到的项目,是由苏美达成套公司总承包的。苏美达成套公司越南项目部经过3个月的日夜奋战,项目一期工程于6月14日成功并网,正式进入商业运行。

金兰项目一期工程完工后,每天将为当地居民提供45MWh的电力,可以解决当地2万多户居民的用电需求,极大缓解了当地用电紧张的局面。


越南金兰项目纪实:

2019.03.13 项目签约

在集团党委书记、董事长杨永清先生的见证下,苏美达成套公司与越南CPC签署了金兰64MWp光伏电站EPC合同。作为越南国家电力的全资核心子公司,CPC负责越南中部地区电网的建设和运营,同时也肩负着实施越南国家清洁能源政策的重任。金兰项目是越南国家电力最早开工的项目,将为开展类似项目提供指导性经验,因此,业主希望项目组在6月30日前完成10兆瓦商业运行,并正式提出了奖励目标,这无疑是一个艰难的挑战。在集团领导大力的支持下,项目组决心全力以赴、毅然接受了这个挑战。


2019.03.20 启动项目执行工作

确定项目630目标后,项目组第一时间组织了会议讨论,编制项目执行进度计划,对设计、采购和施工解体推演,预判各个环节上可能出现的问题及解决方案,并逐项落实。设计方面,根据公司承建的第一个越南项目的经验,结合项目实际情况,集中研讨,优化方案,提高沟通审批效率;采购方面,组织完善整理采购明细,防止遗漏,专人负责物流,每天更新到货情况;施工方面,提前调配有光伏安装经验的足够人力,依据预制桩的生产能力安排桩基。


2019.05.20 打下第一根桩基

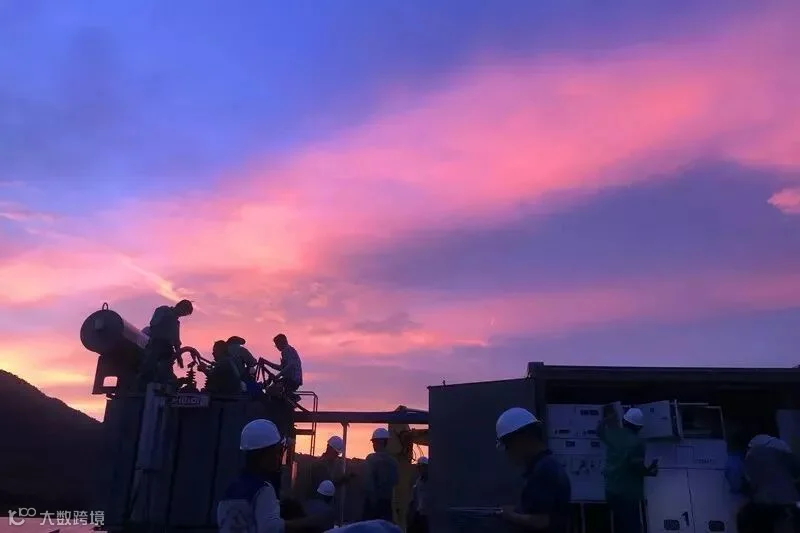

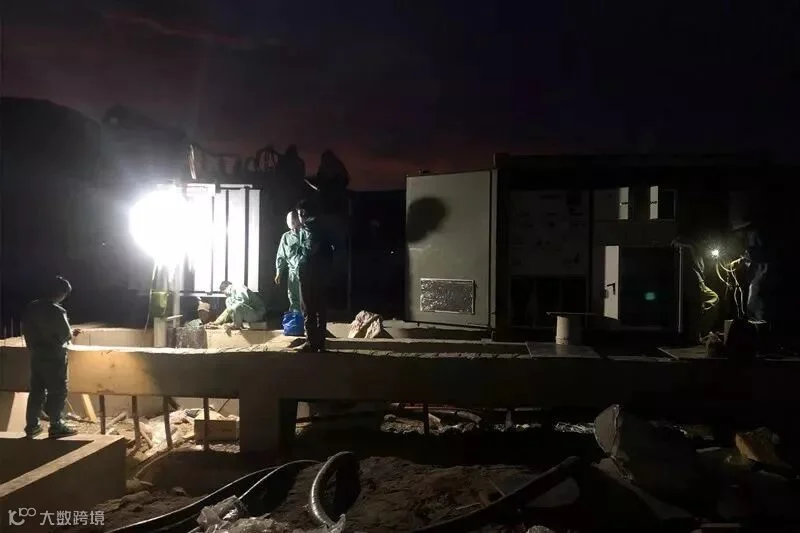

挑灯夜战不畏苦,只因信念胜万难,为了完成这看似“不可能完成的任务”,项目组不畏挑战,迎难而上,日夜奋战、分秒必争,紧盯项目进度,实行轮班作业,排除一切困难,决心打赢这场与时间赛跑的攻坚战。除了详细制定了每天的工作计划外,还组织研究,准备了各种应急预案。在不懈的努力下,5月20日打下第一根桩基。


2019.06.14 提前完成并网测试

现场团队珍惜每个日日夜夜,在确保安全和质量的同时,将工作任务清单细化至6-7级,科学合理的减少各类交叉作业,白天干活,晚上开会,精心推演,反复推敲,确保每个重要节点都有备用方案。功不唐捐,天道酬勤,项目组仅用了23天的时间,在6月12日完成了一期的全部安装工作,并于2019年6月14日完成了全部并网测试,正式进入商业运行,比原定计划的时间整整提前了16天!




未来,苏美达成套公司将继续发挥自身工程建设经验优势,积极参与越南及更多“一带一路”沿线国家的工程总承包业务,为更多国家及地区的清洁能源提供助力,不断推动全球经济与社会发展。
