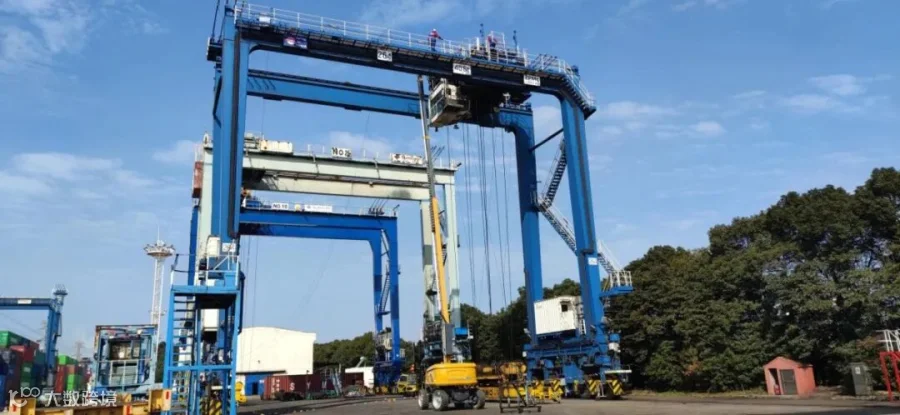

去年以来,公司以堆场龙门吊自动化改造为重点,着力探索传统集装箱码头堆场龙门吊智慧化建设的关键技术,分阶段推进堆场龙门吊设备自动化改造。编号261#-266#、270#共7台龙门吊自动化改造项目作为今年公司自动化重点项目之一,于去年12月开工,计划将于今年年底投产。

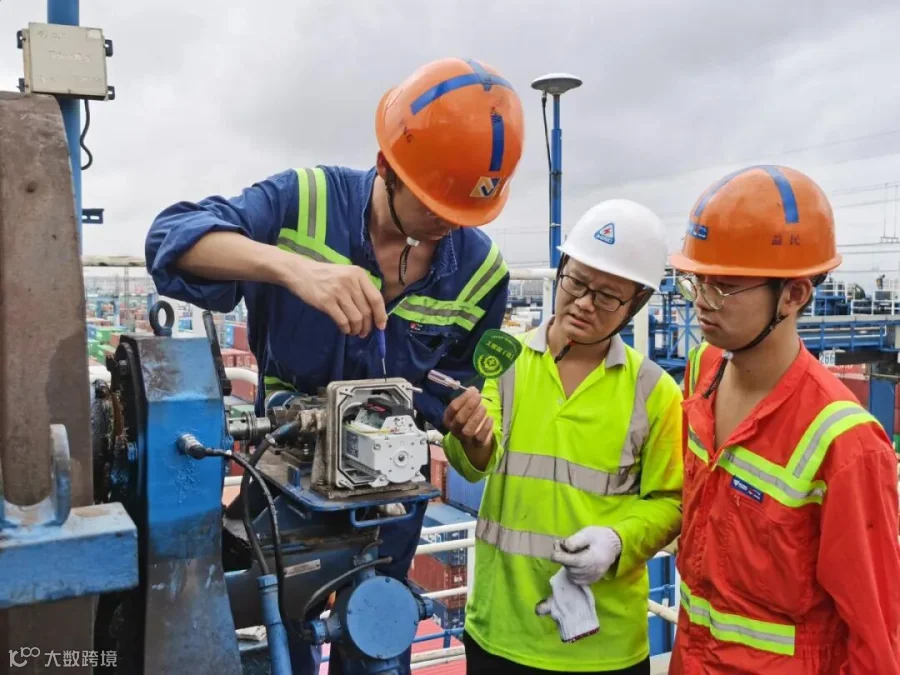

项目开工以来,为解决项目改造过程中存在的生产计划与施工计划的矛盾、现场实测和生产运行的矛盾、自动化运行和远控操作的矛盾等“三大矛盾”,工程部项目组遵循“边改造、边生产”的总方针,按照“施工、调试、投产”项目管理方法,在操作部生产组织配合、设备重大修理项目停机预管理、内部设备维修保养协调等共同努力下,项目小组成员控制好施工调试期,柔性适配公司实际生产作业,做到改造、生产“两不误”。

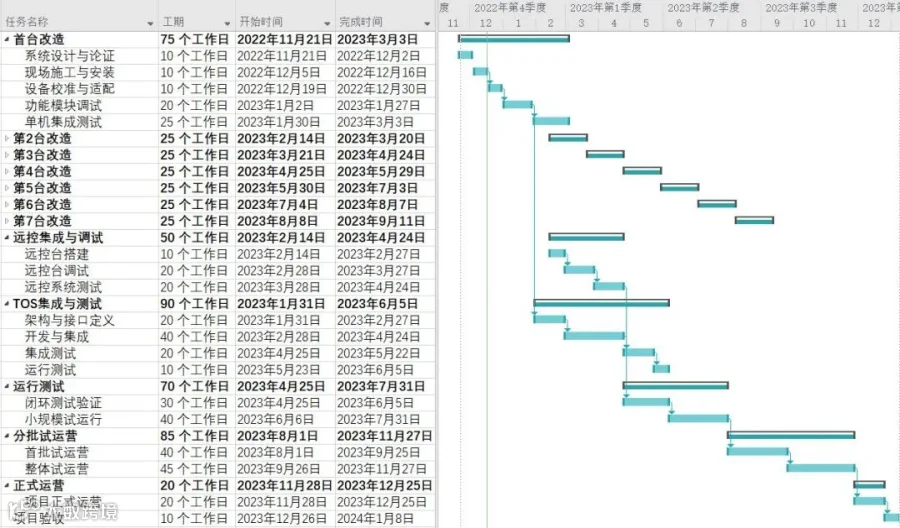

项目组与改造厂家建立日报机制,实时掌握项目安装、调试进度。在设备进入堆场调试前,提早4至5天报备计划,协调集卡等配合调试资源。待设备进入调试阶段,项目组安排下一台设备进场施工,实现项目推进“无缝衔接”,高效有序推进龙门吊自动化改造。
下一步,项目小组将不断总结项目现场管理经验,通过有效的机制建设,加快推进其它批次龙门吊自动化改造,持续为公司数智化建设贡献力量。
