随着集装箱码头高质量建设推进的白热化,处于绿色港口建设核心的采购行政组深感压力与动力的并存,高质量绿色码头建设势在必行。为此,2021年支部选题“四星级绿色码头申报攻关”。
-
首先打好岸线岸电全覆盖的基础,完成NBCT、涌和公司,通达的码头高低压岸电全覆盖;
-
推进风光互补灯的安装及使用; -
污水处理能力:完成四套污水处理设施的提标改造,其次在此基础上推进污水处理设施的智慧化改造,确保处理设施远控与自动化达到标志性实操成效; -
推进再生水源的合理利用; -

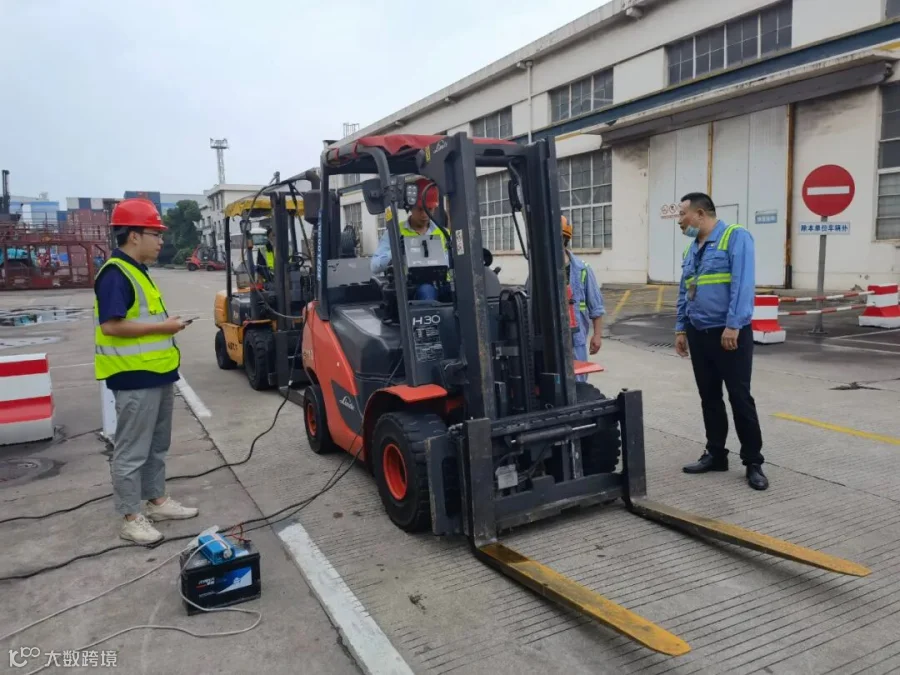

对非道路移动机械进行尾气排放检测:不符合标准的立即进行整改; -
进行能源、环境两项管理体系认证工作,并取得证书; -
完成四星级绿色码头的申报攻关并争取取得证书。
组员张谐峰、刘志涛、李柏华、虞海波、陈建航、李浩旭、芦日挺、刘津杙、常津、金洪建和张芳芳
攻关进行时
第一阶段(1-4月):绿色码头建设项目全面启动阶段,包括绿色码头标准调研、项目立项启动、具体任务分解落实;同步启动能源、环境管理体系的认证前期工作;
第二阶段(5-7月):开展能源、环境管理体系认证工作的现场核查工作;同步进行四星级绿色码头申报自评材料的收集;完成前方食堂污水处理设施的智慧化调试工作;启动风光互补灯、中水回用等绿色环保项目;
第三阶段(7-9月):正式提交四星级绿色码头的自评材料;拟邀请中港协部分专家进行现场预点评;完成不符合项目的整改;
第四阶段(9-10月):中港协派出专家组对自评报告的材料进行核查及开展现场调研。
至5月底,攻关项目按计划顺利推进中,详细进度如下:
A
高低压岸电全覆盖建设
B
能源、环保管理体系认证
C
污水处理设施智慧化升级

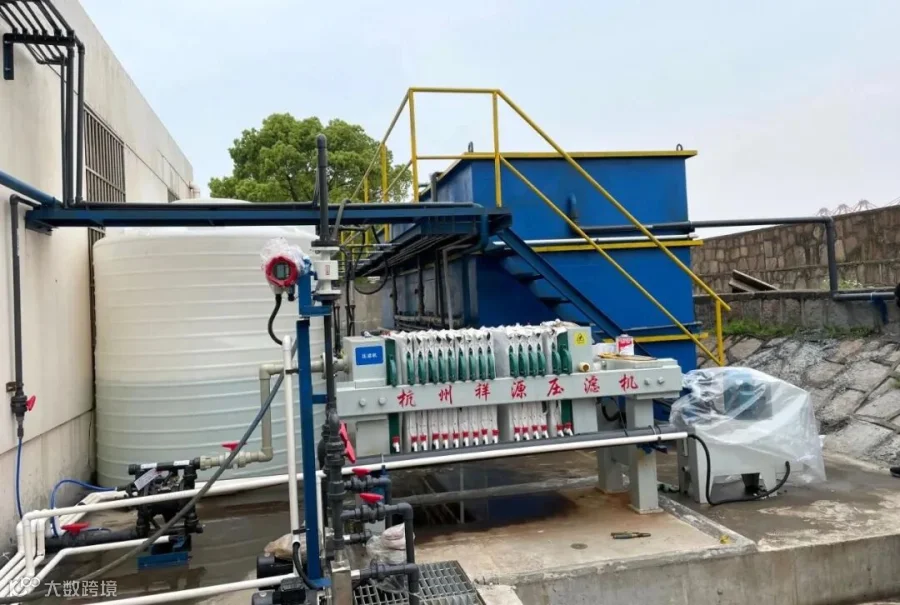

前方食堂污水处理设施上级改造于年初立项,2月底正式开工,3月底完成全部硬件安装,4月第完成本地调试并投用,目前正处于远程智慧化调试阶段;后续将完善管道的保温、药桶的遮光等防护措施。
