合力追梦 | 通用泊位项目怎么样了?

合力追梦 | 通用泊位项目怎么样了? 北极星安全岛
2019-10-14
3
导读:通用泊位项目进度有图有真相!
今年6月20日
公司通用泊位改造工程打下了
第1根直径为1.2米的大管
标志着该工程水工部分正式开工
如今三个月过去了
通用泊位项目怎么样了呢?
诸位请看!

通用泊位项目总体进度
截止9月底

堆场方面

201堆场目前已投入使用;101、102堆场完成总工程量的92%左右,202、203堆场完成约73%左右。

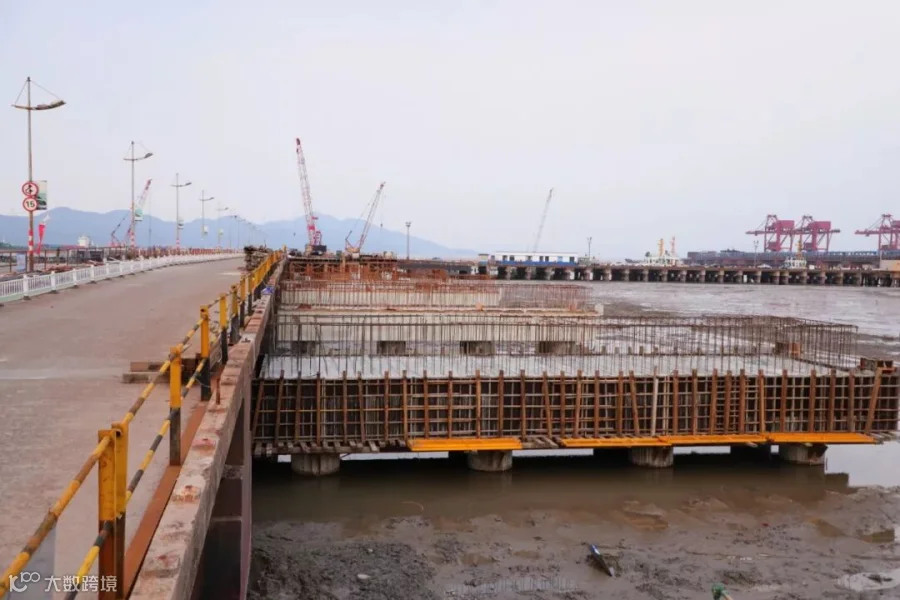

引桥方面

引桥完成约46%,其中灌注桩完成103根,完成总量的91%,大管桩、警示桩全部完成;下横梁完成6根,完成总量的33%。

码头方面

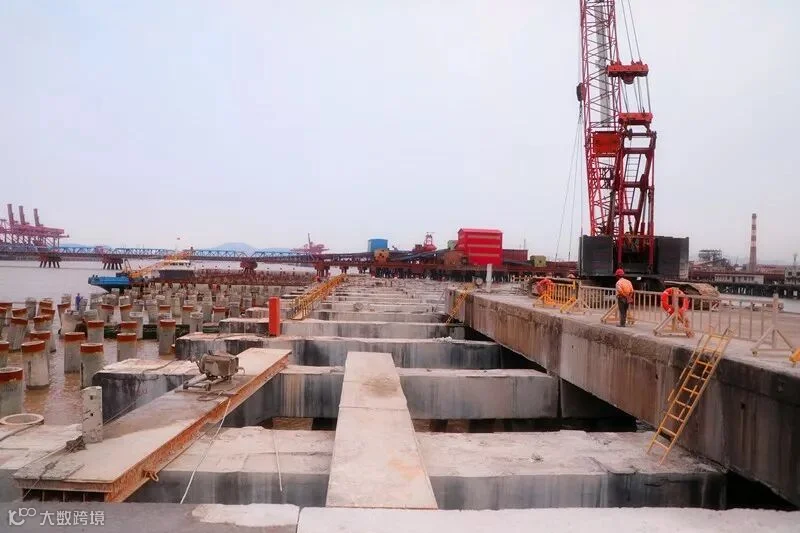

码头改造部分完成约30%,其中灌注桩、大管桩已完成;下横梁完成3根,完成总量的6%;老码头面层拆除17跨,完成总量的35%,二线码头拆除2跨,累计完成100%;

(码头东侧)

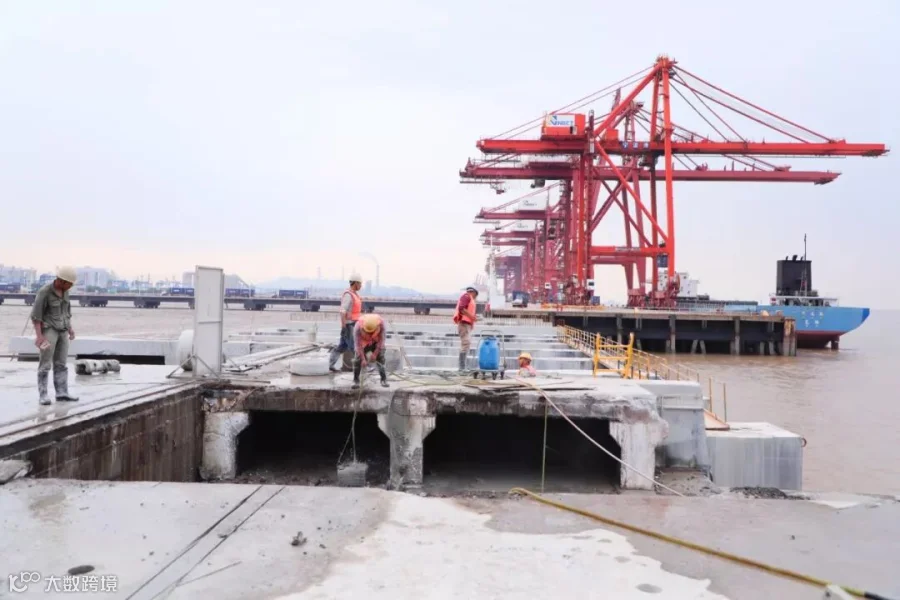

码头新建部分完成约31%,其中警示桩全部完成,大管桩完成233根,完成总量的46%;下横梁完成2根,完成总量4%。

(码头西侧)

简单介绍了下项目进展,差不多就这些啦~那么远在上海长兴岛、为公司383码头配备的桥吊设备进度怎么样了?听听在监造的钟超怎么说。(回顾一下合力追梦| 一个人监造在长兴

前方记者钟超383项目3台桥吊监造现场报道

很荣幸能够成为此桥吊项目监造中的一员,这次桥吊的监造工作对于我来说是一次难得的机会,现场的学习可以很好地锻炼自己,相信对自己今后的工作也会有很大的帮助。能够亲眼看着桥吊从一块块钢板拼接成一台“巨无霸”,瞬间感到很自豪,更是肩上的责任之所在。

383码头3台桥吊项目早在2018年12月就已经启动,今年7月份公司派出桥吊技术员赶赴上海振华长兴基地进行监造。

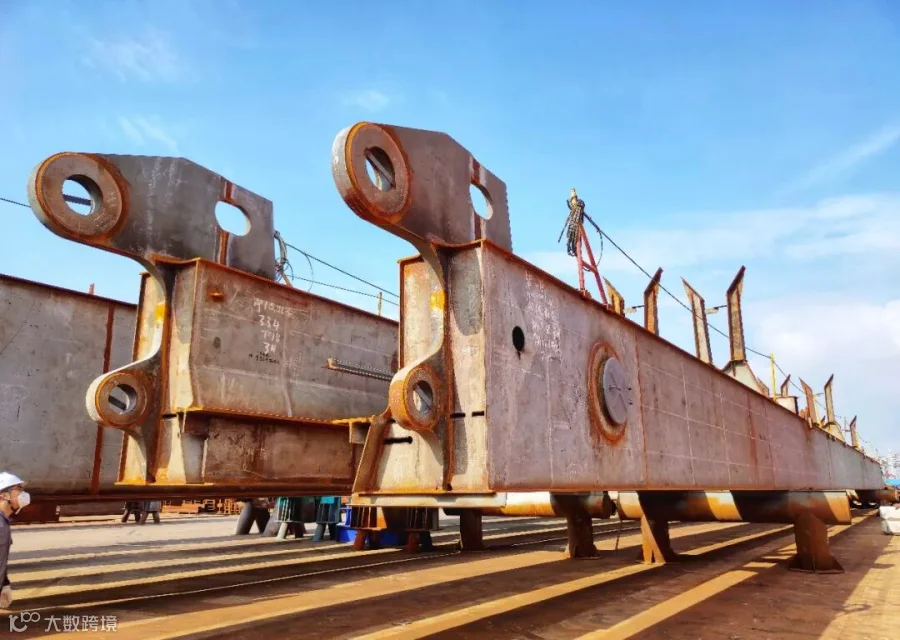

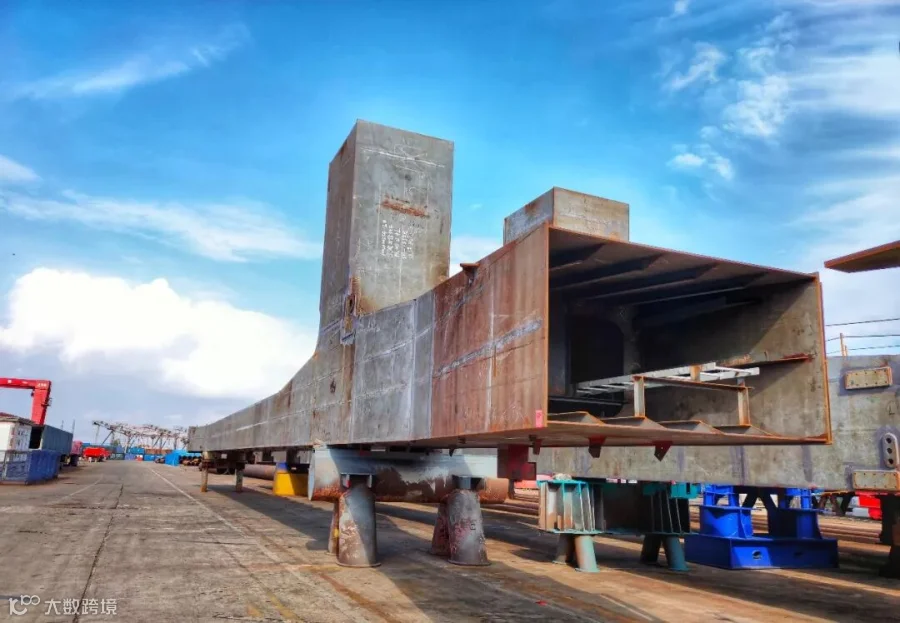

目前,1#和3#机前后大梁完成四面焊接。3台桥吊门框联系梁、海陆测下横梁、海测立柱以及后大梁联系梁结构均已完工,其他部件有的已完工,有的正按项目计划进行着。

3台桥吊起升、俯仰和小车卷筒已完成静平衡报验工作,起升、俯仰及托架小车缠绕结构件已完工待装配,起升俯仰机构结构件已冲砂油漆入基地仓库。总的来说整个项目都在按计划有序地进行。

目前情况来看,预计3台桥吊会在通用泊位项目水工完工后抵港调试。
