3月30日,从公司工程管理部和计划财务部获悉,截至3月底,延安煤油气资源综合利用项目一季度完成投资12.97亿元,累计完成投资146.1亿元。项目建设顺利实现首季“开门红”。

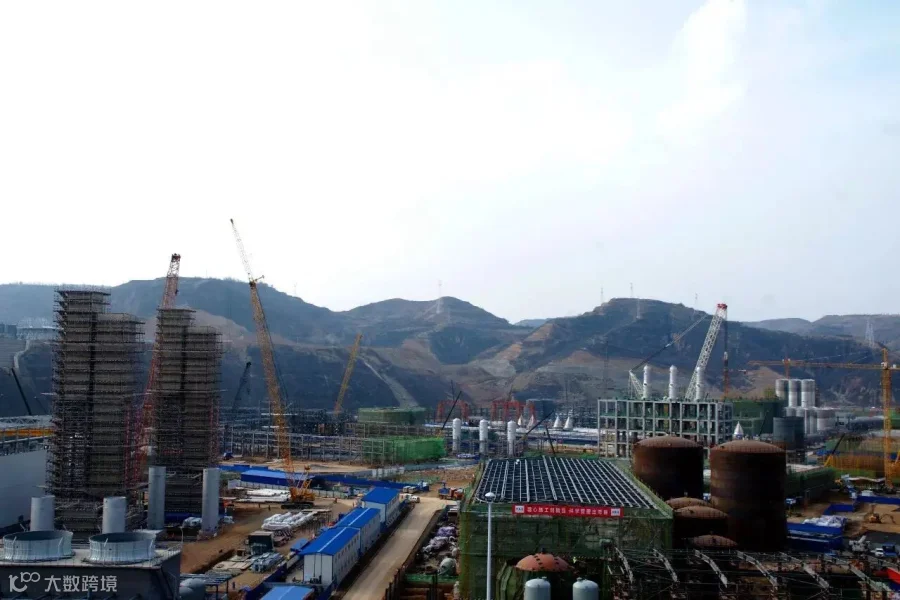

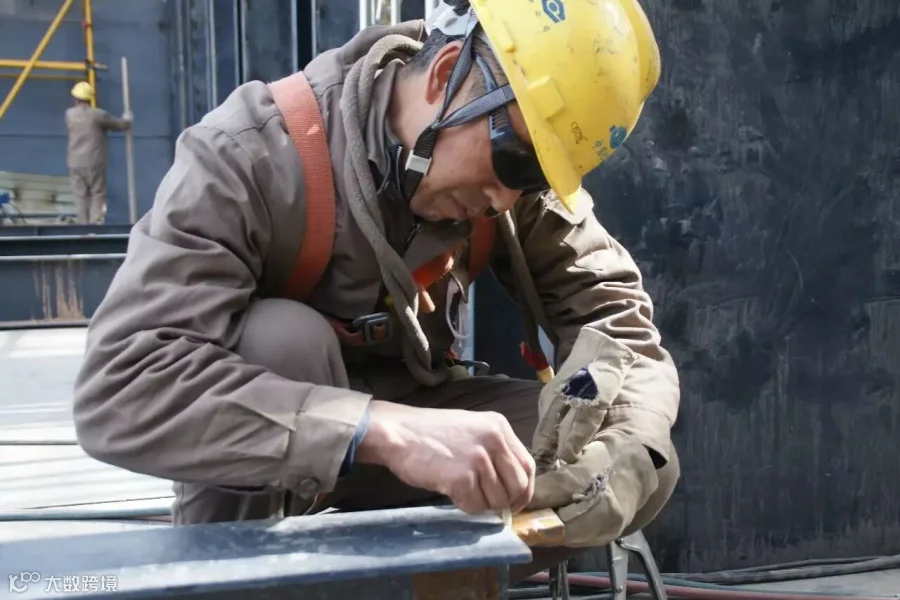

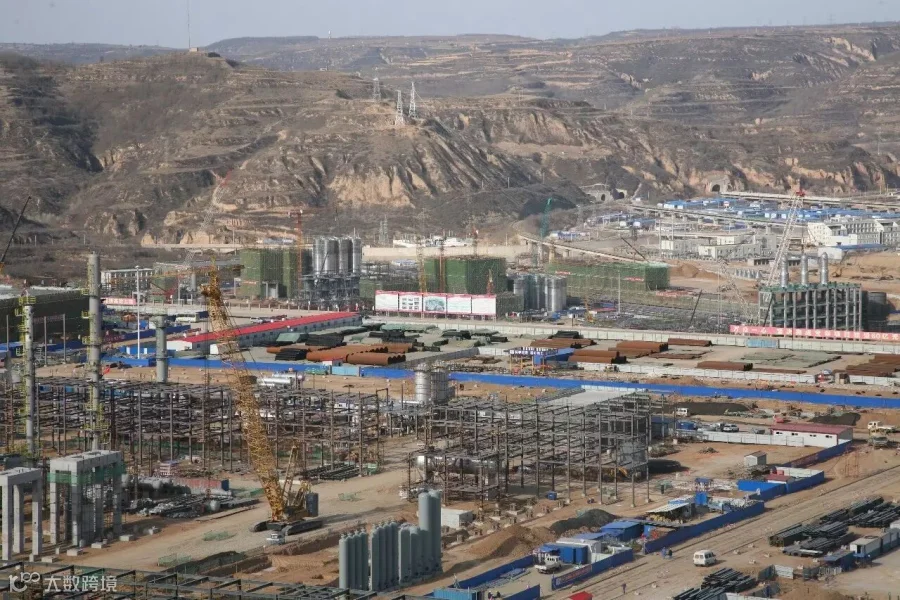

闻鸡起舞谋新篇、撸起袖子加油干。开局重在开头,春节一收假,项目全体参建人员以时不我待、快马扬鞭的精神状态,以项目建设为载体,以管理提升促落实,坚持开展“百日劳动竞赛”和“百日安全无事故”活动,迅速掀起新一轮建设高潮。

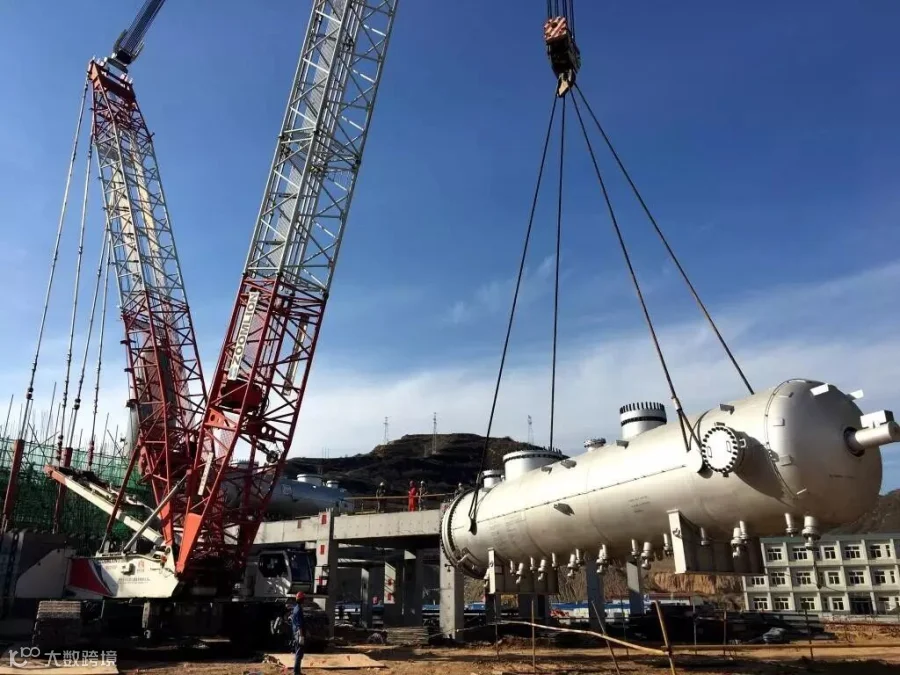

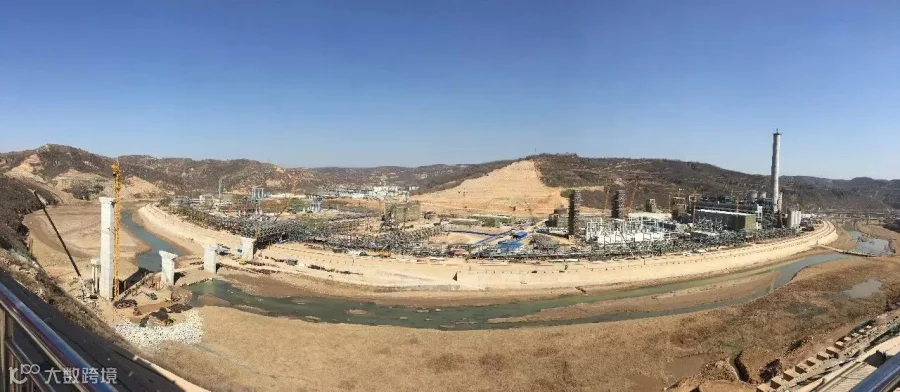

1月9日,聚丙烯装置首台掺混料仓、气化装置3#气化炉一次吊装成功,拉来了项目建设由土建转入设备安装的序幕;1月13日,全球产能最大的聚乙烯装置首台反应器坐落于承台;2月20日,全球首套ACO装置急冷水分离罐到达指定位置;2月23日,项目的“卡脖子”工程跨洛河管廊大桥梁架正式开始顶推作业;3月6日,聚丙烯装置两台反应器比计划提前25天完成吊装;3月15日,三台气化炉全部安装就位;3月25日,ACO装置两台脱丙烷塔矗立在指定位置,以及各类工艺配管作业正加紧施工等等一系列重大节点都按计划或提前完成。


2017年是设备安装施工年,也是项目建设的攻坚年、冲刺年、大干年。公司将围绕“公用工程、辅助设施完成全部施工和90%以上的调试任务;工艺装置除乙丙橡胶外,其余全部具备中间交接条件;厂外110kV输电线路、边坡治理施工全部完成,灰渣场具备接收弃渣条件,铁路专用线路基、站场建筑物施工完成,线路轨道铺设完成80%”总体进度目标,强化安全文明施工,强化质量管理,强化计划执行,强化参建单位管理,强化生产准备、装置试车试运行以及强化企业发展基础、做好公司管理建设等六大核心任务,坚定全面加快项目建设的信心不变,坚定年底中交的目标不变,继续发扬埋头苦干、开拓创新的精神,与40余个参建单位精诚协作、奋力攻坚,确保年底项目安全、高质量建成中交。
(李晓军 石成成)
