导读:4月13日22时56分,随着电仪中心完成1239现州Ⅰ线检修转运行的操作,延安能化公司由单回路供电恢复为双回

4月13日22时56分,随着电仪中心完成1239现州Ⅰ线检修转运行的操作,延安能化公司由单回路供电恢复为双回路,标志着公司圆满完成750千伏输电线路送出工程跨越“特护”任务。

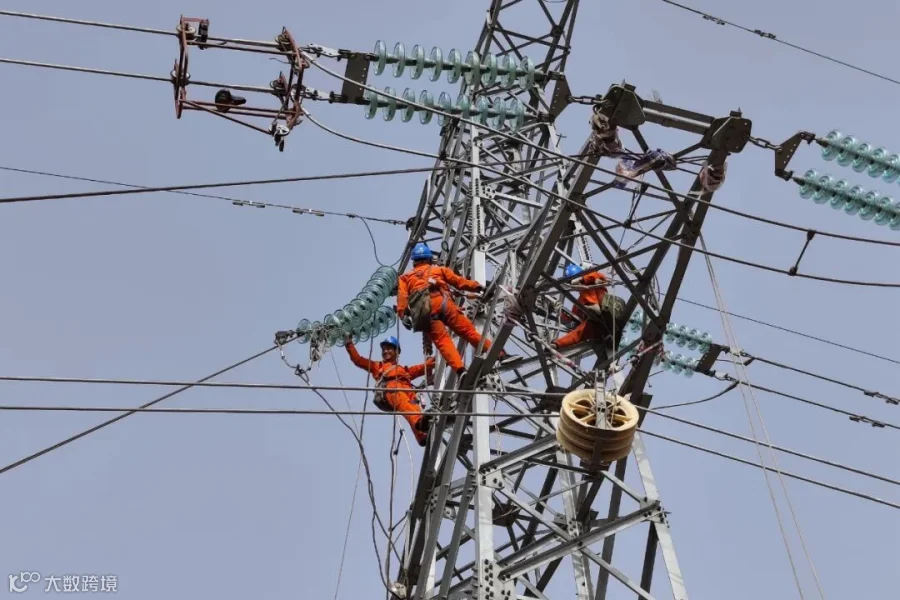

延长石油富县电厂750千伏送出工程是国家“西电东送”“北电南供”能源大通道的重要组成部分,其中难点在于能否安全跨越延安能化公司专用输电线路现州Ⅰ、II线。

为保障跨越施工期间各生产装置安全平稳运行和保电万无一失,公司高度重视、周密部署,成立了由公司主要领导为组长的专项工作组,严格把关实施方案,多次现场勘查,深入讨论研究过渡电缆的选择和转接处采用的施工形式,将最初设计的400平方毫米截面积过渡电缆改为1200平方毫米截面积电缆,保障了过渡电缆的可靠性。

与此同时,公司制定了晃电、停电、人员误操作及设备故障等不同突发状况下的应对方案,并组织全体电气专业人员反复学习和演练,确保跨越施工期间职工熟练掌握应急处置方法;组织仪表工程师对全厂DCS、SIS、GDS等控制系统后台程序文件重要数据一一进行备份,电气工程师对全厂应急柴油发电机及UPS电池等应急电源进行专项检查和保养,为顺利完成跨越施工保电任务奠定了坚实基础。

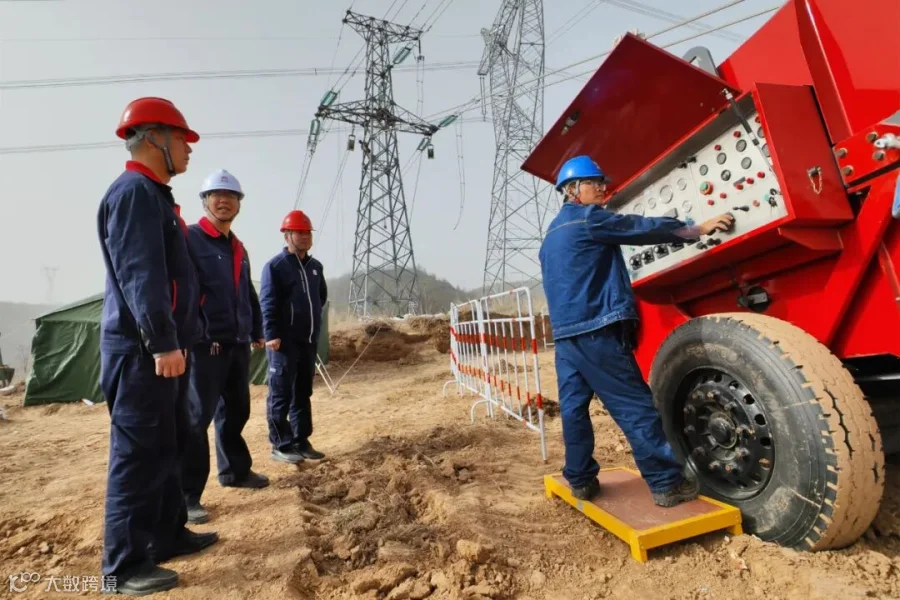

在线路跨越施工期间,电气专业人员24小时待命,同时做好与富县电厂和省、市供电单位的沟通,及时通知公司各生产单位做好应急工作,并安排专人每日对临时过渡电缆及其余线路分段进行特护,对相关变电设备进行特巡,确保公司电网安全稳定运行。

“此次750千伏线路跨越施工期间,也得到了省、市供电单位和集团公司的大力支持,参建单位辛勤付出,大家齐心协力,克服了大风及降雨带来的不利因素,比原计划提前3天完成跨越工程。”电仪中心经理高宏雄说。

据悉,在跨越施工期间,电仪中心共发出线路工作票13张,布置安全措施和工作许可13次,制定操作票48张,操作110千伏GIS开关285次,安全顺利完成全厂110千伏供电电源的切换和线路夜间停工时的热备用工作。


作者丨张彬 周杰

编辑丨李琦

责编丨张保魁

审核丨任巍巍

【声明】内容源于网络
0
0
延能化
发布延能化新闻信息,宣传企业文化,让大家第一时间了解公司动态,关注延能化发展动态!
内容 3398
粉丝 0
延能化 发布延能化新闻信息,宣传企业文化,让大家第一时间了解公司动态,关注延能化发展动态!
总阅读3.5k
粉丝0
内容3.4k
