S1线、龙丽温高速、绕北二期……温州17个交通项目进度最新情况

S1线、龙丽温高速、绕北二期……温州17个交通项目进度最新情况 好地讯
2018-04-13
2
导读:2018年一季度,温州完成交通投资额61.2亿元,同比增长15%,实现良好开局。保质量、抓进度,一批批在建交

2018年一季度,温州完成交通投资额61.2亿元,同比增长15%,实现良好开局。保质量、抓进度,一批批在建交通项目正着力构建出温州“外快内畅”交通网络,有力改善出行条件。从各大交通领域来看,今年一季度,温州高速公路完成投资32.3亿元、普通国省道等公路完成投资12.7亿元、铁路完成投资15.7亿元、水运完成投资0.2亿元物流站场完成投资0.3亿元

铁路项目

市域铁路S1线工程

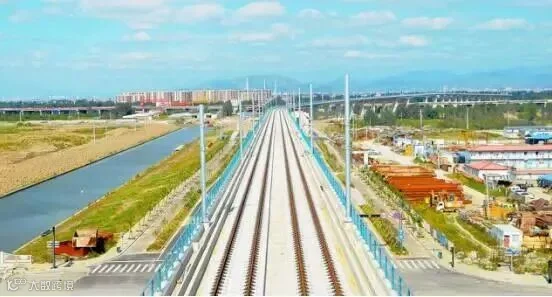

市域铁路S1线轨道Ⅲ标

目前,该项目土建工程已完成,铺轨工程完成86%,外墙砌筑完成89%,龙骨安装完成72%,装饰面板安装完成30%,S1线封闭式声屏障已完成,半封闭式声屏障完成78.5%,直立式声屏障完成49%。计划今年9月工程整体完工。

乐清湾港区铁路支线工程

乐清湾港区铁路支线示意图

目前,该项目建设完成桥梁87.1%,隧道91.4%,路基土石方72.4%。控制性工程瓯江特大桥完成桩基181根;楠溪江特大桥完成桩基248根,承台28个,墩柱26个;乐成隧道完成89.78%;红岩隧道开挖已贯通,累计完成99.11%;乐清湾港区站场填筑已全部完成。计划今年年底基本建成。

高速项目

温州绕城高速公路北线二期工程

温州绕城高速公路北线二期工程-七里港互通效果图

目前,该项目路基工程基本完成,累计完成桥梁工程82.5%,隧道工程87.1%; 路面工程已签施工合同,其他后续附属工程均已完成开评标。计划2019年完工。

甬台温高速公路复线南塘至黄华段工程

甬台温高速公路复线温州南塘至黄华段工程二标

目前,该项目桥梁工程下部结构、梁板预制已基本完成,全线隧道均已贯通。累计完成路基87.3%、桥梁99.0%、隧道工程95.6%、路面工程8%,交安、机电、房建、绿化等后续附属工程招投标工作已完成。计划今年年底完工。

甬台温高速公路复线温州灵昆至阁巷段工程

目前,该项目完成总体64.7%,其中,完成路基82.5%、桥梁78.9%。计划2020年完工。

甬台温高速公路复线温州瑞安至苍南段工程

目前,该项目完成总体51.4%,其中,完成路基66.5%、桥梁62.5%、隧道53.0%。计划2020年完工。

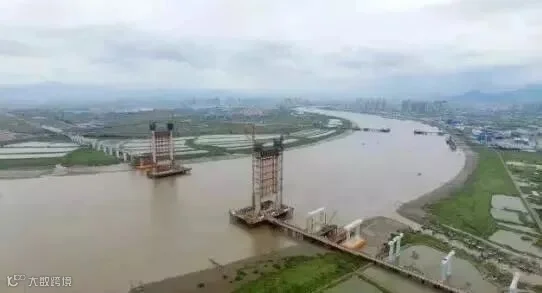

温州瓯江北口大桥工程

瓯江北口大桥效果图

目前,该项目已完成桥梁19.1%,其中,完成中塔第12节钢沉井接高,完成全部沉井井孔盖板,现进行沉井井孔吸泥,完成北塔桩基100%、北引桥桩基40.3%、南塔桩基98%、南引桥桩基29.4%。计划2021年完工。

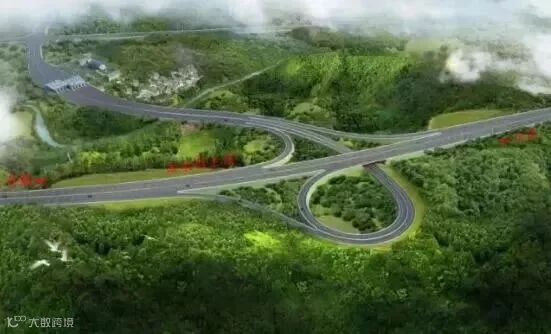

龙丽温高速公路文成至瑞安段工程

龙丽温高速公路文成至瑞安段工程效果图

目前,该项目完成总体37.56%,其中,完成路基52.3%,桥涵55.9%,隧道61.1%。计划2019年完工。

浙江省文成至泰顺(浙闽界)公路工程

浙江省文成至泰顺(浙闽界)公路工程效果图

目前,该项目已全面开工,完成总体7.86%,其中,完成路基1.9%、桥涵0.6%、隧道0.4%。计划2020年完工。

普通国省道

104国道温州西过境永嘉张堡至瓯海桐岭段改建工程(鹿城段)

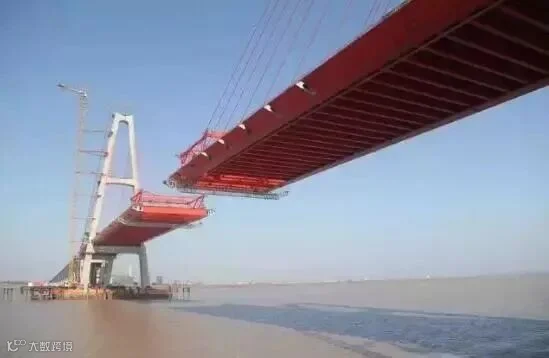

104国道温州西过境公路鹿城段控制性工程瓯江特大桥

目前,该项目已完成路基15.18%、桥梁57.3%、隧道0.31%,其中,104国道瓯江特大桥主体工程已全面完工。计划2020年完工。

104国道温州西过境瓯海桐岭至瑞安仙降段改建工程(瑞安段)

104国道温州西过境瓯海桐岭至瑞安仙降段改建工程-飞云江六桥效果图夜景

目前,该项目完成总体89%,其中,完成路基100%、桥梁94%、隧道100%。计划今年年底完工。

G228乐清湾港区疏港公路南塘至乐成段建设工程

目前,该项目完成总体86.4%,其中,完成路基95.2%,路面78%,桥梁83.3%,隧道95%。计划2020年完工。

228国道龙湾海滨段(温州市瓯江南口大桥南接线工程)

228国道龙湾海滨段高架

目前,该项目完成总体75.5%,其中,完成路基97.1%、桥梁73%、路面15.5%。计划今年年底完工。

水运项目

洞头区鹿西岛综合交通码头工程

洞头区鹿西岛综合交通码头工程效果图

目前,该项目已开展驳岸施工。计划2019年完工。

瑞安市华东散装水泥公司物流中心码头

瑞安华东散装水泥公司物流中心码头现场图

目前,该项目码头平台、罐区平台和1#桥、2#桥、3#桥已完成,4#桥完成95%。计划今年年底完工。

站场项目

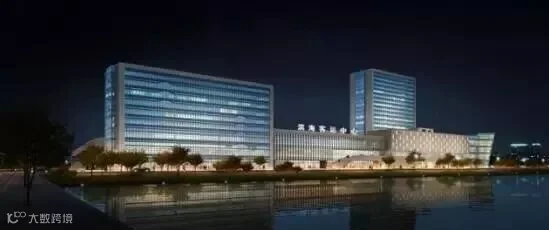

温州滨海交通枢纽中心

温州滨海交通枢纽中心效果图

目前,该项目工程主体部分基本完成,室外市政及园林塘渣与土方完成25%,配电室电缆进场开始安装,已开展智能化及空调招标采购工作。计划今年年底完工。

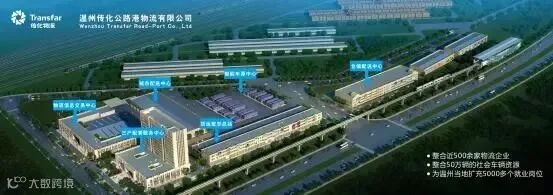

温州传化公路港项目

温州传化公路港项目效果图

目前,该项目仓储中心已组织验收,配套中心(旅馆)整体工程完成90%,信息中心整体工程已完成95%,货运班车总站整体工程完成95%,市配送中心整体工程完成95%,智能车源中心整体工程完成95%。计划2019年完工。

来源:温州发布
