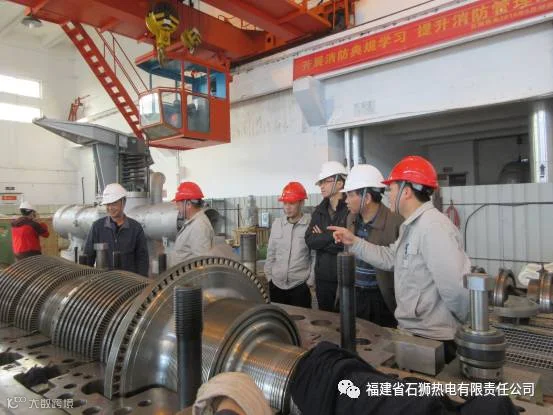

2017年3月23日-24日,公司完成三号机组技术改造工程汽轮机安装调整,通过福建省电力建设工程质量监督中心站对汽机扣盖前质量监督检查,为3号22MW机组顺利投产创造条件。
检查中,专家组听取了各参建单位的工作汇报,针对汽机技术资料、现场实际测量值、安全文明施工、金属监督记录进行了仔细检查和分析。经过检查,检查组一致认为石狮热电公司三号机组技术改造工程汽机扣盖前质量监督检查结果符合汽机扣盖质监大纲的相关要求,工程质量处于受控状态,同意进行扣盖工作。
2016年9月3日三号机组技术改造工程全面开工至今,在施工单位、监理单位、调试单位等参建单位的努力和积极配合下,现场工程进展有条不紊。2017年2月1日汽机基础交安,3月10日下半外缸就位,3月18日完成通流间隙测量、调整,3月21日全实缸试扣成功,经施工单位三级自检、监理单位初步验收、建设单位组织验收并完成整改反馈。本次汽轮机扣盖范围内共有8个分项、25个检验批项目,经验收合格率100%,质量评定为合格。
