停电一两天,估计大家可以接受,如果停电一周呢?福州佳盛广场是一幢28层的写字楼,从上周四开始就一直停电,因为停电,许多公司的员工只好被迫放假了,这究竟怎么回事呢?
陈先生的公司在福州佳盛广场的24层
因为停电
从事医疗器械的公司业务都无法开展


陈先生:
我们这两台电脑是连着开票机,医院的耗材要送去,要等这边票开完和出库单开完,才能送到医院去,但是已经一个星期了,从上周计划出来到现在,我们货还没有送进去,医院已经质疑我们三回了,为什么我们这批货这么慢,医院手术过程中要用。
据了解,佳盛广场写字楼是是从上周四中午开始停电的,和陈先生一样,因为停电,所有在这里办公的公司都遇到了同样的问题。



在采访中,记者了解到,因为无法安排公司员工展开工作,许多公司只能安排员工暂时休假或者到外面办公。

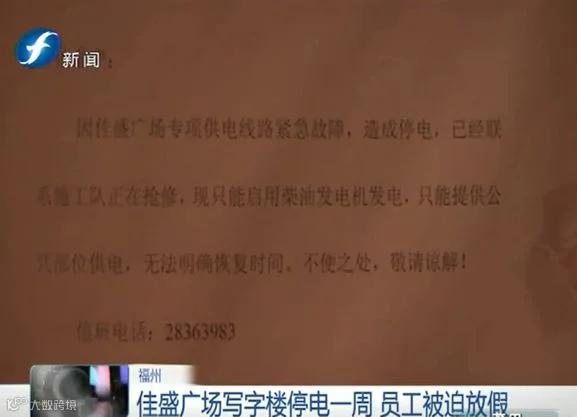

目前,佳盛广场写字楼只有电梯等公共部分靠发电机发电维持正常。在电梯口,记者也见到了物业张贴的一张告示,由于线路故障,造成了停电,目前正在抢修中,但是无法明确恢复时间。为了保证工作的正常运转,写字楼里的一些公司只好也用上了发电机。


写字楼的这些办公人员告诉记者
类似的停电,去年就已经发生过两次
这次是最长的
他们电话咨询了电业部门
得到的消息让他们大吃一惊

业主代表 林女士:
我们问过电网,电网完全没有这里停电的消息,电网上面也查询不到。
业主代表 陈先生:
我们跟物业交涉过好几回了,包括电网那边我们也打过电话了,问他为什么到目前为止电网还没有人来维修,电力公司说这条线路不是属于他们的。
那么,佳盛广场什么时候能够通电?
是不是像业主代表们所说的
这幢楼的电缆没有并入国家电网呢?
记者找到了物业
福州兴鸿业物业公司 黄艺 副总经理:
到目前为止, 这条电缆还属于开发商,还没有被电业部门接收,开发商是想并入电网,还是电网愿不愿意接收,这是他们协商的事情,我们能做就是尽量去协调 去处理这个事情,目前开发商是愿意先改造。

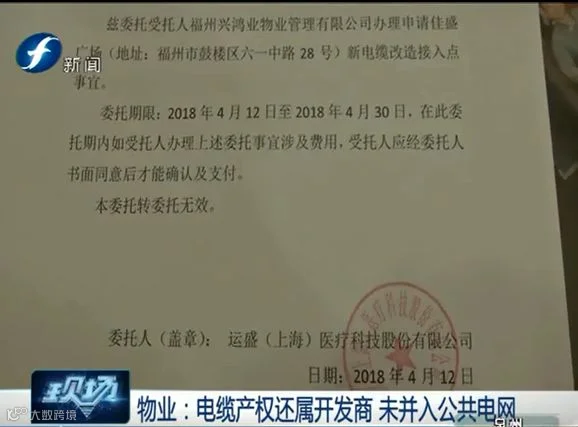

黄经理介绍,包括佳盛广场和凤翔大第在内的三幢楼,当初由上海运盛医疗科技股份有限公司开发,其中佳盛广场是写字楼,凤翔大第两幢作为住宅。2017年因为两次停电,开发商、社区街道等部门就曾经协商过一户一表改造,最终因为费用比较高而搁浅。这次停电后,开发商委托物业公司向电业部门申请新电缆接入的相关事宜。

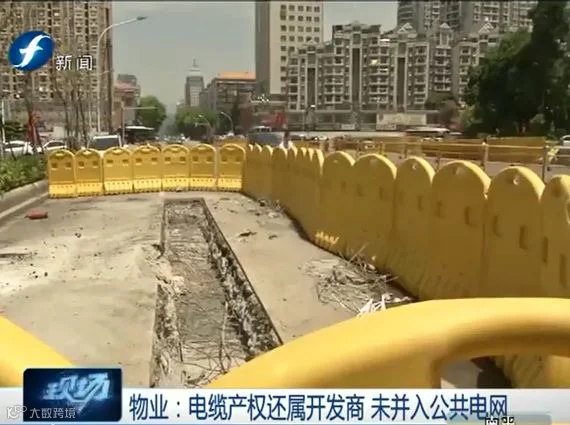

黄经理介绍,要想并入公共电网,就需要先完成一户一表的改造,目前这项工作还在进行中。在这之前,他们已经组织抢修队伍对发生故障的线路进行抢修,争取让大楼先用上电

佳盛广场项目经理 汪礼仁:

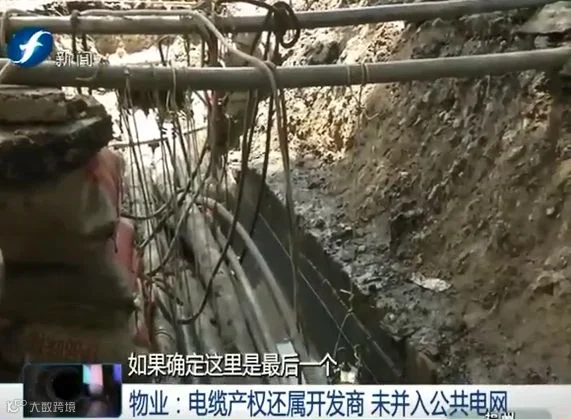

显示仪器测到这边,现在是把电缆全部吊上来检测,如果这里是确定最后一点 ,那就很快通电了。
虽然,电缆的故障点,物业公司安排人员在排查抢修,但是这种治标不治本的方式并不能让大家放心,业主们还是希望尽快地将这里的电缆并入公共电网中。

业主代表 林女士
我们停电已经第七天了,不仅仅说是一个破损口,我们是希望整个线路顺畅下去,因为马上下去就是台风天了,夏季用电的高峰期,如果只是一个漏点一个漏点地修,那我们不知道有多少个漏点。
