冬季施工注意事项
材料运输与现场贮存
室外最低气温低于5℃时,材料自工厂运往施工工地的途中,应采用保温厢式货车或覆盖棉被等保温措施进行运输,以确保材料运输途中不致受冻;室外最低气温低于0℃时,运输至施工现场的材料应采用存入现场仓库或搭设保温帐篷内进行保温,并确保帐篷或仓库内最低气温保持在0℃以上时,严禁材料存放在0℃以下环境中;存储环境的温度应设专人监护,以确保材料存储安全。
冬季施工时,材料用量要根据实际情况做好预算,严禁出现积压,导致长时间无法全部用完。
现场施工
(1)施工时间:全天气温低于0℃时,应避免喷涂施工;全天气温部分时段在0℃以下时,喷涂施工应安排在上午10时至下午2时,喷涂后涂膜应尽量保证一定光照时间,为确保施工连续,可安排工人中午倒班用餐。
(2)现场施工作业要求:喷涂施工过程中涂膜尽量避免踩踏,严禁喷涂管道在喷涂完成的涂膜上拖行,喷涂后24h内不可上人走动,下一步工序为卷材防水层时,施工应放在24h后进行,涂膜修复宜在卷材防水层铺设前完成,修复采用喷涂法,平面部位涂膜修复过程中严禁喷涂管道在涂膜表面拖行。
(3)保护层施工或立面回填施工:平面部位保护层施工宜在铺设完毕隔离层并满36h后进行;侧墙立面涂膜隔离层宜在72h后进行点粘,回填土前侧墙涂膜应采用挤塑板+砖砌保护墙进行保护后方可进行;或在进行完挤塑板保护后严格按照规范要求进行回填土及分层夯实工作。
冬季背阴面及严寒时施工措施
(1)采用覆盖加热措施确保涂膜析水顺畅:背阴面或气温过低(一般指析水时的气温低于-5℃)时,将喷涂后的涂膜施工完成面采用彩条布沿四周封闭,然后采用大功率热鼓风机从喷涂完成面的4个不同角度进行鼓热风养护不低于2h,确保其涂膜析水完全。气温较低或背阴面施工时,一次完成的面积不宜过大(一般不宜超过200m²),以免造成加热效果不理想等状况。如为零星涂膜喷涂施工时,施工完成后可直接采用热风机对涂膜进行加热升温。
(2)提前做好天气记录与施工组织:根据天气变化情况,与总承包单位做好沟通,尽量将涂膜背阴面施工放在气温较高的天气下施工,以减小温度对涂膜析水的影响。
其他注意事项
(1)保护层施工时防水单位应设专人配合,及时提醒土建施工人员小心作业,并必须在温度较高时间段下施工,以免损坏涂膜防水层。
(2)如果不慎发生十分轻微的冰冻现象,应对材料及时升温、并均匀搅拌并严格过滤后方可再进行喷涂施工。
(3)冬期施工时,须等到混凝土达到龄期后方可进行防水喷涂作业,以避免混凝土因温差等原因造成开裂而使涂膜产生破坏。
(4)冬期施工时,每天都应采用温度剂及时掌握施工温度变化,合理安排施工时间,做好与总承包单位的相关沟通,确保施工质量符合要求。
特殊部位防水做法
电梯井、积水坑防水

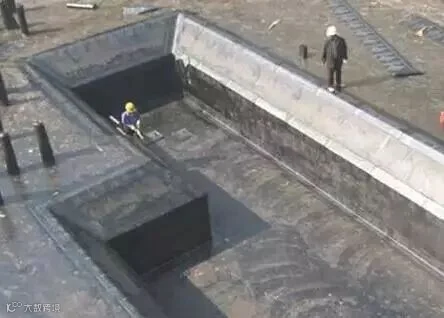

电梯井、积水坑基层阴阳角必须做成≥ 50mm的圆弧或45°(135 ° )八字角,阴阳角、立面内角、外角及施工缝处均做500mm宽的附加层。电梯井、积水坑斜面的第二层防水卷材采用带有砂粒的,以便于防水保护层的施工。
2

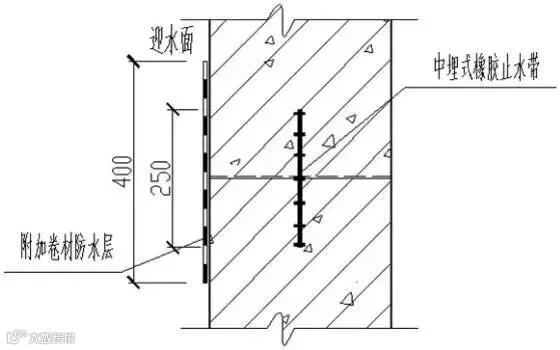

外墙后浇带防水
地下室外墙后浇带在做防水施工前,内侧的卷材保护层先施工。铺贴外墙卷材时,先在预制板外侧铺一层防水加强层,然后大面卷材直接铺过与之盖板。绑扎墙体钢筋时,用附加筋将止水钢板固定墙体中间。
3

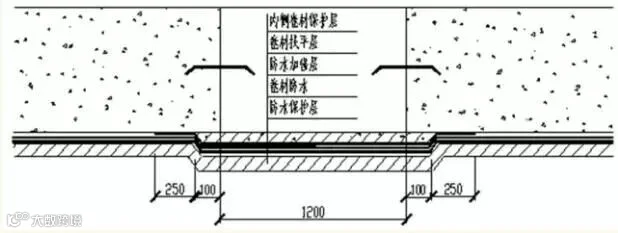

底板后浇带防水

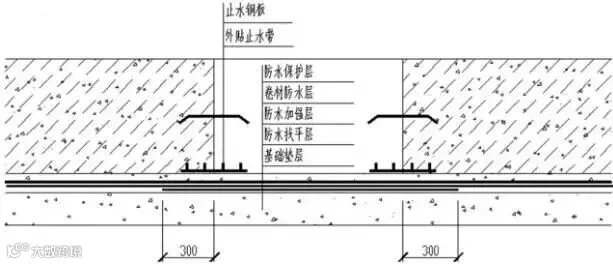

底板后浇带处先做防水卷材附加层,再大面防水卷材。在绑扎底板钢筋时,用附加钢筋将橡胶止水带和钢止水带分别固定在底板后浇带的底部和中间。
4
外墙防水卷材搭接
铺贴外墙卷材之前,应先将接槎部位的卷材揭开,并将其表面清理干净,如卷材有局部损伤,应及时进行修补后方可继续施工,两层卷材应错槎接缝,错开距离不得小于350mm,上层卷材应盖过下层卷材。两幅卷材的搭接长度,长边与短边均应不小于100mm。
5
外墙散水防水

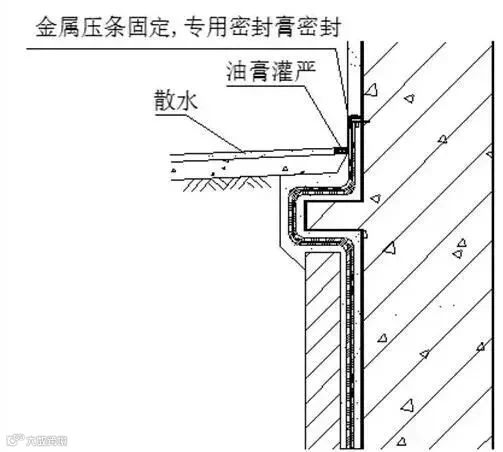

防水收口位置设置在距室外散水150mm处,末端先用3mm×25mm金属压条钢钉固定(间距200mm),用钢钉固定后再用密封胶将上口密封。散水与外墙之间预留30mm宽的缝隙,采用嵌缝油膏灌严。
6
施工缝止水钢板

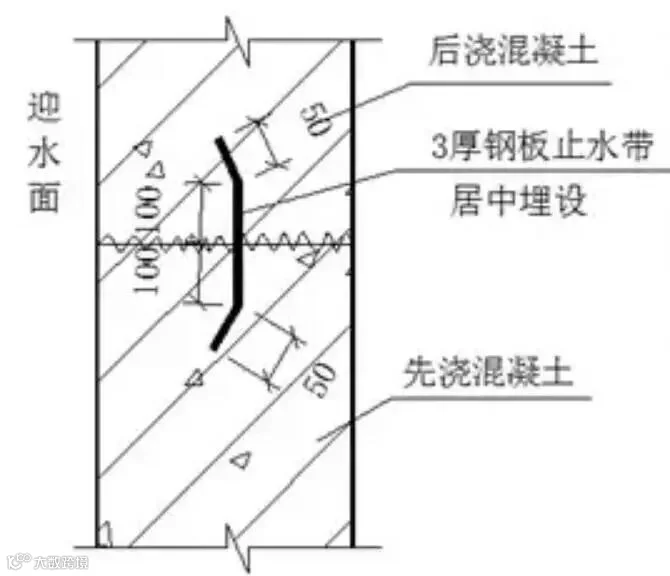

钢板的凹面应朝向迎水面,转角处止水钢板应做成45°角。止水钢板居中布置。橡胶止水带及钢板橡胶止水带做法同上。钢板的凹面应朝向迎水面,转角处止水钢板应做成45°角。止水钢板居中布置。橡胶止水带及钢板橡胶止水带做法同外墙散水防水做法。
7
施工缝止水条

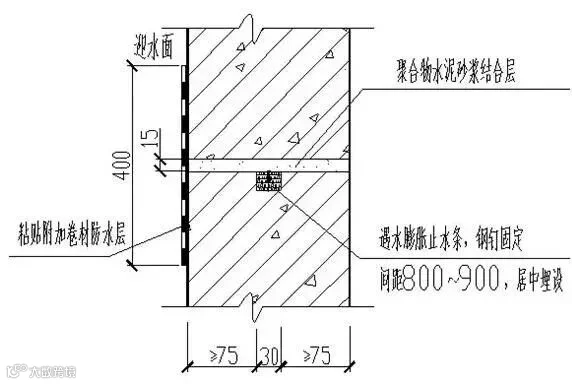

在浇筑混凝土时,在施工缝部位埋植30mm×10mm木条,沿墙厚居中留置出宽30mm、深10mm通长凹槽,混凝土接缝前将止水条放入凹槽内,用水泥钉固定。遇水膨胀止水条应具有缓胀性能,7d膨胀率不应大于低膨胀率的60%。
8
墙体竖向施工缝止水带
在支设结构模板时,把止水带的中间夹于木模上,同时将木板钉在木模上,并把止水带的翼边用钢丝固定在侧模上,然后浇筑混凝土,待混凝土达到一定强度后,拆除端模,用钢丝将止水带另一翼边固定在侧模上,再浇筑另一侧的混凝土。
9
柔性穿墙管迎水面防水

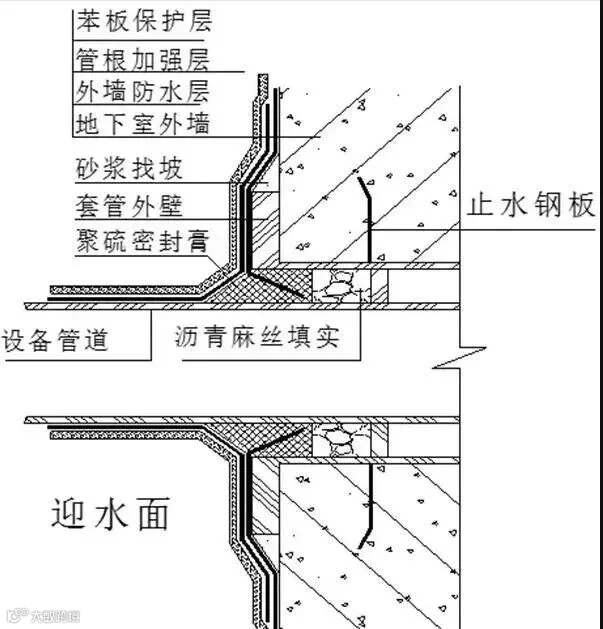

在进行大面积防水卷材铺贴前,应先穿好带有止水环的设备管道(止水环外径比套管内径小4mm),并固定好,设备管道与套管之间的缝隙先填塞沥青麻丝,再填塞聚硫密封膏 ,将防水卷材收口嵌入设备管道与套管之间的缝隙,再用聚硫密封膏灌实,最后做一层矩形加强层防水卷材。穿墙管与内墙角凹凸部位的距离应大于250mm,管与管的间距应大于300mm。
10
螺栓孔眼处理

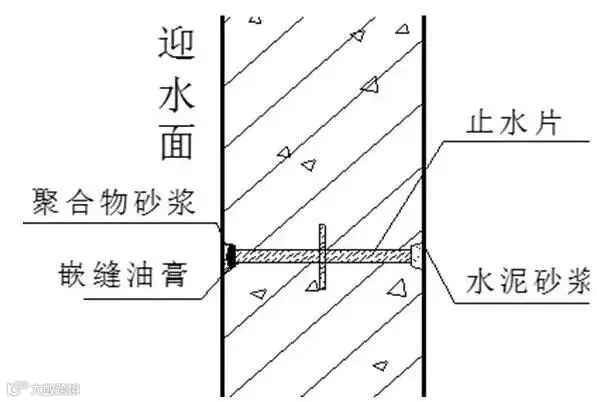

拆模后将预埋的垫块取出,沿混凝土结构边缘将螺栓割断,对割断处进行涂刷防锈漆处理后,嵌入防水油膏(嵌入2/3),最后用聚合物砂浆将螺栓眼抹平。
其他常见问题
【原因】
(1)防水涂层在墙上收头不严,水倒流入涂层内;
(2)防水涂层由于延伸性不够好在转角处被拉裂;接缝处嵌缝材料被拉裂或脱离粘结面;
(3)防水涂层及嵌缝材料老化,龟裂。
【堵漏措施】
(1)铲除防水涂层、保温层,挖出旧嵌缝材料;如接缝处原未填嵌缝材料,则沿裂缝裂开凿20mm×20mm的V形缝;
(2)清除灰尘,刮填弹性嵌缝材料;在表面用防水涂料及纤维布条作一布二涂加强层;
(3)做好收头处理。
【原因】
(1)盖缝的水泥盖板或镀锌铁皮安装不良或被移动;
(2)缝内未填性嵌缝材料或嵌缝材料开裂;
(3)挡水墙根部处防水涂层及嵌缝材料脱落或被拉裂;
(4)该部位防水涂层及嵌缝材料老化,龟裂。
【堵漏措施】
(1)掀开盖板,缝内灌填弹性嵌缝材料并正确安装盖板;
(2)铲除挡水墙根部旧防水涂层、保温层,除去旧嵌缝材料;
(3)清理干净后,刮填嵌缝材料,表面做一布两涂加强层。
【原因】
(1)天沟与屋面板接缝、落水管口及穿屋面管道与屋面接缝、预制天沟边接缝等部的细石混凝土及砂浆开裂;
(2)防水涂层及嵌缝材料施工不良,由于起泡、离层、脱落而漏水;
(3)由于振动等原因,防水涂层及嵌缝材料延伸性不够好,而被拉裂或拉脱;
(4)防水涂层及嵌缝材料老化,龟裂。
【堵漏措施】
(1)铲除旧防水涂层、保温层,挖出旧嵌缝材料;
(2)清理干净后,刮填嵌缝材料,表面做一布二涂加强层。
