防水套管按结构形式分为柔性防水套管(A/B型)、刚性防水套管(A/B/C型)及刚性防水翼环三种类型。其中,刚性防水翼环适用于管道穿墙处不承受管道振动和伸缩变形的构(建)筑物,地下室外墙施工过程中最常见的防水套管为刚性防水套管B型,施工过程中经常容易操作不当引起漏水。下面就以工程实例来看一看刚性防水套管(B型)的制作及封堵施工工艺。
施工工艺展示
刚性防水套管施工前应根据图纸设计、规范要求、结合类似施工经验由项目部编制施工专项方案,报公司总工审批,审批合格后报总监工程师审批,总监工程师审批合格并签字盖章后方可按方案执行。
方案编制审核
技术交底
技术交底会议
套管防水翼环制作
(2)套管安装准确验收合格后附加钢筋与结构钢筋点焊、套管与附加钢筋点焊。套管预埋安装的过程中不得与结构钢筋直接焊接,应与辅助钢筋焊接,再将辅助钢筋与结构钢筋绑扎牢固,点焊。
套管预埋及固定

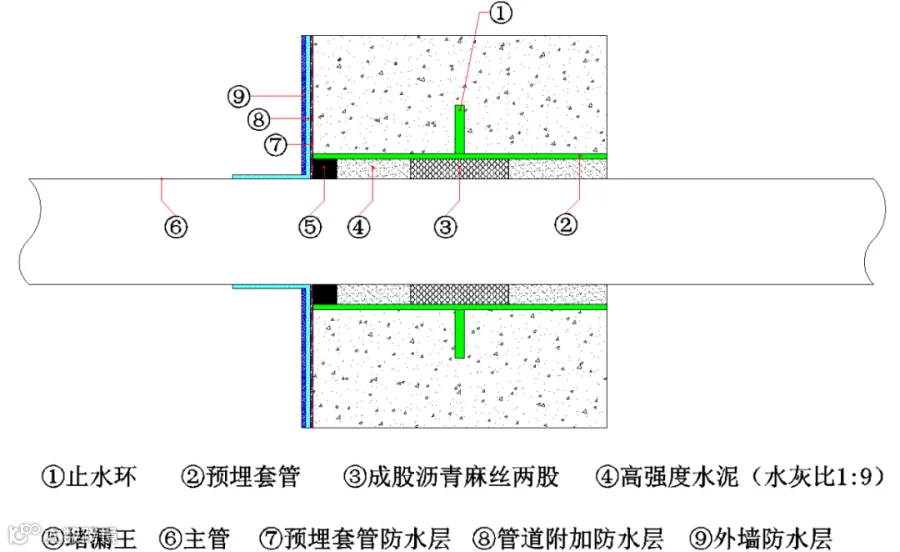

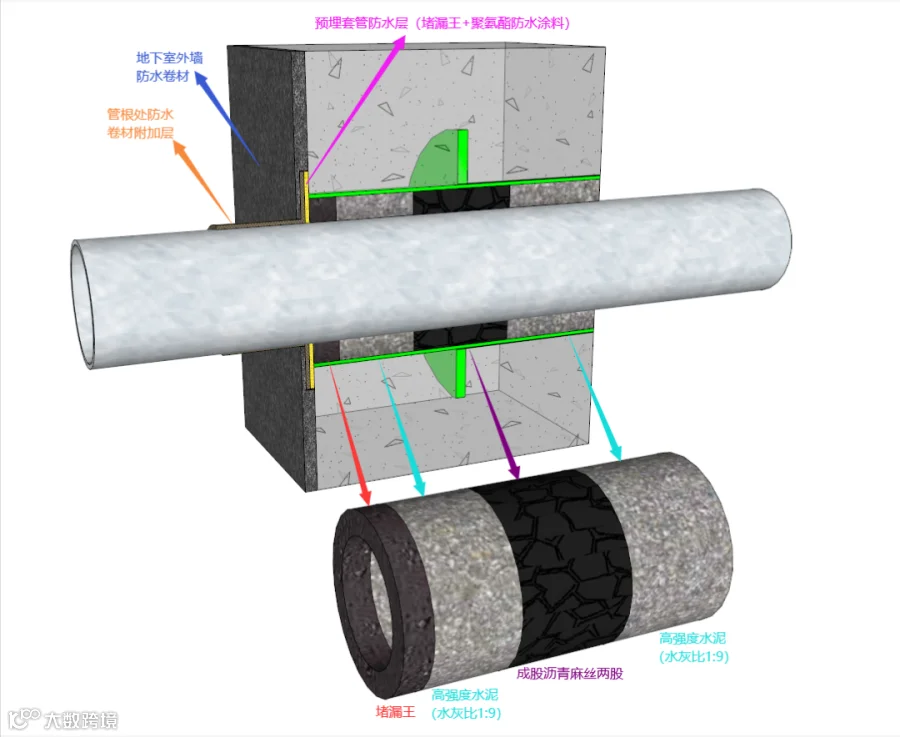

刚性防水套管内部封堵及迎水面防水附加层三维示意图
图1
图2

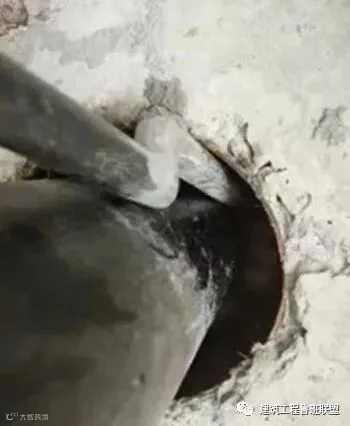

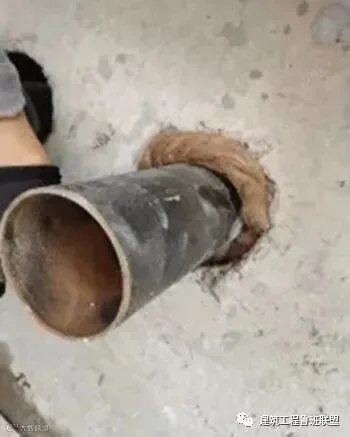

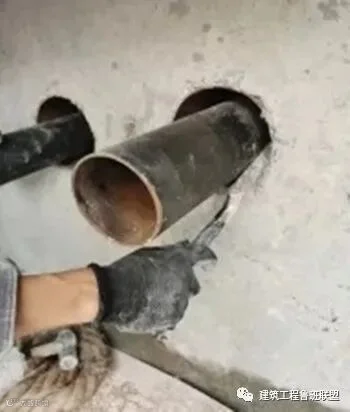

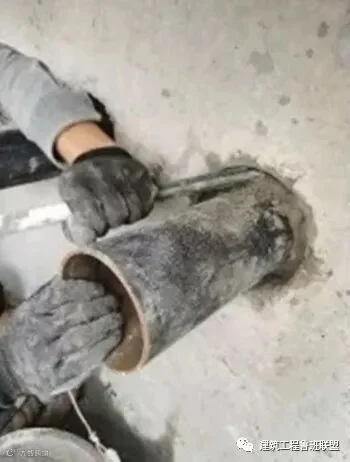

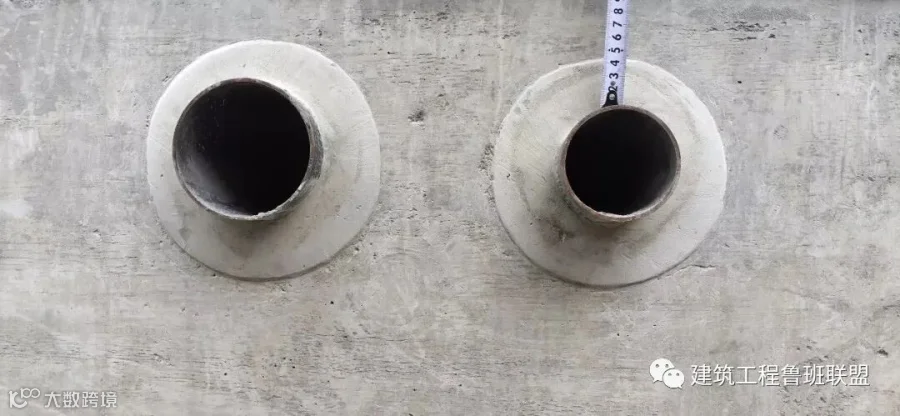

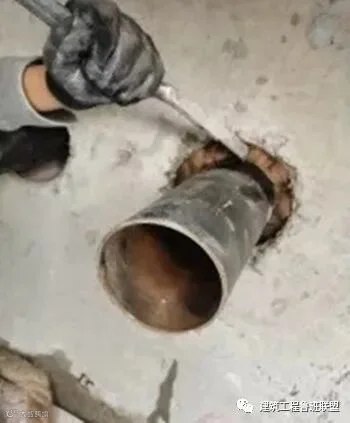

将油麻绳(选用纤维较长、无皮质、清洁、富有韧性的油麻)拧成麻花状(如图3),用麻钎捻入套管内(如图4),捻两圈以上(如图5),约为套管深度的三分之一(如图6),使套管周围间隙保持均匀;
图3
图4
图5
图6

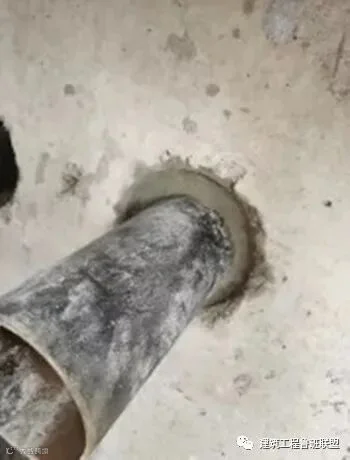

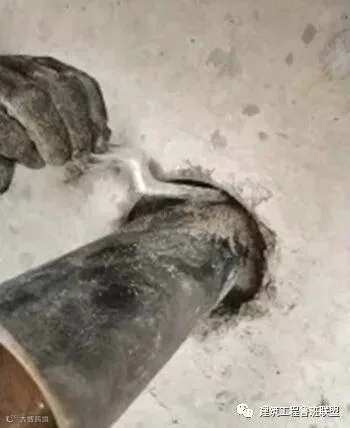

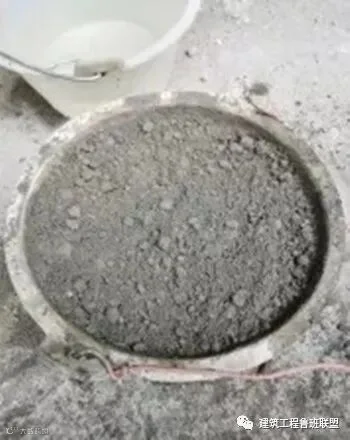

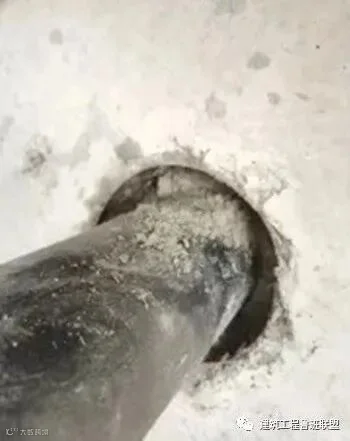

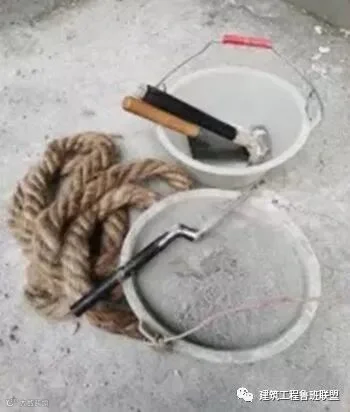

将油麻捻入后进行捻灰(如图7、图8),水泥用42.5级以上加水拌匀(水灰比为1:9)(如图9),用捻凿将灰填入套管(如图10),随填随捣(图11),填满后用手锤打实,直至将套管打至剩余20mm,灰口表面有光泽(如图12)。
图7
图9
图11
图12
捻口养护:套管捻完后应进行养护,用湿土覆盖或用麻绳缠住定时浇水养护,一般养护2-5天。冬季采取防冻措施。

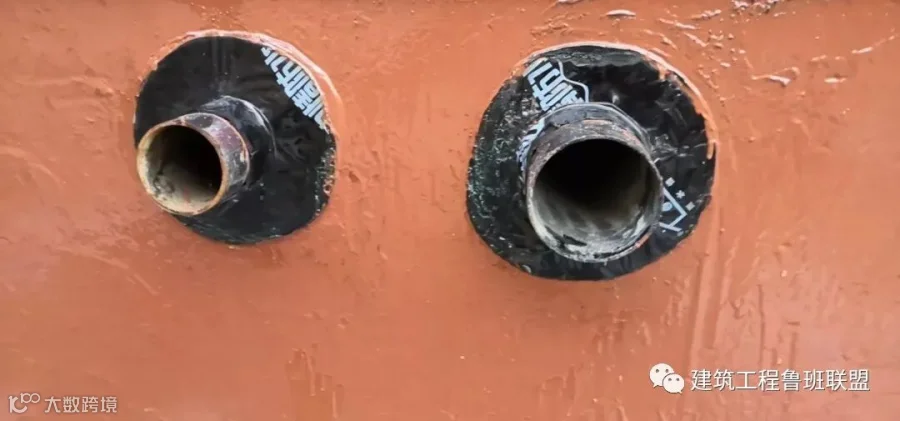

抹平后外表面刷聚氨酯防水涂料。

聚氨酯防水涂料干后,管根处防水卷材附加层及地下室外墙防水卷材施工。

施工后及时自检并申请监理验收,完成《刚性防水套管隐蔽验收记录》。
