日本 「再生防水层工法实操」

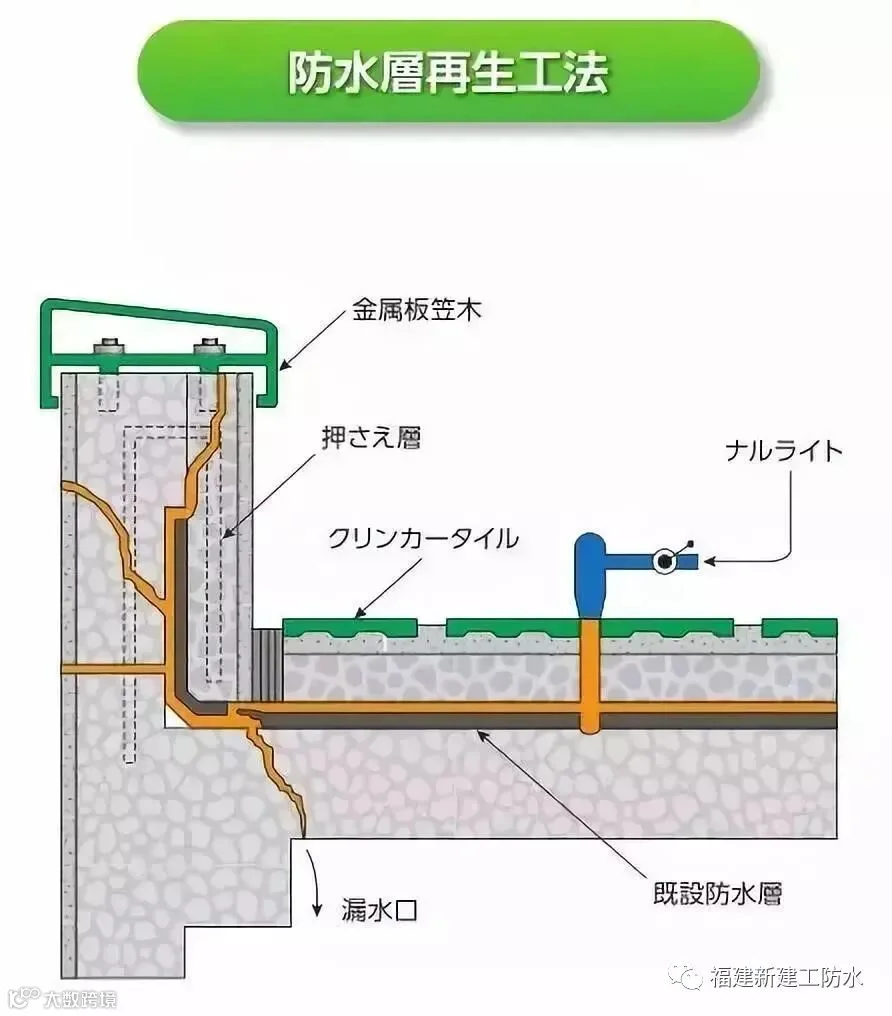

【防水层再生工法】

这里的注浆材料很关键,它必须同时具有以下特点:

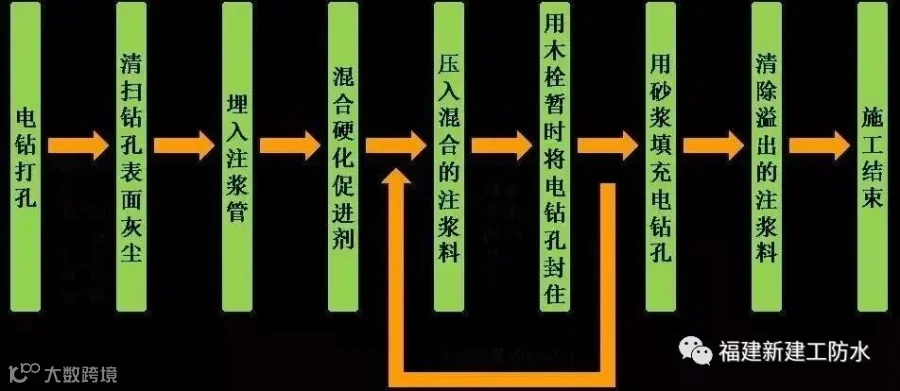

施工顺序如下图所示:

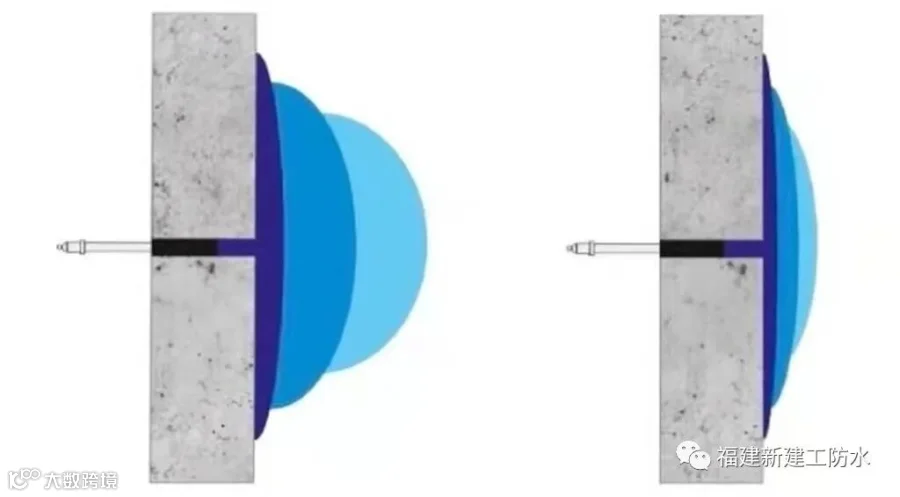

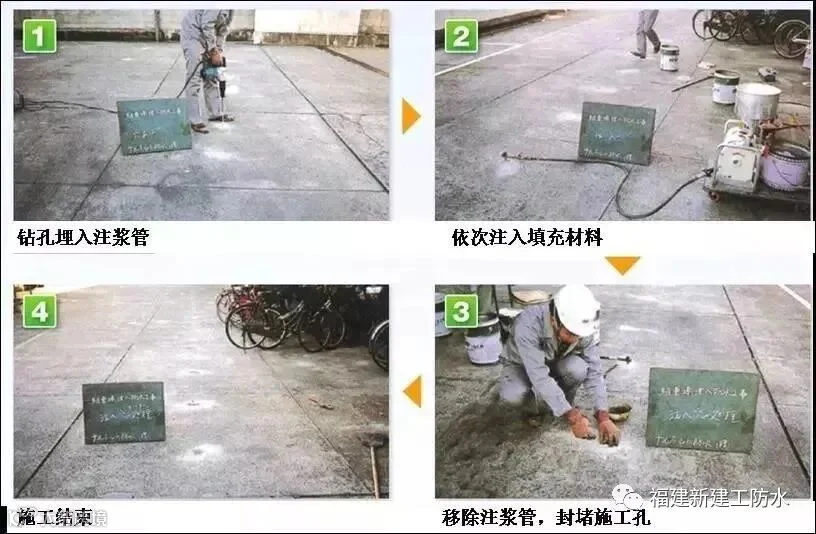

现场施工工艺如下图所示:

对所钻的孔要依次连续进行注浆,如果间歇性地进行注浆,有可能不会形成连续的防水层,导致不会达到预期的效果。
钻孔前要仔细检查基面的结构和层次(有没有保护层?有防水层吗?有隔热层吗?有预埋管吗?)。
必须存在可承受注射压力的保护层(35mm以上)、(不能用于暴露防水层)。
对于屋顶,要注意埋地管道,对于厨房,注意进水/排水管、煤气管和电气管道的位置。
如果基层内部有存水,则在注入材料时会有浑浊的水被挤出来,此时继续注射,直到注浆料被挤出来。
