1

▲ 地下室底板后浇带施工技术交底参考视频
(一)技术准备
1、施工图会审已完成,图纸已审核并盖章确认。
2、编制专项施工方案并进行方案交底、技术交底。
3、材料质保书留存,复试合格,有:橡胶止水带复试报告,混凝土材质书,钢板止水带合格证,钢筋复试报告等。
(二)机具准备
1、机械设备:砂轮切割机,电焊机,空压机,电锤。
2、主要工具:泵车、混凝土振捣棒、手锤,凿子。
(三)现场准备
1、现场垫层已施工完成并具备上人放线条件。
2、基础降水措施已到位,保证地下水位低于作业面以下。

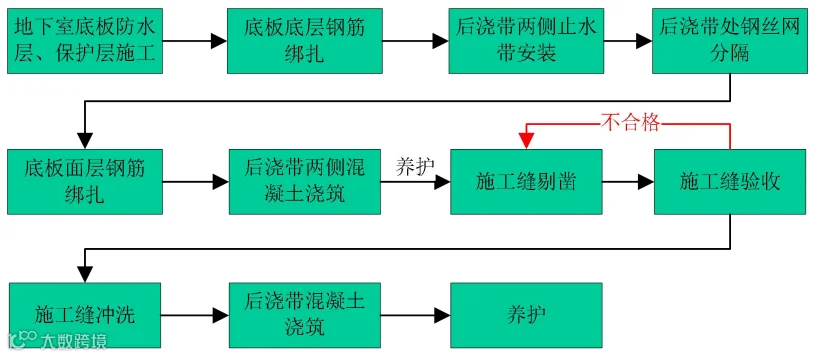

超前止水层施工并弹边线

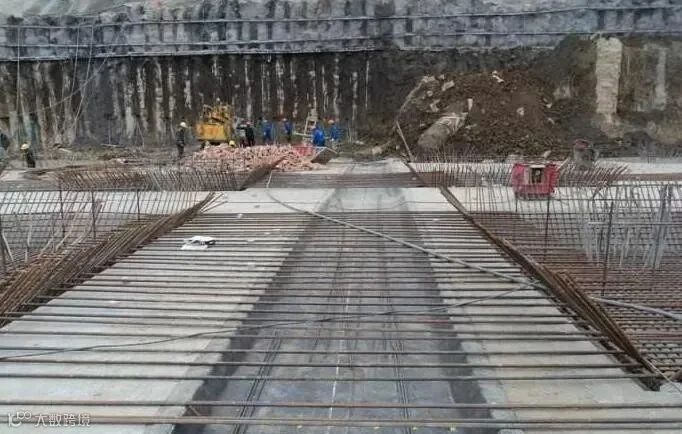

底板底层钢筋绑扎

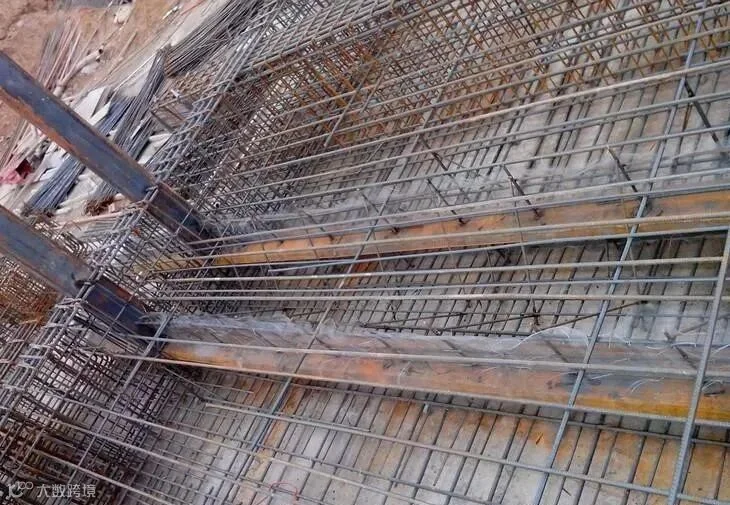

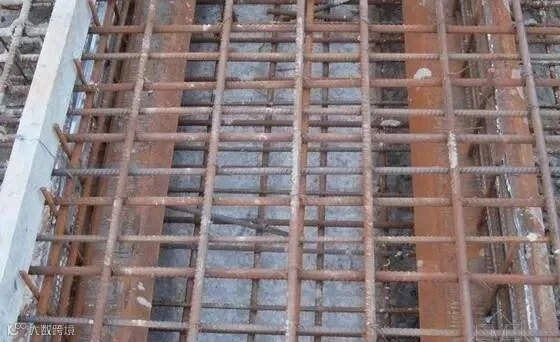

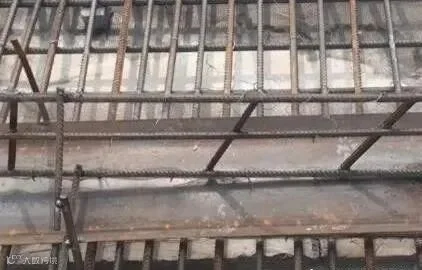

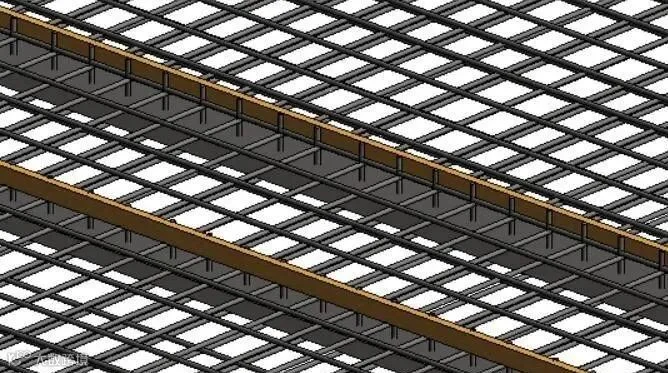

止水钢板安装

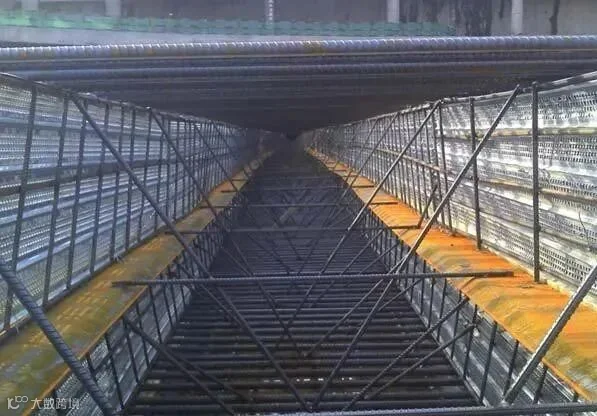

钢丝网分隔

底板面筋绑扎

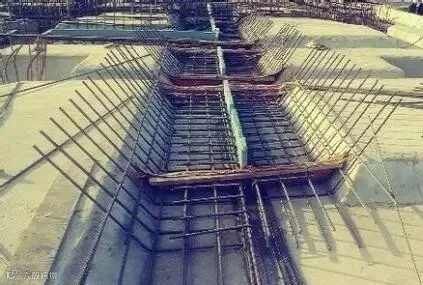

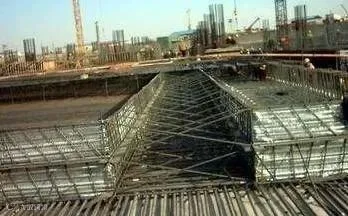

底板后浇带两侧混凝土浇筑

后浇带剔凿

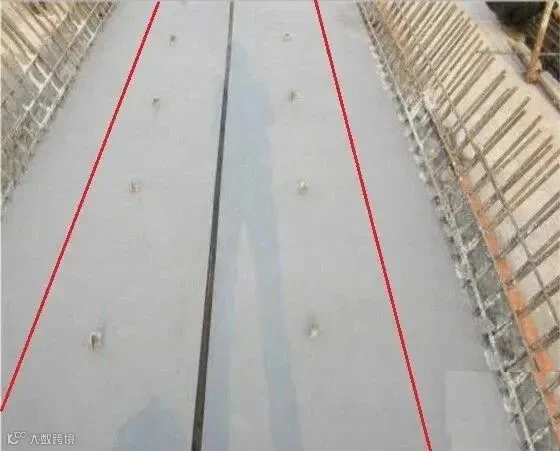

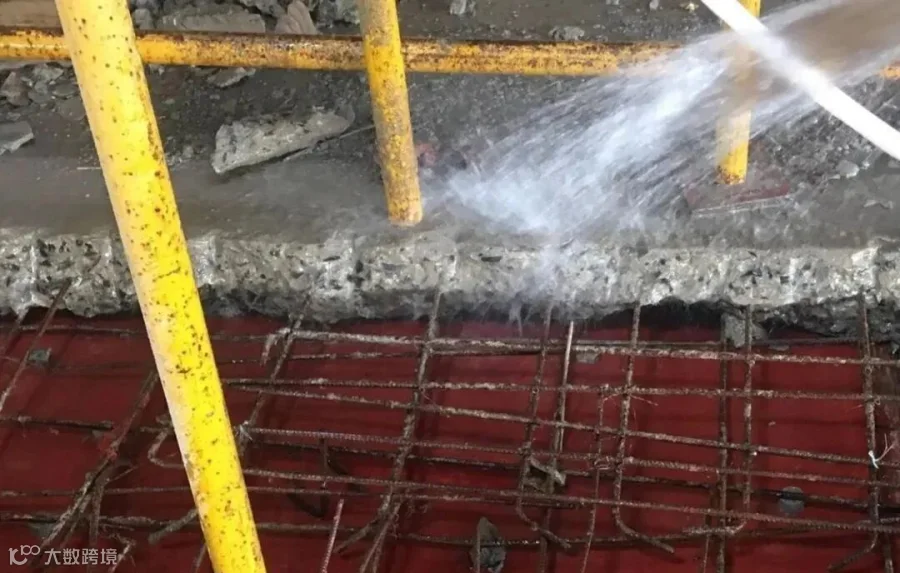

施工缝冲洗

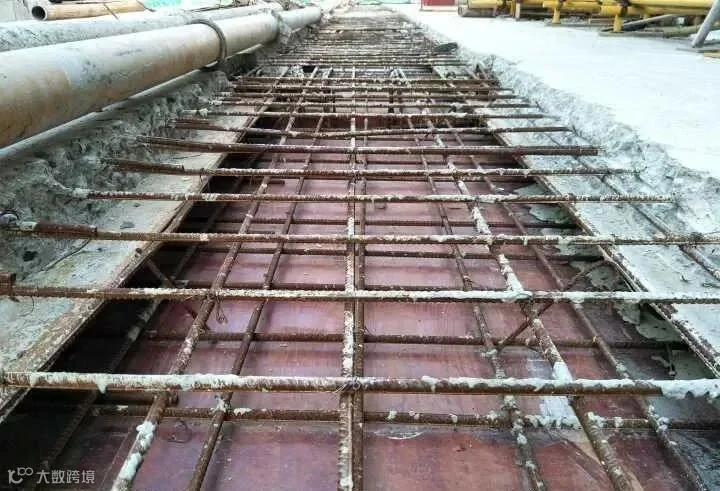

洒水湿润,混凝土浇筑

混凝土养护
(一)止水钢板的质量控制要点
1、止水钢板表面无油污,无断裂,无明显锈蚀。
2、止水钢板厚度为3mm,宽不小于300mm,弯折30-50cm。
3、止水钢板采用焊接连接,焊缝应严密饱满,无漏焊,严禁焊穿钢板。
4、止水钢板安装应注意迎水面方向,不可反向安装。
5、钢板固定按照短钢筋头 20-30cm一道设置,保证钢板稳固可靠,短钢筋头设置在钢板正中位置。
6、钢丝网应紧贴钢筋头在先浇混凝土侧设置,保证止水钢板埋入深度。在底板上下面纵横筋每个交接位置采用钢丝满扎固定,避免漏浆。
(二)橡胶止水带质量控制要点
1、止水带宽度不小于50cm,连接采用热压焊接,接头不得设置在转角处。
2、止水带转弯位置应做成圆弧形。
3、止水带并应再用专用钢筋固定,并与底板钢筋绑扎形成稳固结构。
4、钢丝网应紧贴钢筋头在先浇混凝土侧设置,保证止水钢板埋入深度。在底板上下面纵横筋每个交接位置采用钢丝满扎固定,避免漏浆。
(三)后浇带剔凿质量控制要点
1、后浇带剔凿应在混凝土强度达100%后进行。
2、剔凿应保证完成面为完整粗糙石子面。
3、剔凿完成后用水枪冲洗出石子面。
(四)混凝土浇筑及养护质量控制要点
1、混凝土浇筑应提前1小时洒水湿润作业面。
2、后浇带底部积水应抽干,杂物应清理干净。
3、混凝土限制膨胀率满足设计要求,标号应高于两侧混凝土一个标号。
4、浇筑过程连续,避免形成冷缝,振捣密实,面部与两侧混凝土平齐。
5、养护应保温保湿,养护时间不少于14天。
