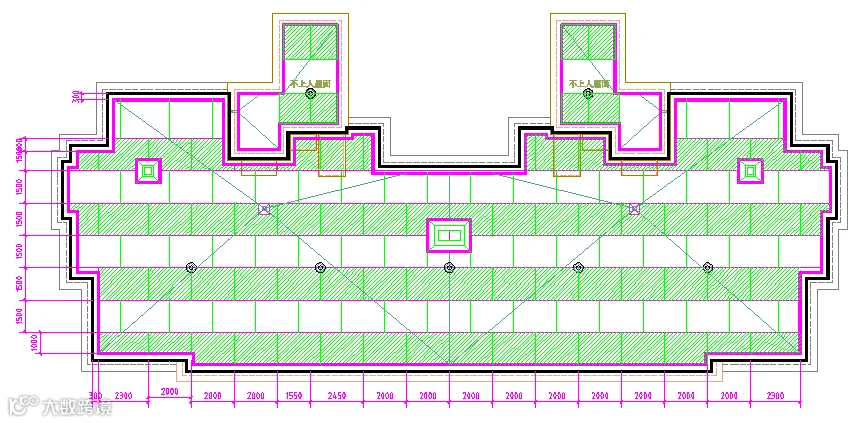

工法原理及特点
工法原理:刚性屋面单元化施工工法是基于“混凝土的开裂是一个涉及设计、施工、材料、环境及管理等的综合性问题,利用"抗放兼施、先放后抗、以抗为主"的原理,将屋面工程划分为平面按1.5*2m单元模块,预埋20*50mm方钢分缝,然后采用隔一步一的施工方案进行浇筑,厚度不小于50mm;采取材料、结构、施工管理综合措施,严格实施有效控制混凝土早期裂缝。
工艺流程及操作要点
工艺流程:排版分缝放线→女儿墙四周预埋方钢分缝→细石混凝土90度弧角施工(压入一层耐碱网格布)→ 覆盖塑料薄膜养护→ 屋面平面按1.5*2m预埋方钢分缝→刚性屋面单元化分段浇筑混凝土(压入A3 150*150钢丝网片)→整体覆盖薄膜养护→分隔缝油膏填充
女儿墙边方钢预埋

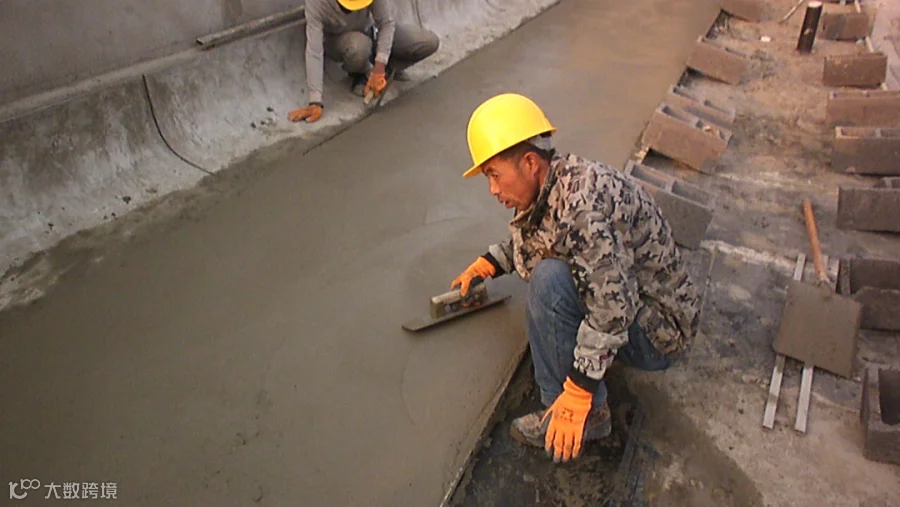

女儿墙及出屋面烟风道与水平方向的防水保护层采用C20细石混凝土做90°弧角。首先打底施工,严禁一次成活。面层施工时候压入一层耐碱网格布,面层采用压光处理。施工完成后及时的覆盖塑料薄膜养护。

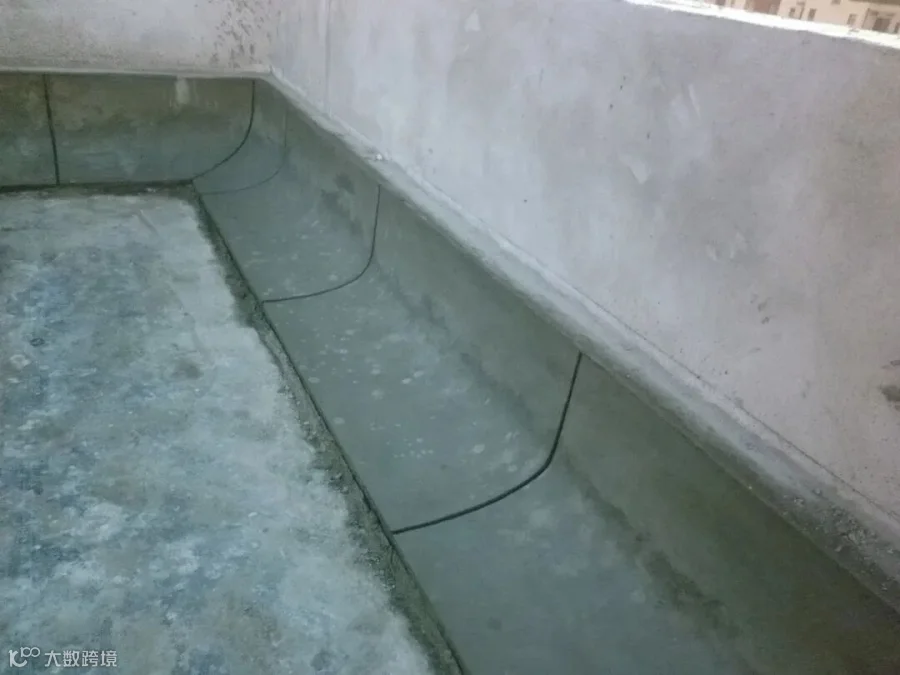

女儿墙竖向90°弧角泛水施工照片

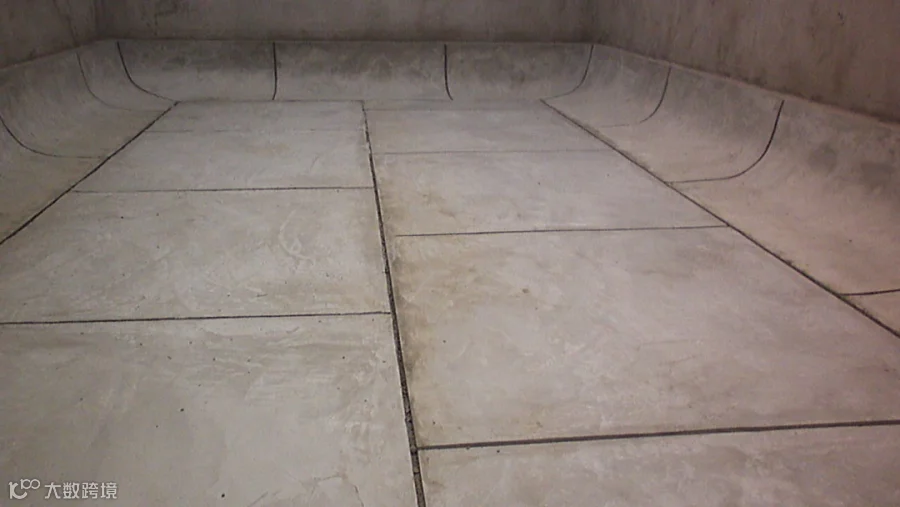

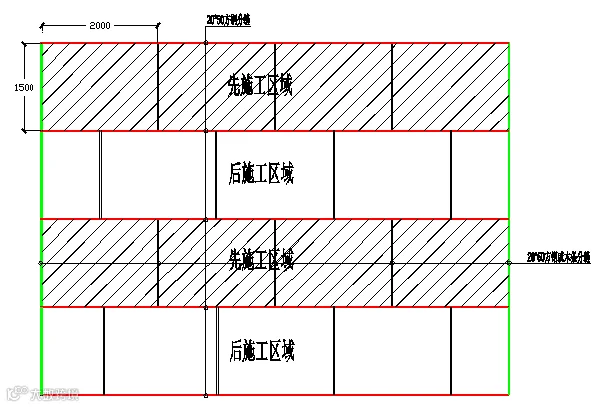

刚性屋面单元化施工示意图

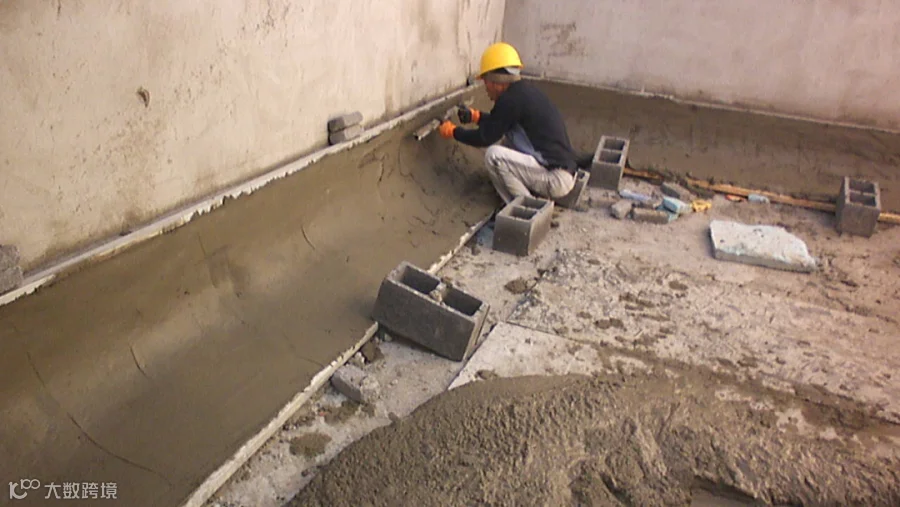

女儿墙竖向90°弧角泛水施工及打胶照片

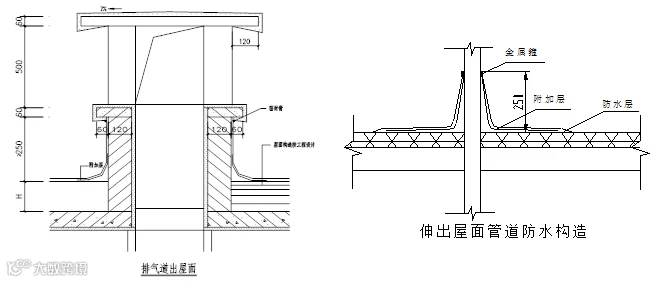

主楼屋面排气管道:主楼出屋面烟风道、风井四周分缝按参照女儿墙与刚性屋面连接分缝施工。出屋面管道防水施工至刚性防水保护层上部250mm高。卷材与出屋面管道热熔密封。
主楼屋面水落口:出屋面的雨水口在屋面防水保护层施工时候,此区域500范围内的刚性防水保护层提前施工,此区域内500范围内四周提前预埋定型化模板框(定型化模板块采用模板条制作)。使雨水口500*500区域刚性保护层与四周分开,此区域内找坡坡度按5%施工,其余区域找坡按2%向雨水口找坡施工。

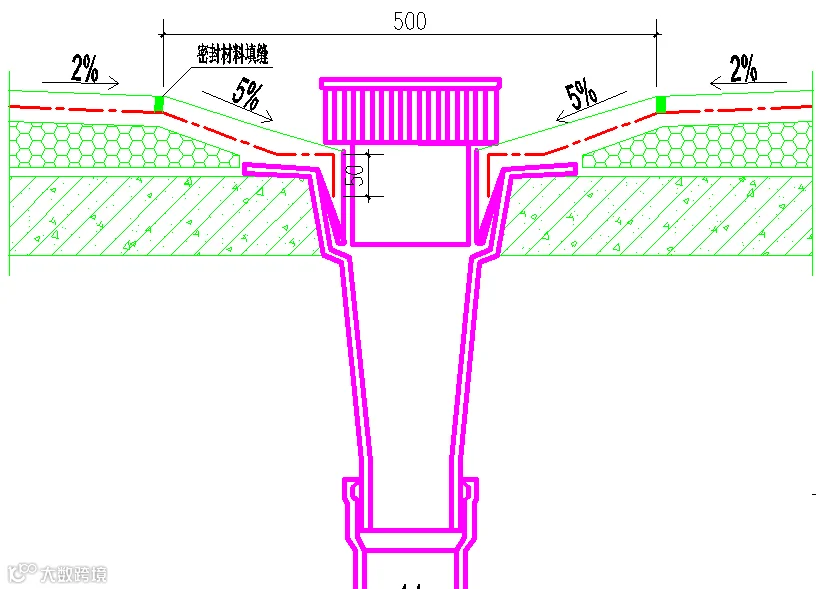

雨水口深化设计图

施工时照片

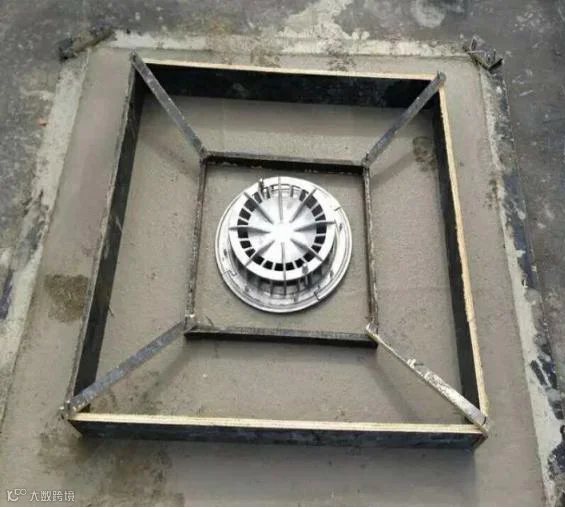

拆模后成型照片

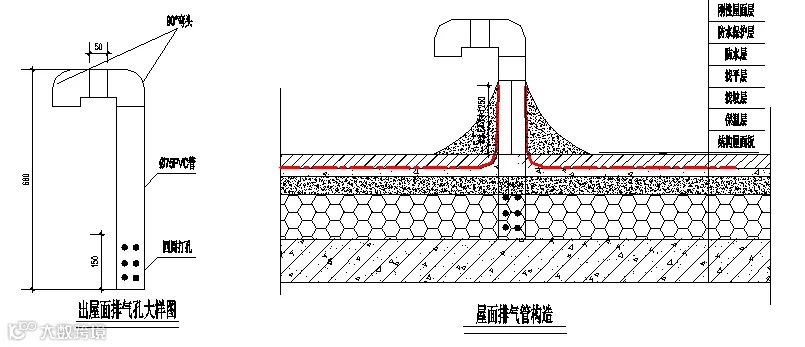

屋面排汽孔布置:屋面排气孔采用直径为直径75的PVC管加工,设置在屋面构造保温层中排气孔在施工过程中严禁封堵。各工序施工过程中注意对排汽系统的保护。现场根据分缝每36㎡设置一个排气孔布置在纵横缝相交处,排气孔做防水处理,四周也要做成圆角泛水;具体做法见下图。
(1)刚施工完毕的屋面应及时进行覆膜养护,养护时间不得小于7天,应定时有人进行喷水湿润养护。

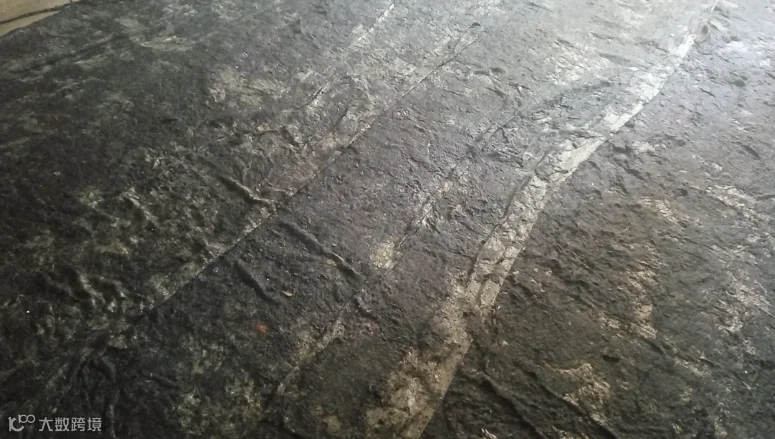

现场养护照片
(2)刚性屋面施工完成后,未达到一定强度时,不得上人踩踏,推小车运输时,应先铺脚手板车道,以防损坏面层。
(3)排水口、通风道口、屋面变形缝处应采取临时封堵措施,防止杂物进入堵塞。
(4)注意竖向的排风道、排气孔等构件做好醒目标志,保证不能被小推车等工具碰坏。

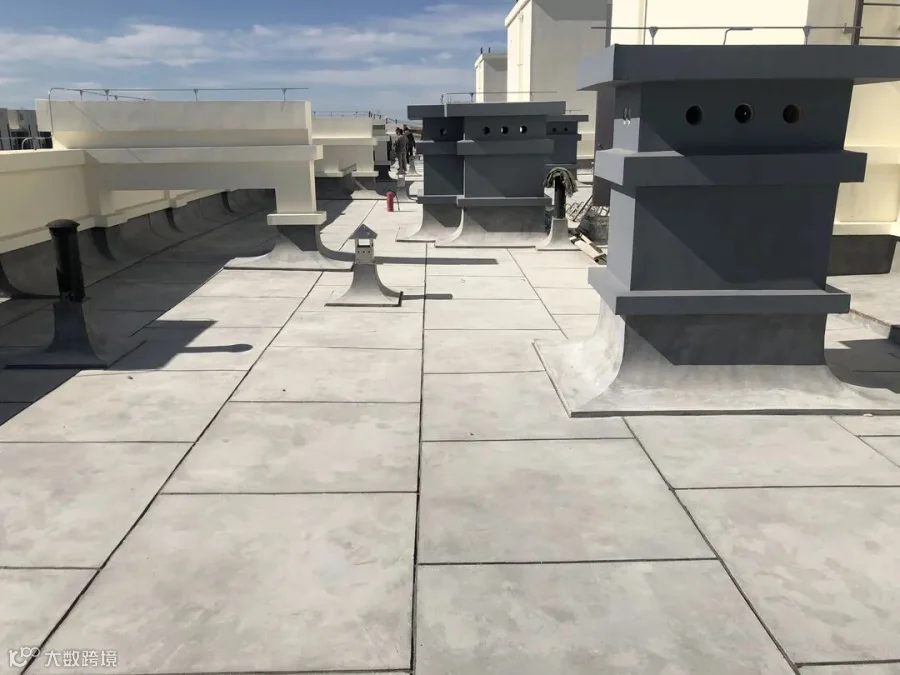

成品后屋面展示
质量控制要点
工法效果
在住宅工程中通过此施工工法的优化实施,达到了零返工、施工一次成优的目的,节约了人工费用和后期维修费用,提高了综合效益。
施工成型后的屋面
来源:江苏南通二建集团有限公司、建筑工程鲁班联盟
