自2023年4月1日起,业内称为防水“最严新规”的《建筑与市政工程防水通用规范》GB55030-2022开始实施。其中规定,地下工程防水设计工作年限不应低于工程结构设计工作年限,对地下工程的主体结构及接缝防水措施提出更高要求。本文就基于防水新规,总结一下地下工程结构接缝“三缝一带”:施工缝、变形缝、后浇带、诱导缝,分别如何施工?

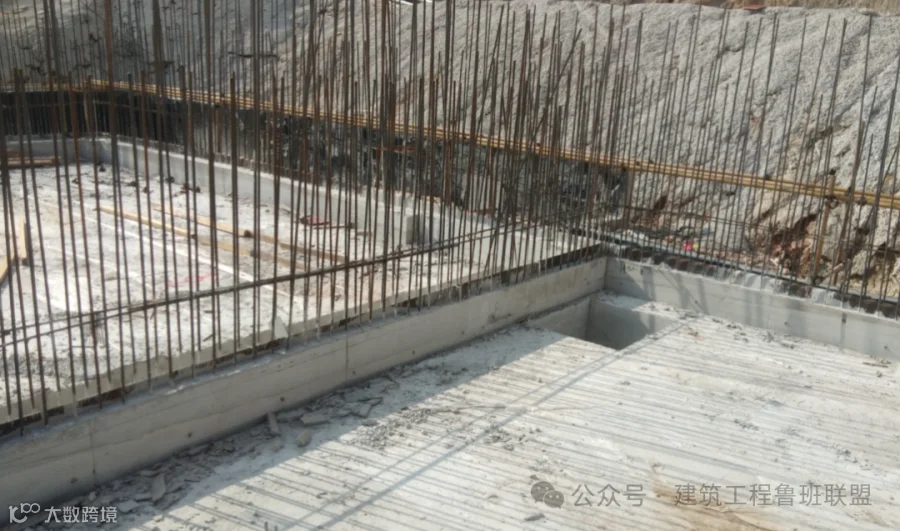

施工缝是混凝土浇筑过程中,由于设计或施工需要分段浇筑,先后浇筑的混凝土之间接合面的接缝。对于地下工程而言,底板应尽量不设置施工缝,但是侧墙施工缝是不可避免的,施工缝位置应设置在结构受力较小且便于施工处。

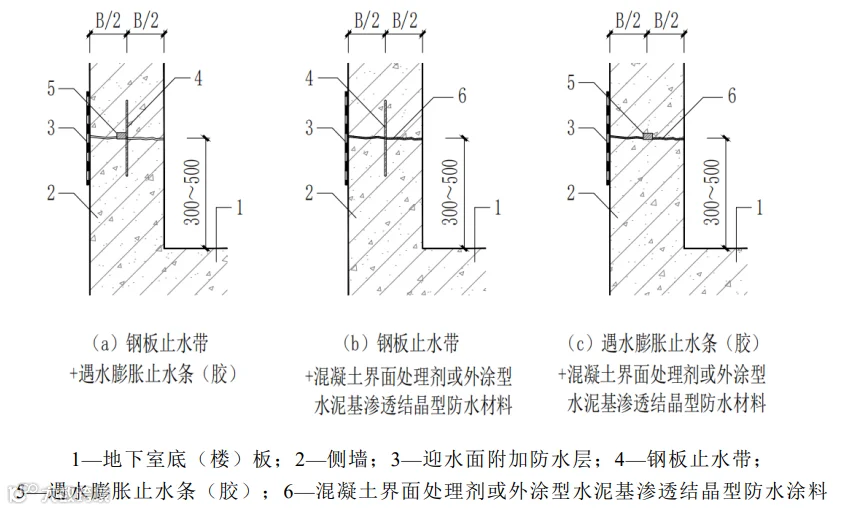

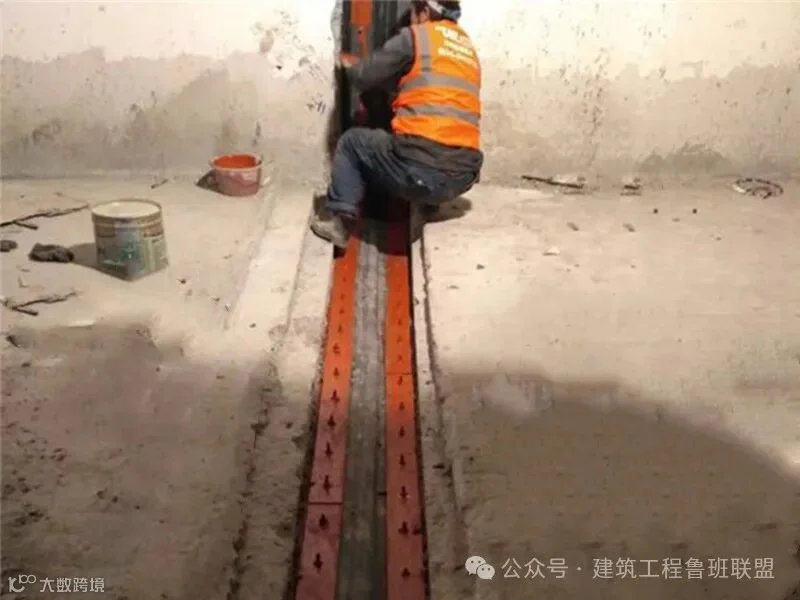

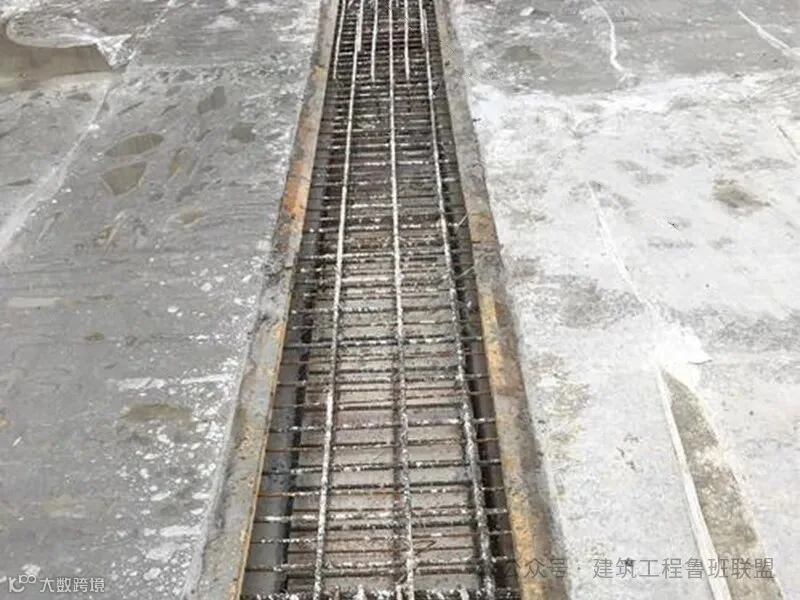

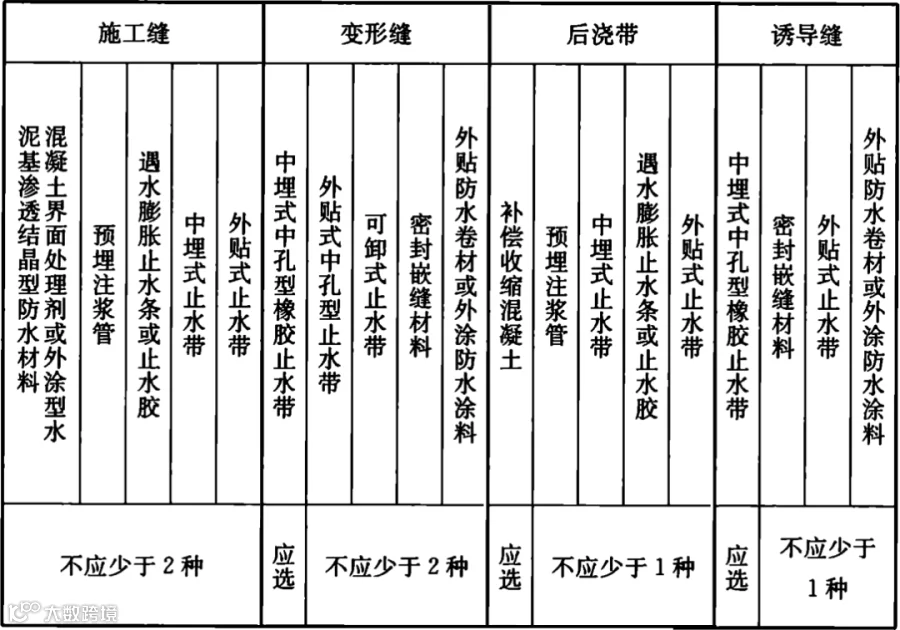

基于规范,地下工程侧墙水平施工缝目前多采用止水钢板止水带及遇水膨胀止水条,或者两者结合,薄弱环节沿缝设置加强层。

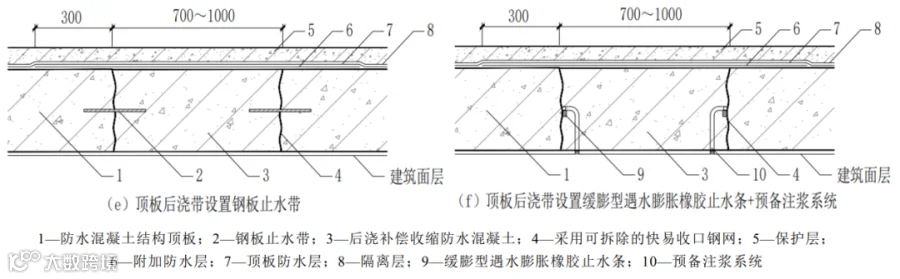

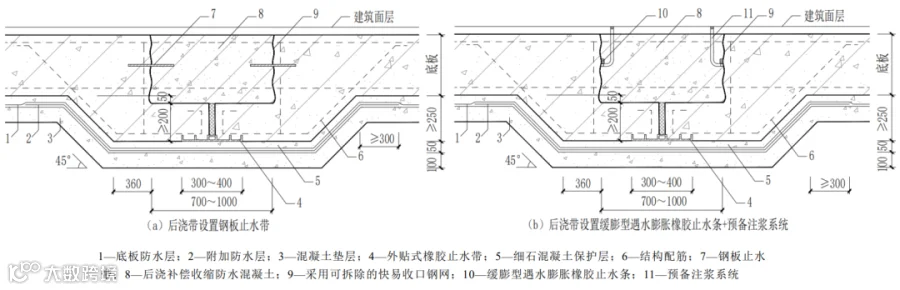

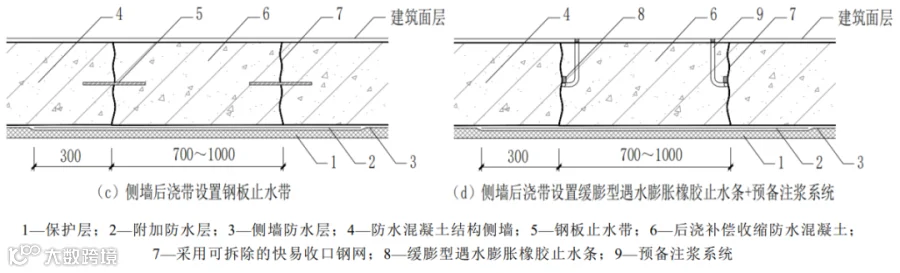

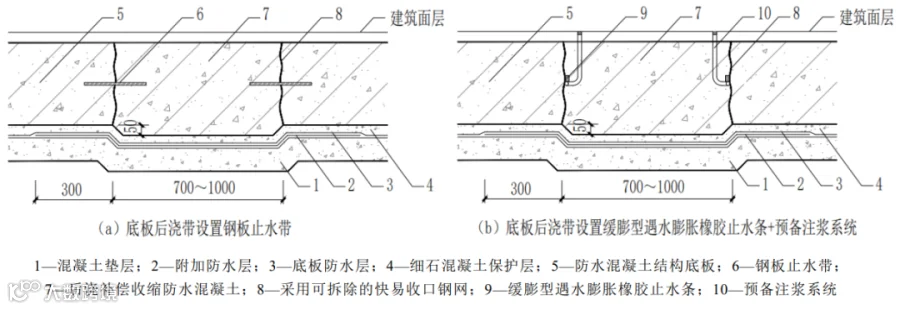

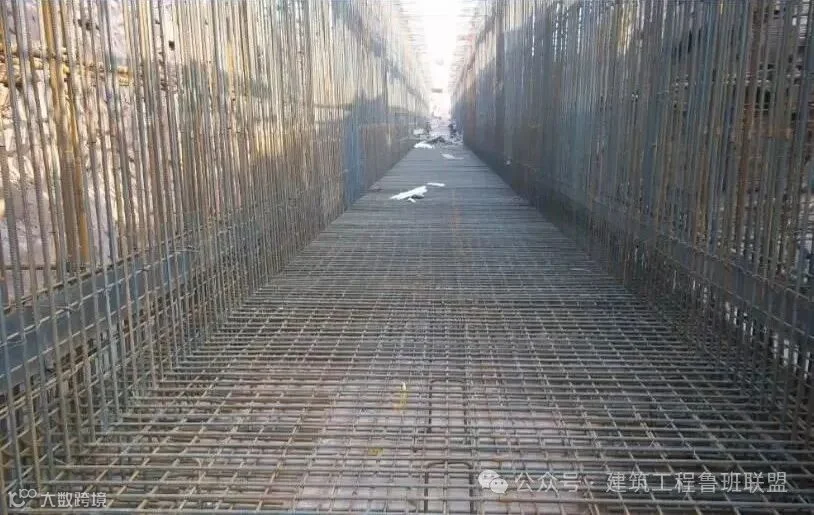

后浇带是为了防止混凝土结构在环境温度(温度后浇带)、自身收缩(收缩后浇带)、不均匀沉降(沉降后浇带)等因素作用下产生裂缝,先在基础底板、墙、梁间隔一定距离留设一定宽度不浇筑、待一定时间稳定后再浇筑的混凝土带。

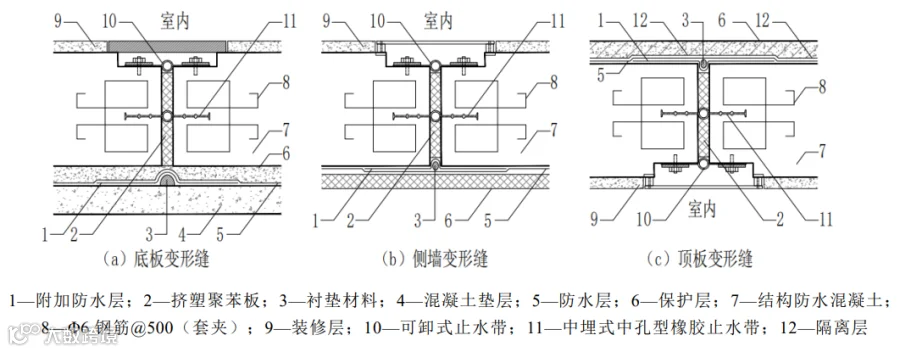

诱导缝是为了防止超长混凝土结构工程中产生无规则裂缝,在墙板适当位置设缝以满足有效引导、裂而不漏的要求,把无规则裂缝引导至规定部位,诱导缝可以与变形缝合并设置。

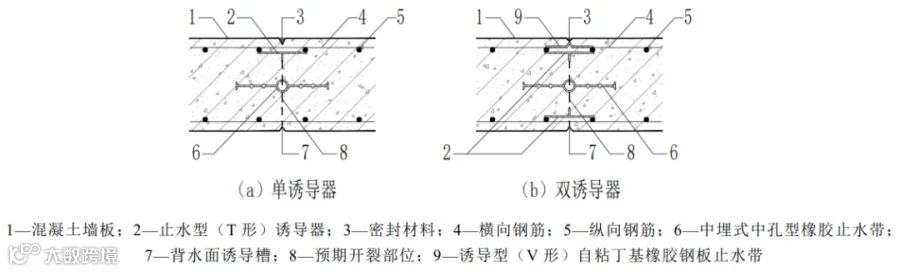

基于规范,诱导缝基于墙板厚度设置一个或两个诱导器,防水措施在设置中埋式止水带的基础上,采用密封防水材料及外贴止水带进行加强,控制诱导缝位置裂而不漏。
来源:建筑工程鲁班联盟公众号
