——第八分公司吉林石化化肥厂水汽车间抢修纪实


2021年吉林石化大检修如火如荼。北建第八分公司在化肥厂水汽车间承担的检修任务由于停车、开车时间限制,检修变成了抢修。

西部检修总指挥曹明刚要求,提前准备、停车就干、昼夜抢修。

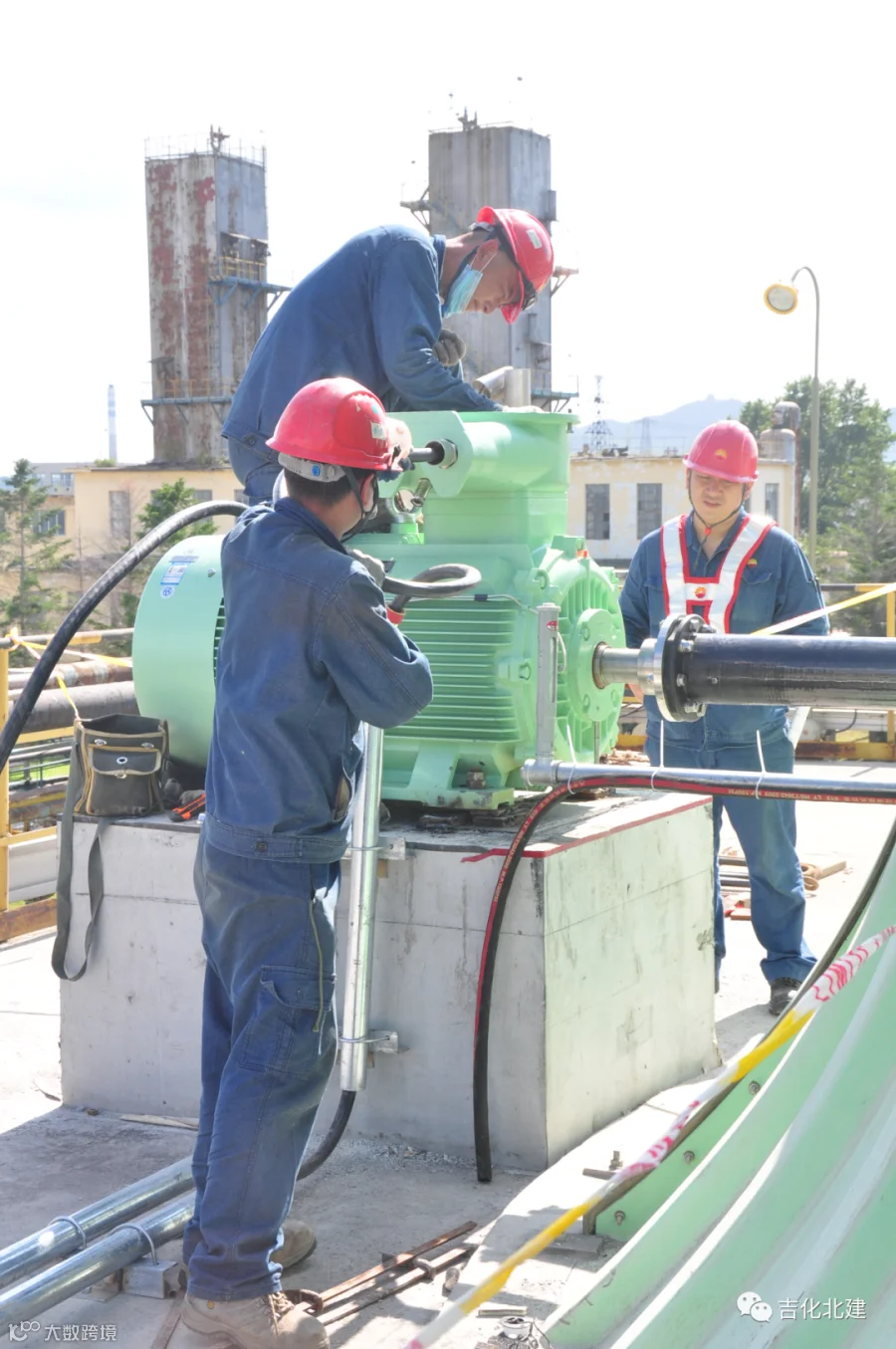

为空分装置配套的水力水轮机要更换成电动水轮机,

3台,其中3000m3水轮机更换工期只有7天。

61721时停车,项目部紧锣密鼓安排并实施拆除前施工准备。第一天(618日),拆掉原有水力水轮机及附属管道;第二天(619日),风机、电机钢结构基础安装焊接,连夜进行支模灌浆作业;第三至四天(620-21日)进行基础养护并做好安装电动水轮机前序准备;第五天(622日),拆除设备模板安装风机、电机。今天已经是第六天,时间紧,工序多,各专业交叉作业,水轮机厂家调试,风机、电机基础二次灌浆,电气连续电源线,现场一片忙碌景象,技术负责人高强、杜继斌和西部安全总监古长青等,各司其职,作业人员顶着太阳,脸上满是汗珠。明天就是第7天,是水轮机完成试运行并交出的最后期限。

水汽车间甩碰头地点有5处(甩碰头共7项),622日下午停车,需在24日完成施工任务,由于施工地点多且位置不集中,曹明刚带领项目部成员古长青、高连武、孙立民、杜继彬、高强、曹月春全员出动,第八分公司武程、勾柱、刘权等6名安全员全部到达水汽车间各个检修现场旁站监督,施工持续了一夜。

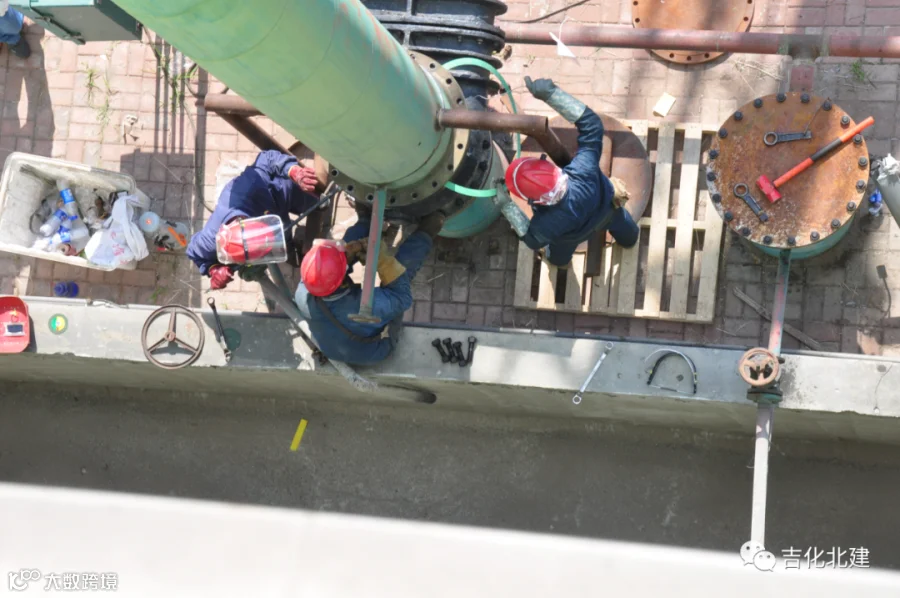

    623日,水汽车间检修现场,施工依然有序、忙碌。带着夜战的疲惫,古长青在441-F晾水塔600管径阀门安装现场指挥。水汽车间大小阀门检修共39台,点多分散,每个作业点都要交待清楚停水时间、作业时间、开车时间。

大检修施工仍在继续。项目部全体参战员工将不辱使命,坚决打好化肥厂大检修攻坚战。
