--电气自动化分公司锦西石化全厂用电负荷增加改造--6KV标段纪实


2021年是电气自动化分公司锦西石化工程施工全面展开的一年。锦西石化全厂用电负荷增加改造项目,是锦西石化公司今年三大重点项目之一。电气分公司主要承揽电压等级为6KV及以下电气施工任务,施工内容包括高、低压柜112面、配电箱32台、电缆桥架1.06万米、电缆11万米、型钢支架120吨、防雷接地型钢1.2万米,工程施工专业比较全面,涉及施工地点广泛,施工工程量较多。


6KV项目的外线路包括支架、桥架安装和电缆敷设等,是为新建重整装置、新建渣油加氢装置提供电源。这部分施工内容,既是施工的主线也是项目的重点难点。外线路全厂2500米,上下安装5层桥架,共18根3*240高压电缆,施工路径多为5-14米高处,沿途经过6个车间装置,多处跨路,且上下弯和水平弯较多,敷设路径极为复杂。锦西石化要求竣工时间为2021年11月5日,项目部根据设计图纸工程量进行测算,计划工期5个月。由于设计院的原因,图纸出图时间比计划晚了整整3个月,加上施工材料8月25日左右才能到货,而锦西石化相关部门再三强调竣工时间不能改变,实际上计划紧锣密鼓施工的5个月工期,缩至2个半月,听到这个情况,分公司苗麟轻皱眉头说到:“再硬的骨头,电气自动化公司也要把它啃下来!”

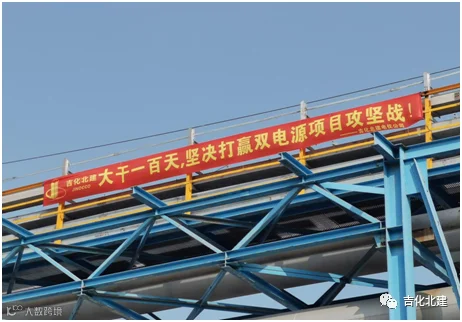

工期紧,任务重,最困难的是现场施工人员少,进度容易拖后。施工大忙季节,苗经理多方协调,亲自挑选多名技术成熟的工人进入现场施工,为加快施工进度提供了保障。项目经理程海涛精心组织协调、科学统筹计划、合理安排施工,并组织了项目施工前的动员大会,使全体员工在开工前就快速进入备战状态。程海涛还结合实际,重新制定了现场的施工目标、计划,落实了各个部门的责任。在他的带领下,电气分公司年轻、朝气蓬勃的锦西项目管理团队打响了锦西石化项目百日攻坚战,迅速掀起了百日攻坚的热潮。

在工期后墙不倒的情况下,项目部合理策划施工工序,调配各工种人员、机械设备、措施材料,策划可行性方案,合理安排施工计划。按照土建桁架在前、紧跟电气支架、桥架安装及电缆敷设的流水作业施工工序组织施工。

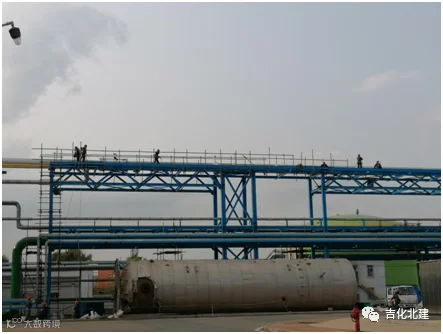

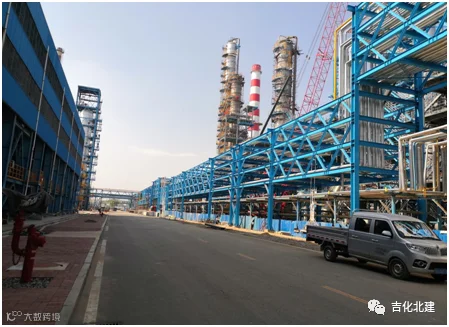

目前,变电所内主要设备安装已经完成,所内电缆敷设完成,供电外线施工难度大且到货部分已施工完,外线桁架正在有序推进。

在接下来的工作中,电气分公司锦西项目部全体员工将继续秉承为业主“奉献精品工程”和提供优质服务的理念,克难攻坚,砥砺前行,用实际行动向锦西石化及北建公司交上一份满意的答卷!
