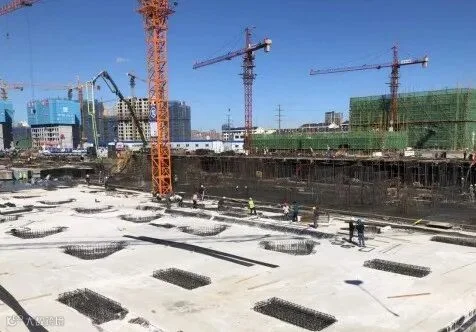

在2022年即将到来之际,第三综合分公司承建的东山片区宜山东路两侧地块五项目(东山府项目),经过3个多月的不懈努力,于2021年11月6日完成了今年最后一道结构梁板混凝土的浇筑,标志着全年施工任务完成,为明年项目交工奠定了坚实基础。
今年8月,东山府项目取得施工许可证,业主方制定了年度整体目标,项目经理张环宇带队进驻现场。施工前期,项目部面临着劳务人员短缺、现场施工材料运输不便、施工图纸不健全、动迁居民阻碍施工等诸多困难,项目部全体员工迎难而上,一面帮业主解决困难,一面顶着压力抓生产,保证了施工生产工作有条不紊。
9月,第三综合分公司接到了业主全面、全力抢建主体结构的施工要求,要把征地和设计出图耽误的工期抢回来。业主的要求就是工作的动力,分公司经理孙永林及项目经理张环宇在接到任务后的第一时间,组织召开专题会议,调配管理人员、协调作业队伍、落实施工材料和机械,给项目部全体员工鼓足了干劲。恰在此时,全国性的大面积限电、国家级环保督察组到来、钢材水泥等主材价格上涨等诸多不利因素集中爆发,增加了抢工期的困难。项目部员工秉承“困难面前有北建,北建面前无困难”的克难精神,全力以赴,克难攻坚。为确保夜间合规施工,项目部同时办理环保局、建设局审批手续;为了保证原材料供应,多处奔忙谈合同。在全体员工的共同努力下,从8月份基础混凝土施工,到11月9日越冬维护,东山府项目部用时3个月,完成施工产值6000余万元,完成两栋高层的主体施工及27000㎡地下车库施工,为完成2021年的整体施工计划抢出宝贵的时间,为明年全面交房打下了坚实基础,赢得了业主方的肯定。
2022年,东山府项目部将继续克难攻坚,奋勇拼搏,全力抓好施工生产,努力实现高标准交工目标,为公司和业主交上一份满意答卷。
