大数跨境

国内在建规模最大!新华乌什250MW/1GWh全钒液流储能项目全面转入设备安装,全力冲刺三季度目标

国内在建规模最大!新华乌什250MW/1GWh全钒液流储能项目全面转入设备安装,全力冲刺三季度目标 亚化储能
2024-09-10
0
导读:9月9日,新华乌什50万千瓦/200万千瓦时构网型储能项目全钒液流储能站设备基础全部浇筑完成,标志着全钒液流储能区主体工程全面转入设备安装的关键阶段。
点击蓝字

关注亚化储能

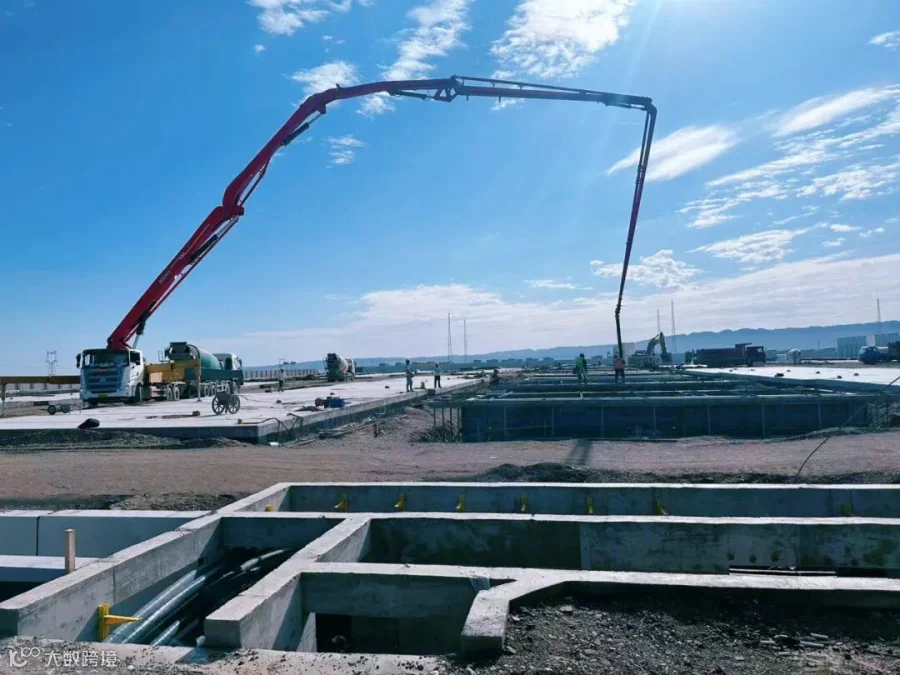

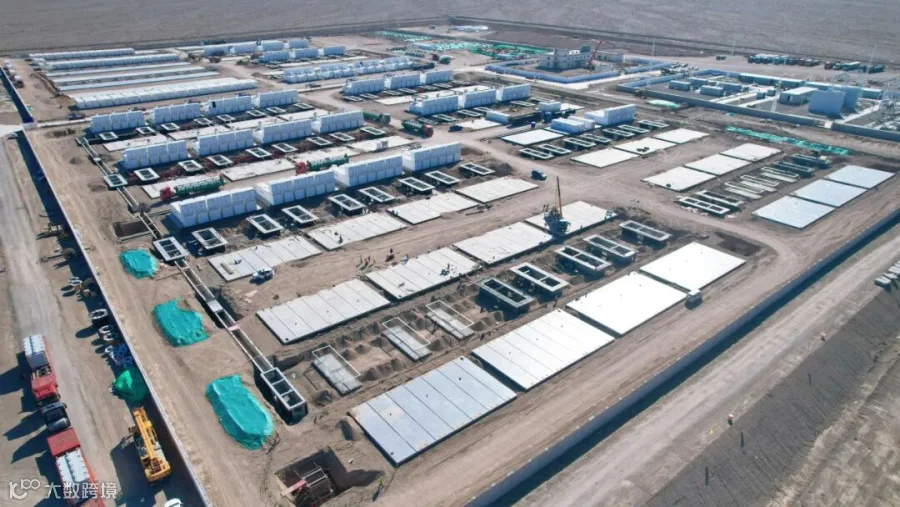

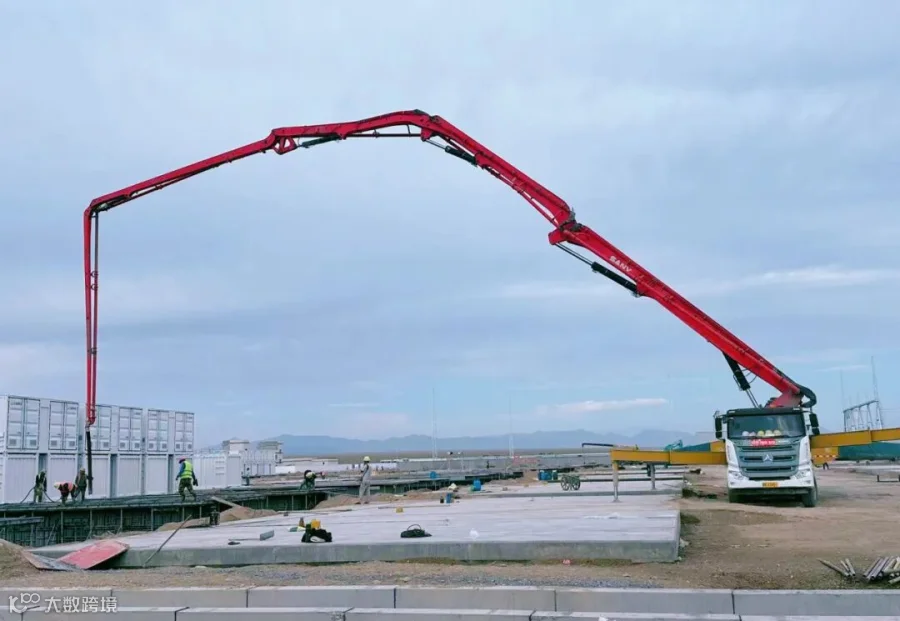

9月9日,新华乌什50万千瓦/200万千瓦时构网型储能项目全钒液流储能站设备基础全部浇筑完成,标志着全钒液流储能区主体工程全面转入设备安装的关键阶段。

作为目前国内在建规模最大的全钒液流构网型储能项目和阿克苏地区示范性项目,储能能源系统的建设可充分发挥保供顶峰和应急支撑作用,增强阿克苏电网的稳定性和能源供应安全,助力全疆清洁能源基地建设,加快构建新型电力系统。全钒液流储能站装机容量为25万千瓦/100万千瓦时,全部采用全钒液流电池储能系统,包含50个1.5兆瓦/6兆瓦时储能单元和77个2.3兆瓦/9.096兆瓦时储能单元。

为顺利保障全钒液流储能站设备基础浇筑目标完成,项目部上下统筹协调,科学组织,攻坚克难,全面把控。
一是坚持计划先行。结合施工方案,明确混凝土拌制、运输、模板安装材料,早计划、早准备、早落实,提前优化施工材料、物资保障、人员配置工作,保证施工全过程的连续性和可控性。
二是明确施工重点。紧扣工序节点,细化施工任务,加强组织管理,按时召开例会,快速敲定最优方案,便于动态调整施工组织,提高施工效率,不断加快项目建设进度。

三是严把安全质量技术关。项目部召开浇筑班前会,落实技术交底、安全培训全员覆盖;实行混凝土浇筑“盯仓制度”,设有专人对浇筑过程进行质量监督实时记录,明确质量安全管控要点,专人专岗,压紧压实生产责任,守住“安全红线”和“质量底线”。
四是项目团队团结一致、主动作为。紧盯商混站混凝土供应,多频次沟通协调,克服混凝土运距远、恶劣气候等诸多困难;在设备基础混凝土浇筑过程中,定时定点对钢筋绑扎和模板支撑体系进行检查,对混凝土拌合、浇筑参数、浇筑养护工作实时检验,确保工程质量无隐患,顺利完成全钒液流储能区127个电池舱基础、127个PCS箱变一体机设备基础浇筑节点。
下一步,项目部将秉承“进度为先、质量第一”的建设理念,全力以赴,真抓实干,做好后续设备吊装、设备安装、设备调试及并网协调工作,助力项目高质量履约。

《亚化液流电池供应链交流群》正式建立,欢迎液流电池上中下游产业链企业(离子交换膜、电极、双极板、集流体电极框、密封等组件)储能设备供应商、系统集成商,电力公司、高校科研单位能源服务公司等行业朋友的加入,入群请备注公司名称、姓名、手机等信息。


点点点,赞和在看都在这儿!

【声明】内容源于网络
0
0
亚化储能
电化学储能、新型长时储能,锂离子电池、全钒液流电池、钒电池、液流电池、固态电池。氧化物固态电解质、硫化物固态电解质、卤化物固态电解质,磷酸铁锂、富锂锰基材料、硅负极。
内容 1807
粉丝 0
亚化储能 电化学储能、新型长时储能,锂离子电池、全钒液流电池、钒电池、液流电池、固态电池。氧化物固态电解质、硫化物固态电解质、卤化物固态电解质,磷酸铁锂、富锂锰基材料、硅负极。
总阅读1.2k
粉丝0
内容1.8k
