莒县在建学校最新工程进度!

莒县在建学校最新工程进度! 莒县百事通
2023-08-03
1

教育是民生之首

今年以来
莒县高标准、高质量推进
学校项目建设
全力确保如期完成各项建设任务

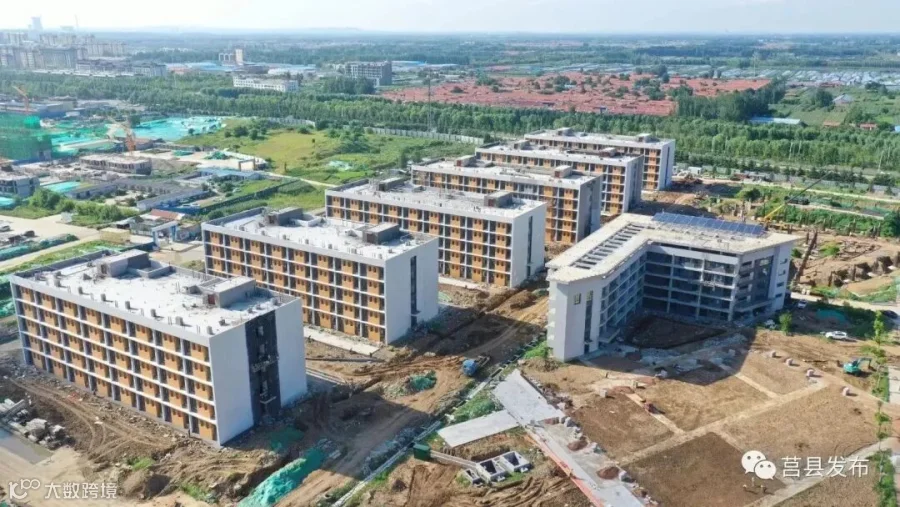

莒县一中新校区





男女生宿舍楼地板铺贴完成,地面大理石完成99%,内墙涂料完成90%,内门安装完成40%;外墙保温完成,外墙真石漆完成90%,外窗完成95%;室外配套完成80%。

1-3#教学楼、4#实验楼地板铺贴完成,地面大理石完成95%,内墙涂料完成85%,内门安装完成30%;外墙保温完成,外墙真石漆完成80%,外窗完成80%;室外配套完成80%

莒县一中新校区累计完成投资2.6亿元,总体形象进度达85%,计划于8月下旬交付使用。

沭东花园幼儿园

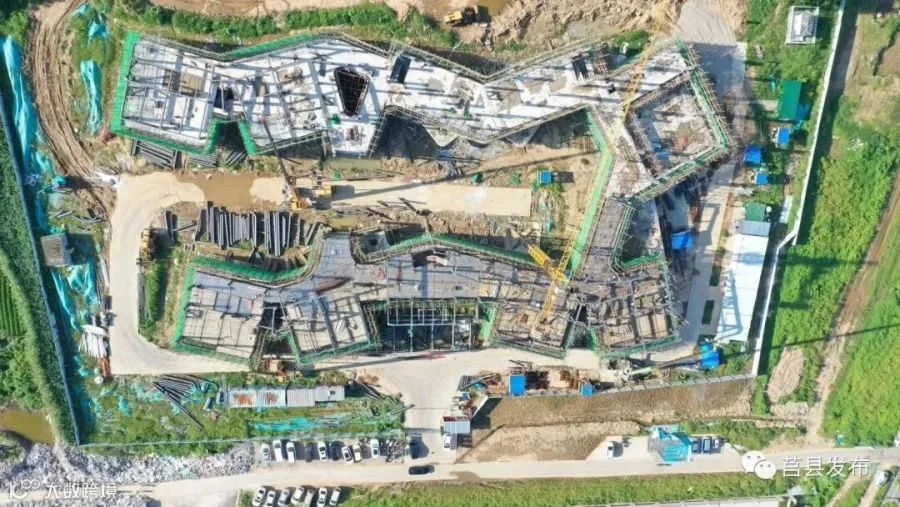

沭东花园幼儿园基础工程施工完成;主体一层至三层钢柱安装完成,二层楼承板混凝土浇筑完成50%,三层钢梁安装完成50%。工程累计完成总投资2800万元,总体形象进度达40%,计划2024年1月份交付使用。

文心路小学

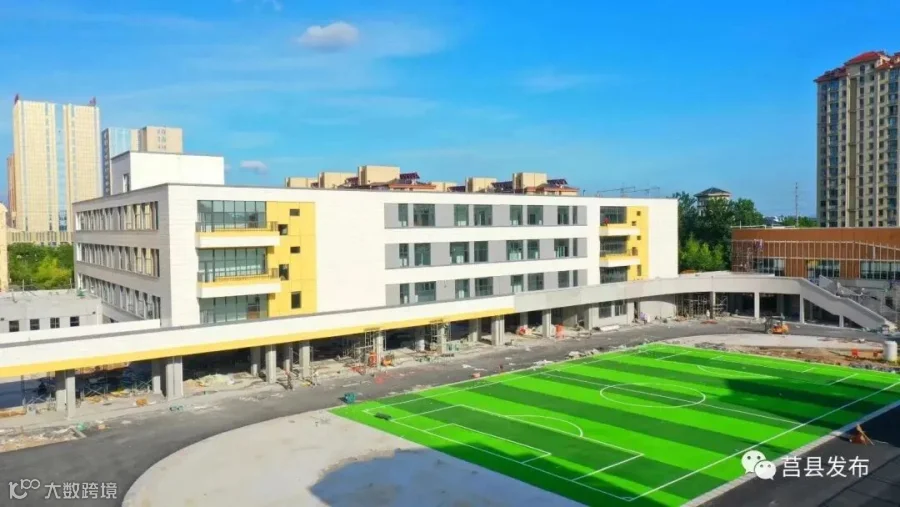

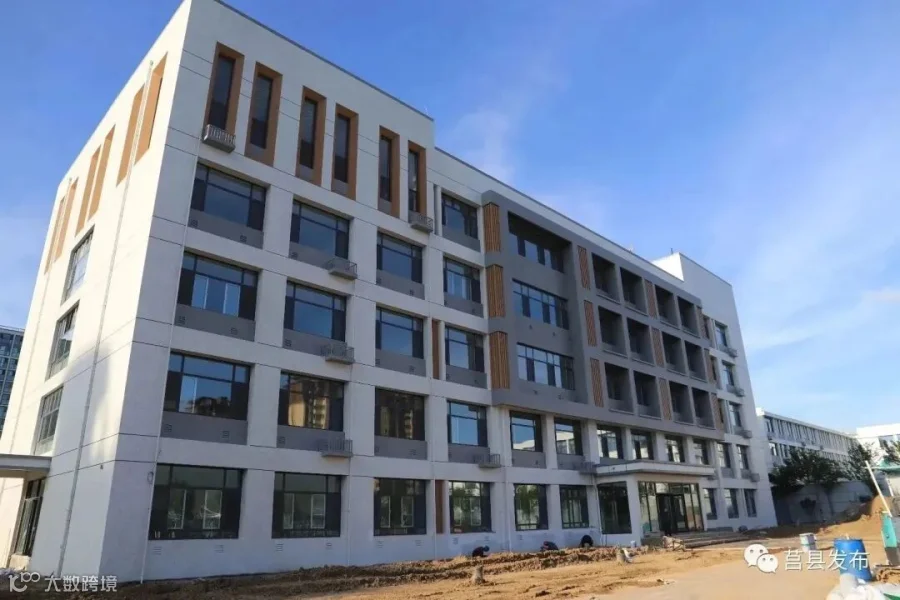

文心路小学地板铺贴完成,地面大理石完成,内墙涂料完成95%,内门安装完成60%;外墙保温完成,外墙涂料完成98%,外窗安装完成;室外配套完成85%。累计完成投资4500万元,总体形象进度达97%,计划8月20日交付使用。


青岛路小学

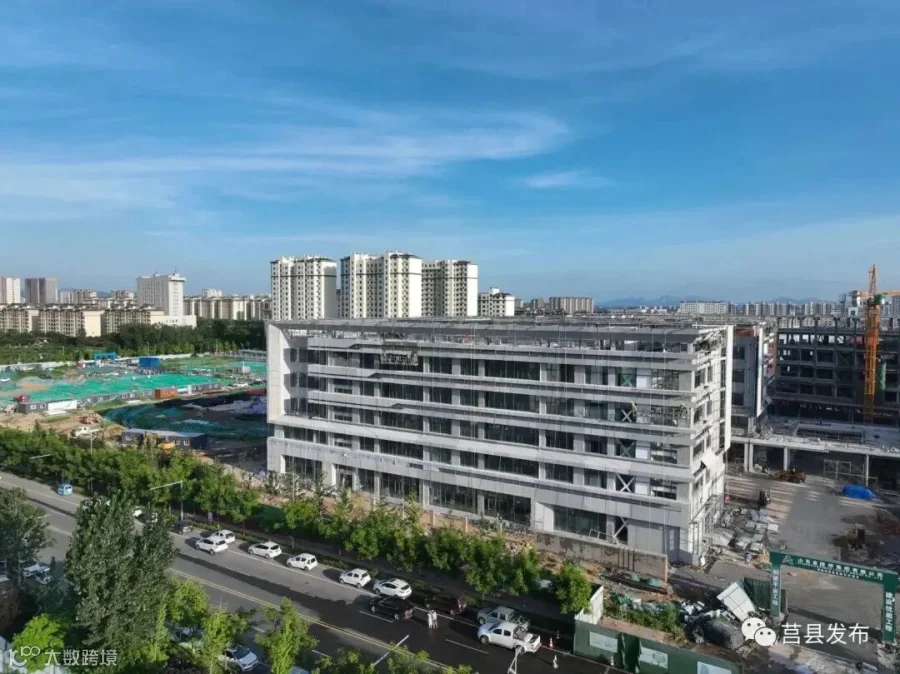

青岛路小学主体工程建设已全部完成,室外配套完成75%,累计完成投资1800万元,计划8月20日交付使用。

岳石路中学

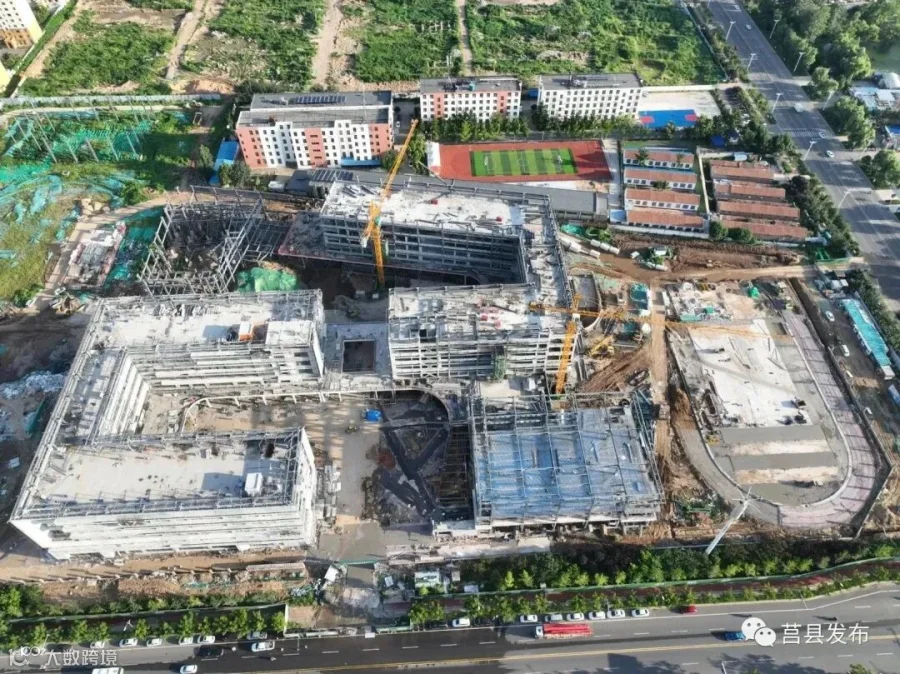

岳石路中学初中部地板铺贴完成,地面大理石完成,内墙涂料完成95%,内门安装完成90%;外墙保温完成,外墙涂料完成60%,外窗完成99%,室外配套完成80%,计划8月20日交付使用。小学部主体完成、ALC墙板安装完成70%。
岳石路中学项目累计完成投资1.6亿元。

来源:莒县融媒  莒县城市建筑投资集团有限公司
