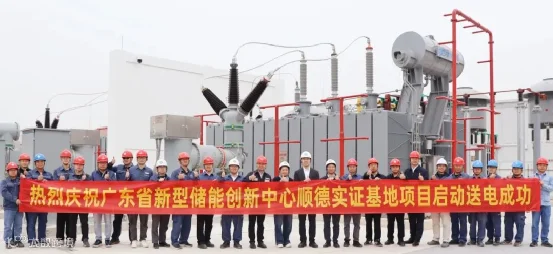

12月6日,当佛山顺德勒流街道的200MW/305MWh混合储能电站全容量并网,行业聚光灯并未照向占总量75%的锂电系统,而是死死锁定那50MW/5MWh的"超级电容舱"。这个仅占储能容量1.6%的"小个子",凭什么成为工信部"224"项目与广东省首台(套)重大技术装备的双料示范?答案藏在电网频率波动的"生死线"上——当新能源渗透率突破50%,电力系统的稳定需要从"秒级"进化到"毫秒级"。

里程碑解码:从"跟网"到"构网"的物种跃迁
顺德实证基地的特殊之处,在于它首次将 "超级电容+锂电"混合架构 推向50MW级工程化应用。这不是简单的技术堆砌,而是对电网支撑逻辑的彻底重构:
l比例玄机:50MW超级电容虽仅占总功率25%,却承担了 90%以上的一次调频任务 。其功率密度达40kW/kg,是锂电的13-40倍,可在100毫秒内释放满功率,而锂电系统需3-5秒才能爬坡至额定出力
l寿命鸿沟:超级电容循环寿命100万次,日均充放电100次仍可稳定运行15-20年;对比锂电的5000次循环寿命,在调频场景下电池衰减成本每年高达200-300万元
l温度韧性:-40℃至70℃宽温域运行,无需温控系统,而锂电在顺德湿热环境下需额外8-12%的能耗用于空调制冷

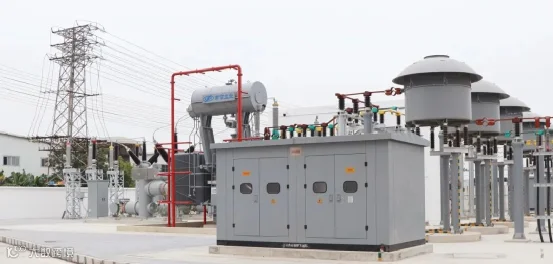

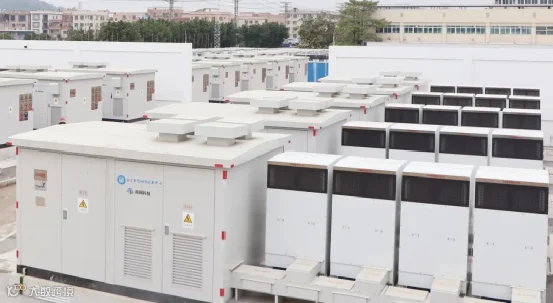

该项目由佛山电力设计院EPC总承包,从接入批复到并网仅用时4个月,较常规储能项目工期压缩40%,采用了预制舱模块化方案,将35kV配电、电池舱、超级电容舱一体化集成。这种"搭积木"式建造,为规模化复制扫清了最后障碍。

核心突破:"闪电侠"与"耐力王"的协同密码
1. 技术护城河:毫秒级响应如何改写调频规则
电网频率偏差超标(>±0.2Hz)的窗口期仅有3-5秒,火电机组的一次调频响应时间约3秒,而超级电容可在30ms内完成90%功率输出。顺德项目采用的构网型储能变流器,响应时间进一步压缩至70ms,远超海外标准(100ms)。
具象化理解:当1000MW级光伏电站因云层遮挡瞬间甩负荷,电网频率会在0.5秒内跌落0.5Hz。此时超级电容像"闪电侠"般瞬时注入50MW功率,为锂电"耐力王"争取3秒爬坡时间,避免频率跌破49.5Hz的安全底线。这种"双保险"机制,使电网频率波动幅度降低60-70%。
2. 经济模型:从"成本包袱"到"收益杠杆"
混合储能的精妙在于"分工经济":
l超级电容:承担高频次(日均200-300次)、短时长(平均5-10秒)的调频里程,避免锂电深度充放电
l锂电系统:专注4小时长时调峰与峰谷套利,日均1-2次充放,寿命延长至15年
收益测算显示,顺德项目参与广东调频市场:
l调频里程收益:超级电容部分年收益可达800-1200万元,是同等功率锂电的3-4倍
l系统延寿价值:减少锂电调频次数80%,延缓衰减相当于5年内节约更换成本3000万元
l综合IRR:混合架构较单一锂电系统提升1.8-2.2个百分点,投资回收期缩短1.5年
3. 安全冗余:物理储能与化学储能的"风险对冲"
锂电储能的热失控链式反应是行业心病,而超级电容采用碳基物理储能,无化学反应,不存在燃爆风险。顺德项目将两类系统物理隔离,超级电容舱采用氮气保护,即使单舱故障也不会波及锂电区域。这种"双体系"设计,使整体系统失效率降低75%。

产业纵深:一个项目撬动三大维度跃升
① 技术标准化:从"企业标准"到"国际标准"
顺德实证基地的并网,恰逢中国主导的 《电力储能用超级电容器》国际标准在IEC立项 。项目产生的200万组实证数据,将直接支撑标准中关于循环寿命、响应时间、环境适应性的条款制定。奥威科技作为核心设备商,已拿下 全球16MW级最大超容储能项目 的经验,顺德项目使其在国内话语权进一步固化。
② 市场机制:调频服务价格的重塑者
广东调频市场当前里程报价上限为15元/MW,但超级电容的快速精准响应可获得0.8-1.2倍的性能补偿系数。这意味着同样调频容量,超容部分收益溢价20-30%。顺德项目的成功运行,可能推动市场规则修订,设立"毫秒级响应"专项补偿,拉开调频服务的"性能差价"。
③ 产业链共振:从"单一器件"到"系统集成"

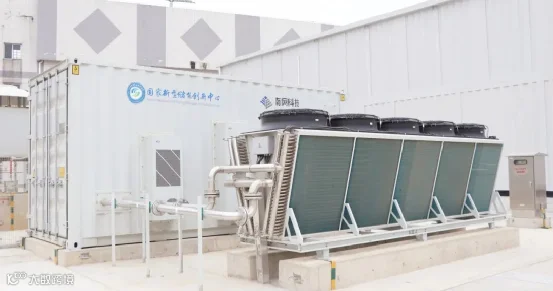

项目带动顺德本地形成超级电容-PCS-能量管理产业集群:
l奥威科技:提供50MW超容舱,单体容量500kW,能量效率95%
l西安图为:供应构网型PCS,响应时间30ms,空载损耗仅50W
l佛山供电局:开放110kV富安站作为并网试验点,提供真实电网扰动数据
这种"产学研用"闭环,使关键设备国产化率从65%提升至92%,打破日韩在超级电容隔膜材料上的垄断。

辩证思考:三大"暗礁"待破解
1.成本倒挂了无? 超级电容初始投资达1.8-2.2元/Wh,是锂电的3-4倍。尽管全生命周期成本更低,但高昂的首投仍是推广瓶颈。顺德项目作为示范工程享受了政策性补贴,纯商业化项目IRR可能降至6-8%。
2.标准碎片化 超级电容在电力系统的应用缺乏国标级安全规范,目前仅参照IEC 62576消费电子标准。顺德项目采用的氮气保护、泄爆装置等企业标准,能否上升为行业强制规范,仍需2-3年的实证检验。
3.调度策略不成熟 混合储能的能量管理策略(EMS)是"黑箱",超级电容与锂电的功率分配算法依赖AI模型训练。在电网极端故障(如三相短路)下,若分配失当可能导致双系统同时过载。顺德项目的EMS由佛山院与南瑞联合开发,但实际工况验证不足1000小时,鲁棒性存疑。
储能产业进入"时间颗粒度"战争
顺德50MW超级电容混合储能的并网,宣告中国储能产业正式开启毫秒级竞赛。当新能源装机占比超过50%(广东预计2025年达55%),电力系统的稳定刻度必须从"秒"细化到"毫秒"。
这不仅是技术迭代,更是产业逻辑的颠覆:储能的价值不再以"度电成本"衡量,而是以"响应速度"定价。超级电容像电网的"肾上腺",平时静默,关键时刻瞬间爆发。这种"快即是稳"的新范式,正在改写新型电力系统的构建规则。
