01. 概况
大同—怀来—天津南1000千伏特高压交流工程全面进入提速攻坚阶段,3月14日最新进展显示,作为国家“西电东送”北部通道骨干工程,该项目建设稳步推进,各项施工任务有序落地,目前已达成多项关键建设节点,正全力冲刺年度建设目标,为工程按期投运筑牢基础。
02. 工程核心定位与基本信息
该工程是落实国家《“十四五”电力发展规划》的重点项目,由国家电网牵头建设,起于山西大同,途经河北燕山山脉和海河流域,止于天津滨海新区,新建双回线路长度770千米,新增变电容量1800万千伏安,计划于2027年6月建成投运。
工程横跨山西、河北、天津三省市,建成后将成为华北区域贯通山西、河北能源基地与天津负荷中心的能源“大动脉”,进一步完善华北特高压主网架结构。
03. 3月14日最新建设进展

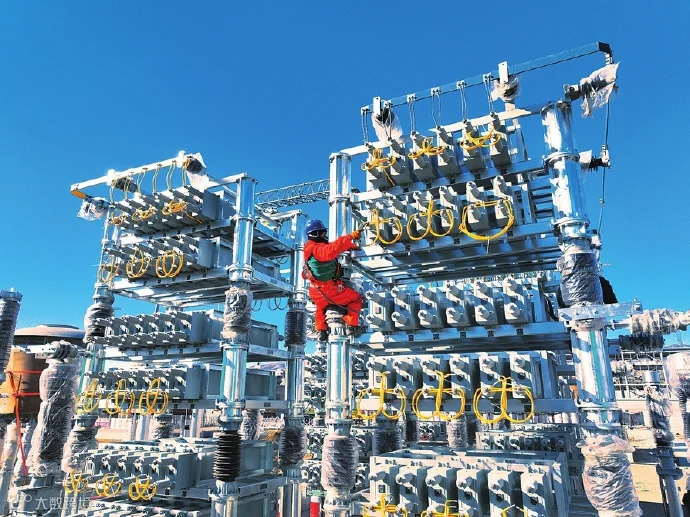

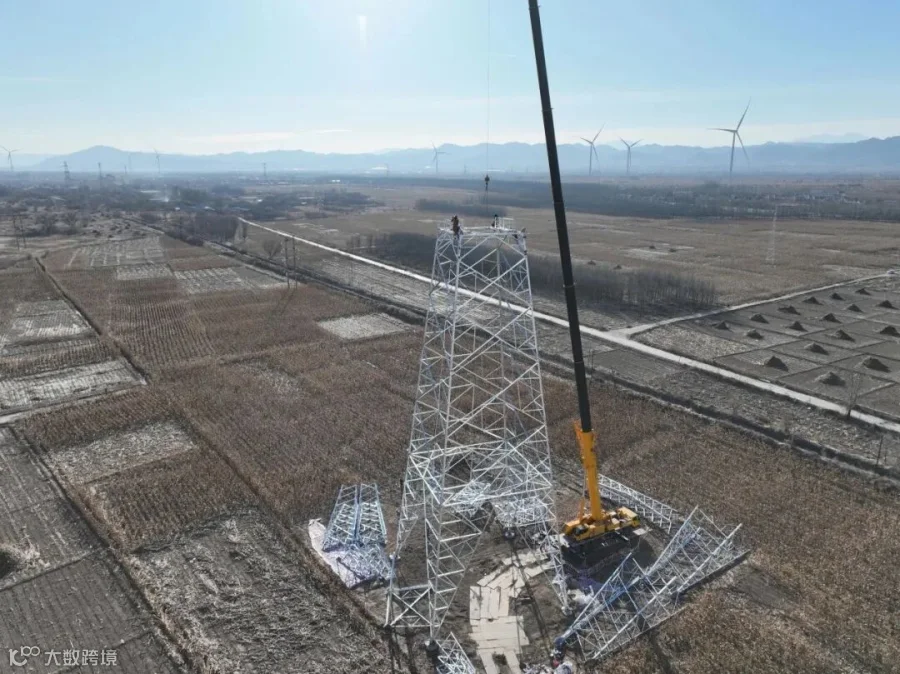

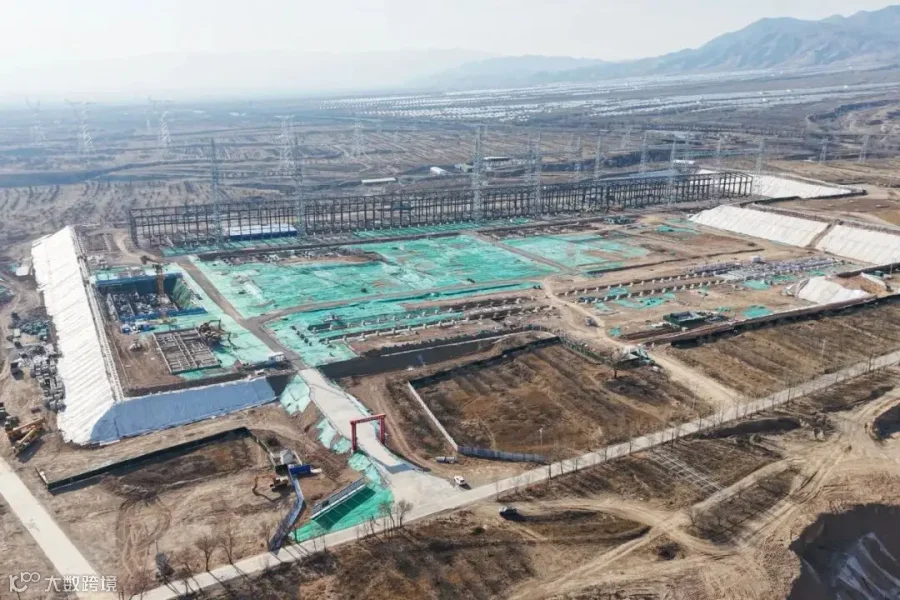

截至3月14日,工程建设提速成效显著,各项施工指标稳步推进:土建施工累计完成73%,主要涵盖变电站主体结构、基础浇筑等核心工序,已基本完成主体框架建设;电气安装累计完成21%,重点推进线路架设、设备基础预埋等工作,施工质量均符合特高压工程建设标准;全站构支架已全部吊装完成,为后续电气设备安装奠定了坚实基础。
作为工程核心设备,GIS设备(气体绝缘金属封闭开关设备)将于3月15日正式启动安装,该设备承担着电能传输与故障快速切断的关键作用,其安装工作是电气安装阶段的核心节点,将直接影响工程整体推进进度,目前设备运输、现场准备等前期工作已全部就绪。
04. 攻坚重点与年度目标
当前,工程各参建单位已组建专项攻坚团队,聚焦土建收尾、电气安装、设备调试三大核心任务,优化施工流程、调配优质资源,全力破解施工过程中的各类难题,确保工程按计划推进。年度建设核心目标为完成全部土建施工、推进电气安装攻坚,力争实现设备调试阶段性突破,为2027年6月顺利投运奠定坚实基础。
05. 工程行业意义与价值
该工程作为“西电东送”北部通道骨干项目,具有重要的经济与社会价值。工程建成后,华北区域特高压送电能力将提高至2100万千瓦,可有效推动山西、冀北地区新能源外送消纳,每年可促进新能源电量消纳超146亿千瓦时,替代燃煤消耗445万吨,减少二氧化碳排放1181万吨,助力“双碳”目标实现。
同时,工程可有效优化华北负荷中心能源供应格局,提高环首都经济圈电力供应能力,满足天津电网负荷增长需求,全面提升京津冀电网安全稳定水平,更好服务京津冀协同发展;此外,工程动态投资达230亿元,可带动上下游产业发展,提供就业岗位超1.8万个,发挥投资拉动作用,助力经济稳增长。
