大数跨境

柔直技术规模化提速,换流阀价值量翻5倍

柔直技术规模化提速,换流阀价值量翻5倍 华若汀电能先锋
2026-04-14
2
导读:柔直产业链的核心是换流阀,占工程总投资的25%-30%。国内形成国电南瑞、许继电气、中国西电三强格局,合计市占率超过90%。

4月,两个标志性事件表明柔性直流输电(柔直)技术正从示范走向规模化。


4月9日,甘肃-浙江特高压工程配套的柔直换流变压器试验装置通过验收——这是世界首个送端和受端均采用柔直的特高压工程



4月10日,阳江三山岛海上风电柔直输电工程核心构件发运——中国首个海上风电海陆一体柔直项目进入投产倒计时。


01


柔直vs常直


传统特高压直流(常直)采用晶闸管换流阀(LCC-HVDC),工作原理类似"水龙头"——只能控制通断,不能调节流量。


这种技术成熟、成本低,但有个致命缺陷:必须依赖受端电网的强度。如果受端电网发生故障,常直换流站可能无法稳定运行,甚至引发连锁停电。


柔直技术采用IGBT换流阀(VSC-HVDC),工作原理升级为"变频空调"——不仅可以开关,还能精确调节电压幅值和相位。


这种可控性带来了三大突破:不依赖受端电网强度(可以向弱电网甚至无源网络送电)、有功无功独立控制(既能送电,又能动态补偿电压)、多电源多负荷接入(适合新能源分布式接入)。



代价是成本。


IGBT器件价格远高于晶闸管,导致柔直换流阀价值量是常直的3-5倍。


常直换流阀单价约15-20亿元/站,柔直换流阀可达50-80亿元/站。这也是为什么过去柔直只用于海上风电送出、城市电网背靠背互联等"不得不"的场景。


现在,随着IGBT国产化加速和规模化应用,柔直经济性正在改善——2020-2024年,柔直换流阀单位造价年均降幅约8.5%。


02


甘肃-浙江:世界首个全柔直特高压


甘肃-浙江特高压工程是柔直技术的"毕业考试"。该项目送端位于甘肃武威(河西走廊新能源基地),受端位于浙江绍兴(负荷中心),全长约2000公里,额定输送容量800万千瓦。


与传统特高压"送端常直+受端常直"不同,该项目两端全部采用柔直,技术难度呈指数级上升。


为什么选择全柔直?核心原因是新能源消纳需求。甘肃河西走廊风光资源丰富,但本地负荷有限,必须大规模外送。


新能源出力具有间歇性和波动性,传统常直难以适应——受端电网一旦故障,送端新能源可能被迫大规模脱网。柔直的无源运行能力,可以在受端电网故障时维持稳定,为新能源争取"故障穿越"时间。



技术挑战同样巨大。

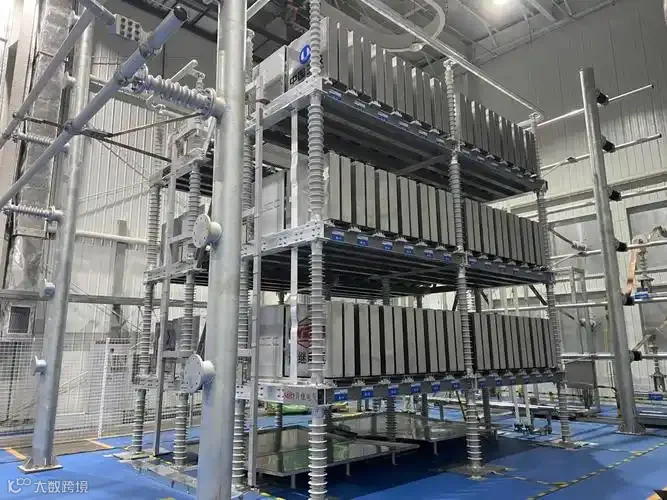

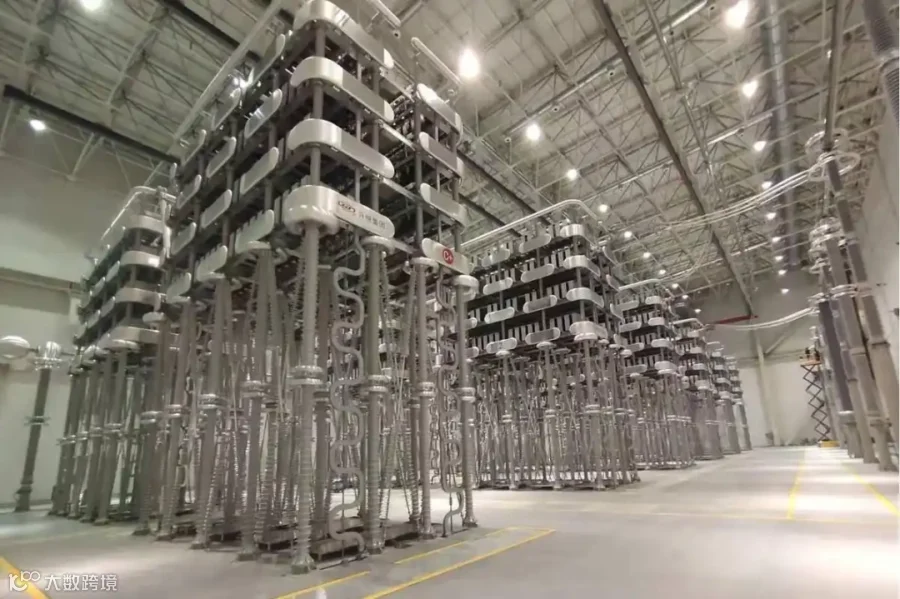

柔直换流阀需要6.5千伏/3千安级IGBT器件,单阀塔高度超过15米,内部包含数千个功率模块,任何一个模块故障都可能导致系统停运。

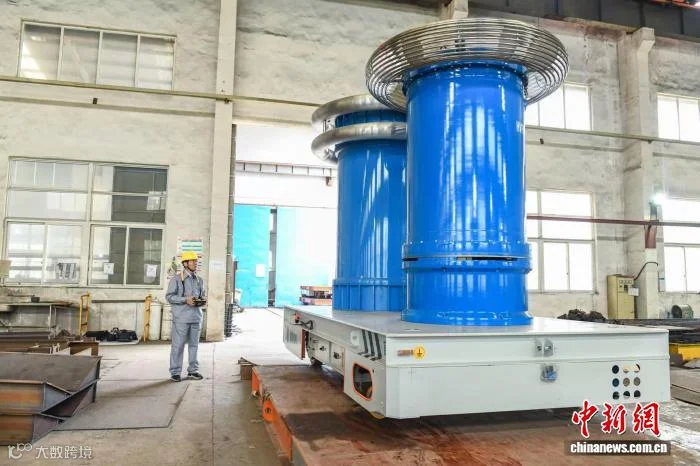

4月9日通过验收的换流变压器局放试验装置,正是为了解决柔直变压器内部绝缘电场分布不均的难题——这是世界首套特高压柔直换流变专用试验设备。


03


阳江三山岛:深远海风电的钥匙


如果说甘肃-浙江是陆上新标杆,阳江三山岛则是海上新范式。


该项目是中国首个海上风电海陆一体柔性直流输电工程,计划2026年10月投产,年输送清洁电能约60亿千瓦时。


深远海风电(离岸距离超过50公里、水深超过50米)是海上风电的下一战场。这些区域风速更高、风资源更稳定,但交流输电不再适用——海缆电容效应导致无功损耗剧增,50公里以上交流送电效率低于80%。柔直技术成为唯一可行方案。



阳江三山岛的工程架构是:海上换流站(位于风电场中心,将风机交流电整流为直流)→±500千伏直流海缆(约100公里)→陆上换流站(位于粤港澳大湾区,将直流逆变为交流接入电网)。


这种"海陆一体"架构,未来可复制到江苏、福建、广东等深远海风电竞配项目。


04


产业链格局:换流阀三强争霸


柔直产业链的核心是换流阀,占工程总投资的25%-30%。国内形成国电南瑞、许继电气、中国西电三强格局,合计市占率超过90%。


中国西电在特高压变压器和换流变领域优势突出,2026年3月国网首批特高压招标中标73.88亿元,市占率44.8%,其中柔直换流变占大头。


许继电气在柔直换流阀领域技术领先,2025年8月研发的6.5千伏/3千安IGBT柔直换流阀通过国家级鉴定,是全球电压等级最高的柔直换流阀之一。



国电南瑞则主导控制保护系统,其柔直控制保护设备在国内市占率超过60%。


IGBT器件是换流阀的"心脏",目前国内中车时代电气、斯达半导、士兰微已实现高压IGBT量产,但在6.5千伏以上超高压领域仍依赖英飞凌、三菱等进口。


2026年,随着国产IGBT在柔直领域的规模化验证,进口替代有望加速。


05


规模化拐点已至


柔直技术正在从"特殊场景专用"走向"常规配置可选"。


根据国网规划,"十五五"期间藏东南-粤港澳大湾区、蒙西-京津冀、甘肃-浙江(二期)等特高压工程均可能采用柔直或常直柔直混合方案。


海上风电方面,江苏、广东已规划10个以上深远海风电竞配项目,柔直外送是标配。


产业链已经嗅到信号。


中国西电在手订单420-500亿元,排产至2027年;许继电气柔直换流阀产能从每年2-3套提升至5-6套;国电南瑞控制保护系统订单同比增长超过50%。
