陇电入浙,首台换流变压器运抵甘肃武威

陇电入浙,首台换流变压器运抵甘肃武威 华若汀电能先锋
2026-03-18
3
导读:近日,陇电入浙工程(甘肃—浙江±800千伏特高压直流输电工程)首台高端换流变压器顺利运抵甘肃武威±800千伏换流站,标志着工程送端站核心电气设备安装正式进入关键攻坚阶段,为后续设备调试、按期投产筑牢硬
01. 事件核心概况

近日陇电入浙工程甘肃—浙江±800千伏特高压直流输电工程首台高端换流变压器顺利运抵甘肃武威±800千伏换流站,标志着工程送端站核心电气设备安装正式进入关键攻坚阶段,为后续设备调试、按期投产筑牢硬件基础。


此次运输由中特物流专业承运,是国家西电东送重点工程的标志性节点,相关信息可通过央视网、国家电网官方平台检索验证,具备权威可溯源性。

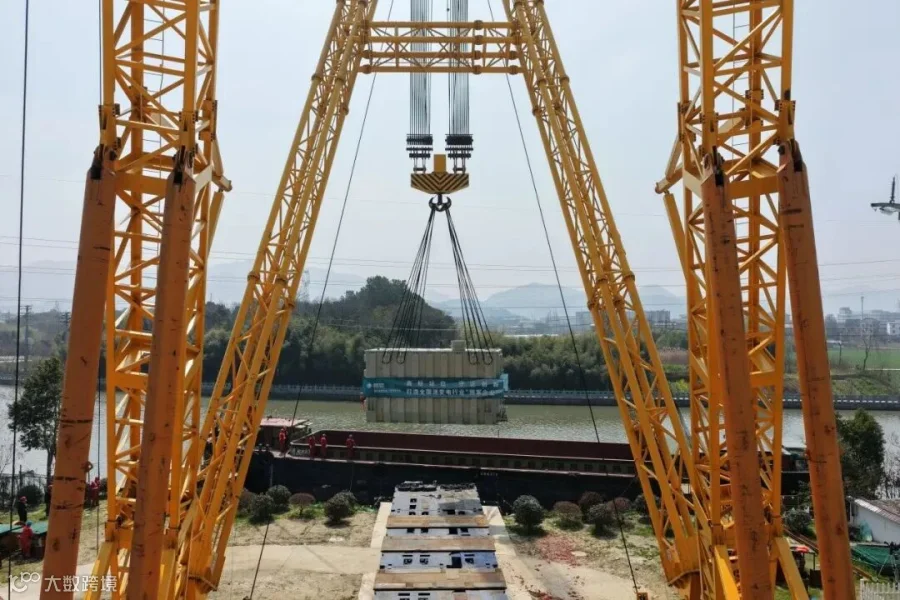

750兆伏安柔直换流变压器乘船运抵上虞


02. 核心设备参数与运输保障难点

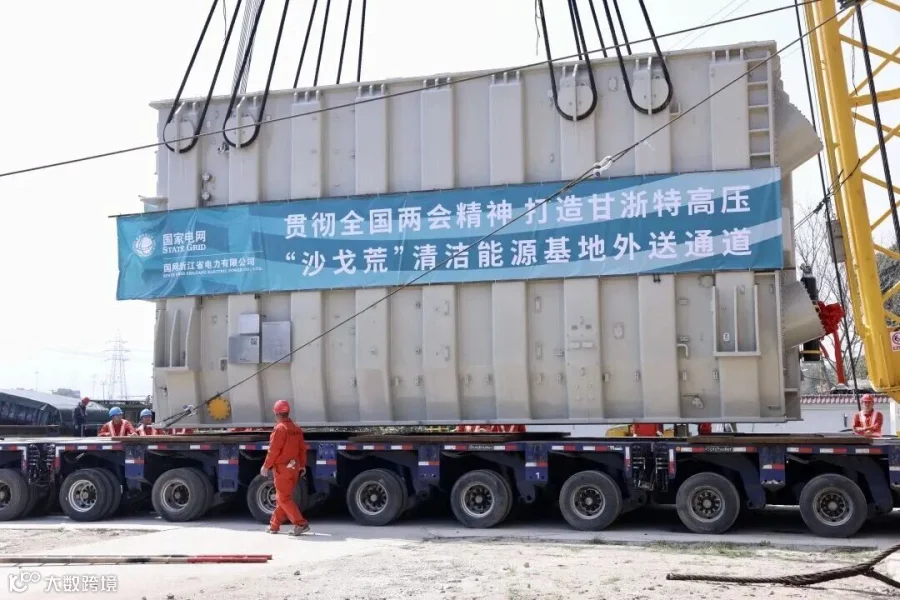

本次运抵的换流变压器是陇电入浙工程的送端核心“心脏设备”,单台自重350吨,机身尺寸达长11.6米、宽3.96米、高4.85米,属于三类超限大件运输设备,对运输路线、路况、管控精度要求极高。运输路线从甘肃金昌火车站货运场启程,全程89公里,跨越2个地级市、途经多个城镇与承重桥梁,路况复杂且管控难度大。

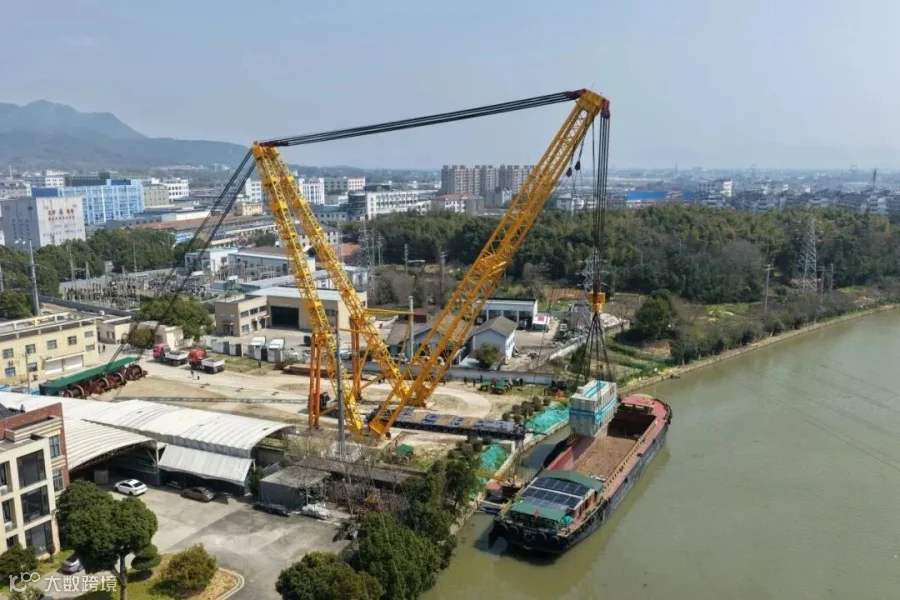

750兆伏安柔直换流变压器水上吊装作业现场


为保障设备零损伤运抵,国网甘肃电力联合交通、路政、公安等多部门,历时数月完成道路拓宽改造、桥梁加固、模拟运输测试等前期筹备,全程专人护航、精细化调度,最终实现设备准时、安全抵达施工现场。


03. 陇电入浙工程核心定位与战略价值


陇电入浙工程是国家“十四五”电力发展规划重点工程,也是世界首条送受端均采用柔性直流技术的特高压输电工程,线路全长约2370公里,起于甘肃武威换流站、止于浙江绍兴换流站,计划2027年建成投运。


工程建成后,可将甘肃河西走廊富集的风电、光伏等清洁能源大规模外送至浙江,年均输电规模超400亿千瓦时,既能彻底破解甘肃新能源消纳瓶颈,又能有效保障浙江电力稳定供应、优化区域能源结构,助力国家“双碳”目标落地,推动东西部能源资源高效协同配置。



04. 设备运抵后的后续建设规划


首台换流变压器顺利到位后,武威±800千伏换流站将全面启动核心设备安装、接线调试等关键工序,后续其余换流变压器及配套电气设备将按计划分批运抵现场。


工程建设团队将紧盯工期节点,严把质量安全关口,同步推进土建收尾与电气安装并行作业,加速攻克核心设备调试难题,力争按期完成工程建设,早日打通这条绿色能源大通道,实现陇电高效入浙、惠及两省民生与产业发展。
