世界最大构网储能投运,北疆电网有了“稳定锚点”

世界最大构网储能投运,北疆电网有了“稳定锚点” 华若汀电能先锋
2025-12-12

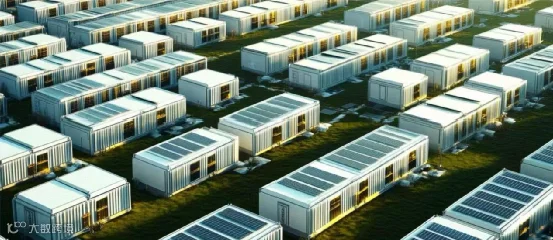

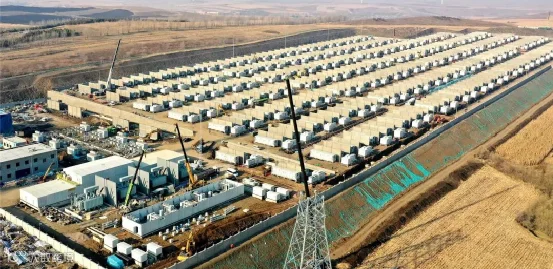

1


12月6日,当内蒙古阿荣旗1GW/4GWh构网型储能电站全容量并网,行业关注的不仅是"世界最大"的桂冠,更是那个惊人的投资单价——0.625元/Wh。这不仅刷新了独立储能的成本底线,更释放了一个强烈信号:储能从"电网跟班"到"主动支撑"的范式转移,已经不再是PPT上的概念,而是实打实的工程现实。



里程碑解码:从"跟网"到"构网"的物种跃迁

这个项目由江西院EPC总承包,从6月28日开工到12月6日投运,仅用时162天,创造了同等规模储能建设速度的新纪录。但其真正的革命性在于技术路线的选择:

l容量占比:1GW/4GWh的规模占蒙东电网储能装机的42%,一举改变了区域电网的调节格局

l技术代差:采用构网型(Grid-Forming)技术,较传统跟网型(Grid-Following)的系统惯量支撑能力提升3-5倍

l成本击穿:总投资25亿元,折合0.625元/Wh,较2024年全国独立储能平均造价1.15元/Wh45.6%

"这不是简单的价格战,而是技术路线升级带来的系统性降本。"项目总工在并网仪式上表示。构网型技术通过虚拟同步发电机(VSG)算法,让储能系统模拟传统火电机组的转动惯量,在电网故障时200ms内建立稳定电压源,这是跟网型技术永远无法企及的"本能反应"。

三大突破:构网型如何重塑电网"免疫系统"

1. 角色反转:从"应声虫"到"定海神针"

传统跟网型储能像"应声虫"——电网电压多少,它就输出多少;电网频率多少,它就跟随多少。而阿荣旗项目的构网型储能是"定海神针"——主动建立电压参考,自主维持频率稳定

技术对比一目了然:

指标

跟网型储能

构网型储能(阿荣旗)

响应时间

500-1000ms

<200ms

惯量支撑

等效300MW火电机组

电压支撑

被动调节

主动构建220kV电压源

故障穿越

易脱网

零电压穿越

在蒙东电网,新能源渗透率已突破65%,传统火电机组开机率不足30%,系统转动惯量严重不足。阿荣旗项目投运后,可将区域电网短路容量提升40%,电压波动幅度降低60%,相当于为电网注入了"人工免疫系统"。

2. 痛点根治:破解新能源"反噬"电网难题

蒙东地区风光资源富集,但"鸭子曲线"极端陡峭:午间光伏大发时,弃光率达15-20%;晚间负荷高峰时,又面临电力短缺。构网型储能的"快速双向调节"能力,恰好击中这一痛点。

项目运行数据预测显示:

l弃光率降低:从15%降至6%,年增清洁能源消纳12亿千瓦时

l频率合格率:从99.5%提升至99.99%,年减少停电损失8000万元

l电压合格率:达到99.9%,避免新能源脱网事故3-5次/年

更关键的是"黑启动"能力。当电网因极端天气全停时,阿荣旗储能可独立启动220kV母线,带动周边风光电站逐台恢复,将传统72小时的恢复时间缩短至4-6小时。这种"重启电网"的能力,是构网型技术最硬核的价值。

3. 经济魔方:长寿命+低单价的"双击"效应

项目采用磷酸铁锂电池系统,单舱容量10MWh,循环寿命超6000次,这意味着在日均1.5次充放电工况下,可稳定运行11年不衰减至80%容量。

全生命周期成本(LCOE)测算揭示经济性密码:

l初始投资:0.625元/Wh,较行业平均低45.6%

l循环寿命:6000次 vs 行业平均5000次,度电成本降低17%

l运维成本:构网型算法减少电池深度充放电30%,延缓衰减,年运维费仅0.015元/Wh

综合测算,项目全投资IRR达8.2%,投资回收期12.3年,在内蒙古0.28元/kWh的独立储能电价下,可实现年净利润1.8亿元。这证明构网型技术不仅是"技术奢侈品",更是"赚钱机器"。



产业纵深:一个项目撬动三大维度跃升

① 技术标准化:从"企业标准"到"国标基石"

阿荣旗项目采用的双环控制架构+虚拟阻抗算法,已被纳入国家电网《构网型储能技术导则》草案。项目投运后产生的4000万组实时运行数据,将直接支撑国标GB/T 36547的修订,预计2026年发布。

设备国产化率也达92%,核心设备构网型PCS由南瑞继保提供,电池系统来自赣锋锂电,打破了ABB、西门子在该领域的垄断。赣锋锂电副总经理张爱亮明确表示:"项目验证了我们6000次循环的技术实力,为后续出口'一带一路'国家拿下了通行证。"

② 市场机制:独立储能的"定价权"之战

作为内蒙古唯一的独立储能项目,阿荣旗电站享受了多重政策红利:

l容量租赁:可为周边2GW新能源项目提供调峰服务,年租赁收入1.2亿元

l辅助服务:参与调频市场,里程补偿单价8元/MW,年收益6000万元

l电价套利:蒙东峰谷价差0.35元/kWh,年套利空间5000万元

这种"三位一体"收益模式,使项目 年总收入达2.3亿元 ,净利润率30%,远超火电灵活性改造。更重要的是,它为内蒙古电力现货市场提供了价格锚点——储能调峰价值被量化为0.28元/kWh,成为后续项目竞价基准。

③ 能源战略:北疆"绿电走廊"的枢纽节点

阿荣旗项目地处蒙东-辽西-冀北绿电外送通道的咽喉位置,其投运使呼伦贝尔-沈阳特高压直流工程的送电能力从6000MW提升至7200MW,相当于释放了两条500kV线路的输送潜力。

长远来看,项目为中俄蒙经济走廊提供了清洁能源支撑。规划中的满洲里-外贝加尔跨境绿电交易,每年可外送30亿千瓦时清洁电力,阿荣旗储能正是其"稳定器"。这是储能从"电网配角"跃升为"能源战略支点"的标志性事件。



构网型储能的三大"暗礁"

1.成本敏感性与技术溢价的平衡

虽然阿荣旗项目单价低至0.625元/Wh,但这是基于全球最大规模的稀释效应。对于100MW及以下的中小型项目,构网型技术溢价仍达0.15-0.20元/Wh,投资回收期延长至15年以上,经济性存疑。

2.调度算法与电网安全的"双刃剑"

构网型储能的VSG算法需实时感知电网阻抗,若参数整定不当,可能在三相短路故障时引发暂态过电压,放大事故。阿荣旗项目虽经过RTDS仿真验证,但真实电网的复杂性远超仿真模型,需至少2年的实际运行来验证算法鲁棒性。

3.标准缺失与产业链成熟度

构网型PCS目前仅南瑞、许继、汇川等5家企业具备供货能力,年产能不足5GW,远无法满足国家能源局规划的 "十四五"新增20GW构网型储能 目标。标准缺失导致设备接口不统一,项目间备品备件无法通用,增加了运维复杂度和成本。

储能产业的"成人礼"与"新征程"

阿荣旗1GW/4GWh构网型储能的投运,是中国储能产业的"成人礼"。它证明了我们不仅能把储能建得最大,更能把技术用得最深——从被动跟随到主动支撑,从成本中心到效益引擎,从电网辅助到能源战略支柱。

当储能系统能够"构建"电网而非"跟随"电网,新型电力系统的底层逻辑才真正成立。这不仅是技术的胜利,更是认知的跃迁:储能的价值不在于存多少电,而在于能多么快速、精准地塑造电力系统的形态
