近日,甘肃武威,300MW/1200MWh独立储能电站成功并网。这是甘肃最大的储能电站,由武威华景领航电力有限公司投资建设。
从2025年8月开工到并网,只用了7个月,跑出了储能项目建设的加速度。
01
13.68亿砸下去,建了个啥

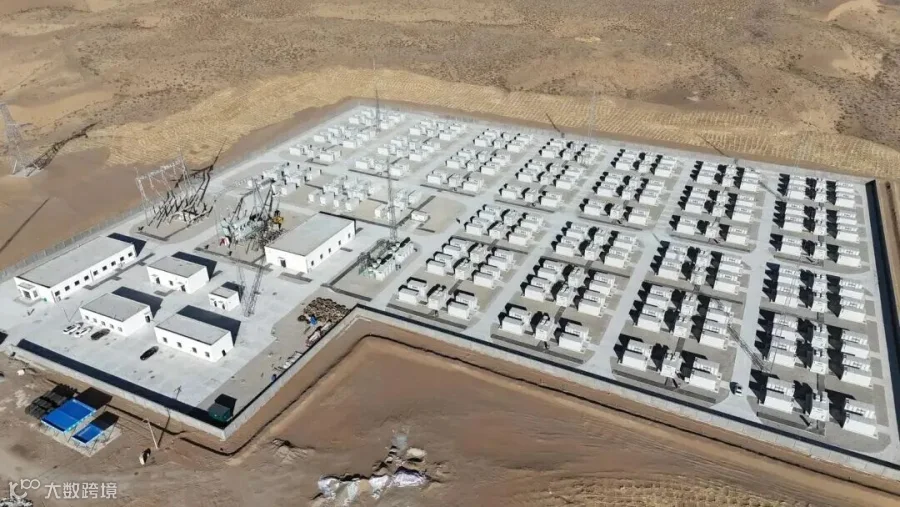

项目占地98亩,总投资13.68亿元,规模300MW/1200MWh。
换算一下:功率30万千瓦,容量120万千瓦时,能存120万度电。按一个家庭月均用电200度算,够6000个家庭用一个月。

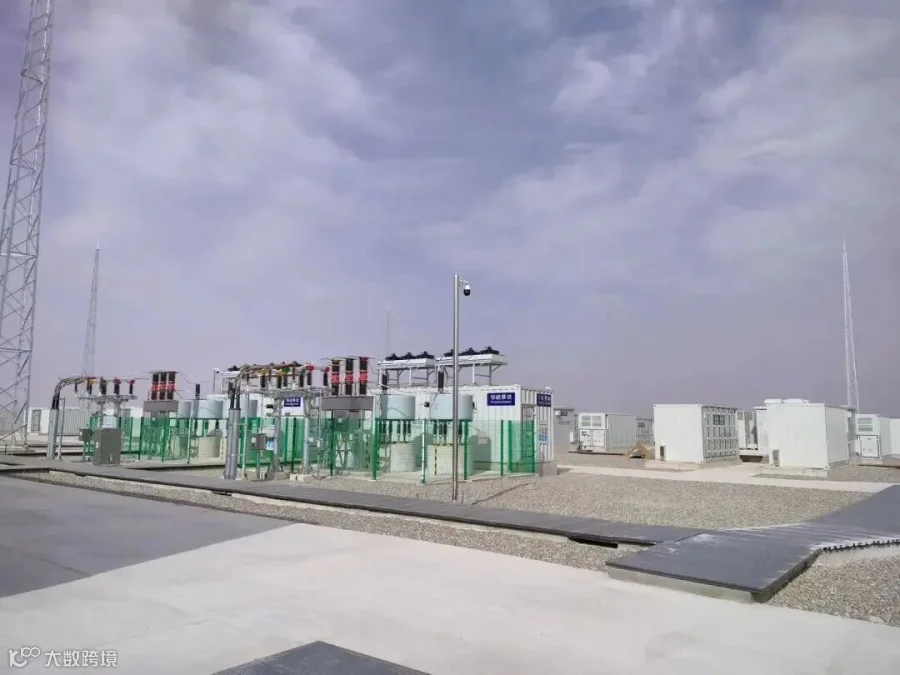

技术配置是60套5MW/20MWh储能单元,每套由1台PCS升压变预制舱+4台电池集装箱组成。

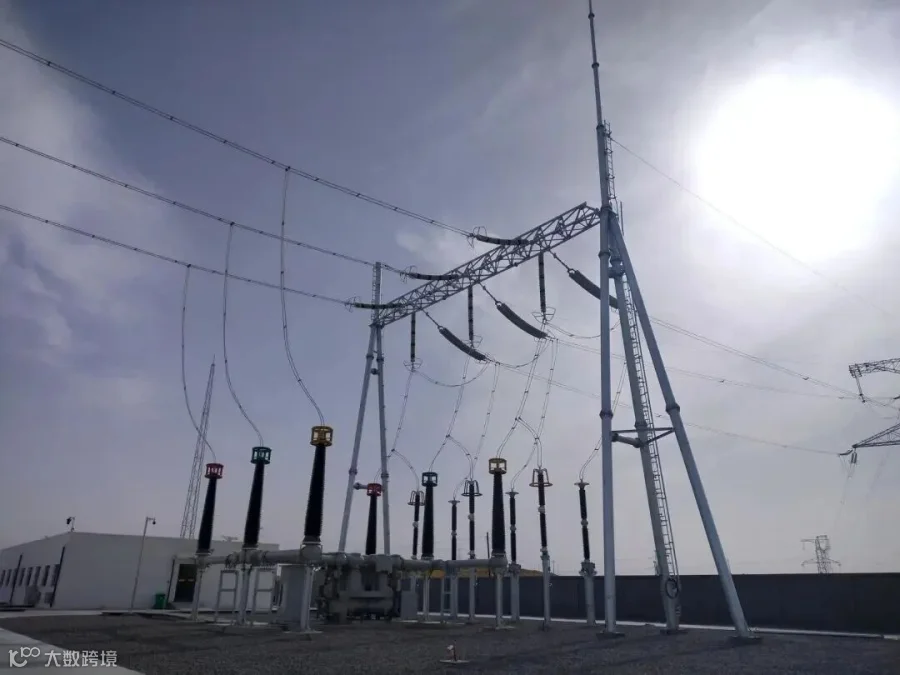

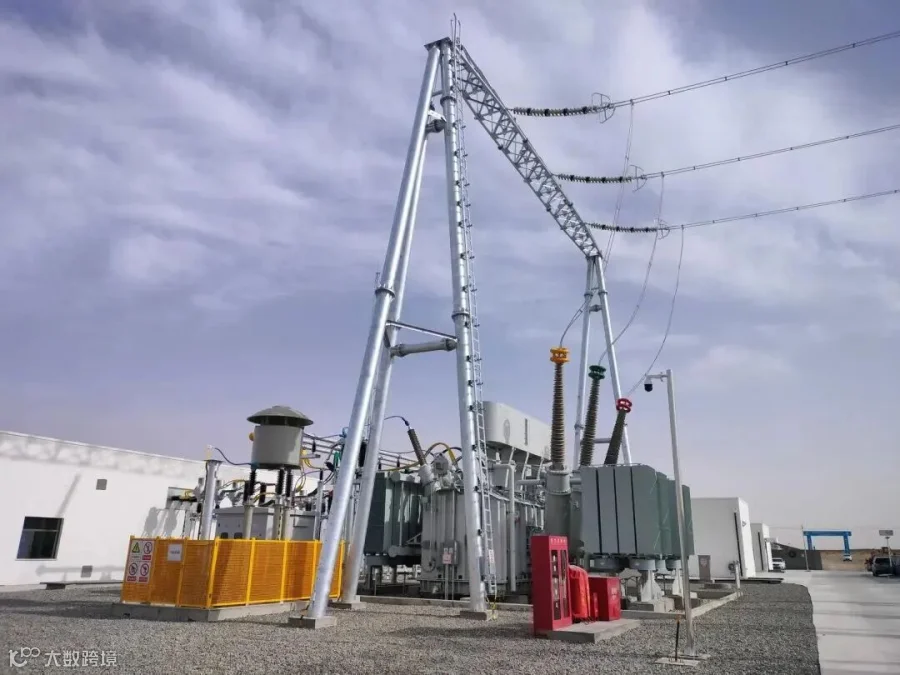

电池用磷酸铁锂,设计寿命20年,循环次数不少于6000次。配套建了1座330千伏升压站,12回35千伏集电线路,还有SVG无功补偿、消防系统、通讯舱——该有的都有。
02
7个月建成,怎么做到的
储能电站建设周期一般在12-18个月,这个项目7个月就并网,快了近一半。
原因有几个:
一是预制舱模式。PCS、变压器、电池舱都在工厂里做好,拉到现场拼接就行,像搭积木。传统土建+设备安装的方式,光是浇筑混凝土就得等28天养护。
二是产业链成熟。磷酸铁锂电池、PCS、BMS这些核心设备,国内供应链已经跑通,供货周期从过去的6个月压缩到2-3个月。远景自己有电池产线,供货更有保障。
三是审批提速。甘肃省把储能纳入"十四五"重点项目,土地、环评、电网接入一路绿灯。并网前还在做涉网试验和调试,预计4月30日前正式投运。
此外,华景领航在储能系统集成和项目管理上的经验,也加速了工程进度。
03
储存在甘肃,为什么重要
甘肃是新能源大省,风光装机占比超过60%。
但风光出力不稳定,中午光伏大发时电网消纳不了,晚上用电高峰又没电可用。
这个储能电站的作用,就是把中午多余的电存起来,晚上再放出去——削峰填谷,平滑出力。
项目接受电网统一调度,参与调峰调频。调峰是解决"电多电少"的问题,调频是解决"电快电慢"的问题。
储能响应速度快,秒级调节,比火电机组灵活得多。对甘肃电网来说,这是个大号的"稳压器"。
04
储能项目的生意经
13.68亿投资,怎么回本?
目前储能电站的收入来源主要有三块:容量租赁(新能源企业租储能指标满足配储要求)、峰谷套利(低充高放赚差价)、辅助服务(电网调频调峰补偿)。
甘肃的峰谷价差不算大,但新能源配储需求旺盛。
按照当前市场价格,这个规模的储能电站,年收益大概在1.5-2亿元,静态回收期7-9年。
考虑到20年设计寿命,后10年基本是纯赚。
当然,前提是电池衰减可控、系统效率在线。武威这个项目,华景领航算过账才投。
7个月建成并网,既验证了工程能力,也抢到了政策窗口期。甘肃"十四五"储能规划还有好几个大项目,先跑通的玩家,后面拿单更有优势。
