1 地下室底板防水做法示意图

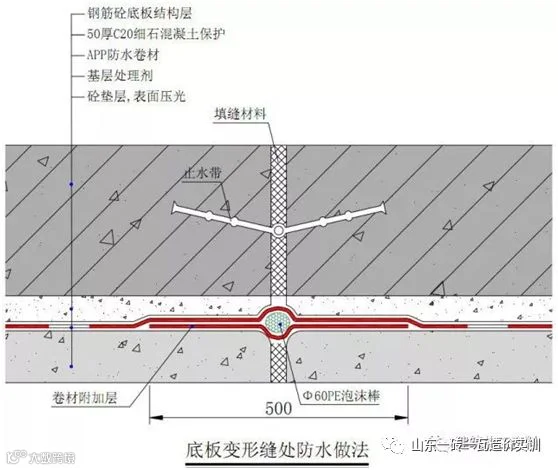

■ 底板变形缝防水做法

■底板后浇带防水构造做法

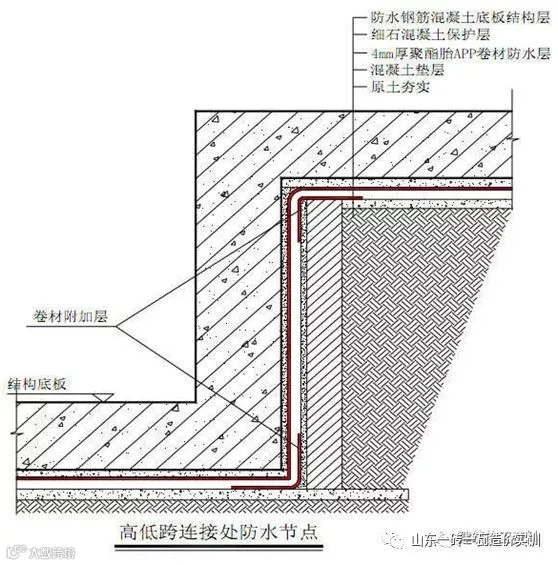

■高低跨连接处防水做法

■桩头防水处理

采用水泥基渗透结晶型防水涂料 +改性沥青防水涂料 +卷材的复合防水做法。

◎ 防水处理工序
1)由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。
2)水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈250mm范围,涂刷参考用量1.2kg/㎡,成膜厚度约1.0mm;
3)在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。
◎ 注意事项

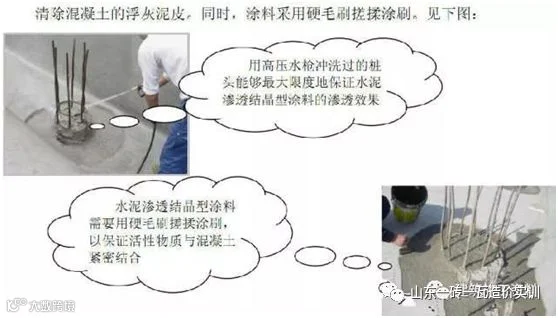

1)桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效 清除混凝土的浮灰泥皮。同时,涂料采用硬毛刷搓揉涂刷。见下图:

2 地下室侧墙防水做法
■地下室底板防水交接处预留做法

■地下室侧墙抗渗增强处理方法

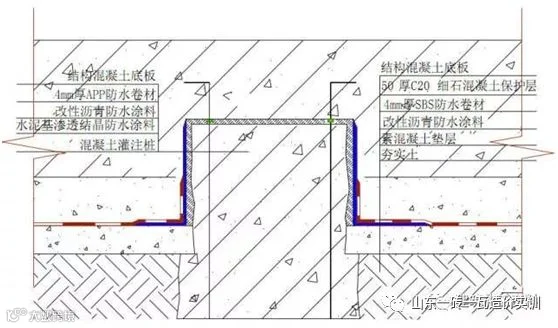

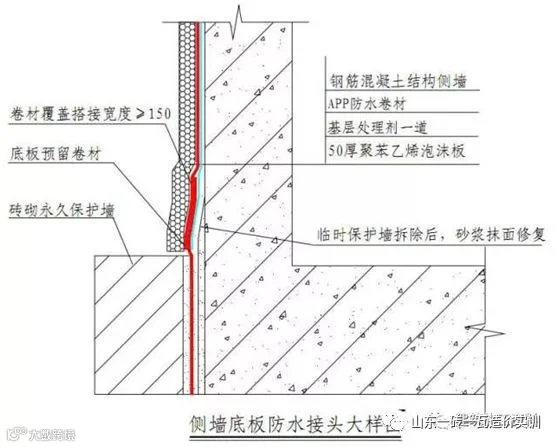

■侧壁底板防水接头做法

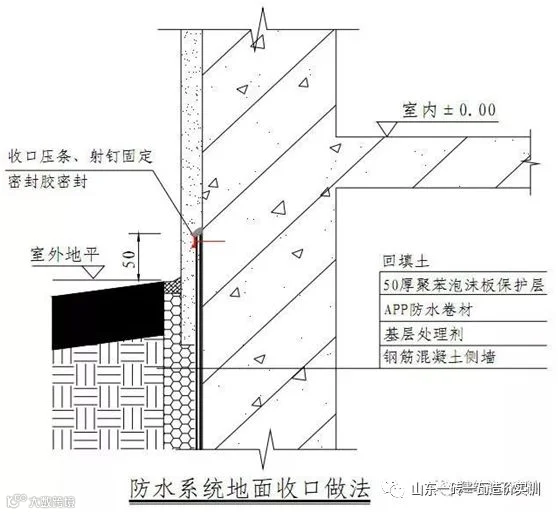

■地下室侧墙地面收口做法

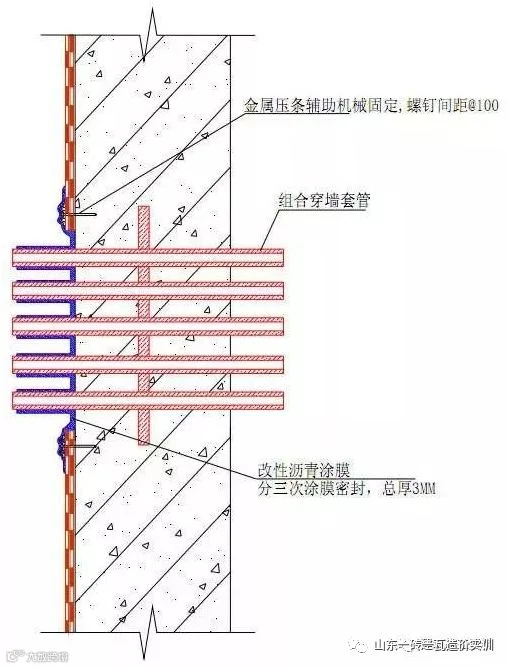

■穿墙管件防水处理

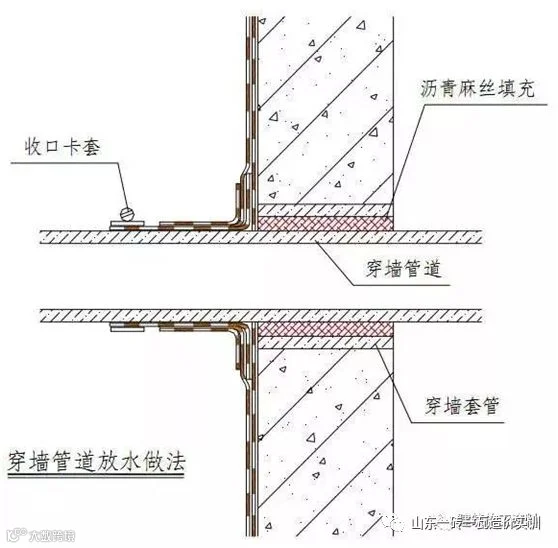

■穿墙群管的防水做法

3 屋面防水做法

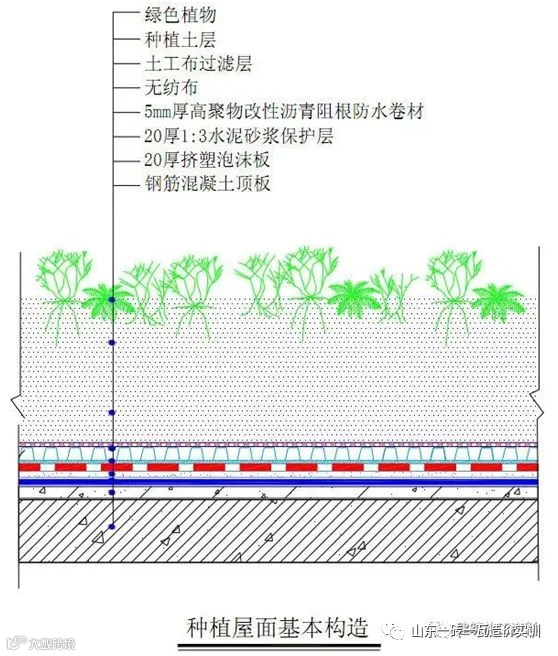

■种植屋面基本做法

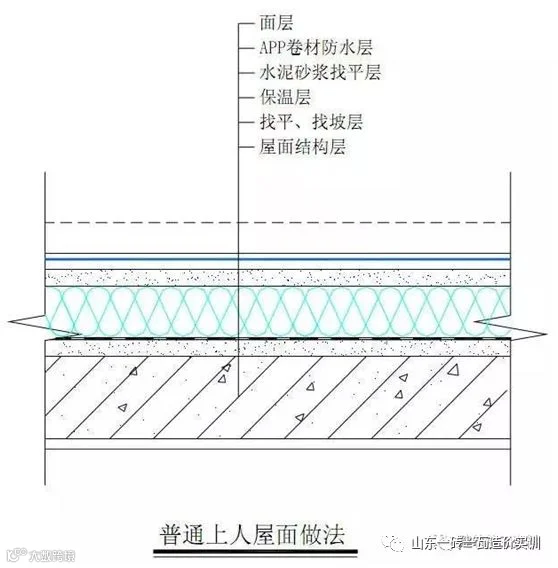

■上人屋面做法

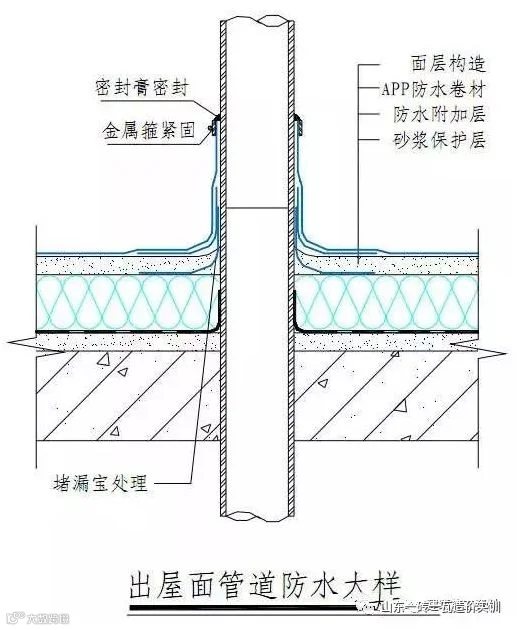

■出屋面管道防水做法

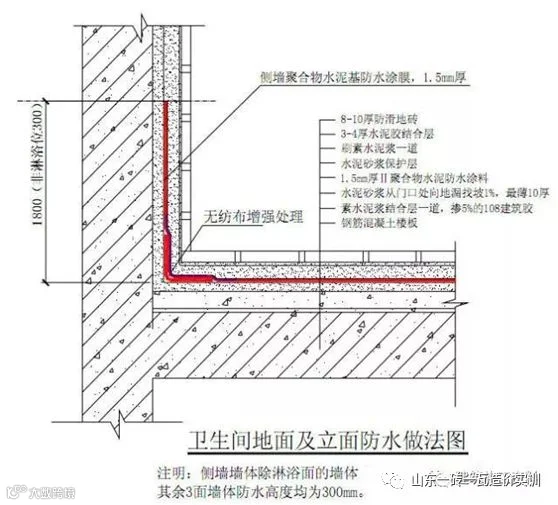

4 卫生间防水构造做法
