场地选址
通风良好区域,距易燃物≥1.5m,地面承重≥设备重量1.5倍且水平误差≤3mm/m。
燃气机型独立设备间配备防爆通风系统。
设备检查
验货:检查外观损伤、安全阀铅封完整性、压力表校验标签。
水电预埋:水源接口装Y型过滤器,电源专线用≥4mm²铜芯线+稳压器。
🔧 二、主机安装核心步骤

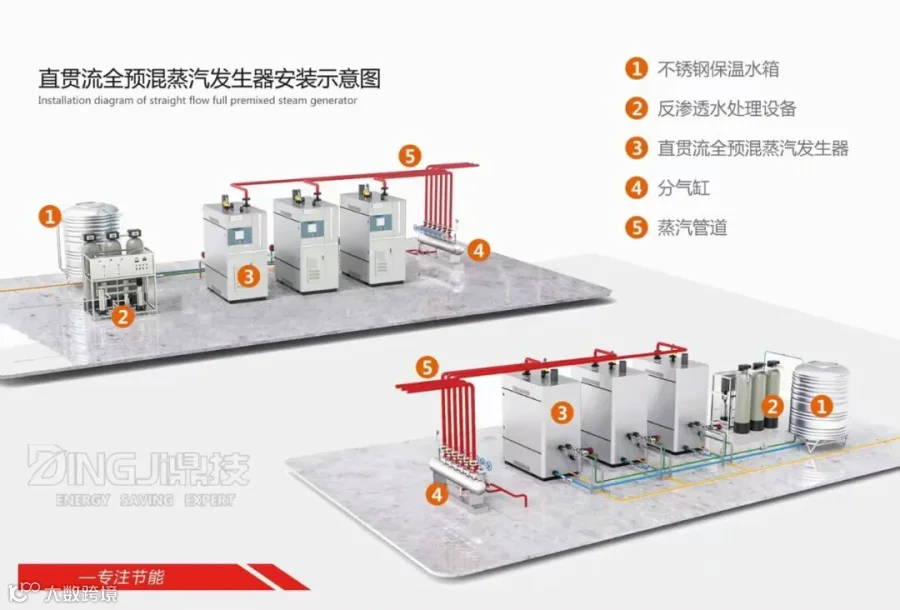

主体就位
吊装使用专用吊带固定底座(禁止挂钩炉胆),水准仪校准水平≤0.5°。
电加热型炉胆需用8×30mm螺栓加弹簧垫固定。
管路系统连接
|
管道类型 |
安装规范 |
关键配件 |
|
蒸汽管 |
长度≤4m,坡度≥3%(坡向用汽端) |
末端装疏水阀+减压阀 |
|
排污管 |
硬质耐热管直通室外 |
每月手动排污≥1次 |
|
补水管 |
装浮球阀控制水位 |
进水硬度≤0.03mmol/L |
螺纹连接 |
生料带缠绕3-5圈 |
丝口拧紧至密封面贴合 (禁止回旋调整) |
三、电气与安全系统
电路安装
电加热型:漏电保护开关(30mA动作) + 独立接地(电阻≤4Ω)
压力控制器接线:常闭点接入加热回路(1-5针端子)
燃气机型特殊要求
气源压力稳定(天然气2-3kPa),管道连接后需肥皂水检测零泄漏
后部烟管安装防爆门,泄爆方向避开人行通道
🚀 四、调试与验收
首次启动流程
加水至液位计1/2~2/3处,手动按压水位电极测试灵敏
电加热型:合闸后观察加热指示灯;
燃气型:风机预吹扫≥30秒再点火
暖管操作:
缓慢开启蒸汽阀≥5分钟,排净冷凝水防冲击
安全校验:
压力达额定值(如0.7MPa)时安全阀自动泄压,否则立即停机更换
验收标准:连续运行24小时无泄漏,压力波动≤±0.05MPa
🔒五、强制安全禁令
严禁行为:
缺水运行(干烧可致爆炸)、超压使用(压力表需标定红线)
紧急处置:
异常震动/压力骤升→切断能源→疏散人员→联系售后
安装全程需遵循设备说明书,仅供参考,如遇问题可私信客服
