本次全停检修计划工期14天,涵盖外包施工项目37项,涉及施工单位28家,高峰期施工人员超过150人。面对空前复杂的安全管理压力,技术检修部提前部署、多措并举,从源头上筑牢安全防线。
检修记录
开展施工安全专项交底,明确现场作业要求;
严格执行工作票制度,实施施工人员血压监测,确保人员健康上岗;
抽调运行人员充实安全监督力量,实现全程旁站监督;
专业专工与部门经理全天候现场巡查,实时纠偏;
每日召开安全与质量进度会议,做到“事不过夜、问题清零”。

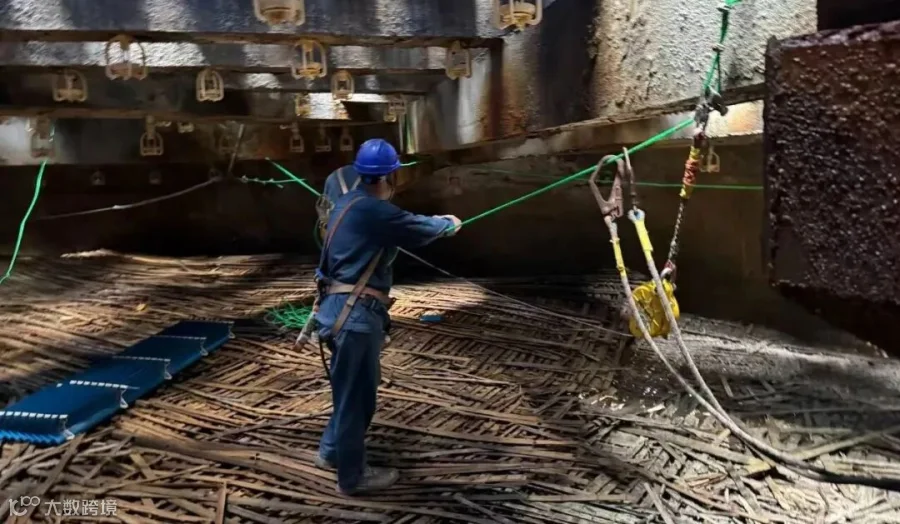

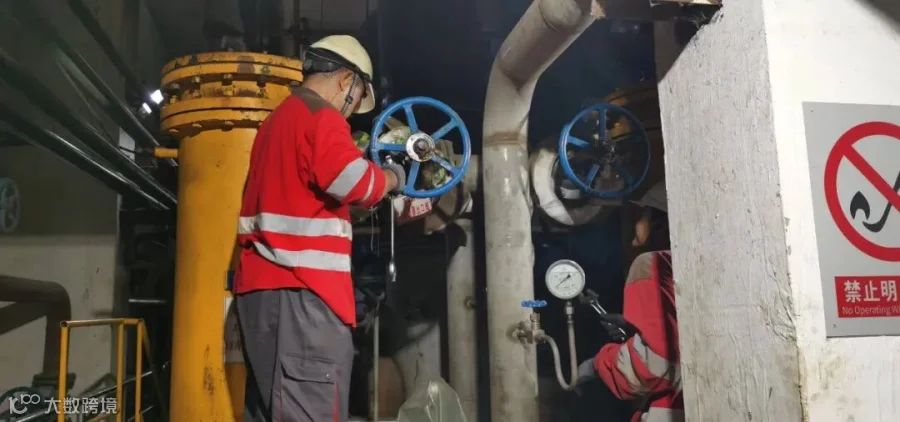

此次检修重点包括2#锅炉屏过更换、高温空预器更新、上料皮带与料仓改造、冷灰机及冷却水系统升级、点火系统优化、浇注料修复、脱硫塔大修、凉水塔填料更换以及运通ⅠⅡ线杆塔维护等关键项目。

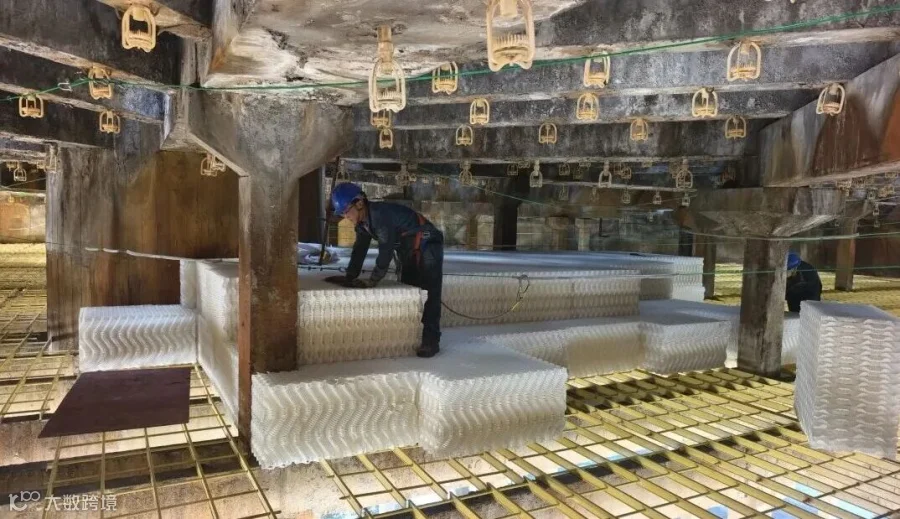

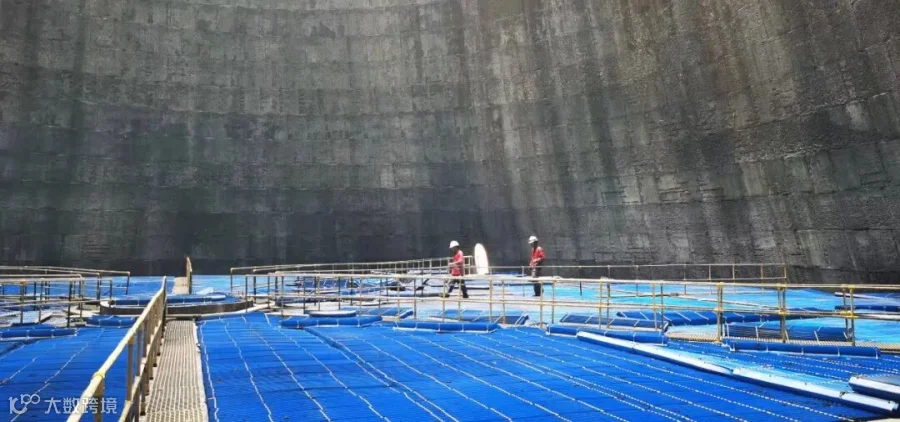

完成维修后,2#锅炉长期存在的运行隐患将被彻底消除,可靠性和稳定性显著提升。凉水塔新填料投入使用,预计循环水出水温度降低3℃,凝汽器真空提高1.2–1.5kPa,整体机组运行效率实现新突破。
每一次全停检修,不仅是对设备的全面诊治,更是对企业综合能力与团队凝聚力的一次大考。从细致入微的安全预控到昼夜不停的现场奋战,从专业技术人员的精益求精到每一位施工人员的默默付出,滨州项目团队以实际行动诠释了什么是“主人翁精神”,什么是“责任与担当”。
这场秋日里的检修战役,不仅提升了设备的健康水平,更锤炼了一支能打硬仗、值得信赖的队伍。它为我们注入了更加坚实的安全底气,也为公司持续、稳定、高效发展提供了源源不断的动力。
未来,滨州项目将继续秉持“安全第一、质量为本”的理念,以更稳健的姿态、更高水平的运行效能,为区域能源保障贡献坚实力量。
